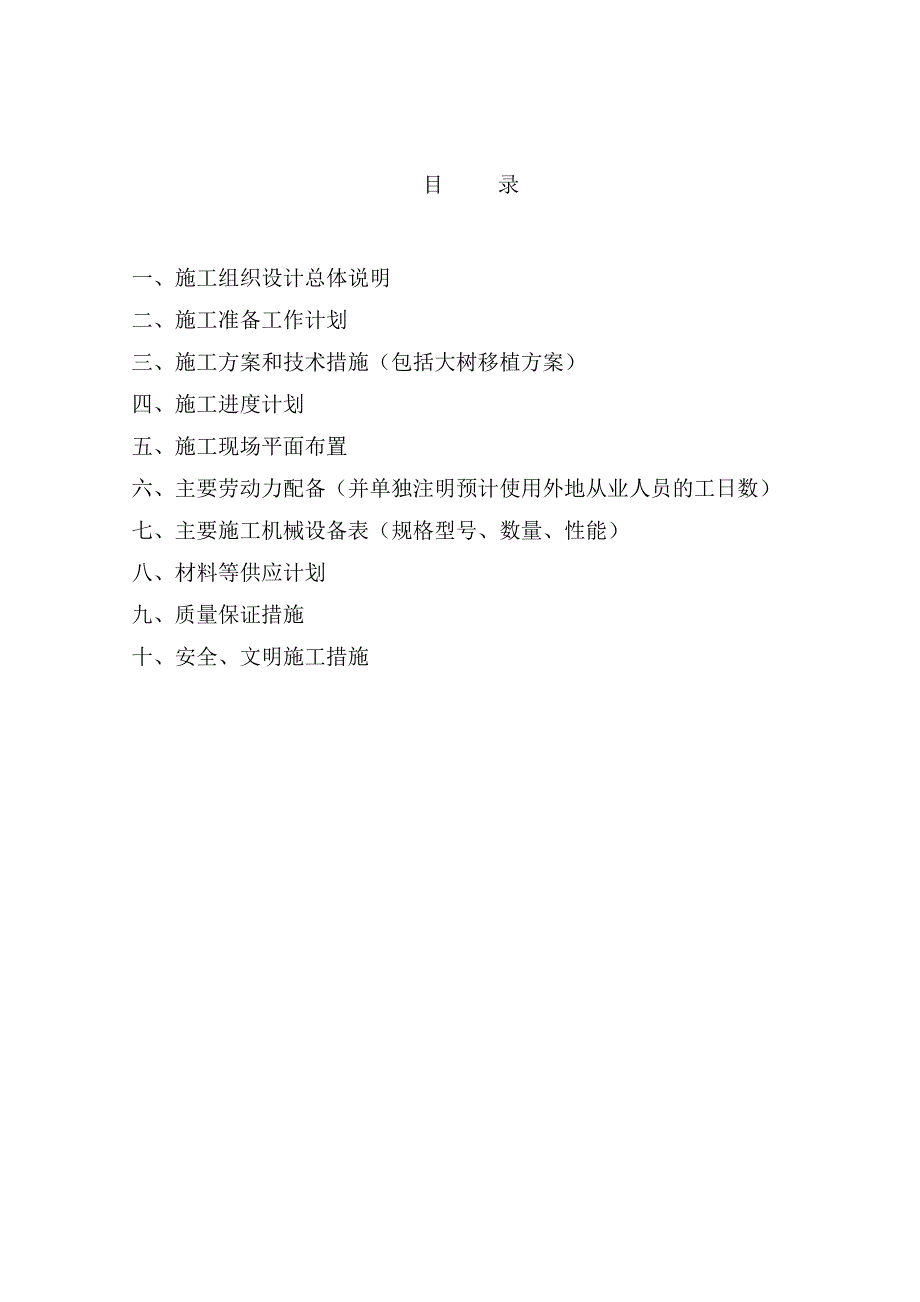

《景观绿化施工方案7847251648.doc》由会员分享,可在线阅读,更多相关《景观绿化施工方案7847251648.doc(50页珍藏版)》请在第壹文秘上搜索。

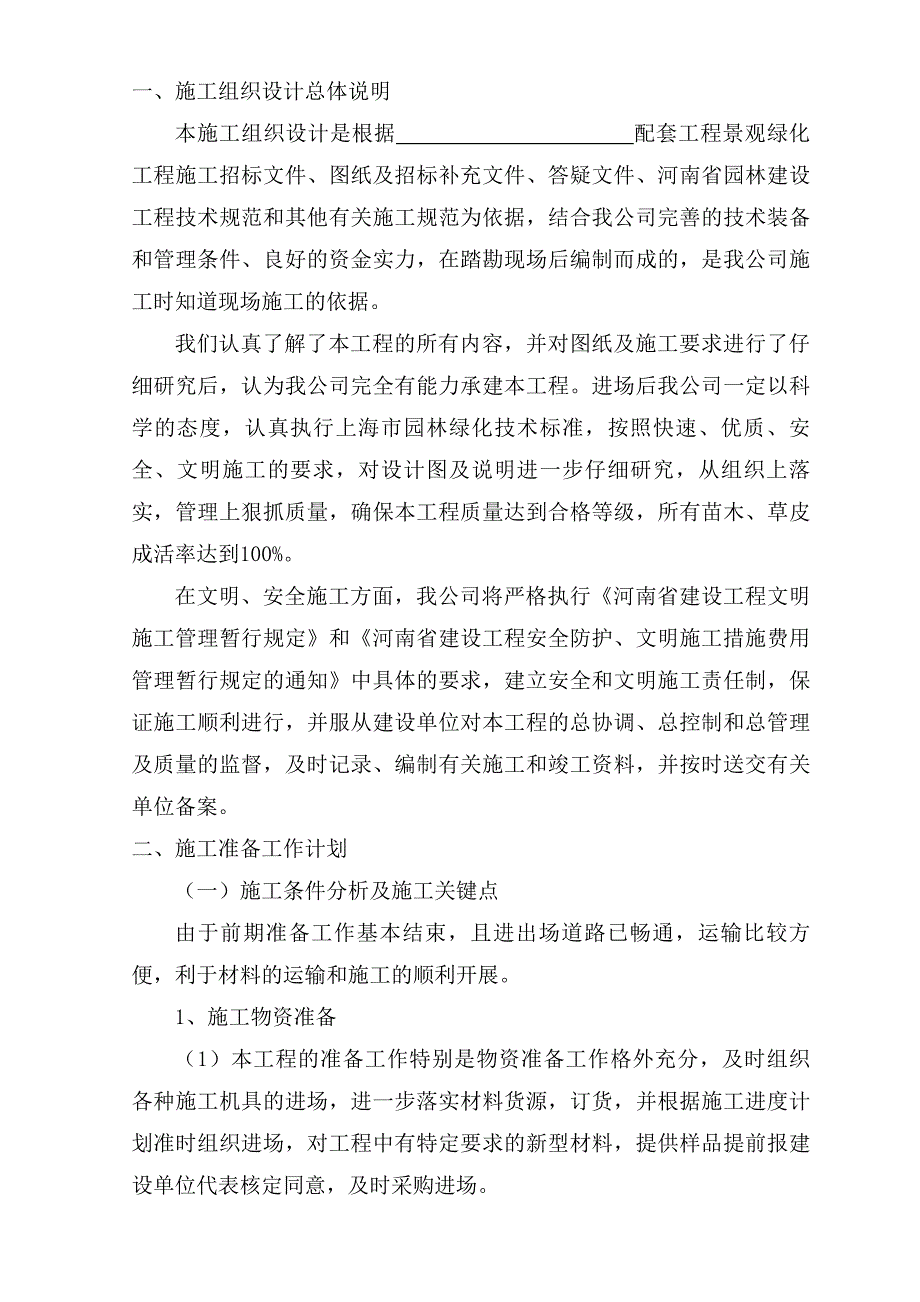

1、目 录一、施工组织设计总体说明二、施工准备工作计划三、施工方案和技术措施(包括大树移植方案)四、施工进度计划五、施工现场平面布置六、主要劳动力配备(并单独注明预计使用外地从业人员的工日数)七、主要施工机械设备表(规格型号、数量、性能)八、材料等供应计划九、质量保证措施十、安全、文明施工措施一、施工组织设计总体说明本施工组织设计是根据 配套工程景观绿化工程施工招标文件、图纸及招标补充文件、答疑文件、河南省园林建设工程技术规范和其他有关施工规范为依据,结合我公司完善的技术装备和管理条件、良好的资金实力,在踏勘现场后编制而成的,是我公司施工时知道现场施工的依据。我们认真了解了本工程的所有内容,并对图
2、纸及施工要求进行了仔细研究后,认为我公司完全有能力承建本工程。进场后我公司一定以科学的态度,认真执行上海市园林绿化技术标准,按照快速、优质、安全、文明施工的要求,对设计图及说明进一步仔细研究,从组织上落实,管理上狠抓质量,确保本工程质量达到合格等级,所有苗木、草皮成活率达到100%。在文明、安全施工方面,我公司将严格执行河南省建设工程文明施工管理暂行规定和河南省建设工程安全防护、文明施工措施费用管理暂行规定的通知中具体的要求,建立安全和文明施工责任制,保证施工顺利进行,并服从建设单位对本工程的总协调、总控制和总管理及质量的监督,及时记录、编制有关施工和竣工资料,并按时送交有关单位备案。二、施工

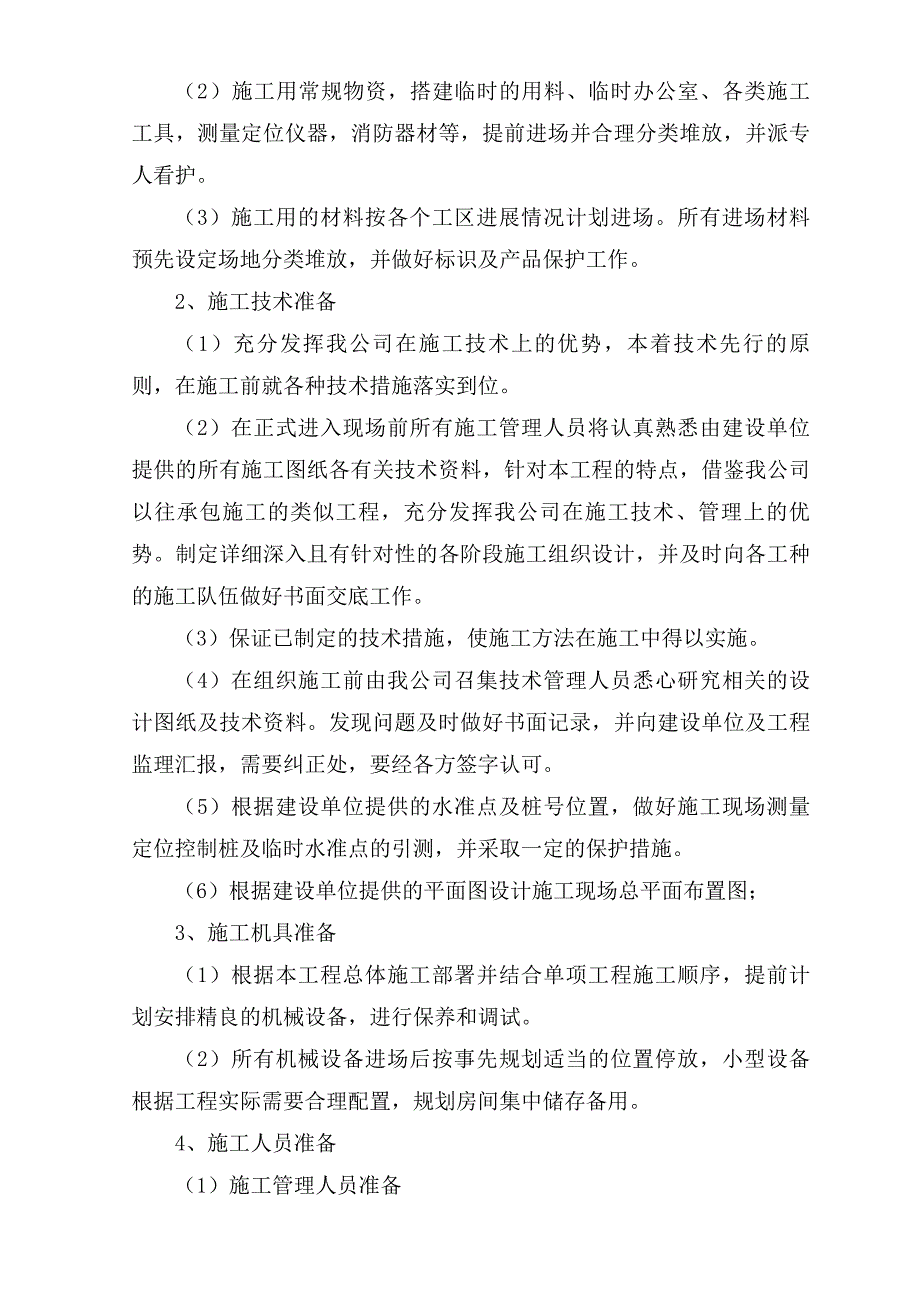

3、准备工作计划(一)施工条件分析及施工关键点由于前期准备工作基本结束,且进出场道路已畅通,运输比较方便,利于材料的运输和施工的顺利开展。1、施工物资准备(1)本工程的准备工作特别是物资准备工作格外充分,及时组织各种施工机具的进场,进一步落实材料货源,订货,并根据施工进度计划准时组织进场,对工程中有特定要求的新型材料,提供样品提前报建设单位代表核定同意,及时采购进场。(2)施工用常规物资,搭建临时的用料、临时办公室、各类施工工具,测量定位仪器,消防器材等,提前进场并合理分类堆放,并派专人看护。(3)施工用的材料按各个工区进展情况计划进场。所有进场材料预先设定场地分类堆放,并做好标识及产品保护工作。
4、2、施工技术准备(1)充分发挥我公司在施工技术上的优势,本着技术先行的原则,在施工前就各种技术措施落实到位。(2)在正式进入现场前所有施工管理人员将认真熟悉由建设单位提供的所有施工图纸各有关技术资料,针对本工程的特点,借鉴我公司以往承包施工的类似工程,充分发挥我公司在施工技术、管理上的优势。制定详细深入且有针对性的各阶段施工组织设计,并及时向各工种的施工队伍做好书面交底工作。(3)保证已制定的技术措施,使施工方法在施工中得以实施。(4)在组织施工前由我公司召集技术管理人员悉心研究相关的设计图纸及技术资料。发现问题及时做好书面记录,并向建设单位及工程监理汇报,需要纠正处,要经各方签字认可。(5)
5、根据建设单位提供的水准点及桩号位置,做好施工现场测量定位控制桩及临时水准点的引测,并采取一定的保护措施。(6)根据建设单位提供的平面图设计施工现场总平面布置图;3、施工机具准备(1)根据本工程总体施工部署并结合单项工程施工顺序,提前计划安排精良的机械设备,进行保养和调试。(2)所有机械设备进场后按事先规划适当的位置停放,小型设备根据工程实际需要合理配置,规划房间集中储存备用。4、施工人员准备(1)施工管理人员准备针对本工程的特点,我公司将组织一套精干、技术资质高和经验丰富的项目管理班子。项目经理具有相当的大型施工管理经验。其他主要的项目管理人员如项目副经理、项目工程师均具有丰富的施工项目管理经
6、验,管理机构的设置知识化、专业化,满足本工程项目的各项要求。(2)劳动力准备挑选经验丰富、实践操作专业化的人员参加本工程施工。对特殊技术工种均保证有上海市劳动局及上海市建委统一考核颁发的操作作业证及技术等级证书。每阶段施工劳力合理安排,以确保工程顺利进行。三、施工方案和技术措施(包括大树移植方案)本工程为上海金融学院综合实验中心及后勤配套工程景观绿化工程,位于上海市上川路995号现址内,总建设用地面积平方米,其中绿化面积40000m2,工程内容主要包括土方、苗木供应及种植、硬质铺装、景观小品、灯光工程管线及基础的施工、养护、保修等。目前现场进出场道路已畅通,临时设施经建设单位、总包单位同意后在
7、指定位置搭建,临时用水、用电接至指定地点,施工前期准备工作已基本结束。本标段主要乔木品种有:香樟、女贞、杜英、银杏、榉树、华棕、 朴树、枫香、黄山栾树、紫竹等;灌木品种有:金桂、丹桂、白玉兰、晚樱、早樱、垂丝海棠、青枫、细叶鸡爪槭、花石榴、腊梅、紫薇、八仙花、红叶石楠、南天竹等;小灌木、地被品种有:红叶石楠、金丝桃、茶梅、红花继木、金森女贞、匍枝忍冬、紫鹃、春鹃、长春花、红花酢浆草等,建成后将成为品种多样,色彩丰富植物景观带。(一)地下管线保护措施、场地清理1、地下管线保护措施(1)对未提供地下管线资料或对原有管线情况不清楚的,在进场前向建设方索取资料。(2)收集地下管线资料,对建设单位提供有
8、关地下管线分布图进行分析,研究施工的范围内有无管线的穿过,并走访有关管线部门,将管线分布情况,标在施工图上。(3)为防止资料及交底不清,造成管线事故,对附近有管线采用开挖样沟方法,摸清施工区域的地下管线。开挖采用人工开挖,不使用风镐,十字镐等翻凿,用铁锹进行挖掘,以保证开挖过程的安全。(4)对已经明确或已暴露的地下管线,分别情况予编制保护措施。对施工人员在施工前介绍管线分布情况,并有交底记录。2、场地清理和临时设施的搭建清除施工范围内原地形中的杂草、树根、农作物残根、生活垃圾、建筑垃圾等,排除低洼处的积水。经建设单位同意,选择好临时设施搭设、生活临时设施和施工用料堆放场地。(二)土方工程施工方
9、案1、土方工程及场地平整(1)按图放样并完成土方回填达到设计标高后进行绿化场地的整理,即土壤细平整时使土方的高度低于周围的侧石高度5厘米左右,同时保证自然的排水坡度。(2)同时对于种植不同类型(乔、灌、草等)植株的位置进行翻土。其中,乔木种植区域的有效土层在1.20m以上,灌木种植区的土层在0.80m以上,草坪及花卉的翻土深度不少于20cm,多年生木本花卉翻土深度大于30cm。一般经整理后土壤的土层厚度为草坪花卉30CM、小灌木45CM、大灌木60CM、浅根乔木90CM、深根乔木150CM。2、土壤改良(1)营养土组成:由原生表土40%、堆肥10%、醋渣20%、珍珠岩10%、草木灰10%、鸡粪
10、5%、菜籽饼5%等成分。其优点一是重量轻,营养土与一般土壤的比重为1:3;二是营养土含氮、磷、钾等多种营养成分,偏酸,PH值66.5,且营养释放缓慢,利于树木的吸收;三是营养土通气性好,渗水率高,有利根系发育;四是营养土内含有大量微生物,能吸收原土壤中的碱性物质,将其转化成有机物或进行分解,提高原土壤的理化性状。(2)除此之外,对于乔木和喜酸植物种植区域(如香樟等)增设隔离层,采用山泥做种植的回填土壤,加快植物的恢复生长,提高植物的成活率。地被草坪种植区域对表层土壤进行改良,采用复合营养土为种植回填土,以降低土壤的PH值,并使土壤疏松、透气,防止表土层的板结,增大地被的成活率;还能增加土壤的蓄
11、水能力,防止水分过度蒸发脱水。3、土方施工方法流程图施工队伍组织临时设施搭建机械设备准备场地清理进场测量设备准备测量定桩营养土采购准备隐蔽工程验收清理场地土方施工4、绿化种植工程绿化种植流程图(1)苗木落实:选苗定苗移前养护切根转坨疏枝修剪(2)苗木栽植苗木起挖包干束冠疏枝修剪计划进苗土球包扎定位放样装卸运输小苗包装支撑绑扎乔木种植穴土改良树穴开挖清理养护草坪种植地被种植灌木种植(3)苗木选择对可供地移植的植株进行实地调查,包括树种、年龄时期、干高、干径、树高、冠径、树形,进行测量记录,注明最佳观赏面的方位,并摄影。调查记录土壤条件,周围情况;选中的树木,立卡编号,为工程提供资料。高质量的园林
12、苗木具备以下条件:根系发达而完整,主根短直,接近根颈一定范围内有较多的侧根和须根,起苗后大根系无劈裂;苗干粗壮通直(藤木除外),有一定的适合高度;主侧枝分布均匀,能构成完美树冠,树形丰满;无病虫害和机械损伤。(4)苗木的挖掘苗木种植的顺序原则上,先骨架乔木,再为大、小灌木,后为地被、草坪。同时,根据具体情况及天气变化,灵活调整,做到既保证工期工作量,又保证质量成活率。一般乔木挖掘前准备护干:将乔木主干、大型主枝以草绳密绕,挖运时避免树皮擦伤和主干撕断。束冠:以草绳将树冠适度捆拢,避免在挖掘过程损坏,束冠后在主观赏面处做好标记。乔木种植挖掘前准备备好树穴:树穴挖成反锅底形,并在树穴底部设置厚度为
13、15厘米的石子透水层。由于香樟等乔木不耐涝,根部怕积水,因此反锅底形可使水份向两旁分散,有利于排水渠对多余水份的排除。排水通气:根据树穴大小在树穴周围,砌筑排水通气管,填材使用袋装珍珠岩,每个树穴用疏水透气导管3-6根,设置于树穴底部,以增加土壤的通透性,并保证根系的正常呼吸,使树穴内的多余水份能够及时排出。栽植前树穴换土:在穴内施基肥于50cm深处,其上覆5-10cm熟土。起苗方法裸根苗的挖掘:以干为圆心,按胸径的4-6倍为半径(灌木按株高的1/3为半径定根幅)画圆,于圆外(用铁铲绕树起苗,垂直挖下至一定深度,切断侧根。然后于一侧向内深挖,适当按摇树干,探找深层粗根的方位,并将其切断)。如遇
14、难以切断之粗根,把四周土掏空后,用手锯锯断。根系全部切断后,放倒苗木,轻轻拍打外围土块,对已劈裂之根进行修剪。不能及时运走的,在原穴中用湿土将根覆盖好,短期假植;较长时间不能运走的集中假植,设法保持覆土的湿度。为保证苗木的成活率一般采用带土球起苗的方法。带土球起苗:以干为圆心,以干的周长为半径画圆,确定土球大小。土球直径在50cm以下,土质不松散的苗,抱出穴外,放入蒲包草袋(或用塑料布)中,于苗干处收紧,用草绳呈纵向捆绕扎紧。挖掘前35天,对植株进行修剪,保证移植过程及生长势恢复阶段的水份平衡。修剪时,注意树形的保持以及不同树种分别对待。乔灌木的挖掘:树木胸径为3-4cm,根系或球直径取30
15、cm。树木胸径4-19cm之间胸径每增加1 cm,根系或土球直径增加5 cm,即(*5+30)cm,如所用的香樟胸径22cm,土球直径为140cm。无主干树木的根系或土球直径取根丛的1.5倍。根系或土球的纵向深度取直径的70%。土球的包扎:重要树种香樟、银杏等,施以双层腰箍双层网络,内层用草绳,外层用麻壳层。一般小灌木用草绳包裹。所有乔灌木泥球用草绳保护后,对草绳喷水保湿。本工程对大树种植我们主要采取软材包装移植法。软材包装移植法:适用于挖掘圆形土球,树木胸径10-15cm 或稍大一些的乔木。(5)运苗和施工地假植运苗过程常易引起苗木根系吹干和磨损枝干、根皮。因此我们会注意保护,尤其长途运苗时更会注意保护。运苗同时有大量苗木出圃时,在装运前,核对苗木的种类与规格。此外还需仔细检查掘后的苗木质量。对已损伤不合要求的苗木淘汰,并补足苗数。车箱内先垫上草袋等物,以防车板磨损苗木。乔木苗装车时根系向前,树梢向后,顺序安放,不压得太紧,做到上不超高(以地面车轮到苗最高处不许超过4m),梢不拖地(必要时可垫蒲包用绳吊拢),根部用苫布盖严,并用绳
