机械挖土施工工艺.doc

上传人:p** 文档编号:1052011 上传时间:2024-06-26 格式:DOC 页数:5 大小:57.50KB
下载 相关 举报
机械挖土施工工艺.doc_第1页
第1页 / 共5页
机械挖土施工工艺.doc_第2页
第2页 / 共5页
机械挖土施工工艺.doc_第3页
第3页 / 共5页
机械挖土施工工艺.doc_第4页
第4页 / 共5页
机械挖土施工工艺.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《机械挖土施工工艺.doc》由会员分享,可在线阅读,更多相关《机械挖土施工工艺.doc(5页珍藏版)》请在第壹文秘上搜索。

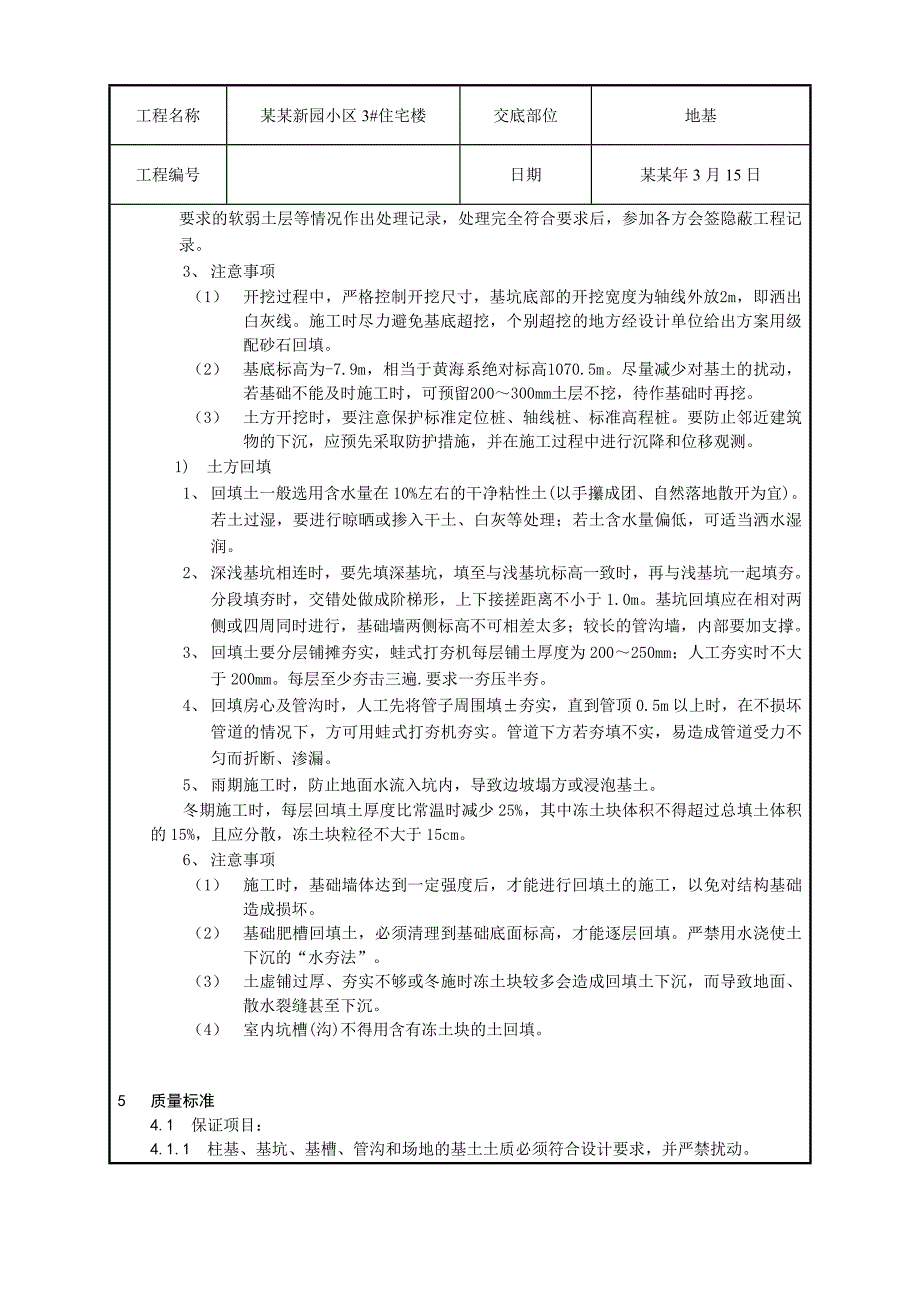

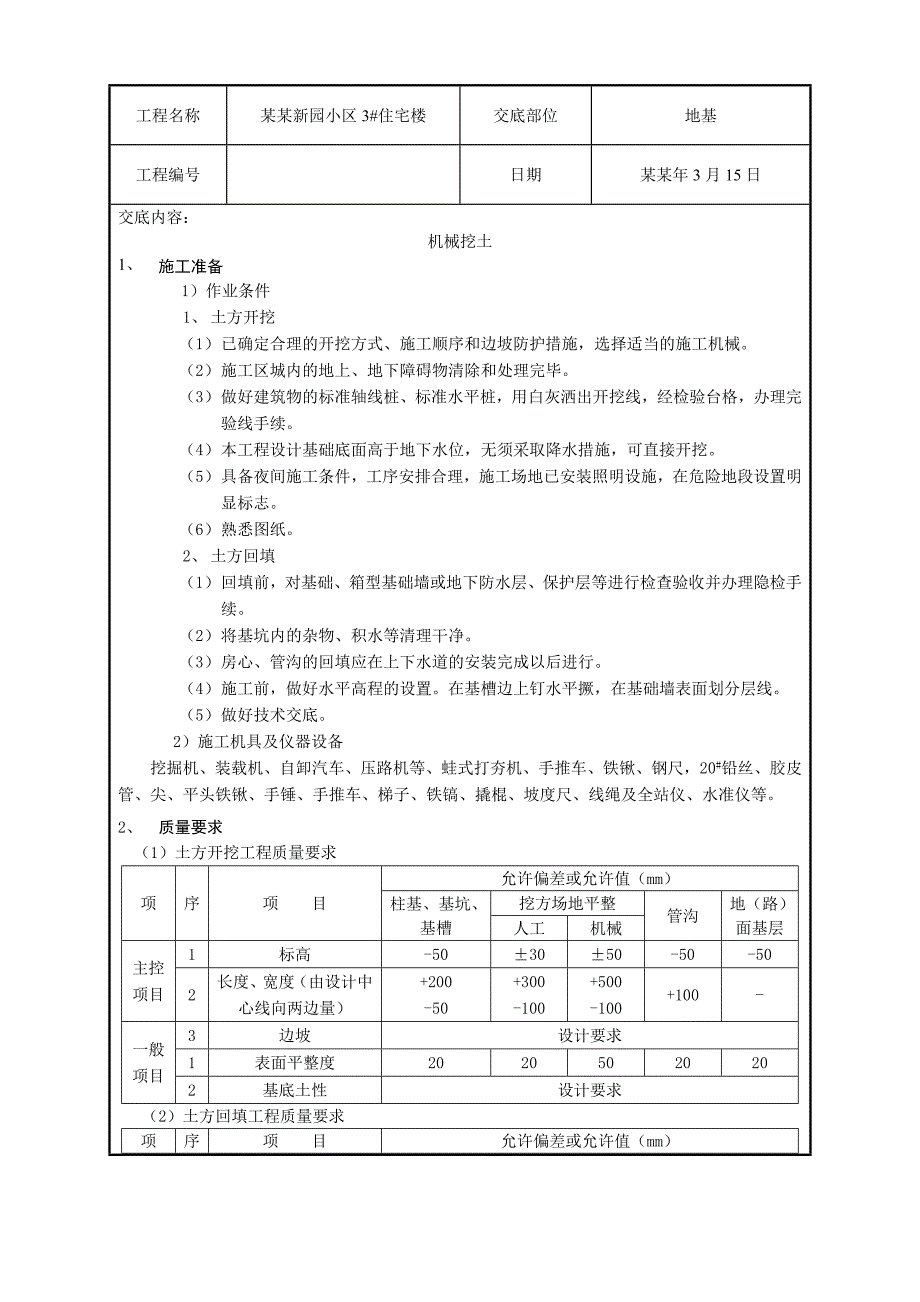

1、工程名称某某新园小区3#住宅楼交底部位地基工程编号日期某某年3月15日交底内容:机械挖土1、 施工准备1)作业条件1、 土方开挖(1) 已确定合理的开挖方式、施工顺序和边坡防护措施,选择适当的施工机械。(2) 施工区城内的地上、地下障碍物清除和处理完毕。(3) 做好建筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,经检验台格,办理完验线手续。(4) 本工程设计基础底面高于地下水位,无须采取降水措施,可直接开挖。(5) 具备夜间施工条件,工序安排合理,施工场地已安装照明设施,在危险地段设置明显标志。(6) 熟悉图纸。2、 土方回填(1) 回填前,对基础、箱型基础墙或地下防水层、保护层等进行检查验

2、收并办理隐检手续。(2) 将基坑内的杂物、积水等清理干净。(3) 房心、管沟的回填应在上下水道的安装完成以后进行。(4) 施工前,做好水平高程的设置。在基槽边上钉水平撅,在基础墙表面划分层线。(5) 做好技术交底。2)施工机具及仪器设备挖掘机、装载机、自卸汽车、压路机等、蛙式打夯机、手推车、铁锹、钢尺,20#铅丝、胶皮管、尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、坡度尺、线绳及全站仪、水准仪等。2、 质量要求(1)土方开挖工程质量要求项序项 目允许偏差或允许值(mm)柱基、基坑、基槽挖方场地平整管沟地(路)面基层人工机械主控项目1标高-503050-50-502长度、宽度(由设计中心线向两

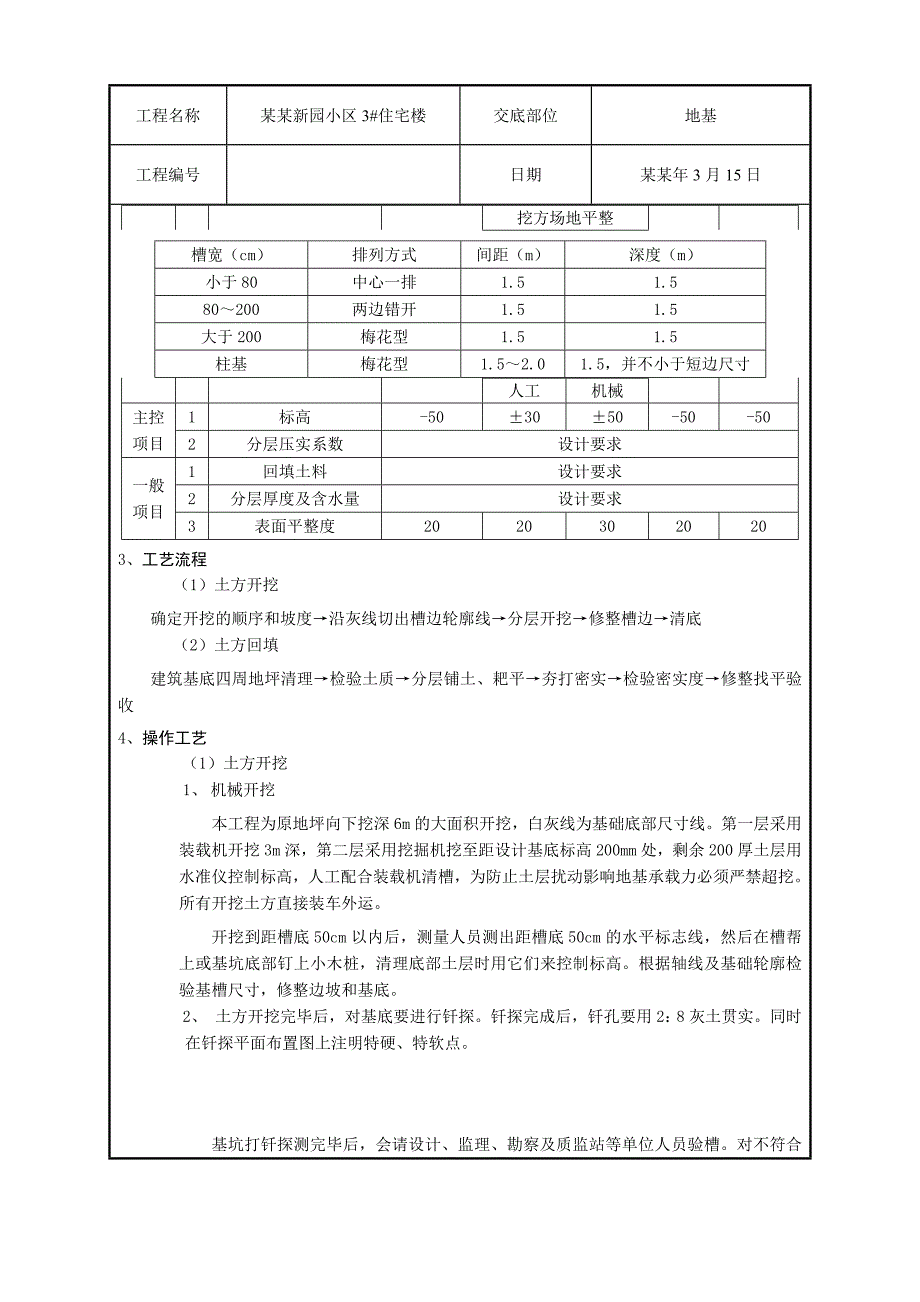

3、边量)+200-50+300-100+500-100+100-一般项目3边坡设计要求1表面平整度20205020202基底土性设计要求 (2)土方回填工程质量要求项序项 目允许偏差或允许值(mm)柱基、基坑、基槽挖方场地平整管沟地(路)面基层人工机械主控项目1标高-503050-50-502分层压实系数设计要求一般项目1回填土料设计要求2分层厚度及含水量设计要求3表面平整度20203020203、工艺流程(1)土方开挖确定开挖的顺序和坡度沿灰线切出槽边轮廓线分层开挖修整槽边清底(2)土方回填建筑基底四周地坪清理检验土质分层铺土、耙平夯打密实检验密实度修整找平验收4、操作工艺(1)土方开挖1、

4、机械开挖本工程为原地坪向下挖深6m的大面积开挖,白灰线为基础底部尺寸线。第一层采用装载机开挖3m深,第二层采用挖掘机挖至距设计基底标高200mm处,剩余200厚土层用水准仪控制标高,人工配合装载机清槽,为防止土层扰动影响地基承载力必须严禁超挖。所有开挖土方直接装车外运。开挖到距槽底50cm以内后,测量人员测出距槽底50cm的水平标志线,然后在槽帮上或基坑底部钉上小木桩,清理底部土层时用它们来控制标高。根据轴线及基础轮廓检验基槽尺寸,修整边坡和基底。2、 土方开挖完毕后,对基底要进行钎探。钎探完成后,钎孔要用2:8灰土贯实。同时在钎探平面布置图上注明特硬、特软点。槽宽(cm)排列方式间距(m)深

5、度(m)小于80中心一排1.51.580200两边错开1.51.5大于200梅花型1.51.5柱基梅花型1.52.01.5,并不小于短边尺寸 基坑打钎探测完毕后,会请设计、监理、勘察及质监站等单位人员验槽。对不符合要求的软弱土层等情况作出处理记录,处理完全符合要求后,参加各方会签隐蔽工程记录。3、 注意事项(1) 开挖过程中,严格控制开挖尺寸,基坑底部的开挖宽度为轴线外放2m,即洒出白灰线。施工时尽力避免基底超挖,个别超挖的地方经设计单位给出方案用级配砂石回填。(2) 基底标高为-7.9m,相当于黄海系绝对标高1070.5m。尽量减少对基土的扰动,若基础不能及时施工时,可预留200300mm土

6、层不挖,待作基础时再挖。(3) 土方开挖时,要注意保护标准定位桩、轴线桩、标准高程桩。要防止邻近建筑物的下沉,应预先采取防护措施,并在施工过程中进行沉降和位移观测。1) 土方回填1、 回填土一般选用含水量在10%左右的干净粘性土(以手攥成团、自然落地散开为宜)。若土过湿,要进行晾晒或掺入干土、白灰等处理;若土含水量偏低,可适当洒水湿润。2、 深浅基坑相连时,要先填深基坑,填至与浅基坑标高一致时,再与浅基坑一起填夯。分段填夯时,交错处做成阶梯形,上下接搓距离不小于1.0m。基坑回填应在相对两侧或四周同时进行,基础墙两侧标高不可相差太多;较长的管沟墙,内部要加支撑。3、 回填土要分层铺摊夯实,蛙式

7、打夯机每层铺土厚度为200250mm;人工夯实时不大于200mm。每层至少夯击三遍.要求一夯压半夯。4、 回填房心及管沟时,人工先将管子周围填夯实,直到管顶0.5m以上时,在不损坏管道的情况下,方可用蛙式打夯机夯实。管道下方若夯填不实,易造成管道受力不匀而折断、渗漏。5、 雨期施工时,防止地面水流入坑内,导致边坡塌方或浸泡基土。冬期施工时,每层回填土厚度比常温时减少25%,其中冻土块体积不得超过总填土体积的15%,且应分散,冻土块粒径不大于15cm。6、 注意事项(1) 施工时,基础墙体达到一定强度后,才能进行回填土的施工,以免对结构基础造成损坏。(2) 基础肥槽回填土,必须清理到基础底面标高

8、,才能逐层回填。严禁用水浇使土下沉的“水夯法”。(3) 土虚铺过厚、夯实不够或冬施时冻土块较多会造成回填土下沉,而导致地面、散水裂缝甚至下沉。(4) 室内坑槽(沟)不得用含有冻土块的土回填。5 质量标准 4.1 保证项目: 4.1.1 柱基、基坑、基槽、管沟和场地的基土土质必须符合设计要求,并严禁扰动。 4.2 允许偏差项目,见表l-5。 土方工程的挖方和场地平整允许偏差值 序号项 目允许偏差 (mm)检 验 方 法23表面标高长度、宽度边坡偏陡+0 -50-0不允许 用水准仪检查 用经纬仪、拉线和尺量检查 观察或用坡度尺检查表1-56、 成品保护 6.1 对定位标准桩、轴线引桩、标准水准点、

9、龙门板等,挖运土时不得撞碰、也不得在龙门板上休息。并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。定位标准桩和标准水准点也应定期复测和检查是否正确。 6.2 土方开挖时,应防止邻近建筑物或构筑物,道路、管线等发生下沉和变形。必要时应与设计单位或建设单位协商,采取防护措施,并在施工中进行沉降或位移观测。 6.3 施工中如发现有文物或古墓等,应妥善保护,并应及时报请当地有关部门处理,方可继 续施工。如发现有测量用的永久性标桩或地质、地震部门设置的长期观测点等,应加以保护。在敷设有地上或地下管线、电缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防止损

10、坏管线,造成严重事故。7、 应注意的质量问题 7.l 基底超挖:开挖基坑(槽)管沟不得超过基底标高。如个别地方超挖时,其处理方法应取得设计单位的同意,不得私自处理。 7.2 施工顺序不合理:应严格按施工方案规定的施工顺序进行土方开挖施工,应注意宜先从低处开挖,分层、分段依次进行,形成一定坡度,以利排水。 7.5 施工机械下沉:施工时必须了解土质和地下水位情况。推土机、铲运机一般需要在地下水位0.5m以上推铲土;挖土机一般需要在地下水位0.8m以上挖土,以防机械自重下沉。正铲挖土机挖方的台阶高度,不得超过最大挖掘高度的1.2倍。 7.6 开挖尺寸不足,边坡过陡:基坑(槽)或管沟底部的开挖宽度和坡度,除应考虑结构尺寸要求外,应根据施工需要增加工作面宽度,如排水设施、支撑结构等所需的宽度。 7.7 雨季施工时,基槽、坑底应预留30cm土层,在打混凝土垫层前再挖至设计标高。8、 质量记录 8.1 工程地质勘察报告。8. 2 工程定位测量记录。技术负责人: 交底人: 接交人:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
