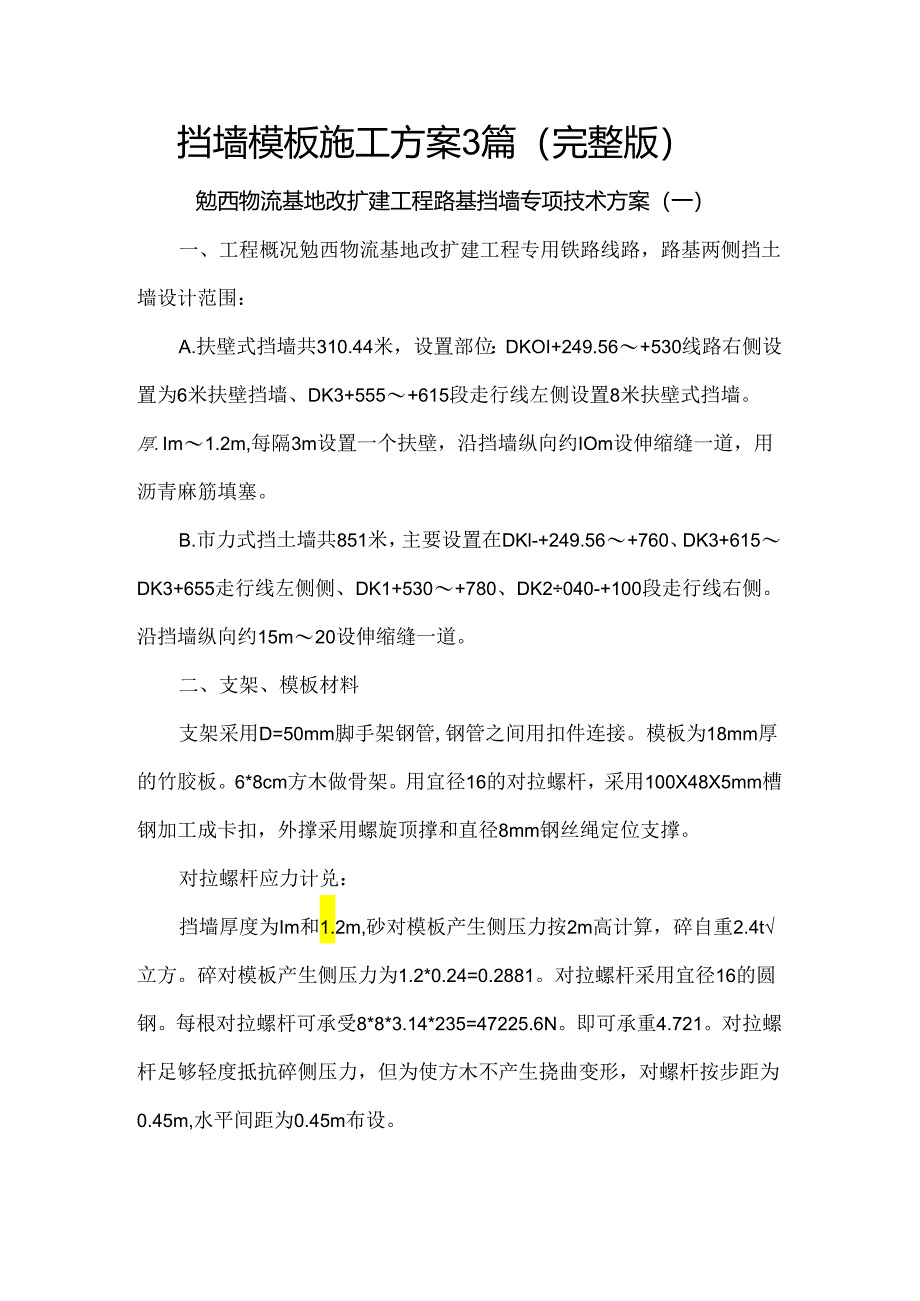

1、挡墙模板施工方案3篇(完整版)勉西物流基地改扩建工程路基挡墙专项技术方案(一)一、工程概况勉西物流基地改扩建工程专用铁路线路,路基两侧挡土墙设计范围:A.扶壁式挡墙共310.44米,设置部位:DKOI+249.56+530线路右侧设置为6米扶壁挡墙、DK3+555+615段走行线左侧设置8米扶壁式挡墙。厚.Im1.2m,每隔3m设置一个扶壁,沿挡墙纵向约IOm设伸缩缝一道,用沥青麻筋填塞。B.市力式挡土墙共851米,主要设置在DKl-+249.56+760、DK3+615DK3+655走行线左侧侧、DK1+530+780、DK2040-+100段走行线右侧。沿挡墙纵向约15m20设伸缩缝一道。
2、二、支架、模板材料支架采用D=50mm脚手架钢管,钢管之间用扣件连接。模板为18mm厚的竹胶板。6*8cm方木做骨架。用宜径16的对拉螺杆,采用100X48X5mm槽钢加工成卡扣,外撑采用螺旋顶撑和直径8mm钢丝绳定位支撑。对拉螺杆应力计兑:挡墙厚度为Im和1.2m,砂对模板产生侧压力按2m高计算,碎自重2.4t立方。碎对模板产生侧压力为1.2*0.24=0.2881。对拉螺杆采用宜径16的圆钢。每根对拉螺杆可承受8*8*3.14*235=47225.6N。即可承重4.721。对拉螺杆足够轻度抵抗碎侧压力,但为使方木不产生挠曲变形,对螺杆按步距为0.45m,水平间距为0.45m布设。三、施工方

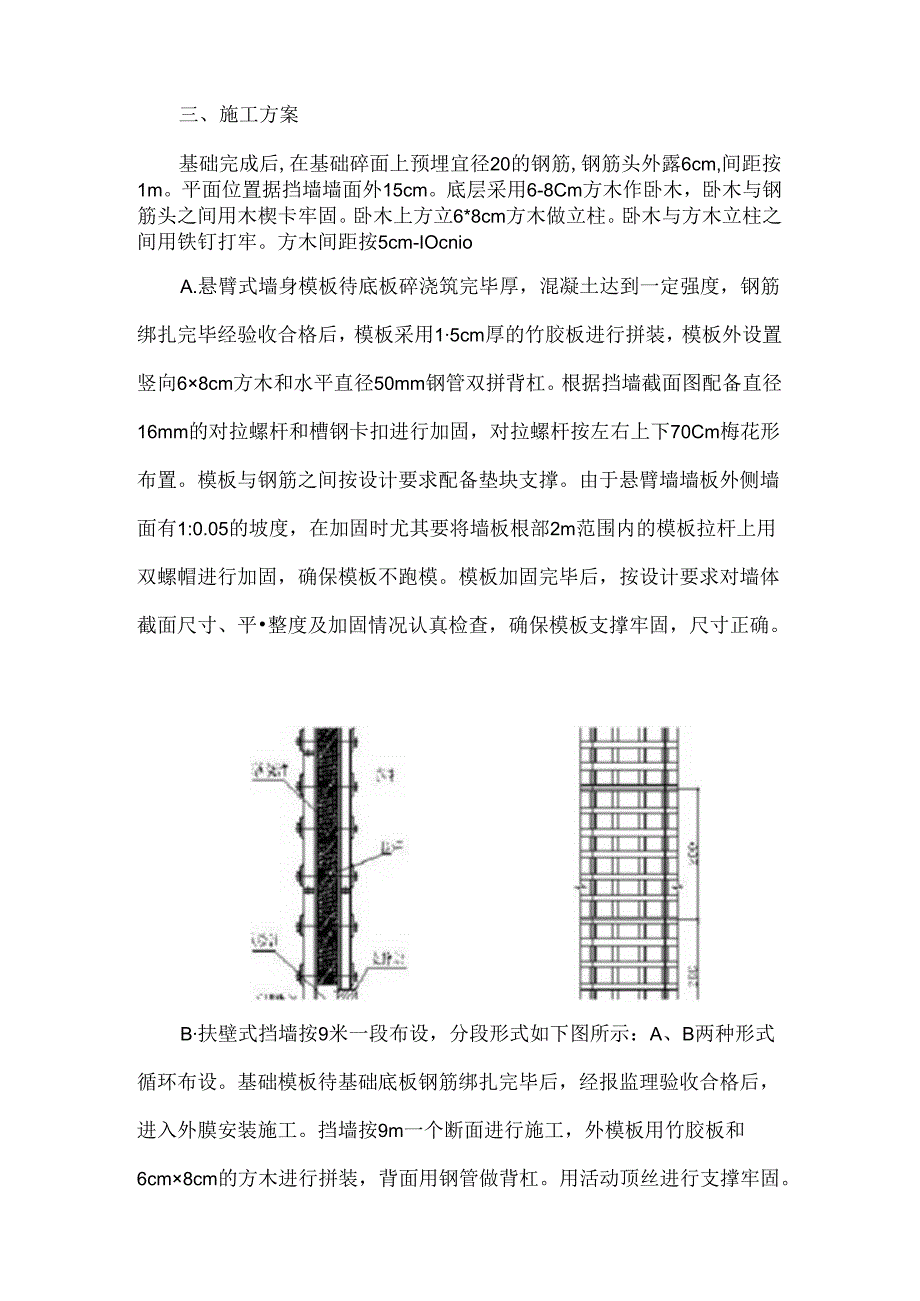

3、案基础完成后,在基础碎面上预埋宜径20的钢筋,钢筋头外露6cm,间距按1m。平面位置据挡墙墙面外15cm。底层采用6-8Cm方木作卧木,卧木与钢筋头之间用木楔卡牢固。卧木上方立6*8cm方木做立柱。卧木与方木立柱之间用铁钉打牢。方木间距按5cm-IOcnioA.悬臂式墙身模板待底板碎浇筑完毕厚,混凝土达到一定强度,钢筋绑扎完毕经验收合格后,模板采用15cm厚的竹胶板进行拼装,模板外设置竖向68cm方木和水平直径50mm钢管双拼背杠。根据挡墙截面图配备直径16mm的对拉螺杆和槽钢卡扣进行加固,对拉螺杆按左右上下70Cm梅花形布置。模板与钢筋之间按设计要求配备垫块支撑。由于悬臂墙墙板外侧墙面有1:
4、0.05的坡度,在加固时尤其要将墙板根部2m范围内的模板拉杆上用双螺帽进行加固,确保模板不跑模。模板加固完毕后,按设计要求对墙体截面尺寸、平整度及加固情况认真检查,确保模板支撑牢固,尺寸正确。B扶壁式挡墙按9米一段布设,分段形式如下图所示:A、B两种形式循环布设。基础模板待基础底板钢筋绑扎完毕后,经报监理验收合格后,进入外膜安装施工。挡墙按9m一个断面进行施工,外模板用竹胶板和6cm8cm的方木进行拼装,背面用钢管做背杠。用活动顶丝进行支撑牢固。对模板接缝部位用胶带进行贴封密实,防止漏浆。模板与钢筋之间采用带垫块支撑。C扶壁式挡墙墙身模板待底板碎浇筑完毕厚,混凝土达到一定强度,钢筋绑扎完毕经验

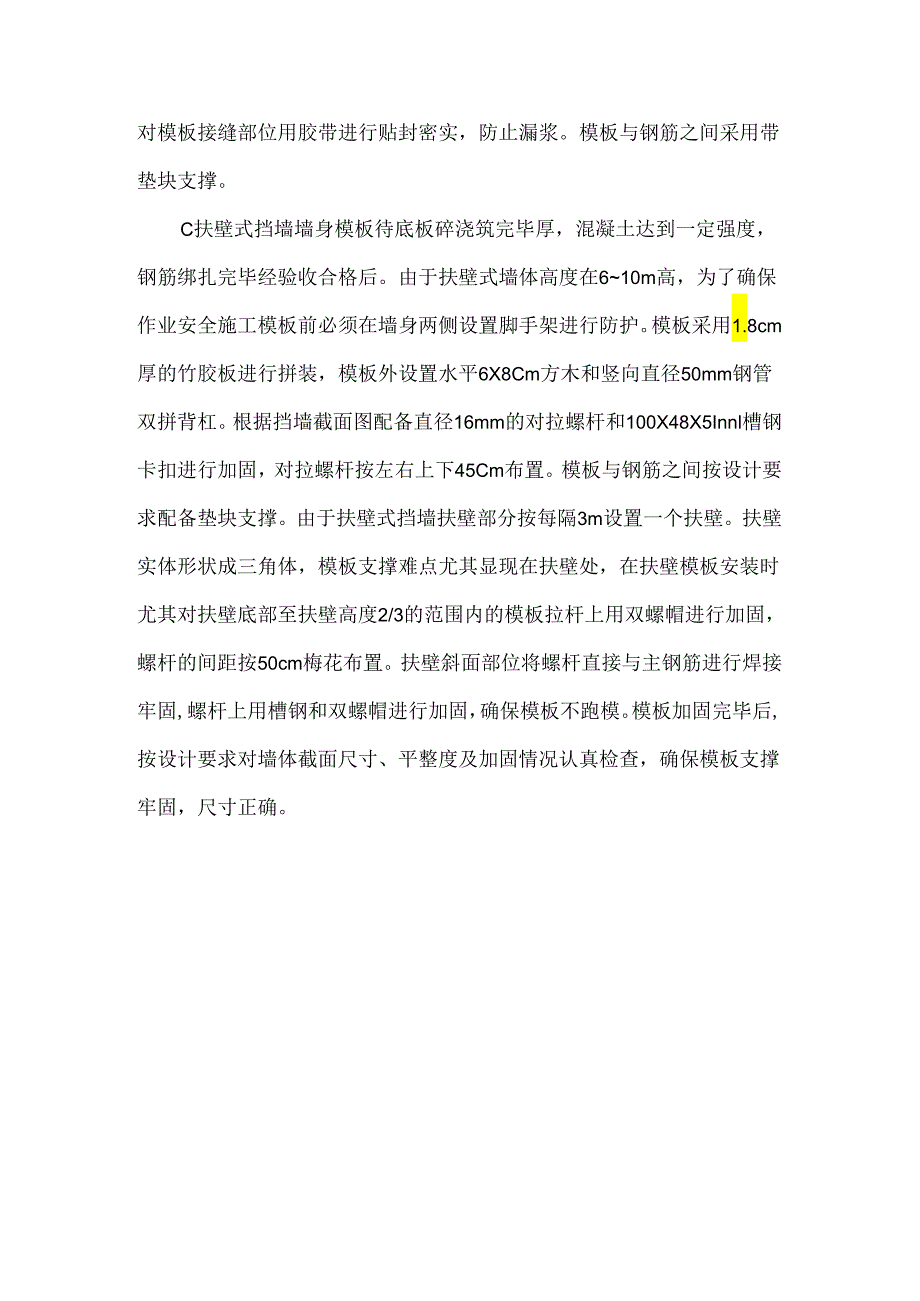

5、收合格后。由于扶壁式墙体高度在610m高,为了确保作业安全施工模板前必须在墙身两侧设置脚手架进行防护。模板采用1.8cm厚的竹胶板进行拼装,模板外设置水平6X8Cm方木和竖向直径50mm钢管双拼背杠。根据挡墙截面图配备直径16mm的对拉螺杆和100X48X5Innl槽钢卡扣进行加固,对拉螺杆按左右上下45Cm布置。模板与钢筋之间按设计要求配备垫块支撑。由于扶壁式挡墙扶壁部分按每隔3m设置一个扶壁。扶壁实体形状成三角体,模板支撑难点尤其显现在扶壁处,在扶壁模板安装时尤其对扶壁底部至扶壁高度2/3的范围内的模板拉杆上用双螺帽进行加固,螺杆的间距按50cm梅花布置。扶壁斜面部位将螺杆直接与主钢筋进行
6、焊接牢固,螺杆上用槽钢和双螺帽进行加固,确保模板不跑模。模板加固完毕后,按设计要求对墙体截面尺寸、平整度及加固情况认真检查,确保模板支撑牢固,尺寸正确。18f11mftWMa5101扶壁式挡墙分段布置图A11。D.重力式挡土墙设计为素碎,不存在钢筋安装和加工工作量。墙身两侧堵面均为1:0.25的坡度,模板支撑的难度相对于扶壁式墙和悬臂式墙的难度要大的多。在此模板选用还是采用1.5cm厚的竹胶板进行拼装,模板外设置水平6X8Cm方木和竖向直径50nm钢管双拼背杠。根据挡墙截面图配备直径16mm的对拉螺杆和IoCm槽钢卡扣进行加固,对拉螺杆按左右上下50Cm梅花形布置。挡墙按2次施工完毕,第一次为
7、基础部分,第二次从基础放台部分以上的墙身。螺杆上用槽钢和双螺帽进行加固,里侧模板借助开挖放坡的土坑破采用钢板做垫板用活动顶丝螺杆进行支撑在模板上,确保模板不跑模。模板加固完毕后,按设计要求对墙体截面尺寸、平整度及加固情况认真检查,确保模板支撵牢固,尺寸正确。E混凝土拆模时的强度应符合设计要求,模板应在混凝土强度达到2.5MPa以上,且表面及棱角不因拆模而受损时,方可拆除。拆模应按立模顺序逆向进行,不得损伤混凝土,并减少模板破损。当拆除临时埋设与混凝土中的木塞和其他预埋部件时,混凝土不得受损。拆除模板时,不得影响混凝土的养护工作,模板拆除后必须立即用塑料薄膜进行覆靛严密进行养护。四、技术标准模板
8、长度及宽度:正负5mm相邻两模板表面高低差:3mm表面平整度:3mm垂直度H/1000且不大于6mm内模尺寸:+3mm-6mm轴线位置;IOmm侧向弯曲:1./1500五、质量保证1、宜径20的钢筋桩埋设要垂宜,且位置安放准确。钢筋桩埋设要稳固。且埋入校深度不小于30cm,在睑未凝固前不准扰动钢筋桩。2、为保证卧木与碎面全面接触,卧木选用平面的方木。在基础校面不F处薄垫一层细砂,卧木之间的纵向连接用扒钉扣牢。3、方木立柱位于卧木面,为保证立柱与卧木而整个接触,方木头必须平整,方木与卧木的连接可直接用扒钉钉牢。4、为保证校墙面在浇筑过程中部左右偏移,方木立杆间距按570cm。碎对模板、立柱产生的
9、压力可能导致立柱弯曲变形。为防止这一现象的发生,整个墙面设置45mm*45mm纵向对拉螺杆拉紧。模板两侧搭设双排外架,模板和外架之间用钢管和活动顶丝做模板侧面斜撑,墙面模板侧面每隔5米增设钢丝绳进行定位校正。5、对拉螺杆穿过碎部分用PVC那料管保护,以便拆模后对拉杆抽出。6、在浇筑校施工过程中为防止跑模,自始至终都派专人进行护模,发现问题及时处理。挡墙模板施工方案(二)一、编制依据1、重庆市九龙坡区西扬城西家园公共租赁住房建设工程施工图纸.2、全庆市九龙坡区西彭城西家园公共租赁住房建设工程施工组织总设计。3、国家及地方仃关部门制定的现行施工规范、规程、标准及质员验收规范、规程、标准。(1) 4
10、:建筑工程施工质量验收统一标准(GB50300-2001);(2) 建筑地基基础施工历量验收规范3GB50202-2002);(3)工程测域规范(GB50026-93);(4) 建设工程项目管理规范(GB/T50326-2001);(5) 施工现场临时用电安全技术规范B(JGJ46-88);(6) 建筑机械使用安全技术规程(JGJ33-2002):(7) 建设工程文件归档整理规范(GB/T50328-2001)(8)挡土墙图桀(04J008)4、国家、行业及地方有关政策、法律、法令、法规、条例。5、本公司指定的管理规常制度及质量体系文件(版员手册、程序化文件、作业指导书。)6、本公司同类工程施
11、工管理经验、机械设备需求、施工技术力量及工人技术配置、储备。二、工程概况揖庆市九龙坡区西彭城西家园公共租赁住房工程位于重庆市九龙坡区西彭侬,由28栋24层至31层的高层住宅和配套商业、小学、幼儿园、车库等组成,工程名称:重庆西彭城西家园公共租赁住房工程工程地点:至庆市九龙坡区西彭钝建设雎位:重庆城投公租房建设有限公司监理雎位:重庆联盛建设项目管理有限公司施工单位:中冶建工集团有限公司本工程五组团挡土墙主要分布在幼儿园、小学教学楼、小学行政楼、5-7楼与5-8#楼之间,形式有佛斜式路肩塔和衡重式路肩墙,挡墙高度由3米到8米不等,为毛石混凝上挡土堵(毛石30%)三、总体施工程序熟悉图纸f施工方案、
12、技术交底f测量定位一十方开挖一地基处理一垫U浇筑垫层模板拆除一架子搭设一墙身分段模板安装一挡土墙泄水管埋Wf墙身碎浇筑、毛石投入一堵身模板拆除一砂养护一泄水管进水口反滤包设置f栏杆安装f贴连破T土方回填一消理现场四、组织机构与人员机械材料安排1、组织机构木工程按照项目法组织施工,实行项目经理负货制,卜.设承建过此类建设项目的经脸丰富的项目经理、工程师、技术人员承担本工程的现场施工、质量及安全管理。按照项目法施工原则,项目经理部下设六部一室,即技术质地部、物资采购部、财务部、安全部、计划预算部、安装部及综合办公室,全面负贵该工程整个施工过程中的劳动力组织、计划安排、工程技术班量安全及材料、预结算
13、、财务等管理工作。挡土墙单位工程组织机构图如下:2、人员和机械材料安排现场负货:陈徐技术员:余国平施工员:熊世勇测量员:余国平、刘阳测址记录:刘阳其他人员分别由各分管部门派专员负责。计划劳动力安排序号工种数量(人)工作内容1模板、架子工30安装、拆除模板和各种架子搭设2混凝土工18浇筑混凝土3抹灰工20混凝土收面4电焊工6烧结模板对拉螺杆5石工18检查井砌筑6普工8零杂工作7砖工15砌破、墙身贴瓷破机械设备安排:由于开挖土石方量较大,为满足需要,开挖机械采用320型挖机,配套4辆18立方渣车。拟投入的主要机械设备表序号设备名称型号规格数量用于施工部位备注1搅拌机350型2挡土墙2交流电焊机BX
14、3-3OO1挡土墙3钢筋切断机GJQD-401挡土墙4钢筋调直机GTVlO1挡土墙5木工白床MB-504B1挡土墙6拖式磅输送泵HBT6O1挡土墙7汽车泵1挡土墙8插入式振动器B752挡土墙9打夯机3回填土10挖掘机3203十方开挖回填11炮机3203石方开挖12吊车25T1起吊毛石材料安排:拟投入的主要材料统计衰名称单位数量规格备注混凝土miC20毛石m2000模板m,2400木材mj200架料T100钢筋T4012PVC管m400DNlOO泡沫板m,30030mm厚人工级配砂石m,900五、主要施工方法1 .测木施样根据测量控制网和设计文件,用全站仪测出挡土墙的外边线,并根据现场实际情况引出护桩,并将护桩埋设牢固,施工时利用护桩控制挡土墙的外边线,放样工作完成后,及时报测量监理专业工程师对放样桩位进行更核,经监理工程师确认无误后,才能进行基坑开挖。2 .基坑开挖挡墙主要形式为俯斜式路肩端,高度由3米到8米不等开挖方式拟采用挖机、炮机开挖,人工修整的开挖方式,采挖时采取逐级放坡的方式确保基坑周边稳定及施工作业人员的
