《环境监理方案-主要环境污染及污染防治措施.docx》由会员分享,可在线阅读,更多相关《环境监理方案-主要环境污染及污染防治措施.docx(4页珍藏版)》请在第壹文秘上搜索。

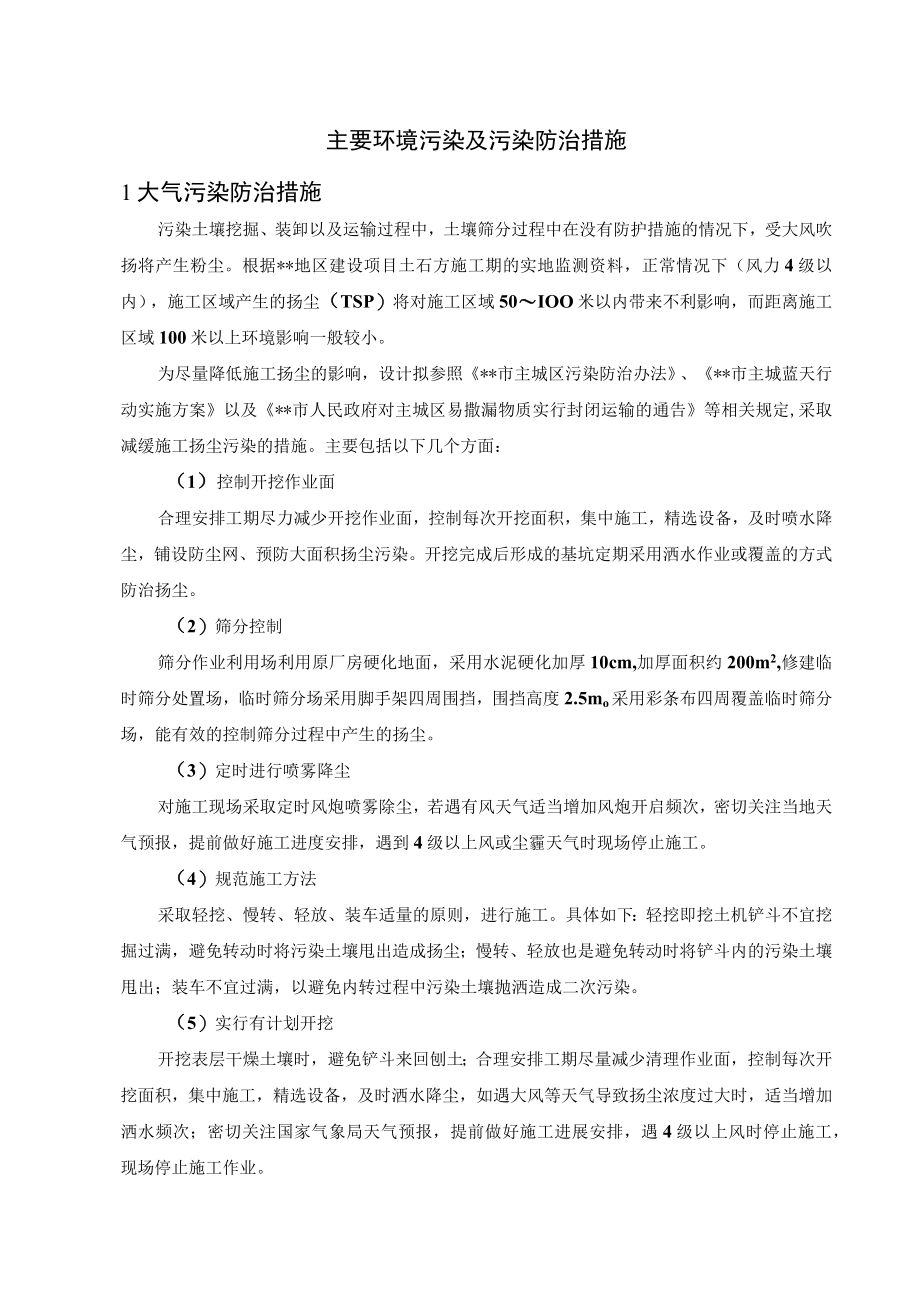

1、主要环境污染及污染防治措施1大气污染防治措施污染土壤挖掘、装卸以及运输过程中,土壤筛分过程中在没有防护措施的情况下,受大风吹扬将产生粉尘。根据*地区建设项目土石方施工期的实地监测资料,正常情况下(风力4级以内),施工区域产生的扬尘(TSP)将对施工区域50IOO米以内带来不利影响,而距离施工区域100米以上环境影响一般较小。为尽量降低施工扬尘的影响,设计拟参照*市主城区污染防治办法、*市主城蓝天行动实施方案以及*市人民政府对主城区易撒漏物质实行封闭运输的通告等相关规定,采取减缓施工扬尘污染的措施。主要包括以下几个方面:(1)控制开挖作业面合理安排工期尽力减少开挖作业面,控制每次开挖面积,集中施
2、工,精选设备,及时喷水降尘,铺设防尘网、预防大面积扬尘污染。开挖完成后形成的基坑定期采用洒水作业或覆盖的方式防治扬尘。(2)筛分控制筛分作业利用场利用原厂房硬化地面,采用水泥硬化加厚10cm,加厚面积约200m2,修建临时筛分处置场,临时筛分场采用脚手架四周围挡,围挡高度2.5mo采用彩条布四周覆盖临时筛分场,能有效的控制筛分过程中产生的扬尘。(3)定时进行喷雾降尘对施工现场采取定时风炮喷雾除尘,若遇有风天气适当增加风炮开启频次,密切关注当地天气预报,提前做好施工进度安排,遇到4级以上风或尘霾天气时现场停止施工。(4)规范施工方法采取轻挖、慢转、轻放、装车适量的原则,进行施工。具体如下:轻挖即
3、挖土机铲斗不宜挖掘过满,避免转动时将污染土壤甩出造成扬尘;慢转、轻放也是避免转动时将铲斗内的污染土壤甩出;装车不宜过满,以避免内转过程中污染土壤抛洒造成二次污染。(5)实行有计划开挖开挖表层干燥土壤时,避免铲斗来回刨土;合理安排工期尽量减少清理作业面,控制每次开挖面积,集中施工,精选设备,及时洒水降尘,如遇大风等天气导致扬尘浓度过大时,适当增加洒水频次;密切关注国家气象局天气预报,提前做好施工进展安排,遇4级以上风时停止施工,现场停止施工作业。(6)严格限制挖掘机和运输车辆的活动范围。(8)土壤装卸过程中,尽量减缓车速、降低落差。(9)暂存的污染土壤用防雨布及时覆盖,根据情况适当洒水,保持土壤

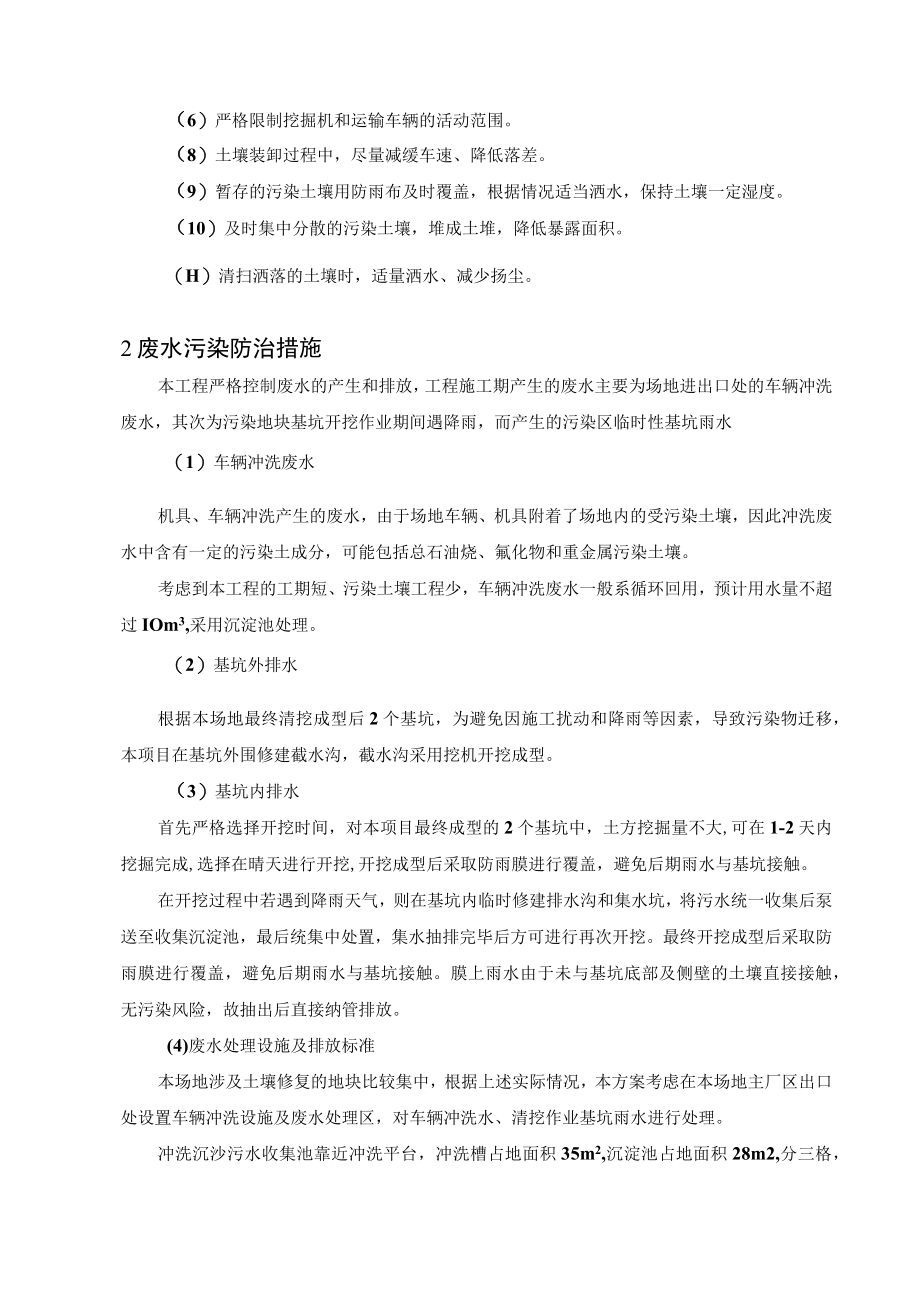

4、一定湿度。(10)及时集中分散的污染土壤,堆成土堆,降低暴露面积。(H)清扫洒落的土壤时,适量洒水、减少扬尘。2废水污染防治措施本工程严格控制废水的产生和排放,工程施工期产生的废水主要为场地进出口处的车辆冲洗废水,其次为污染地块基坑开挖作业期间遇降雨,而产生的污染区临时性基坑雨水(1)车辆冲洗废水机具、车辆冲洗产生的废水,由于场地车辆、机具附着了场地内的受污染土壤,因此冲洗废水中含有一定的污染土成分,可能包括总石油烧、氟化物和重金属污染土壤。考虑到本工程的工期短、污染土壤工程少,车辆冲洗废水一般系循环回用,预计用水量不超过IOm3,采用沉淀池处理。(2)基坑外排水根据本场地最终清挖成型后2个基
5、坑,为避免因施工扰动和降雨等因素,导致污染物迁移,本项目在基坑外围修建截水沟,截水沟采用挖机开挖成型。(3)基坑内排水首先严格选择开挖时间,对本项目最终成型的2个基坑中,土方挖掘量不大,可在1-2天内挖掘完成,选择在晴天进行开挖,开挖成型后采取防雨膜进行覆盖,避免后期雨水与基坑接触。在开挖过程中若遇到降雨天气,则在基坑内临时修建排水沟和集水坑,将污水统一收集后泵送至收集沉淀池,最后统集中处置,集水抽排完毕后方可进行再次开挖。最终开挖成型后采取防雨膜进行覆盖,避免后期雨水与基坑接触。膜上雨水由于未与基坑底部及侧壁的土壤直接接触,无污染风险,故抽出后直接纳管排放。(4)废水处理设施及排放标准本场地

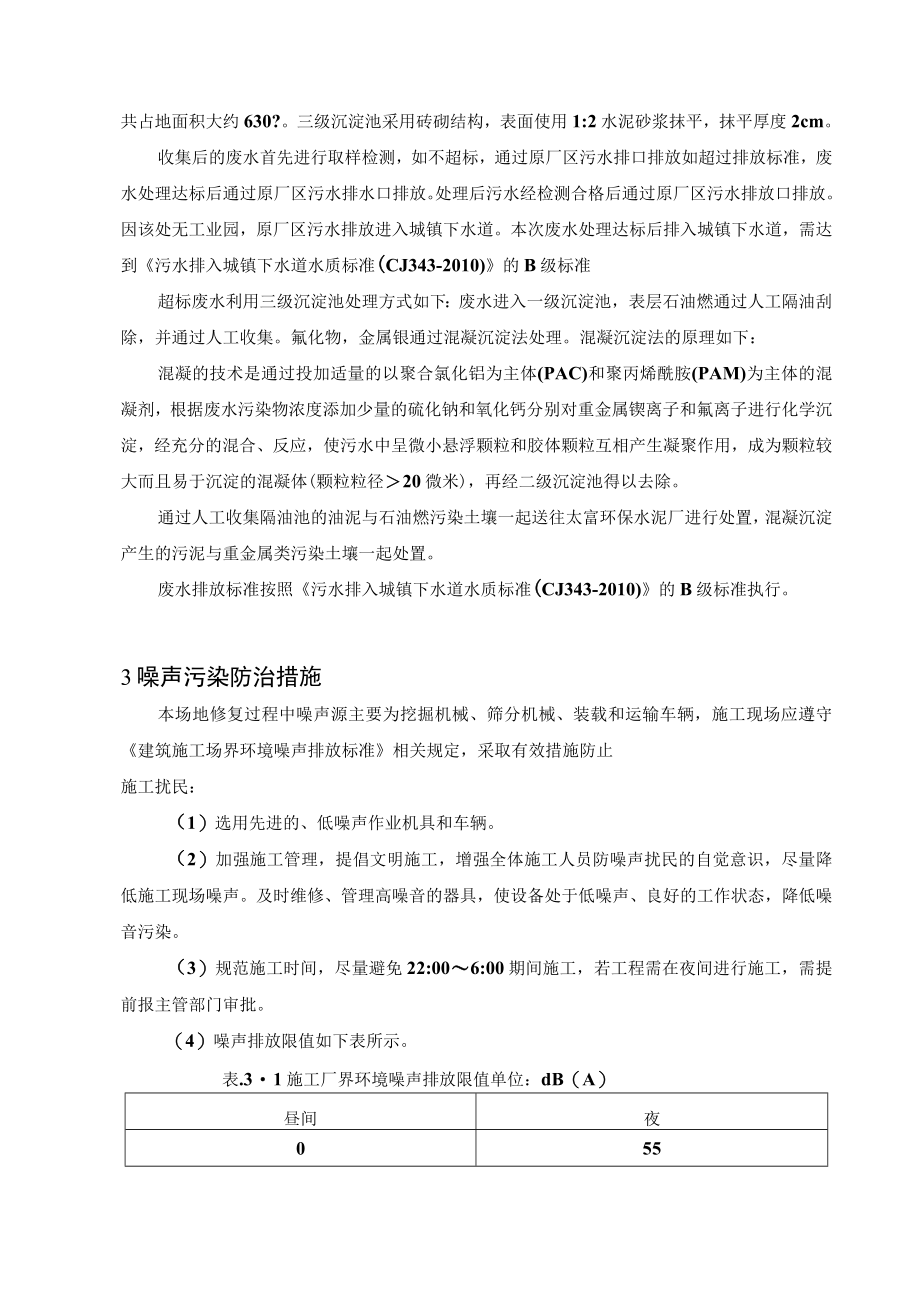

6、涉及土壤修复的地块比较集中,根据上述实际情况,本方案考虑在本场地主厂区出口处设置车辆冲洗设施及废水处理区,对车辆冲洗水、清挖作业基坑雨水进行处理。冲洗沉沙污水收集池靠近冲洗平台,冲洗槽占地面积35m2,沉淀池占地面积28m2,分三格,共占地面积大约630?。三级沉淀池采用砖砌结构,表面使用1:2水泥砂浆抹平,抹平厚度2cm。收集后的废水首先进行取样检测,如不超标,通过原厂区污水排口排放如超过排放标准,废水处理达标后通过原厂区污水排水口排放。处理后污水经检测合格后通过原厂区污水排放口排放。因该处无工业园,原厂区污水排放进入城镇下水道。本次废水处理达标后排入城镇下水道,需达到污水排入城镇下水道水质
7、标准(CJ343-2010)的B级标准超标废水利用三级沉淀池处理方式如下:废水进入一级沉淀池,表层石油燃通过人工隔油刮除,并通过人工收集。氟化物,金属银通过混凝沉淀法处理。混凝沉淀法的原理如下:混凝的技术是通过投加适量的以聚合氯化铝为主体(PAC)和聚丙烯酰胺(PAM)为主体的混凝剂,根据废水污染物浓度添加少量的硫化钠和氧化钙分别对重金属锲离子和氟离子进行化学沉淀,经充分的混合、反应,使污水中呈微小悬浮颗粒和胶体颗粒互相产生凝聚作用,成为颗粒较大而且易于沉淀的混凝体(颗粒粒径20微米),再经二级沉淀池得以去除。通过人工收集隔油池的油泥与石油燃污染土壤一起送往太富环保水泥厂进行处置,混凝沉淀产生
8、的污泥与重金属类污染土壤一起处置。废水排放标准按照污水排入城镇下水道水质标准(CJ343-2010)的B级标准执行。3噪声污染防治措施本场地修复过程中噪声源主要为挖掘机械、筛分机械、装载和运输车辆,施工现场应遵守建筑施工场界环境噪声排放标准相关规定,采取有效措施防止施工扰民:(1)选用先进的、低噪声作业机具和车辆。(2)加强施工管理,提倡文明施工,增强全体施工人员防噪声扰民的自觉意识,尽量降低施工现场噪声。及时维修、管理高噪音的器具,使设备处于低噪声、良好的工作状态,降低噪音污染。(3)规范施工时间,尽量避免22:006:00期间施工,若工程需在夜间进行施工,需提前报主管部门审批。(4)噪声排放限值如下表所示。表.31施工厂界环境噪声排放限值单位:dB(A)昼间夜0554固体废物污染防治措施(1)沉淀池、收集池、清洗池中产生的污泥与现场污染土壤污染因子一致,故清掏后与污染土壤中一并外送到水泥厂协同处置。(2)生活垃圾:工程施工期工人产生的生活垃圾由专人负责卫生工作,在做好个人卫生的同时,做好公共部位的卫生,及时将生活垃圾送至就近的垃圾桶,并定期清理外运至场地外的市政垃圾收集点。(3)污染土壤:场地内的人员、机械在完成工作离开操作区时,需将附着的污染物全部清理干净。(4)污染土壤外运之前,对车身及轮胎上的泥土进行拍打:清扫或冲洗,对由此产生的土壤及垃圾需进行收集处置。
