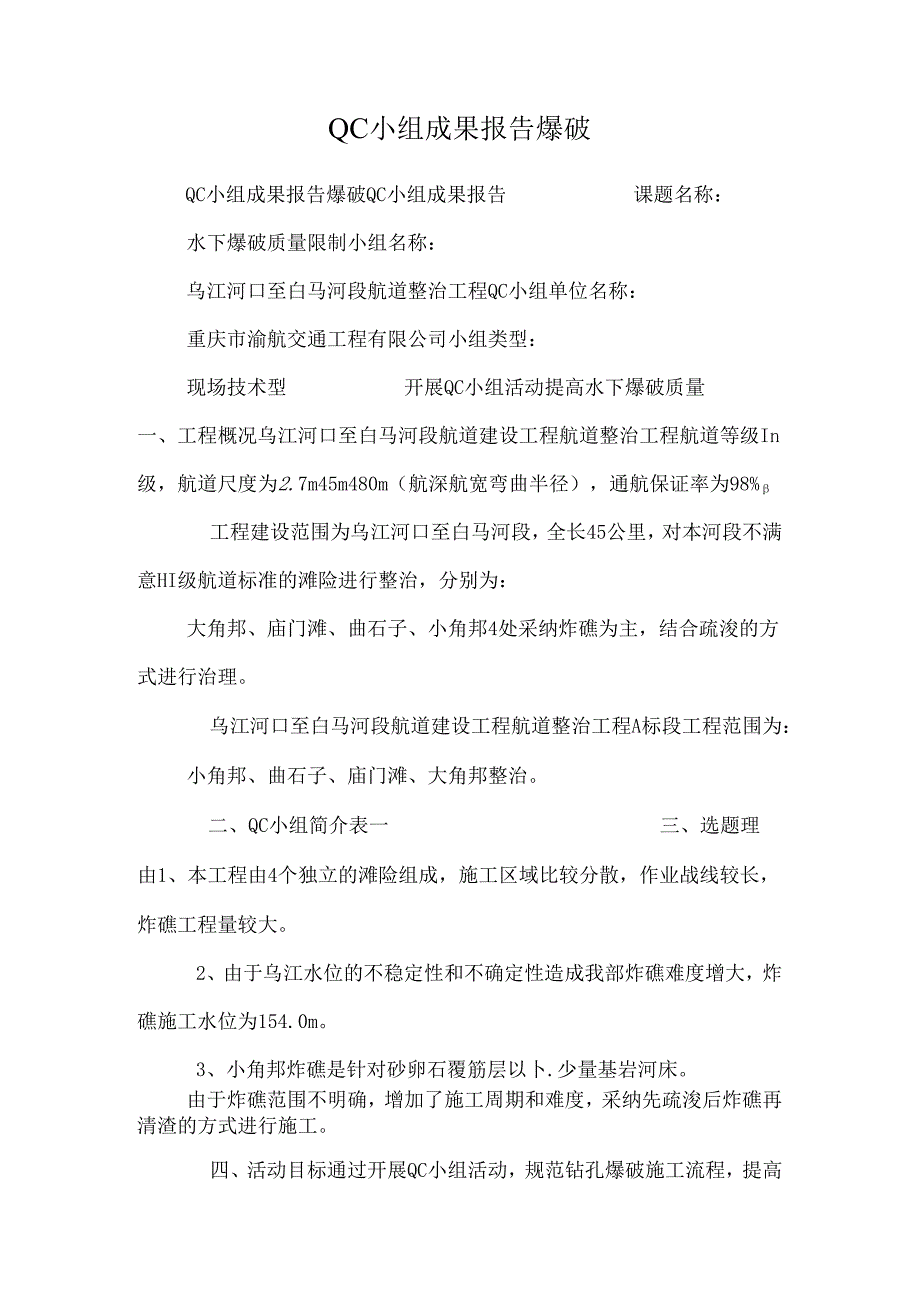

1、QC小组成果报告爆破QC小组成果报告爆破QC小组成果报告课题名称:水下爆破质量限制小组名称:乌江河口至白马河段航道整治工程QC小组单位名称:重庆市渝航交通工程有限公司小组类型:现场技术型开展QC小组活动提高水下爆破质量一、工程概况乌江河口至白马河段航道建设工程航道整治工程航道等级In级,航道尺度为2.7m45m480m(航深航宽弯曲半径),通航保证率为98%工程建设范围为乌江河口至白马河段,全长45公里,对本河段不满意HI级航道标准的滩险进行整治,分别为:大角邦、庙门滩、曲石子、小角邦4处采纳炸礁为主,结合疏浚的方式进行治理。乌江河口至白马河段航道建设工程航道整治工程A标段工程范围为:小角邦、

2、曲石子、庙门滩、大角邦整治。二、QC小组简介表一三、选题理由1、本工程由4个独立的滩险组成,施工区域比较分散,作业战线较长,炸礁工程量较大。2、由于乌江水位的不稳定性和不确定性造成我部炸礁难度增大,炸礁施工水位为154.0m。3、小角邦炸礁是针对砂卵石覆筋层以卜.少量基岩河床。由于炸礁范围不明确,增加了施工周期和难度,采纳先疏浚后炸礁再清渣的方式进行施工。四、活动目标通过开展QC小组活动,规范钻孔爆破施工流程,提高爆破效率,确保爆破平安,限制爆破质量。五、活动的开展5.1现状调查为了加强对钻孔爆破的管理和对爆破平安、质量的限制,我部对炸礁现场进行调查,对钻机的工作实力和成孔率进行统计分析;对每

3、次领取的炸药和雷管进行抽样做浸水试验。对现场调查状况作出调查统计表(表二)和质量问题频数表(表三)如下:表二乌江钻孔爆破质量问题调查表表三乌江水下钻孔爆破质量问题频数统计表依据质量问题频数统计表绘制饼分图,如图一:从饼分图中可以看出,孔距排距、线图通电和钻机成孔是水下钻孔爆破的问题症结所在。目标依据分析:依据现状调查数据,钻机成孔、线路通电、孔距排距占据了钻孔爆破质量问题的97%以上,如能将这三个问题解决90%以上,那么钻孔胜利率将可达到98.94%以上5.2设定目标QC小组通过对现场的调查分析并结合所学相关学问及相关规范的要求,确定对钻机成孔、线路通电、孔距排距这3个方面进行技术公关,将本次

4、QC活动的目标设定为:钻孔合格率98.94%六、要因分析和确认6.1要因分析从前面的统计结果中可以看出,钻机成孔和孔距排距和线路通电是影响水下爆破质量的主要问题。为此,QC小组集中探讨、对限制成孔和线路的方案和所存在的问题进行了细致地探讨。依据探讨问题的状况,运用统计方法得到了以下因果图。依据关联图,QC小组召开会议对关联图所得出的14个末端因素逐一进行分析,确认过程如下:要因确认安排表:确认1:确认2:确认3:确认4:确认5:确认6:确认7:确认8:确认9:确认10:确认11:确认12:确认13:确认14:经过调查分析,一样认为影响水下钻孔爆破施工质量的主要缘由有以下几点:1、起爆前没有检查

5、线路2、移船定位时对卷扬机卷动距离把握不当3、测量误差4、孔距排距没考虑详细水下状况5、河床岩石层理结构脆弱易碎七、制定对策:依据要因确认表我们找出影响质量问题的主要因素,并逐条制定了对策措施,见对策措施表:对策表八、实施对策:依据制定的对策措施,在详细的施工过程中分工合作,细心组织实施,以确保水下钻孔爆破的施工质量。实施一:起爆前检查线路制订爆前检查条例,所钻的每个孔均用起爆器进行线路检查(运用导爆管时进行导爆管抽样或爆)由周升负责检查,雷传建负贡监督。实施效果:起爆线路没有再出现过问题。实施人:雷传建实施二:驾驭卷扬机卷动距离由蒲传建带头向李洪平、罗世华等员工进行卷扬机距离驾驭教化,利用钢

6、丝绳做标记、估读秒数来推断移动距离,熟识不同角度下的钢丝绳移动某一距离时应当调整多少。由李春林负贡监测船舶位移是否达到要求,雷传建负责进行技术指导实施效果:经过训练后数名员工对卷扬机挪船的偏差已经基本达到要求。实施人:雷传建、李春林实施三:测量误差为保证在小角邦也能让GPS得到固定解,杨亨培在信号较好的时候在小角邦冲积扇上用静态测量放出三个固定点,之后在小角邦钻爆的时候采纳这三个固定点做为限制点。实施效果:依据信号较好的时候进行测量校核,用小角邦的限制点进行测量误差在IOCm以下,符合钻孔爆破的精度要求实施人:杨享培实施四:孔距、排距依据详细水下状况重新布设因水下地质状况各处不一样,有的区域为

7、碎石或淤泥无需钻爆,有的区域虽然设计图中作为疏浚然而底下是硬石河床。为确保不做无用功,我们对曲石子2区进行了一次大扫查,即采纳不下套管快速下钻的方式,每隔3m一个孔,钻到设计标高,并依据孔的位置河底软硬状况在设计图纸上作出记号,找出须要钻孔的区域重新进行布孔。实施效果:胜利完成曲石子二区的地质调查并重新俗孔。并拟将该方法用于其它滩段。实施人:徐行实施五:河床岩石层理结构脆弱易碎庙门滩地质脆弱,成孔困难但又无法干脆开挖,采纳裸爆的方式进行施工实施效果:裸爆效果较好,岩石松动碎散,可以开挖但须要分层再次爆破。实施人:李春林九、完成效果检杳:1、质量检查于2013年5月28口,项目部与监理、业主、质

8、监站对乌江水下钻孔爆破进行了质量检查,检查结果合格率为96%,比活动前提高了7%,工程施工质量牢竟。活动后水下钻孔爆破施工质量效果统计表活动后水下钻孔爆破施工质量饼分图活动柱状对比图通过活动后的水下钻孔爆破施工质量效果统计表、活动后水下钻孔爆破施工质量饼分图和活动柱状对比图的数据可得:水下钻孔爆破施工质量合格率达到了96%,虽未能完全达到目标但也取得了长足的进步,QC活动圆满完成。2、经济效益开展QC活动前,5m水深左右每孔施工作业时间约为1.5小时,开展QC活动后缩短为1小时,按全部施工区域约2000孔,施工人数40人计,可节约人工4000工日,节约资金4000工日120元/工日=48000

9、0元,船队租金1000元100天=100oOo元,共节约成本480000100000=580000元,取得了良好的经济效益。3、社会效益由于本次施工运用QC小组活动形式,主动对施工技术进行改进,优质圆满的完成施工任务,得到了监理、业主、设计的好评,为我公司在今后的水下钻孔爆破施工取得了珍贵的阅历。十、巩固措施1、经过项目部批准,将线路检查、移船训练、试钻定区等有效的做法,通过技术文件、施工技术措施和作业指导书的形式固定下来。2、坚持每周质量例会制度,针对详细施工项目进行质量教化,不断增加每个员工的质量意识。3、每项工序开工前,仔细做好检验安排,对检验过程进行策划,把住工程质量关。4、完善工程质量考核方法,加强工程质量考核,设立专项质量奖金,嘉奖优秀,对因为工作失职或未能达到要求的人员进行惩罚。通过此次课题,小组对已经取得的成果制定了巩固措施,并将已经成熟的施工方法固定下来,形成作业指导书,在项目乌江航道整治工程QC小组2013年6月】日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 质量管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
