《疫情工期延误情况说明范本.docx》由会员分享,可在线阅读,更多相关《疫情工期延误情况说明范本.docx(2页珍藏版)》请在第壹文秘上搜索。

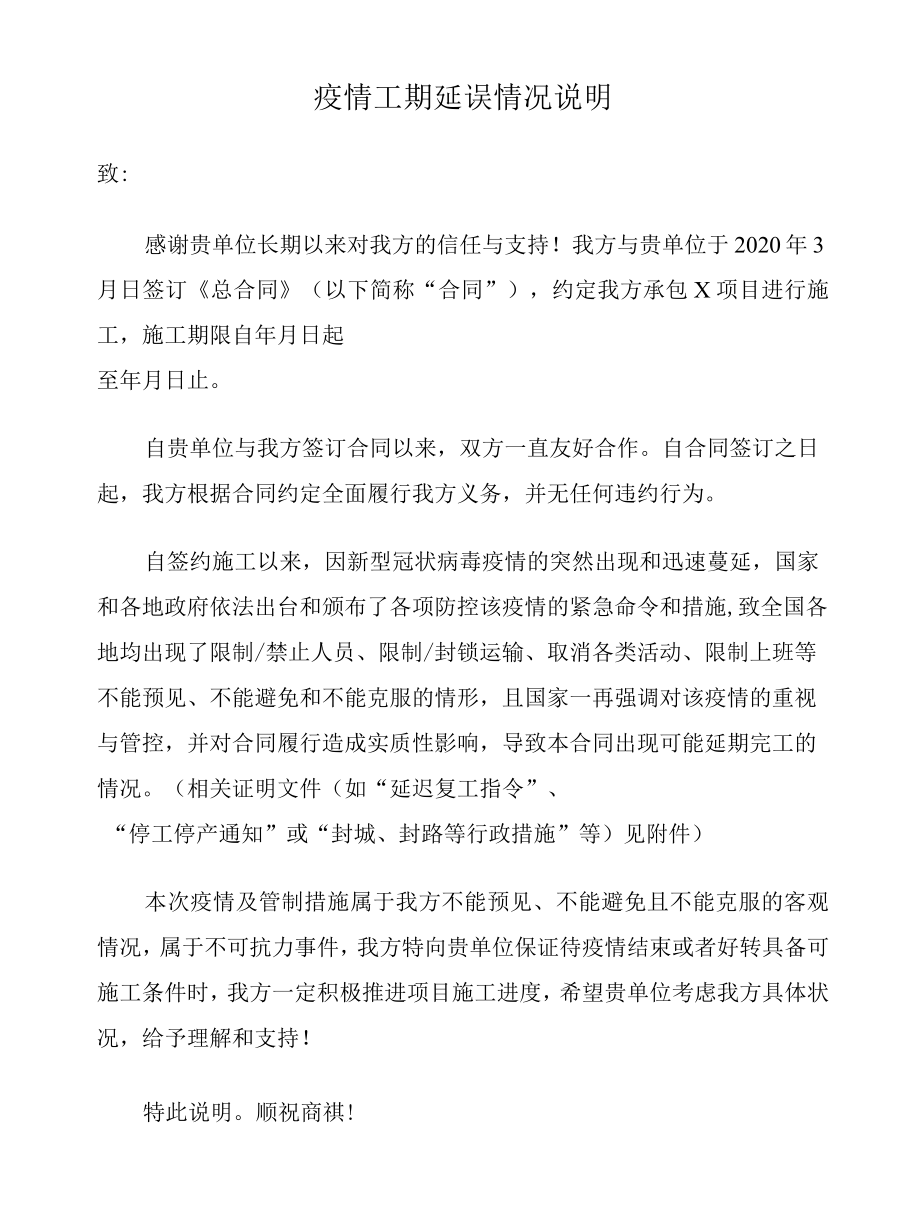

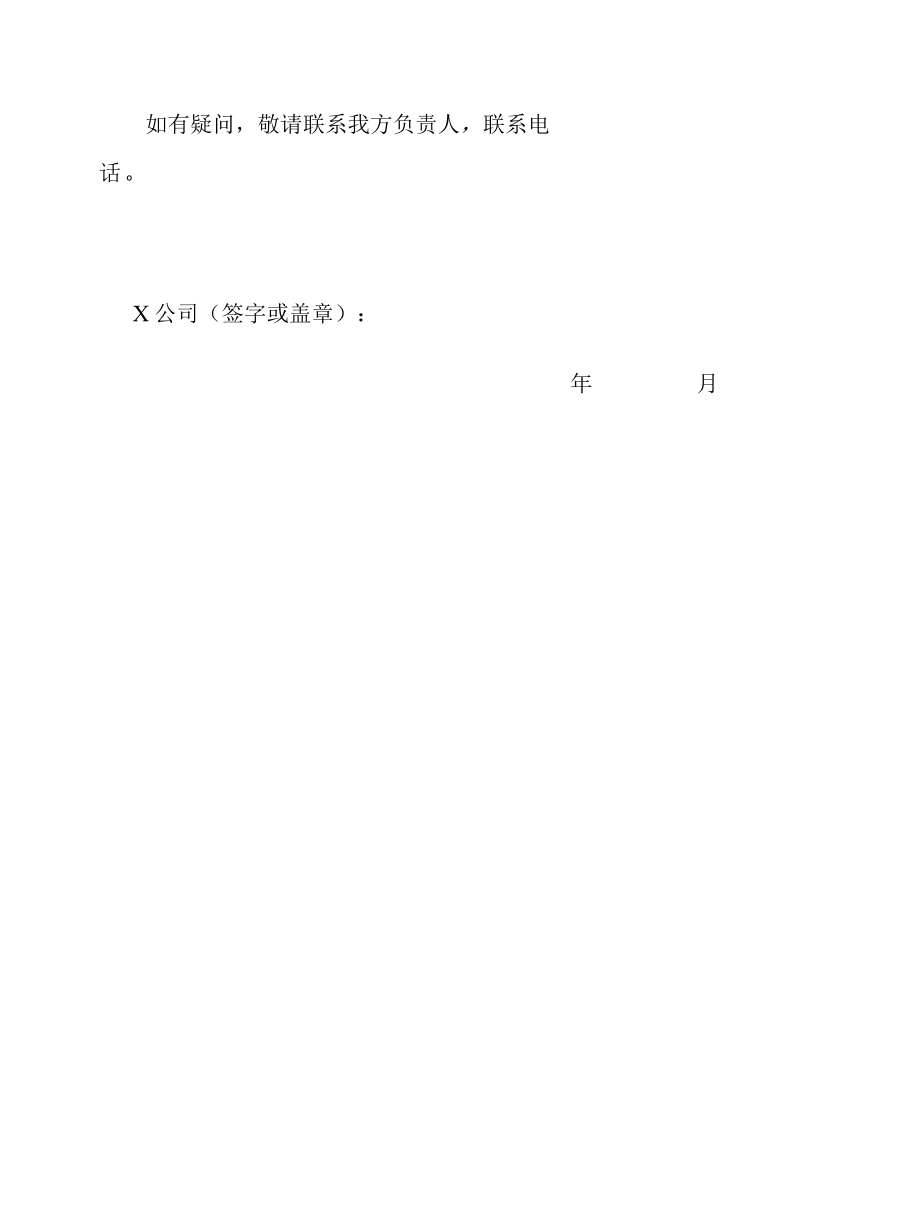

疫情工期延误情况说明致:感谢贵单位长期以来对我方的信任与支持!我方与贵单位于2020年3月日签订总合同(以下简称“合同”),约定我方承包X项目进行施工,施工期限自年月日起至年月日止。自贵单位与我方签订合同以来,双方一直友好合作。自合同签订之日起,我方根据合同约定全面履行我方义务,并无任何违约行为。自签约施工以来,因新型冠状病毒疫情的突然出现和迅速蔓延,国家和各地政府依法出台和颁布了各项防控该疫情的紧急命令和措施,致全国各地均出现了限制/禁止人员、限制/封锁运输、取消各类活动、限制上班等不能预见、不能避免和不能克服的情形,且国家一再强调对该疫情的重视与管控,并对合同履行造成实质性影响,导致本合同出现可能延期完工的情况。(相关证明文件(如“延迟复工指令”、“停工停产通知”或“封城、封路等行政措施”等)见附件)本次疫情及管制措施属于我方不能预见、不能避免且不能克服的客观情况,属于不可抗力事件,我方特向贵单位保证待疫情结束或者好转具备可施工条件时,我方一定积极推进项目施工进度,希望贵单位考虑我方具体状况,给予理解和支持!特此说明。顺祝商祺!如有疑问,敬请联系我方负责人,联系电话OX公司(签字或盖章):年月
