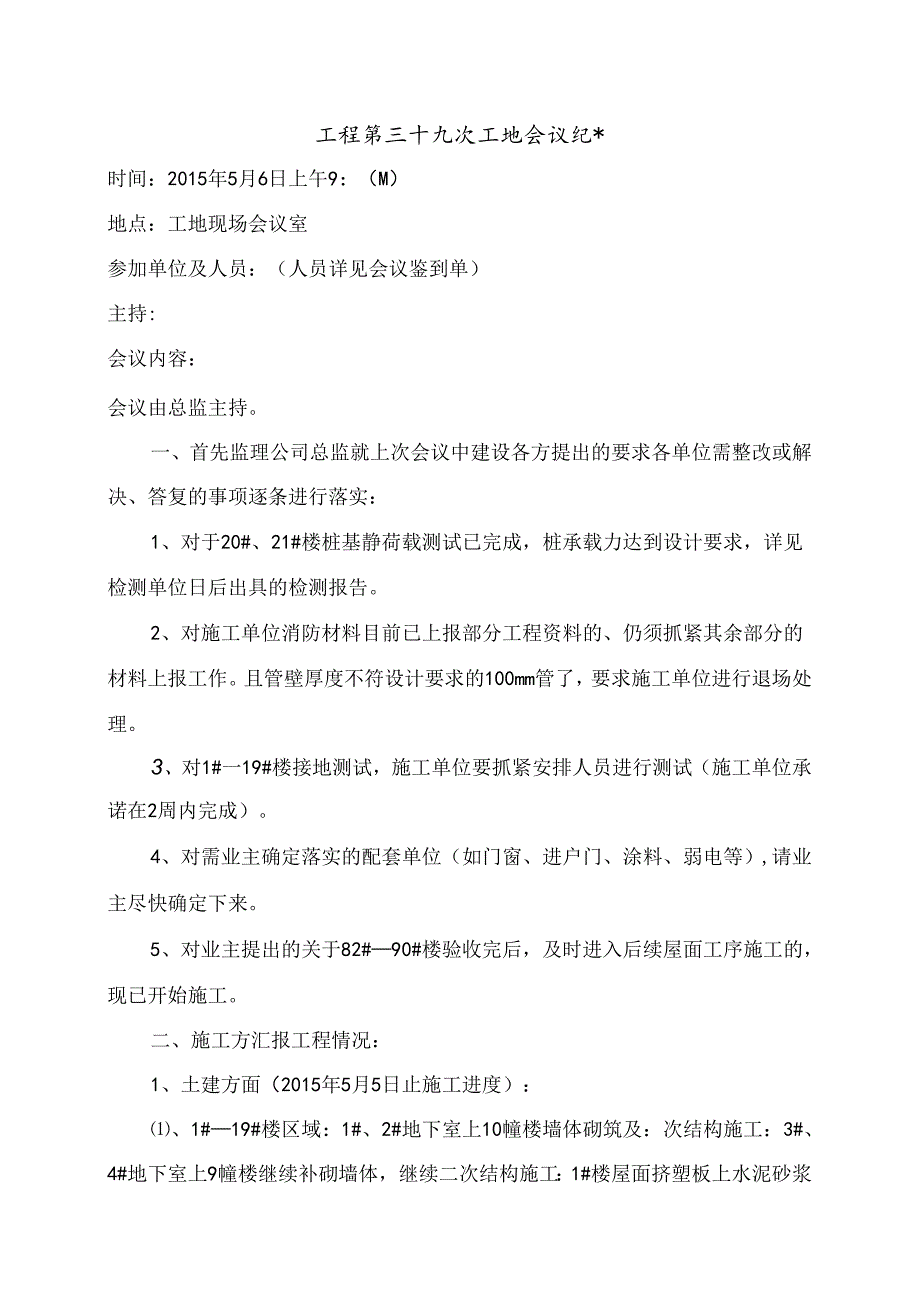

1、工程第三十九次工地会议纪*时间:2015年5月6日上午9:(M)地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。一、首先监理公司总监就上次会议中建设各方提出的要求各单位需整改或解决、答复的事项逐条进行落实:1、对于20#、21#楼桩基静荷载测试已完成,桩承载力达到设计要求,详见检测单位日后出具的检测报告。2、对施工单位消防材料目前已上报部分工程资料的、仍须抓紧其余部分的材料上报工作。且管壁厚度不符设计要求的100mm管了,要求施工单位进行退场处理。3、对1#一19#楼接地测试,施工单位要抓紧安排人员进行测试(施工单位承诺在2周内完成)。4、对需业主确定

2、落实的配套单位(如门窗、进户门、涂料、弱电等),请业主尽快确定下来。5、对业主提出的关于82#90#楼验收完后,及时进入后续屋面工序施工的,现已开始施工。二、施工方汇报工程情况:1、土建方面(2015年5月5日止施工进度):、1#19#楼区域:1#、2#地下室上10幢楼墙体砌筑及:次结构施工:3#、4#地下室上9幢楼继续补砌墙体,继续二次结构施工:1#楼屋面挤塑板上水泥砂浆找平已完成;部分楼号继续做屋面线条等。、82*904楼区域:83#楼样板房墙体已更改完,准备补粉墙面粉刷及楼地面工作;82#84#楼外墙面刮糙基本完成,开始做外墙保温层;其余楼幢继续做屋面线条及内、外墙面粉刷。、22#41#

3、楼区域:除27#楼外,其余屋面碎全部浇筑完成,准备开始堵体砌筑:6只井架已经过检测,27#楼二层顶大梁已开始改动。、42#81#楼区域:46#、48#、49#、50#、51#、53#、60#、61#、71#楼9幄房屋车库层梁板碎浇筑完成;55#、65#、66#、70#、73#楼5幢房屋基础底板碎浇筑完成:74#、75#、80#楼3幢房屋正在绑扎基础钢筋,准备浇筑基础碎:58#、64#、68#、78#楼4幢房屋垫层碎浇筑完成,正在做防水层;其余幢号正在砌筑承台砖胎模,准备浇筑睑垫层及挖掘基础土方。2、建方面下周工程进度计划:(1)、1*一19#楼区域:体、2#地下室顶板上10幢房屋维续墙体砌筑及

4、二次结构施工;3*、你地卜.室顶板上9幢房屋继续补砌墙体,继续二次结构施工;部分屋面继续安放挤塑板及水泥砂浆找平层,准备做屋面防水层:部分屋面继续做屋面线条等。、82#90#楼区域:83#楼样板房内墙面粉刷完成,准备施工楼地面;82#一8*楼外墙保温层基本完成,抗裂砂浆面层基本完成;82#楼屋面开始放挤塑板,准备水泥砂浆找平;其余楼幢继续做屋面线条及内外墙粉刷。(3)、22#41#楼区域:部分楼号开始墙体砌筑:27#楼大梁改动完成;准备浇筑三层梁板碎。、42#81#楼区域:55#、65#、66#、70#、73#楼5幢房屋车库层梁板砂浇筑完成:74#、75#、80#楼3幢房屋基础碎浇筑完成;58

5、#、64#、68#、78#楼4幢房屋正在绑扎基础钢筋,准备浇基础碎:57#、674、764楼3幢房屋垫层旌浇筑完成,准备做防水层;其余幢号正在砌筑承台砖胎模,准备浇筑碎垫层及挖掘基础土方。3、总公司要求项目部做好以下工作:(1),对业主、监理提出来的质量问题要及时予以整改,并做好文明施工工作。(2)、对塔吊机操工,项目部要做好安全教育工作,要规范化操作,并配备好对讲用品,把事故苗头堵截在萌芽状态。(3)、做好“三宝”、“四口”的安全防护工作。(力、对83#楼样板房安装施工队施工要及时到位,尽快做好给、排水管道的预埋、钝设工作。4、施工单位要求协调的问题:(D、对样板房区域需业主确定配套单位(如

6、门窗、进户门、涂料、弱电等)希望业主能在本月15口前确定、落实。业主回复:尽快确认(2)、乍库层剪力墙是否全数要敲掉要求业主明确。业主回夏:工作联系单已发,要求尽快施工。(3)、电梯井道内墙面是否要粉刷。业主回复:按图纸要求不做粉刷。(4)、所有屋面檐口卜.吊顶做法请明确。业主回第:暂不考虑施工。(6)、外墙立面上采用GRC线条,会不会改动,请明确。业主回复:按图施工。三、监理方汇报工程情况:1、1#19#楼二次结构中,柱钢筋与梁底植筋绑扎搭接长度不够,要求施工单位加强检查、管理,并对不符要求的地方及时进行整改。2、1#一19#楼中,局部腰梁钢筋在构造柱位置处未拉通,且无垫块、马凳。3、电梯井

7、圈梁植筋局部有遗漏。4、22#-41#楼区域:施工单位对检查出来的问题要及时进行整改(如梁、柱交接处偏位及梁底的木稍、蜂窝等),以保证工程质量。5、42#81#楼区域:施工单位对梁、柱接口处模板的封头及混凝土浇筑时的振捣要加强控制。6、42#81#楼区域:施工单位对地梁梁底标高要加强控制,以防由此引起梁截面缩小等现象出现。7、42#81#楼区域:对预埋柱钢筋搭接位置要按图集要求严加控制,以保证工程质量。8、安装方面:对监理通知单中要求整改的问题,施工单位要及时予以整改、落实。9、施工单位对工程所用材料要及时报验,必须在经监理、业主同意、且经检测符合要求后,方可用于本工程。四、业主方汇报工程情况

8、并提出以下要求:1、进度方面:对照进度计划3#、4#地下车库上已滞后2025天左右,1#、2#地卜车库上已滞后10天左右,22#41#楼墙体砌筑也已滞后15天左右,要求施工单位增加施工人员,并采取赶工措施把工期赶上去。2、目前I#、2#楼屋面保温隔热层已开始施工,但木条固定所用镀锌钉间距过大,要求施工单位对镀锌钉的间距不大于50Cm进行固定,并保证镀锌钢钉与结构板之间可嵬固定。3、42#81#楼区域:柱与墙板交接处漏浆较多,施工单位要及时检查,并对查出问题及时进行整改、处理。4、42#81#楼区域:施工单位对于跨度较大的梁支模时适度起拱,以避免发生向下出现挠度过大现象。5、22#41#楼区域:

9、施工单位要加强对高空抛物的施工管理,以防发生安全事故。6,对塔吊操作人员要加强安全教育,并配备好必要对讲机设备等,尤其对塔吊司机视野范围外的作业,必须有专人指挥,以免发生事故。7、1#一19#楼目前已进入屋面施工阶段,但外架高度尚未达到规范要求,现要求施工单位对外架高度不够的部位进行整改,以保证工程的安全。8、施工单位对82#楼南面的泥浆池要尽快彻底清理,以保证场外工程顺利开工,后续工序不因土质问题出现沉降现象。9、42#81#楼区域:场地材料堆放较乱,施工单位要分区域设置废木料及钢筋成品堆场,废木料场地要做好防火等措施,钢筋成品堆场做好硬化及垫高措施。10、82#-84样板房区域:施工单位对

10、粉刷质量要加强控制,特别是对小面积区域的墙体粉刷的平整度与垂直度更应引起重视。对粉刷砂浆中的大颗粒石子施工人员要及时予以拿除,以保证粉刷的观感质量。11、82#90#楼区域:粉刷前对凸出外墙面的砌体,施工单位必须先进行凿除后,再进行刮糙、粉刷。12、安装方面:16#、17#楼有发现多孔砖墙上线管开横槽现象,要求整改,多孔砖墙不准开横斜槽.13 .42-81#楼区域:水电安装预埋出现三管交叉,管线未按图敷设、走位等问题,要求施工单位整改落实。做好浇筑时成品保护工作,进行管口固定工作、防止偏位并做好管口封培,保证后期通畅及时穿线。14 .各种防雷避番所需圆钢弯曲加工不得使用电焊烧红弯转,同时控制好弯曲倍数,需符合规范要求。15 .混凝土浇筑前做好板面给水PPR管的试压试验,需符合规范及设计要求。同时抓紧时间做好82-90#楼整体给水试压工作。16 .由乙方提供雨水槽构件使用需与提供样品规格所一致。17、施工单位要加强现场管理工作,对工作中出现的问题要及时进行沟通、解决,以保证工程顺利完成。工程项目监理部整理二。一五年五月六日

展开阅读全文
