《[监理资料]工程第022次工地会议纪要.docx》由会员分享,可在线阅读,更多相关《[监理资料]工程第022次工地会议纪要.docx(4页珍藏版)》请在第壹文秘上搜索。

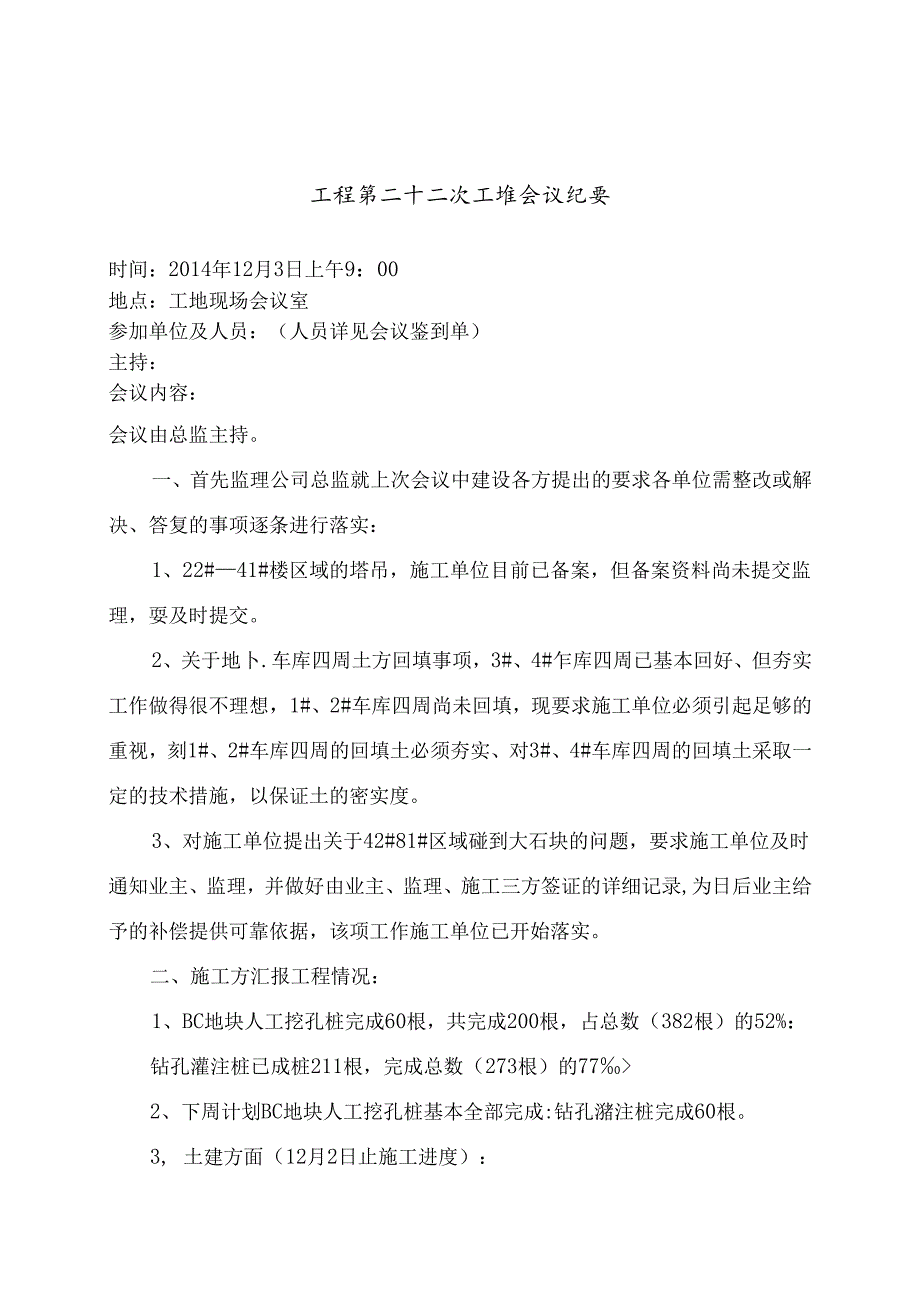

1、工程第二十二次工堆会议纪要时间:2014年12月3日上午9:00地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。一、首先监理公司总监就上次会议中建设各方提出的要求各单位需整改或解决、答复的事项逐条进行落实:1、22#41#楼区域的塔吊,施工单位目前已备案,但备案资料尚未提交监理,耍及时提交。2、关于地卜.车库四周土方回填事项,3#、4#乍库四周已基本回好、但夯实工作做得很不理想,1#、2#车库四周尚未回填,现要求施工单位必须引起足够的重视,刻1#、2#车库四周的回填土必须夯实、对3#、4#车库四周的回填土采取一定的技术措施,以保证土的密实度。3、对施工

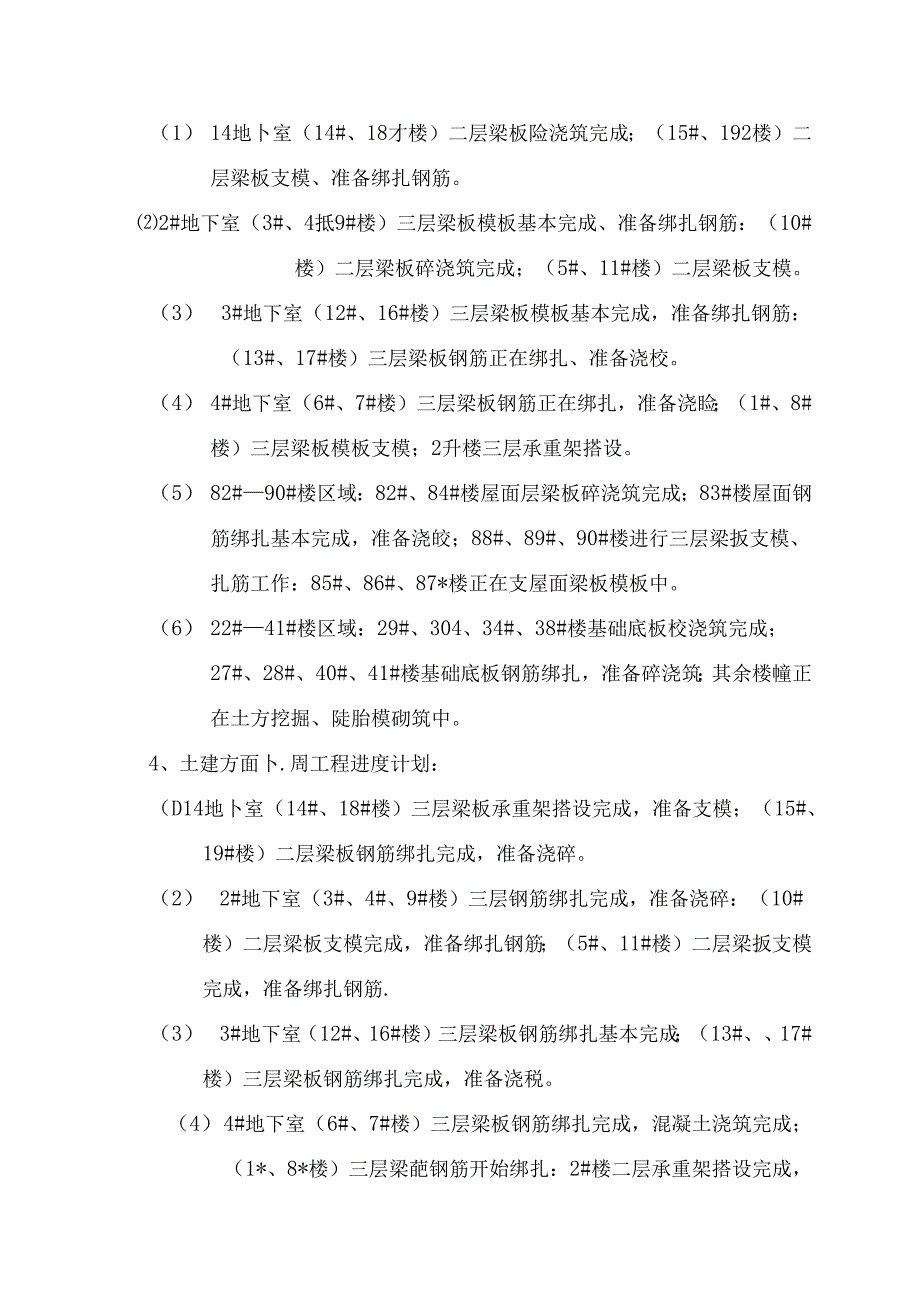

2、单位提出关于42#81#区域碰到大石块的问题,要求施工单位及时通知业主、监理,并做好由业主、监理、施工三方签证的详细记录,为日后业主给予的补偿提供可靠依据,该项工作施工单位已开始落实。二、施工方汇报工程情况:1、BC地块人工挖孔桩完成60根,共完成200根,占总数(382根)的52%:钻孔灌注桩已成桩211根,完成总数(273根)的772、下周计划BC地块人工挖孔桩基本全部完成:钻孔潴注桩完成60根。3, 土建方面(12月2日止施工进度):(1) 14地卜室(14#、18才楼)二层梁板险浇筑完成;(15#、192楼)二层梁板支模、准备绑扎钢筋。2#地下室(3#、4抵9#楼)三层梁板模板基本完成
3、、准备绑扎钢筋:(10#楼)二层梁板碎浇筑完成;(5#、11#楼)二层梁板支模。(3) 3#地下室(12#、16#楼)三层梁板模板基本完成,准备绑扎钢筋:(13#、17#楼)三层梁板钢筋正在绑扎、准备浇校。(4) 4#地下室(6#、7#楼)三层梁板钢筋正在绑扎,准备浇睑;(1#、8#楼)三层梁板模板支模;2升楼三层承重架搭设。(5) 82#90#楼区域:82#、84#楼屋面层梁板碎浇筑完成;83#楼屋面钢筋绑扎基本完成,准备浇皎;88#、89#、90#楼进行三层梁扳支模、扎筋工作:85#、86#、87*楼正在支屋面梁板模板中。(6) 22#41#楼区域:29#、304、34#、38#楼基础底板
4、校浇筑完成;27#、28#、40#、41#楼基础底板钢筋绑扎,准备碎浇筑;其余楼幢正在土方挖掘、陡胎模砌筑中。4、土建方面卜.周工程进度计划:(D14地卜室(14#、18#楼)三层梁板承重架搭设完成,准备支模;(15#、19#楼)二层梁板钢筋绑扎完成,准备浇碎。(2) 2#地下室(3#、4#、9#楼)三层钢筋绑扎完成,准备浇碎:(10#楼)二层梁板支模完成,准备绑扎钢筋;(5#、11#楼)二层梁扳支模完成,准备绑扎钢筋.(3) 3#地下室(12#、16#楼)三层梁板钢筋绑扎基本完成;(13#、17#楼)三层梁板钢筋绑扎完成,准备浇税。(4) 4#地下室(6#、7#楼)三层梁板钢筋绑扎完成,混凝

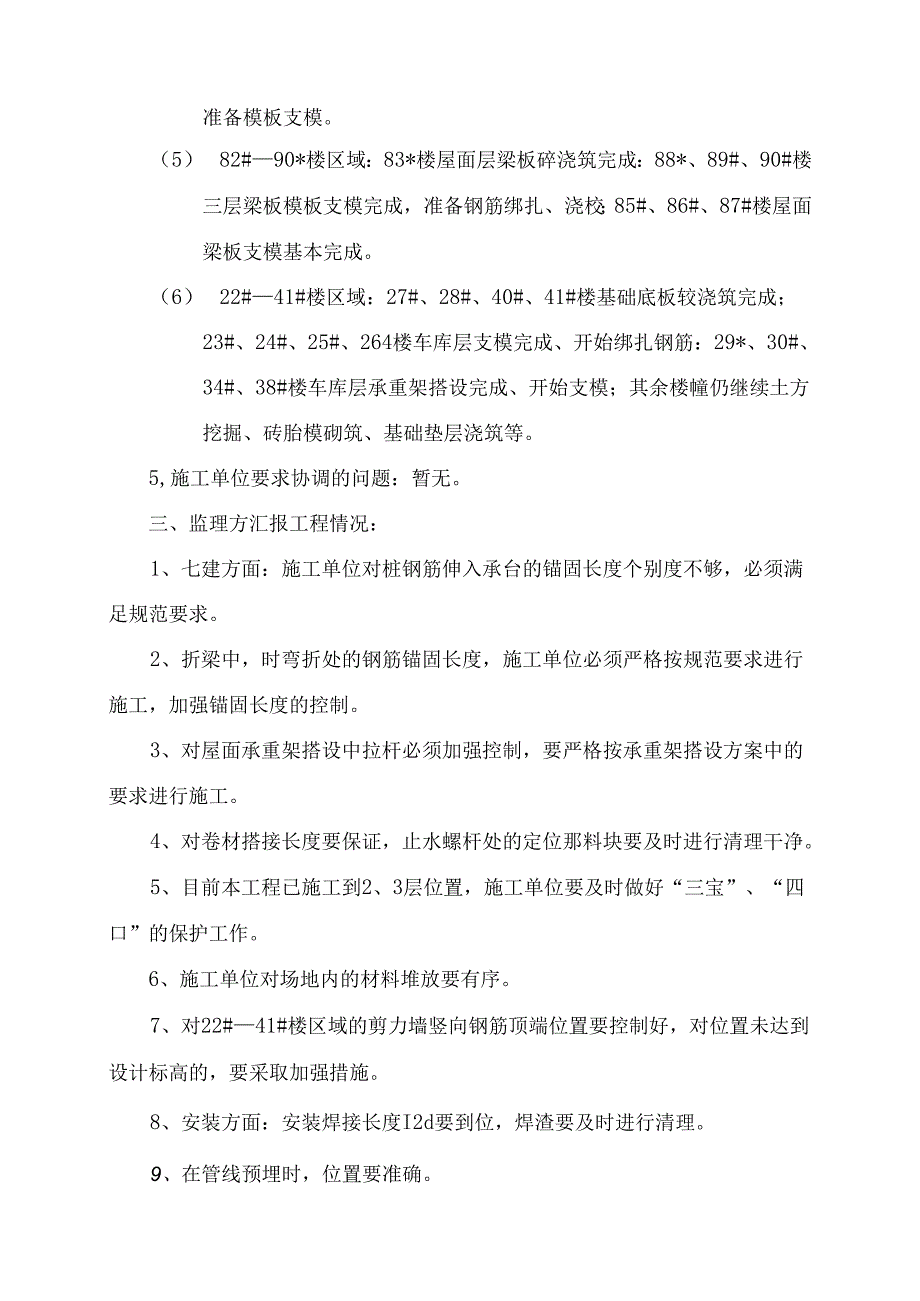

5、土浇筑完成;(1*、8*楼)三层梁葩钢筋开始绑扎:2#楼二层承重架搭设完成,准备模板支模。(5) 82#90*楼区域:83*楼屋面层梁板碎浇筑完成:88*、89#、90#楼三层梁板模板支模完成,准备钢筋绑扎、浇校;85#、86#、87#楼屋面梁板支模基本完成。(6) 22#41#楼区域:27#、28#、40#、41#楼基础底板较浇筑完成;23#、24#、25#、264楼车库层支模完成、开始绑扎钢筋:29*、30#、34#、38#楼车库层承重架搭设完成、开始支模;其余楼幢仍继续土方挖掘、砖胎模砌筑、基础垫层浇筑等。5,施工单位要求协调的问题:暂无。三、监理方汇报工程情况:1、七建方面:施工单位对
6、桩钢筋伸入承台的锚固长度个别度不够,必须满足规范要求。2、折梁中,时弯折处的钢筋锚固长度,施工单位必须严格按规范要求进行施工,加强锚固长度的控制。3、对屋面承重架搭设中拉杆必须加强控制,要严格按承重架搭设方案中的要求进行施工。4、对卷材搭接长度要保证,止水螺杆处的定位那料块要及时进行清理干净。5、目前本工程已施工到2、3层位置,施工单位要及时做好“三宝”、“四口”的保护工作。6、施工单位对场地内的材料堆放要有序。7、对22#41#楼区域的剪力墙竖向钢筋顶端位置要控制好,对位置未达到设计标高的,要采取加强措施。8、安装方面:安装焊接长度I2d要到位,焊渣要及时进行清理。9、在管线预埋时,位置要准
7、确。10、安装材料复试报告要及时提交。四、业主方汇报工程情况:I、目前天气气温较低,施工单位对侧模的拆除时间及塑料薄膜覆盖的时间要求适当予以延长。2、施工单位对现场清理工作要加强,材料堆放要有序、安全网、脚F片铺设要及时,合理布置施工通道及人员进出通道,施工人员要按规定佩戴好安全帽,做好安全、文明施工工作。3、监理及我方在现场巡视及隐检中发现的问题,施工单位要及时予以整改,并在口后的施工中要加强类似问题的控制,使其不再发生。4、22#41#楼剪力墙钢筋的保护层厚度施工单位要加强控制。5、22#41#楼施工实际进度与计划进度有所滞后,施工单位需合理安排后续施工,确保公司正常销售。6、基础管线预埋前回填土必须夯实,防止口后管材下沉。7、屋面避南接地要求设置在屋面混凝土板中;避宙小针的高度及位置要控制好。8、安装施工材料抓紧上报。9、基础避雷接地焊接要到位,每懂房屋隐蔽项目完成后要及时上报。10、施工单位在抓进度的同时对工程的安全与质量不能有丝电的松懈,要进度、安全、质量同时抓,合理分配施工用电,确保用电安全保证工程顺利完成。工程项目监理部整理二。一四年十二月三日
