《[监理资料]工程第003次工地会议纪要.docx》由会员分享,可在线阅读,更多相关《[监理资料]工程第003次工地会议纪要.docx(3页珍藏版)》请在第壹文秘上搜索。

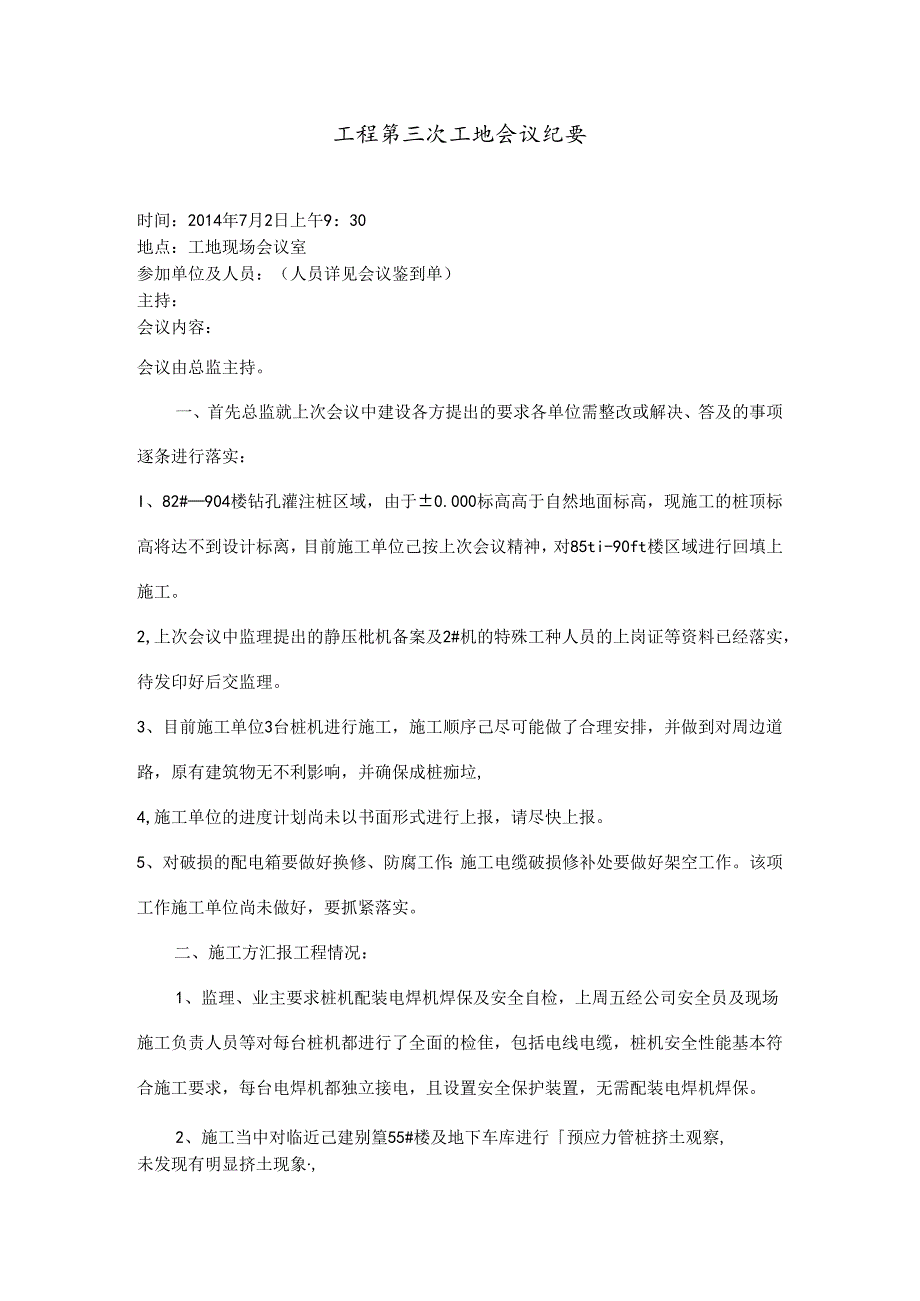

1、工程第三次工地会议纪要时间:2014年7月2日上午9:30地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。一、首先总监就上次会议中建设各方提出的要求各单位需整改或解决、答及的事项逐条进行落实:I、82#904楼钻孔灌注桩区域,由于0.000标高高于自然地面标高,现施工的桩顶标高将达不到设计标离,目前施工单位己按上次会议精神,对85ti-90ft楼区域进行回填上施工。2,上次会议中监理提出的静压枇机备案及2#机的特殊工种人员的上岗证等资料已经落实,待发印好后交监理。3、目前施工单位3台桩机进行施工,施工顺序己尽可能做了合理安排,并做到对周边道路,原有建筑

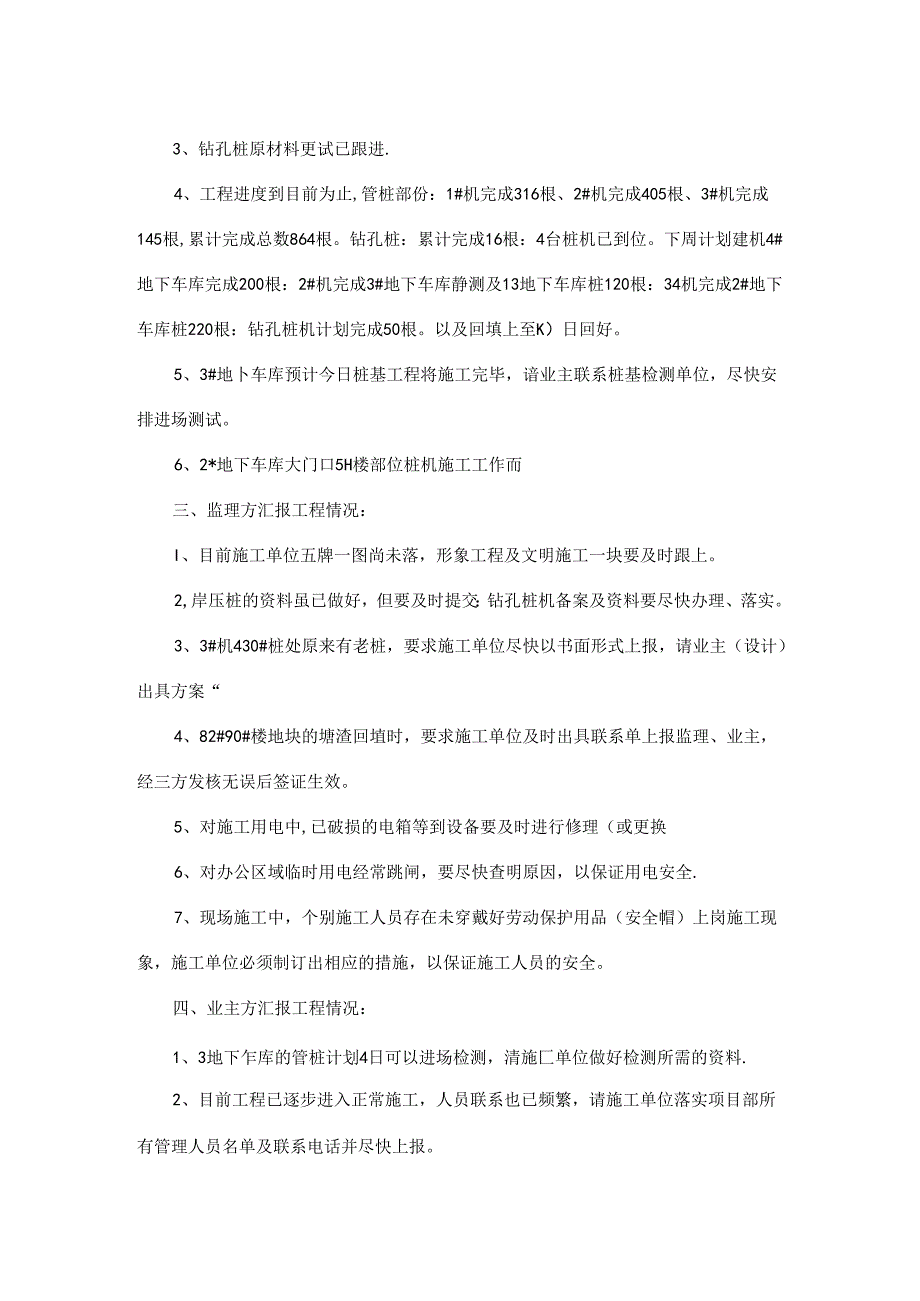

2、物无不利影响,并确保成桩痂垃,4,施工单位的进度计划尚未以书面形式进行上报,请尽快上报。5、对破损的配电箱要做好换修、防腐工作:施工电缆破损修补处要做好架空工作。该项工作施工单位尚未做好,要抓紧落实。二、施工方汇报工程情况:1、监理、业主要求桩机配装电焊机焊保及安全自检,上周五经公司安全员及现场施工负责人员等对每台桩机都进行了全面的检隹,包括电线电缆,桩机安全性能基本符合施工要求,每台电焊机都独立接电,且设置安全保护装置,无需配装电焊机焊保。2、施工当中对临近己建别篁55#楼及地下车库进行预应力管桩挤土观察,未发现有明显挤土现象,3、钻孔桩原材料更试已跟进.4、工程进度到目前为止,管桩部份:1

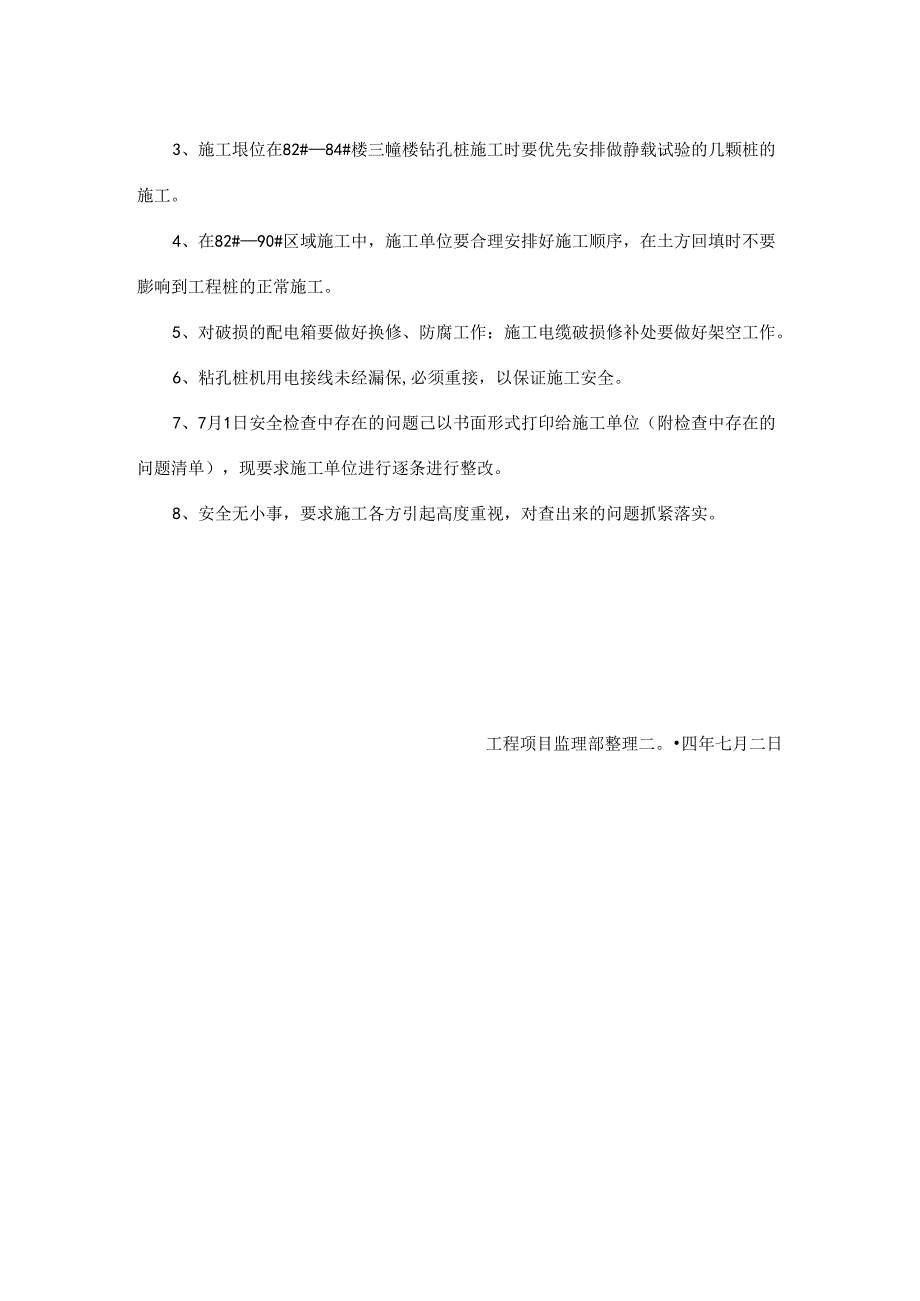

3、#机完成316根、2#机完成405根、3#机完成145根,累计完成总数864根。钻孔桩:累计完成16根:4台桩机已到位。下周计划建机4#地下车库完成200根:2#机完成3#地下车库静测及13地下车库桩120根:34机完成2#地下车库桩220根:钻孔桩机计划完成50根。以及回填上至K)日回好。5、3#地卜车库预计今日桩基工程将施工完毕,谙业主联系桩基检测单位,尽快安排进场测试。6、2*地下车库大门口5H楼部位桩机施工工作而三、监理方汇报工程情况:I、目前施工单位五牌一图尚未落,形象工程及文明施工一块要及时跟上。2,岸压桩的资料虽已做好,但要及时提交:钻孔桩机备案及资料要尽快办理、落实。3、3#机
4、430#桩处原来有老桩,要求施工单位尽快以书面形式上报,请业主(设计)出具方案“4、82#90#楼地块的塘渣回埴时,要求施工单位及时出具联系单上报监理、业主,经三方发核无误后签证生效。5、对施工用电中,已破损的电箱等到设备要及时进行修理(或更换6、对办公区域临时用电经常跳闸,要尽快查明原因,以保证用电安全.7、现场施工中,个别施工人员存在未穿戴好劳动保护用品(安全帽)上岗施工现象,施工单位必须制订出相应的措施,以保证施工人员的安全。四、业主方汇报工程情况:1、3地下乍库的管桩计划4日可以进场检测,清施匚单位做好检测所需的资料.2、目前工程已逐步进入正常施工,人员联系也已频繁,请施工单位落实项目部所有管理人员名单及联系电话并尽快上报。3、施工垠位在82#84#楼三幢楼钻孔桩施工时要优先安排做静载试验的几颗桩的施工。4、在82#90#区域施工中,施工单位要合理安排好施工顺序,在土方回填时不要膨响到工程桩的正常施工。5、对破损的配电箱要做好换修、防腐工作:施工电缆破损修补处要做好架空工作。6、粘孔桩机用电接线未经漏保,必须重接,以保证施工安全。7、7月1日安全检查中存在的问题己以书面形式打印给施工单位(附检查中存在的问题清单),现要求施工单位进行逐条进行整改。8、安全无小事,要求施工各方引起高度重视,对查出来的问题抓紧落实。工程项目监理部整理二。四年七月二日
