[监理资料]工程第031次工地会议纪要.docx

上传人:p** 文档编号:1067357 上传时间:2024-06-29 格式:DOCX 页数:3 大小:10.73KB
下载 相关 举报
[监理资料]工程第031次工地会议纪要.docx_第1页
第1页 / 共3页
[监理资料]工程第031次工地会议纪要.docx_第2页
第2页 / 共3页
[监理资料]工程第031次工地会议纪要.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《[监理资料]工程第031次工地会议纪要.docx》由会员分享,可在线阅读,更多相关《[监理资料]工程第031次工地会议纪要.docx(3页珍藏版)》请在第壹文秘上搜索。

1、工租第三H次工堆会议纪要时间:2015年3月12上午9:00地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。一、施工方就新年工程进度(施工人员落实)情况:1、施工人员到位情况(2015年3月12日止):(1)泥工1班总人数70人,目前已到位50人。(2)泥工2班总人数15人,目前已到位15人。(3)木工班总人数100人,目前已到位50人。(4)钢筋班总人数50人,目前已到位30人。(5)架子班总人数25人,目前已到位25人。(6)杂工班总人数25人,目前已到位25人。(7)水电、安装班总人数30人,目前已到位25人。总体来讲,施工人员目前已到位70%左

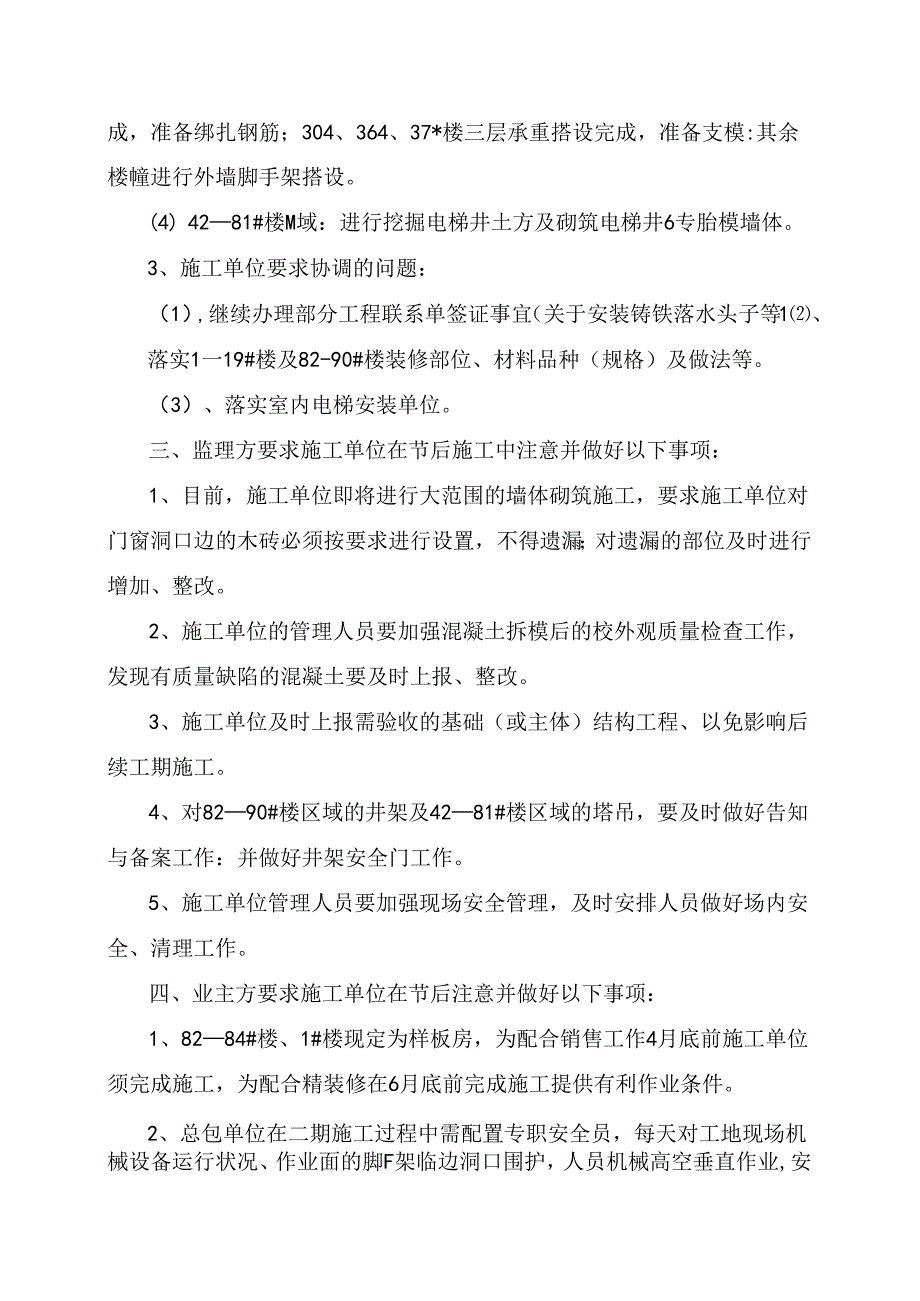

2、右,现仍在不断到来中。2、土建方面卜.周工程进度计划:(1) 119#楼区域:地下室顶板上模板、方木继续清理,钢管扣件继续退还;砌墙泥工班开始砌筑墙体。(2) 82#904楼区域:墙体砌筑基本完成,做:次结构施工。(3) 22#一4楼区域:24*、25#、26#、38#楼三层梁板模板铺设完成,准备绑扎钢筋;304、364、37*楼三层承重搭设完成,准备支模:其余楼幢进行外墙脚手架搭设。(4) 4281#楼M域:进行挖掘电梯井土方及砌筑电梯井6专胎模墙体。3、施工单位要求协调的问题:(1),继续办理部分工程联系单签证事宜(关于安装铸铁落水头子等1、落实1一19#楼及82-90#楼装修部位、材料品

3、种(规格)及做法等。(3)、落实室内电梯安装单位。三、监理方要求施工单位在节后施工中注意并做好以下事项:1、目前,施工单位即将进行大范围的墙体砌筑施工,要求施工单位对门窗洞口边的木砖必须按要求进行设置,不得遗漏;对遗漏的部位及时进行增加、整改。2、施工单位的管理人员要加强混凝土拆模后的校外观质量检查工作,发现有质量缺陷的混凝土要及时上报、整改。3、施工单位及时上报需验收的基础(或主体)结构工程、以免影响后续工期施工。4、对8290#楼区域的井架及4281#楼区域的塔吊,要及时做好告知与备案工作:并做好井架安全门工作。5、施工单位管理人员要加强现场安全管理,及时安排人员做好场内安全、清理工作。四

4、、业主方要求施工单位在节后注意并做好以下事项:1、8284#楼、1#楼现定为样板房,为配合销售工作4月底前施工单位须完成施工,为配合精装修在6月底前完成施工提供有利作业条件。2、总包单位在二期施工过程中需配置专职安全员,每天对工地现场机械设备运行状况、作业面的脚F架临边洞口围护,人员机械高空垂直作业,安全帽等现场进行监督、检查,确保工地安全无事故。3、由于近期连续阴雨,施工单位对外架落地情况需加强检查,以保证工程安全,特殊工种持证上岗。4、水电安装管理人员对年后新进的施工人员要进行施工质量、工具使用、安全生产交底。5、对1一19#楼安装预埋中出现差错的,施工单位要及时进行整改;管线预埋必须严格按图施工。如有变动按要求进行调整。6、对新进材料要做好防晒等保护工作做到有序堆放。7、配电箱规格型号业主在2周内给予确定,落水头子由施工单位出具体联系单供业主、监理确认。8、1一19#楼、2241#楼、8290#楼要求施工单位在15年底完工;4281#楼在6月底前形象进度与15年总进度计划相符,配合办理预售证提供条件。工程项目监理部整理二O一五年三月一十二日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 会议纪要

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
