[监理资料]工程第078次工地会议纪要.docx

上传人:p** 文档编号:1067408 上传时间:2024-06-29 格式:DOCX 页数:5 大小:14.41KB
下载 相关 举报
[监理资料]工程第078次工地会议纪要.docx_第1页
第1页 / 共5页
[监理资料]工程第078次工地会议纪要.docx_第2页
第2页 / 共5页
[监理资料]工程第078次工地会议纪要.docx_第3页
第3页 / 共5页
[监理资料]工程第078次工地会议纪要.docx_第4页
第4页 / 共5页
[监理资料]工程第078次工地会议纪要.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《[监理资料]工程第078次工地会议纪要.docx》由会员分享,可在线阅读,更多相关《[监理资料]工程第078次工地会议纪要.docx(5页珍藏版)》请在第壹文秘上搜索。

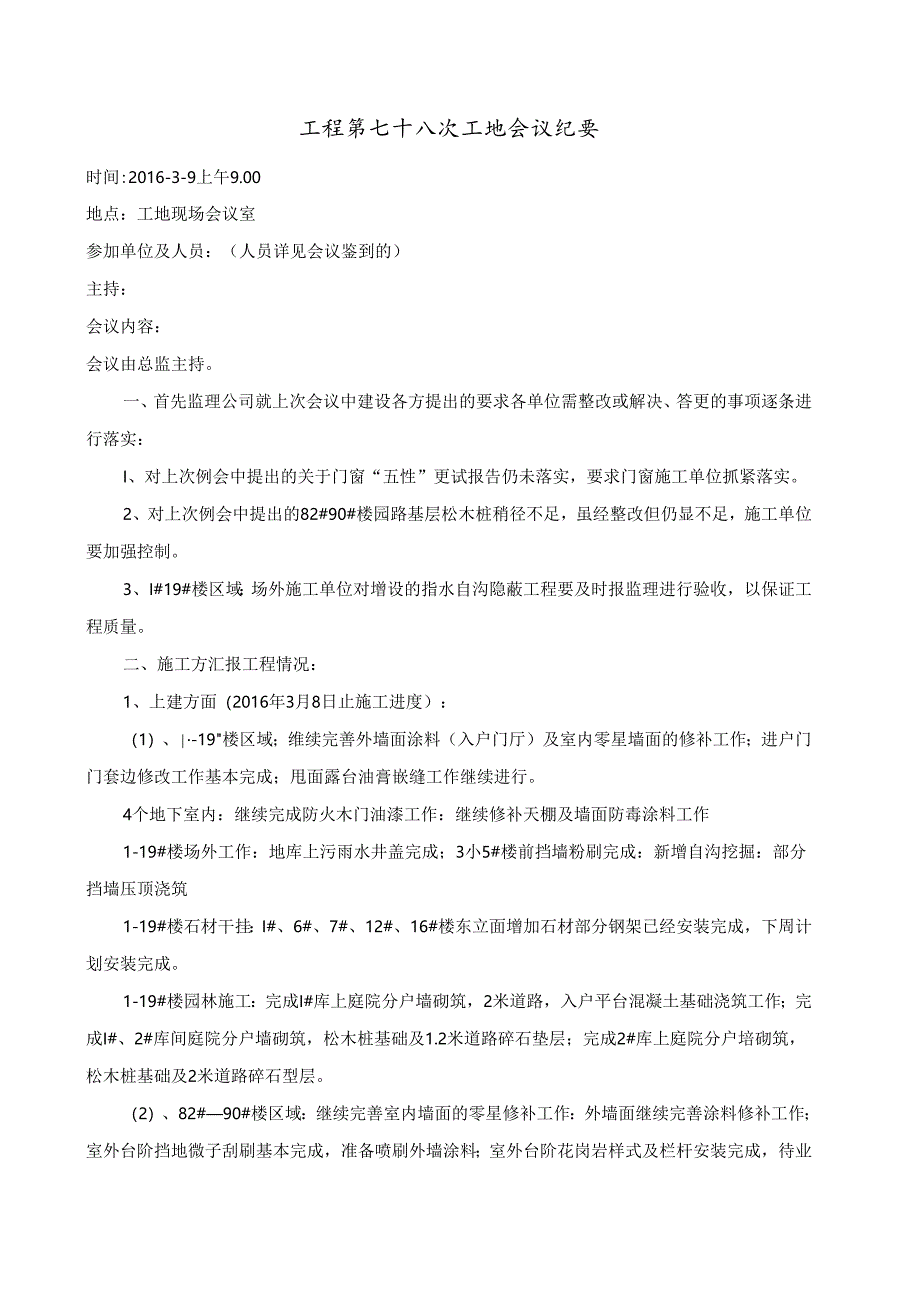

1、工程第七十八次工地会议纪要时间:2016-3-9上午9.00地点:工地现场会议室参加单位及人员:(人员详见会议鉴到的)主持:会议内容:会议由总监主持。一、首先监理公司就上次会议中建设各方提出的要求各单位需整改或解决、答更的事项逐条进行落实:I、对上次例会中提出的关于门窗“五性”更试报告仍未落实,要求门窗施工单位抓紧落实。2、对上次例会中提出的82#90#楼园路基层松木桩稍径不足,虽经整改但仍显不足,施工单位要加强控制。3、I#19#楼区域:场外施工单位对增设的指水自沟隐蔽工程要及时报监理进行验收,以保证工程质量。二、施工方汇报工程情况:1、上建方面(2016年3月8日止施工进度):(1)、-1

2、9楼区域;维续完善外墙面涂料(入户门厅)及室内零星墙面的修补工作;进户门门套边修改工作基本完成;甩面露台油膏嵌缝工作继续进行。4个地下室内:继续完成防火木门油漆工作:继续修补天棚及墙面防毒涂料工作1-19#楼场外工作:地库上污雨水井盖完成;3小5#楼前挡墙粉刷完成:新增自沟挖掘:部分挡墙压顶浇筑1-19#楼石材干挂:I#、6#、7#、12#、16#楼东立面增加石材部分钢架已经安装完成,下周计划安装完成。1-19#楼园林施工:完成I#库上庭院分户墙砌筑,2米道路,入户平台混凝土基础浇筑工作;完成I#、2#库间庭院分户墙砌筑,松木桩基础及1.2米道路碎石垫层;完成2#库上庭院分户培砌筑,松木桩基础

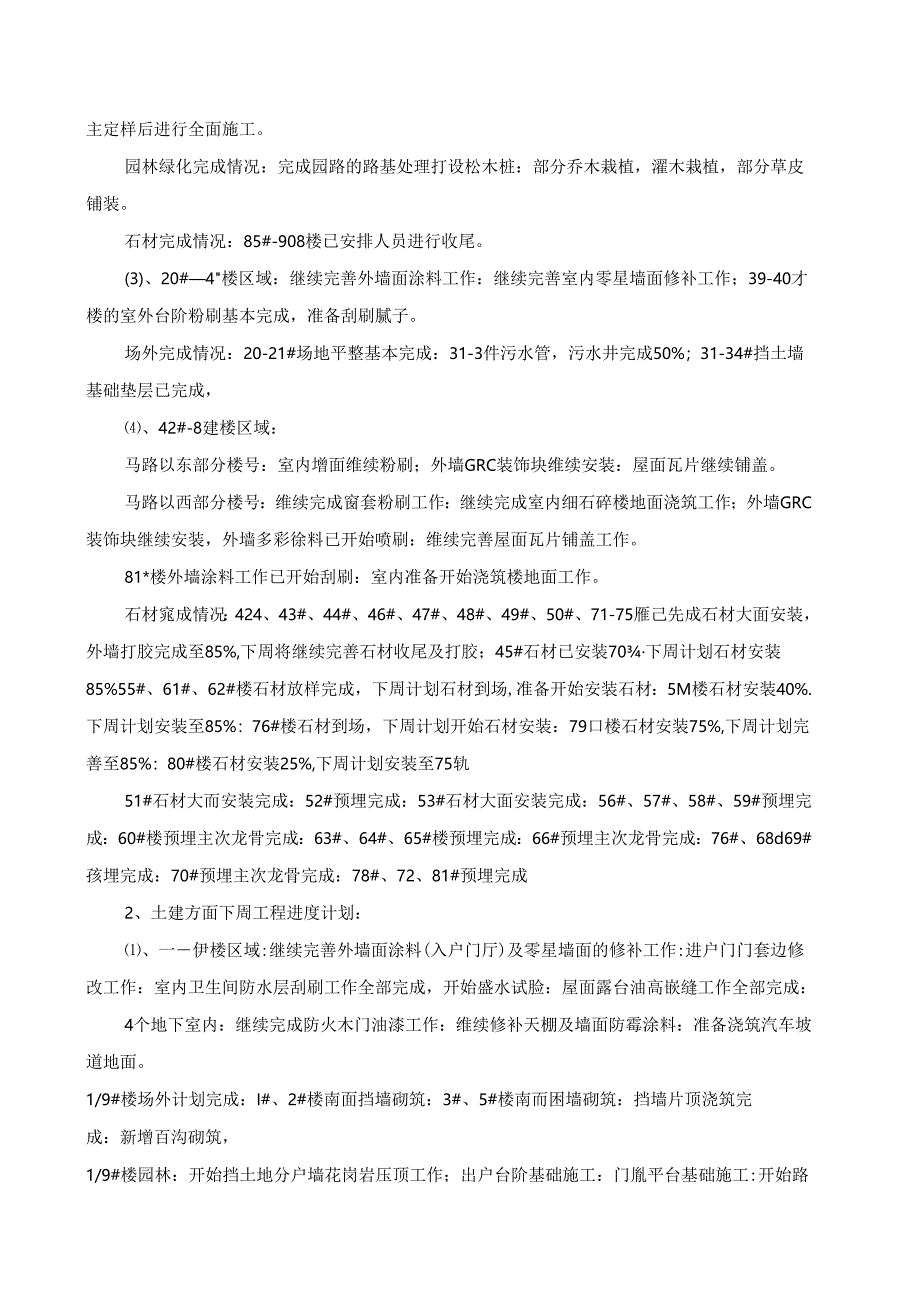

3、及2米道路碎石型层。(2)、82#90#楼区域:继续完善室内墙面的零星修补工作:外墙面继续完善涂料修补工作;室外台阶挡地微子刮刷基本完成,准备喷刷外墙涂料;室外台阶花岗岩样式及栏杆安装完成,待业主定样后进行全面施工。园林绿化完成情况:完成园路的路基处理打设松木桩:部分乔木栽植,濯木栽植,部分草皮铺装。石材完成情况:85#-908楼已安排人员进行收尾。(3)、20#4楼区域:继续完善外墙面涂料工作:继续完善室内零星墙面修补工作;39-40才楼的室外台阶粉刷基本完成,准备刮刷腻子。场外完成情况:20-21#场地平整基本完成:31-3件污水管,污水井完成50%;31-34#挡土墙基础垫层已完成,、4

4、2#-8建楼区域:马路以东部分楼号:室内增面维续粉刷;外墙GRC装饰块维续安装:屋面瓦片继续铺盖。马路以西部分楼号:维续完成窗套粉刷工作:继续完成室内细石碎楼地面浇筑工作;外墙GRC装饰块继续安装,外墙多彩徐料已开始喷刷:维续完善屋面瓦片铺盖工作。81*楼外墙涂料工作已开始刮刷:室内准备开始浇筑楼地面工作。石材窕成情况:424、43#、44#、46#、47#、48#、49#、50#、71-75雁己先成石材大面安装,外墙打胶完成至85%,下周将继续完善石材收尾及打胶;45#石材已安装70下周计划石材安装85%55#、61#、62#楼石材放样完成,下周计划石材到场,准备开始安装石材:5M楼石材安装

5、40%.下周计划安装至85%:76#楼石材到场,下周计划开始石材安装:79口楼石材安装75%,下周计划完善至85%:80#楼石材安装25%,下周计划安装至75轨51#石材大而安装完成:52#预埋完成:53#石材大面安装完成:56#、57#、58#、59#预埋完成:60#楼预埋主次龙骨完成:63#、64#、65#楼预埋完成:66#预埋主次龙骨完成:76#、68d69#孩埋完成:70#预埋主次龙骨完成:78#、72、81#预埋完成2、土建方面下周工程进度计划:、一伊楼区域:继续完善外墙面涂料(入户门厅)及零星墙面的修补工作:进户门门套边修改工作:室内卫生间防水层刮刷工作全部完成,开始盛水试脸:屋面

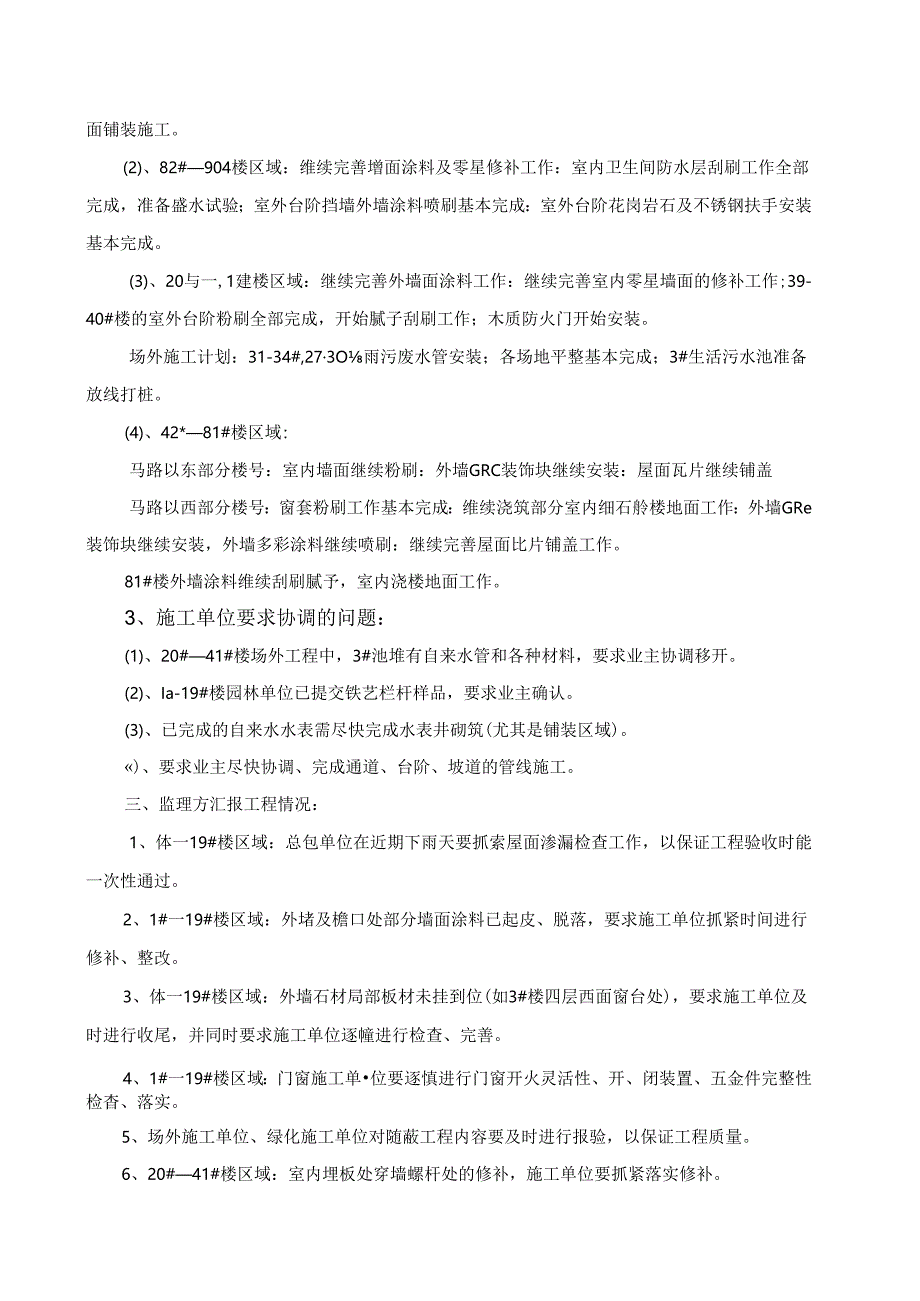

6、露台油高嵌缝工作全部完成:4个地下室内:继续完成防火木门油漆工作:维续修补天棚及墙面防霉涂料:准备浇筑汽车坡道地面。1/9#楼场外计划完成:I#、2#楼南面挡墙砌筑:3#、5#楼南而困墙砌筑:挡墙片顶浇筑完成:新增百沟砌筑,1/9#楼园林:开始挡土地分户墙花岗岩压顶工作;出户台阶基础施工:门胤平台基础施工:开始路面铺装施工。(2)、82#904楼区域:维续完善增面涂料及零星修补工作:室内卫生间防水层刮刷工作全部完成,准备盛水试验;室外台阶挡墙外墙涂料喷刷基本完成:室外台阶花岗岩石及不锈钢扶手安装基本完成。(3)、20与一,1建楼区域:继续完善外墙面涂料工作:继续完善室内零星墙面的修补工作;39

7、-40#楼的室外台阶粉刷全部完成,开始腻子刮刷工作;木质防火门开始安装。场外施工计划:31-34#,273O雨污废水管安装;各场地平整基本完成;3#生活污水池准备放线打桩。(4)、42*81#楼区域:马路以东部分楼号:室内墙面继续粉刷:外墙GRC装饰块继续安装:屋面瓦片继续铺盖马路以西部分楼号:窗套粉刷工作基本完成:维续浇筑部分室内细石舲楼地面工作:外墙GRe装饰块继续安装,外墙多彩涂料继续喷刷:继续完善屋面比片铺盖工作。81#楼外墙涂料维续刮刷腻予,室内浇楼地面工作。3、施工单位要求协调的问题:(1)、20#41#楼场外工程中,3#池堆有自来水管和各种材料,要求业主协调移开。(2)、Ia-1

8、9#楼园林单位已提交铁艺栏杆样品,要求业主确认。(3)、已完成的自来水水表需尽快完成水表井砌筑(尤其是铺装区域)。)、要求业主尽快协调、完成通道、台阶、坡道的管线施工。三、监理方汇报工程情况:1、体一19#楼区域:总包单位在近期下雨天要抓索屋面渗漏检查工作,以保证工程验收时能一次性通过。2、1#一19#楼区域:外堵及檐口处部分墙面涂料已起皮、脱落,要求施工单位抓紧时间进行修补、整改。3、体一19#楼区域:外墙石材局部板材未挂到位(如3#楼四层西面窗台处),要求施工单位及时进行收尾,并同时要求施工单位逐幢进行检查、完善。4、1#一19#楼区域:门窗施工单位要逐慎进行门窗开火灵活性、开、闭装置、五

9、金件完整性检杳、落实。5、场外施工单位、绿化施工单位对随蔽工程内容要及时进行报验,以保证工程质量。6、20#41#楼区域:室内埋板处穿墙螺杆处的修补,施工单位要抓紧落实修补。7、42#8悌楼区域中:外墙石材中源施工的龙骨与埋板连接采用螺栓连接的部位施工单位必须按要求进行施工,严禁以焊代螺。8、42#8悌楼区域中:外墙石材环宇施工的部分,局部龙骨防锈漆施工未到位,要求施工单位加强控制,局部拼缝宽不均,施工单位也要加强控制。9、82#9(用楼区域中:绿化施工单位对园路卜松木桩的必须按设计要求进行施工,以防日后路面出现不均匀沉降。安装方面:10、42-81#楼区域剩余还在开槽配管楼栋内部分线槽开设深

10、度不筋需要注意。11、地卜.室内天棚涂料基本完成后做好桥架喷淋给水管做好污损的清理,矫正工作。12、检查地卜室消防系统部分喷淋头与灯具距离不符合规范要求的需要进行调整。13、电箱芯板已经到场,安装盘线前做好电箱内管线清理工作:以及做好绝缘电阻遥测工作.四、业主方汇报工程情况土建方面:1、1#一19#楼区域中:总包单位要求抓紧室内修补、渗漏检查工作,抓索安排户一验及卫生间盛水工作,对地下室堵要及时整改。2、体一19#、82#一90楼区域中:石材施工单位必须做好收尾及对破损的板材更换工作,并做好板材的清洗及防腐工作,逐幢安排、落实。3、1#一19#楼区域中:门窗施工单位要抓紧调试、收尾工作,并要逐

11、幢安排、落实:采光井要抓紧、落实。4、82#TO#楼区域中:门窗打胶、发泡施工要抓紧落实:逐鳏检查、完善。5、82#90#楼区域中:防火门门套边、二层露台勾缝总包单位要抓紧安排,88打楼露台局部起壳、露台、阳台下局部线条需修补。6、42#81#楼区域中:GRC拼装观感欠佳、窗台线条平整度要加强控制。涂料分界线要明显顺直。7、42#81#楼区域中:81#楼外墙石材干挂进度需加快。8、20-41#楼外墙石材干挂收尾工作要加快,对损坏的墙板要及时修补及更换。9、对需业主獭认的事项(如铁艺定样、信报箱及信报箱墙样板确认等),要及时通知业主,以便尽快确认、落实。10、绿化树木已开始种植,对树径、树冠的大

12、、小必须严格按图及合同要求进行配置:对园路,在混凝土浇筑前必须先报验瞪蔽工程项目,待验收合格后方可进行混凝土浇筑。11、场外放样必须准确无误,对局部己放错的部位要及时整改。12、计划4月初进行竣工初验,各单位配合息包做好验收准备工作,各总、分包施工单位资料要抓紧落实、做好。安装方面:13、7/0#楼边的建筑垃圾需要总包单位及时清理以保证后续施工堆位工作面。14、水电安装单位场外喷淋系统的材料需要尽快入场:1-19#楼穿线工作继续加快完成:部分电箱后水泥封堵需要修补:防雷检测保证尽快提交。15、20-41#楼场外施工开始要注意做好管子沙包管,过车库道路管线需要做好混凝土包管.16、149#楼园林绿化施工时注意埋设的管线保护,种植土铺设时不要覆盖井盖。17,20-21#楼边河沿堆石进度加快施工以保证后续施工。18、水电安装单位安装外堵计量箱需要做好与两家石材单位协调其各自的钢架龙骨安装离境距离,19、82-90#楼扫尾工作完成,总包单位做好开关线盒边收口。20、雨水檎沟需要做好打胶工作,防止出现漏水现象。21、件总、分包要加强做好安全、消防工作,及做好临边、洞口的围护工作,并在本周五进行次施工现场临时用电检查,要求各单位做好各自的自、整改工作,以保证工程安全、顺利进行。工程项目监理部整理二O六年三月九日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 会议纪要

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
