防水混凝土施工方案.docx

上传人:p** 文档编号:506528 上传时间:2023-10-02 格式:DOCX 页数:8 大小:22.45KB
下载 相关 举报
防水混凝土施工方案.docx_第1页
第1页 / 共8页
防水混凝土施工方案.docx_第2页
第2页 / 共8页
防水混凝土施工方案.docx_第3页
第3页 / 共8页
防水混凝土施工方案.docx_第4页
第4页 / 共8页
防水混凝土施工方案.docx_第5页
第5页 / 共8页
防水混凝土施工方案.docx_第6页
第6页 / 共8页
防水混凝土施工方案.docx_第7页
第7页 / 共8页
防水混凝土施工方案.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《防水混凝土施工方案.docx》由会员分享,可在线阅读,更多相关《防水混凝土施工方案.docx(8页珍藏版)》请在第壹文秘上搜索。

1、防水混凝土施工方案一.范围适用于一般民用及工业建筑的地下室防水,推荐刚性防水做法;UEA补偿收缩混凝土刚性防水施工工艺。二.操作工艺1.工艺流程作业准备T混凝土搅拌一运输混凝土浇筑一养护2、混凝土搅拌:搅拌投料顺序:石子一砂一水泥一UEA膨胀剂一水。投料先干拌0.5Imin再加水。水分三次加入,加水后搅拌12min(比普通混凝土搅拌时间延长0.5min)。混凝土搅拌前必须严格按试验室配合比通知单操作,不得擅自修改。散装水泥、砂、石车车过磅,在雨季,砂必须每天测定含水率,调整用水量。现场搅拌坍落度控制68cm,泵送商品混凝土坍落度控制1416cm03、运输:混凝土运输供应保持连续均衡,间隔不应超

2、过1.5h,夏季或运距较远可适当掺入缓凝剂,一般掺入2.5%。3%。木钙为宜。运输后如出现离析,浇筑前进行二次拌合。4、混凝土浇筑:应连续浇筑,宜不留或少留施工缝。4.1、 底板一般按设计要求不留施工缝或留在后浇带上。4.2、 墙体水平施工缝留在高出底板表面不少于200mm的墙体上,墙体如有孔洞,施工缝距孔洞边缘不宜少于300mm,施工缝形式宜用凸缝(墙厚大于30cm)或阶梯缝、平直缝加金属止水片(墙厚小于30cm),施工缝宜做企口缝并用B.W止水条处理垂直施工缝宜与后浇带、变形缝相结合。4.3、 在施工缝上浇筑混凝土前,应将混凝土表面凿毛,清除杂物,冲净并湿润,再铺一层23cm厚水泥砂浆(即

3、原配合比去掉石子)或同一配合比的减石子混凝土,浇筑第一步其高度为40cm,以后每步浇筑5060cm,严格按施工方案规定的顺序浇筑。混凝土自高处自由倾落不应大于2m,如高度超过3m,要用串桶、溜槽下落。4.4、 应用机械振捣,以保证混凝土密实,振捣时间一般IoS为宜,不应漏振或过振,振捣延续时间应使混凝土表面浮浆,无气泡,不下沉为止。铺灰和振捣应选择对称位置开始,防止模板走动,结构断面较小,钢筋密集的部位严格按分层浇筑、分层振捣的要求操作,浇筑到最上层表面,必须用木抹找平,使表面密实平整。5、养护:常温(2025。C)浇筑后6IOh苫盖浇水养护,要保持混凝土表面湿润,养护不少于14do6、冬期施

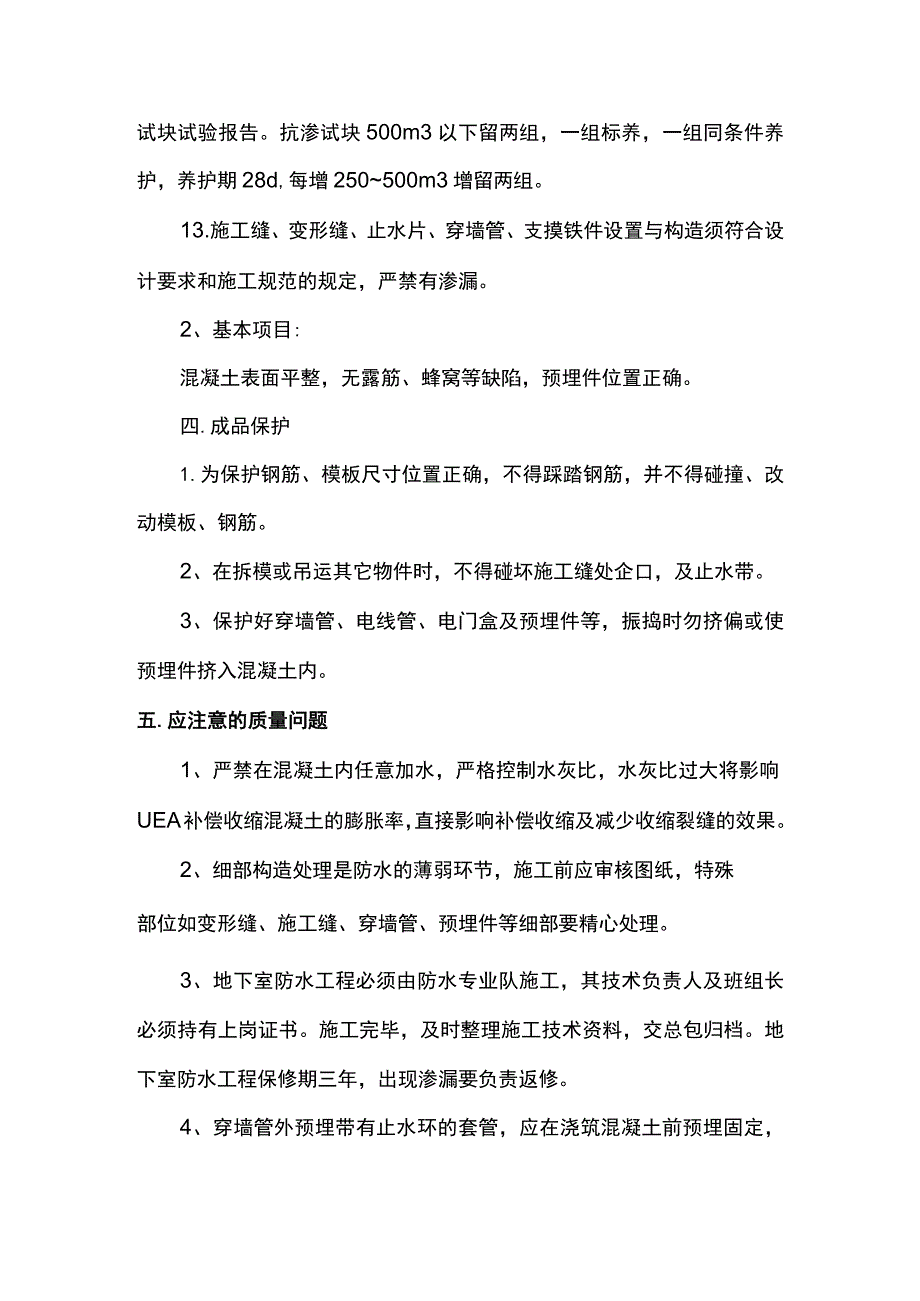

4、工:水和砂应根据冬施方案规定加热,应保证混凝土入模温度不低于5,采用综合蓄热法保温养护,冬期施工掺入的防冻剂应选用经认证的产品。拆模时混凝土表面温度与环境温度差不大于15。三、质量标准1.保证项目:1.1s防水混凝土的原材料、外加剂及预埋件必须符合设计要求和施工规范有关标准的规定,检查出厂合格证、试验报告。1.2、防水混凝土的抗渗等级和强度必须符合设计要求,检查配合比及试块试验报告。抗渗试块500m3以下留两组,一组标养,一组同条件养护,养护期28d,每增250500m3增留两组。13.施工缝、变形缝、止水片、穿墙管、支摸铁件设置与构造须符合设计要求和施工规范的规定,严禁有渗漏。2、基本项目:

5、混凝土表面平整,无露筋、蜂窝等缺陷,预埋件位置正确。四.成品保护1.为保护钢筋、模板尺寸位置正确,不得踩踏钢筋,并不得碰撞、改动模板、钢筋。2、在拆模或吊运其它物件时,不得碰坏施工缝处企口,及止水带。3、保护好穿墙管、电线管、电门盒及预埋件等,振捣时勿挤偏或使预埋件挤入混凝土内。五.应注意的质量问题1、严禁在混凝土内任意加水,严格控制水灰比,水灰比过大将影响UEA补偿收缩混凝土的膨胀率,直接影响补偿收缩及减少收缩裂缝的效果。2、细部构造处理是防水的薄弱环节,施工前应审核图纸,特殊部位如变形缝、施工缝、穿墙管、预埋件等细部要精心处理。3、地下室防水工程必须由防水专业队施工,其技术负责人及班组长必

6、须持有上岗证书。施工完毕,及时整理施工技术资料,交总包归档。地下室防水工程保修期三年,出现渗漏要负责返修。4、穿墙管外预埋带有止水环的套管,应在浇筑混凝土前预埋固定,止水环周围混凝土要细心振捣密实,防止漏振,主管与套管按设计要求用防水密封膏封严。5、结构变形缝应严格按设计要求进行处理,止水带位置要固定准确,周围混凝土要细心浇筑振捣,保证密实,止水带不得偏移,变形缝内填沥青木丝板或聚乙烯泡沫棒,缝内20mm处填防水密封膏,在迎水面上加铺一层防水卷材,并抹20mm防水砂浆保护。6、后浇缝一般待混凝土浇筑六周后,应以原设计混凝土等级提高一级的U.E.A补偿收缩混凝土浇筑,浇筑前接槎处要清理干净,养护

7、28do六.安全.文明施工及环保(一)建立安全生产保证体系建立以项目经理为首,由现场经理、专业工长和各专业分包单位等人员组成的安全管理体系。(二)强化安全生产制度1.严格执行安全生产技术交底制度。根据安全措施要求和现场实际情况,专业工长应向班组长进行有针对性、切实可行的书面安全交底,再由班组长向施工人员进行安全交底,各级安全交底工作必须完成书面的签认手续。2、坚持周一安全活动制度。经理部每周一要组织全体工人进行安全生产教育,对上一周安全方面存在的问题进行总结分析,对本周的安全生产重点和注重事项作必要的交底,提高每个施工人员的安全防护意识,加强自身的安全防护。3、对高处吊篮和大中小型机械设备的安

8、装实行验收制度,凡不经验收的一律不得投入使用。4、坚持班前检查制度。专业工长必须督促和检查分承包方施工作业面和施工时的各项防护措施是否满足要求,对其检查并督促其按时完善。5、坚持定期安全检查和安全隐患整改制度。经理部应每周组织一次安全检查,对查出的隐患定时间、定措施、定人员进行整改,并做好记录。6、实行安全生产否决制度。任何操作人员对存在安全隐患和不安全因素的施工作业有权拒绝施工,专职安全管理人员对存在的不安全因素或隐患不及时整改者,可令其停工整顿。7、持证上岗和事故报告制度。特殊工种操作人员必须持证上岗,严禁无证操作。现场一旦发现危及职工生命财产安全的险情,要立即停工,及时向上级汇报,以利及

9、时采取措施排除险情。(三)安全生产保证措施1.对安全生产设施进行必要的、合理的投入,重要的劳动保护用品(如安全帽、安全带、安全网)等必须购买定点厂家的认定合格产品。2、在施工中,对薄弱的部位和环节,要确定安全管理的难点,分析其施工条件、特点、方法,预测安全防护的难点和事故隐患,确立管理点,制订预控措施。3、对大中型机械设备从设备进场、检验、安装到日常操作要严加控制和管理,并定期复查,凡性能不符合安全生产要求的均不准使用,维修合格后方可继续使用。4、制订完善的安全防护措施和标准,保证施工人员的安全。在各种特殊机械设备上要设明确的安全警示牌,提醒施工人员注意,加强警惕性。(四)安全生产措施标准1高

10、温季节施工,应加强施工人员的现场管理和工人自救的教育,防止高温中署、中毒现象。2、四周必须设两道护身栏杆,并不低于1.2m,洞口支挂水平安全网。3、对于电梯井水平洞口,必须加设不低于1.2m、的防护门,井道等施工后应及时恢复原状。4、楼梯间每层应装设低压照明灯具,并保证正常工作,在踏步板和休息板平台处必须设置两道牢固的安全护栏(在楼梯栏杆装设前施工力5、各工种进行上、下交叉作业时,不得在同一垂直方向上操作,下层操作者必须在上层可能影响的范围以外操作,否则应设置可靠的隔离防护措施。6、施工中使用的氧气、乙块瓶等要远离明火,两者间距不得小于IOm,并要避免阳光暴晒和碰撞,应设置专库存放,不得与其他

11、材料混放。7、施工的电梯、吊监等必须经检验合格后方可使用,定期检查其保险、限位等安全装置的灵敏性、可靠性。8、现场临电的安装、维护应有专职电工进行,其他任何人员不得拆改。配电箱、电焊机等用电设备必须经专职人员检查核实合格后方可使用,并有安全可靠的接零或接地保护。(五)施工现场的材料管理1.因本项目现场场地狭窄,要求组织施工材料的进场工作必须精心细致,科学安排,减少材料在现场的堆放时间。2、材料进场后,根据施工平面布置图的不同分布区,分类码放整齐,不得乱堆乱放。3、施工现场作业面的料具和剩余材料应及时清理回收,做到工完场清,提高材料的周转使用效率,减少损耗。(六)现场文明施工、环境保护1.建立环

12、境保护保证体系:建立以执行经理为首,由办公室、现场经理、专业工长和各专业分包单位等人员组成的环境保护管理体系。2、为减小施工时对附近居民生活的影响,将施工噪音降至最低,现场砂浆搅拌机、木工机械等设施工棚应降低噪音。3、装修施工阶段,施工设置垃圾集中堆放区,以利于统一外运和及时外运。4、施工现场及场外临街道路,设专人每天洒水。进出现场的车辆禁止鸣笛,出场前进行清扫、冲洗。5、施工现场的宿舍和食堂进行统一管理,设饮水器、洗碗池等,由专人进行管理,剩饭菜不得随意乱倒,减少对环境的污染,提高卫生水平。(七)现场消防管理1.施工现场内严格按施工组织设计的要求设置消火栓,在各楼层、材料仓库、宿舍、食堂等处留设足够的灭火器。2、各种施工材料必须按规定位置码放,不得占用道路。同时在消火栓周围3m、内不得堆放任何物料。3、施工现场坚持用火审批制度,从事电、气焊作业者必须先申请用火证,并证实用火点周围无易燃、易爆物品,准备专门灭火措施后方可批准使用。4、易燃、易爆材料必须有专库存放,不得堆放在建筑物内,并指定专人管理。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
