《[监理资料]工程第103次工地会议纪要.docx》由会员分享,可在线阅读,更多相关《[监理资料]工程第103次工地会议纪要.docx(3页珍藏版)》请在第壹文秘上搜索。

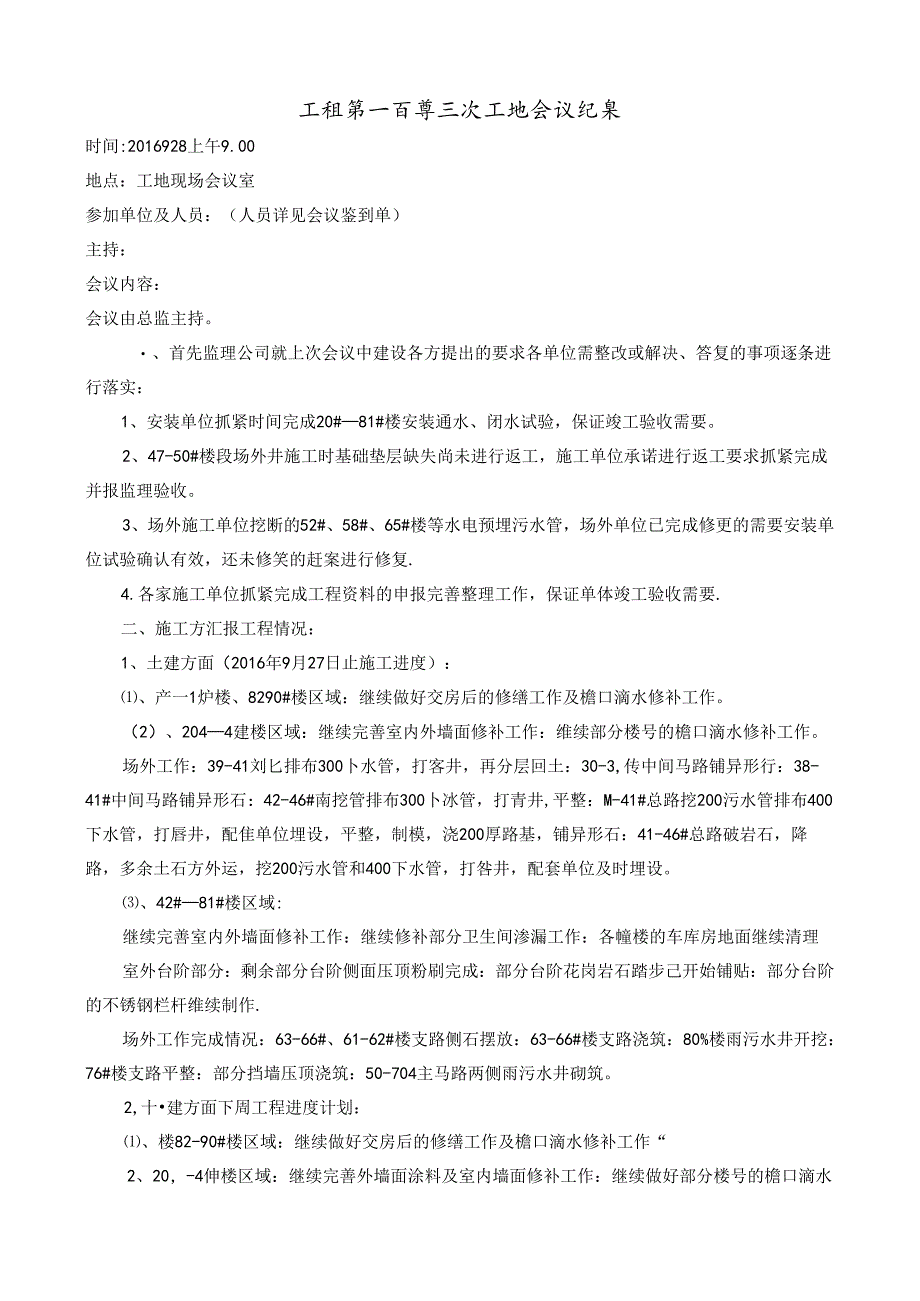

1、工租第一百尊三次工地会议纪臬时间:2016928上午9.00地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。、首先监理公司就上次会议中建设各方提出的要求各单位需整改或解决、答复的事项逐条进行落实:1、安装单位抓紧时间完成20#81#楼安装通水、闭水试验,保证竣工验收需要。2、47-50#楼段场外井施工时基础垫层缺失尚未进行返工,施工单位承诺进行返工要求抓紧完成并报监理验收。3、场外施工单位挖断的52#、58#、65#楼等水电预埋污水管,场外单位已完成修更的需要安装单位试验确认有效,还未修笑的赶案进行修复.4.各家施工单位抓紧完成工程资料的申报完善整理工

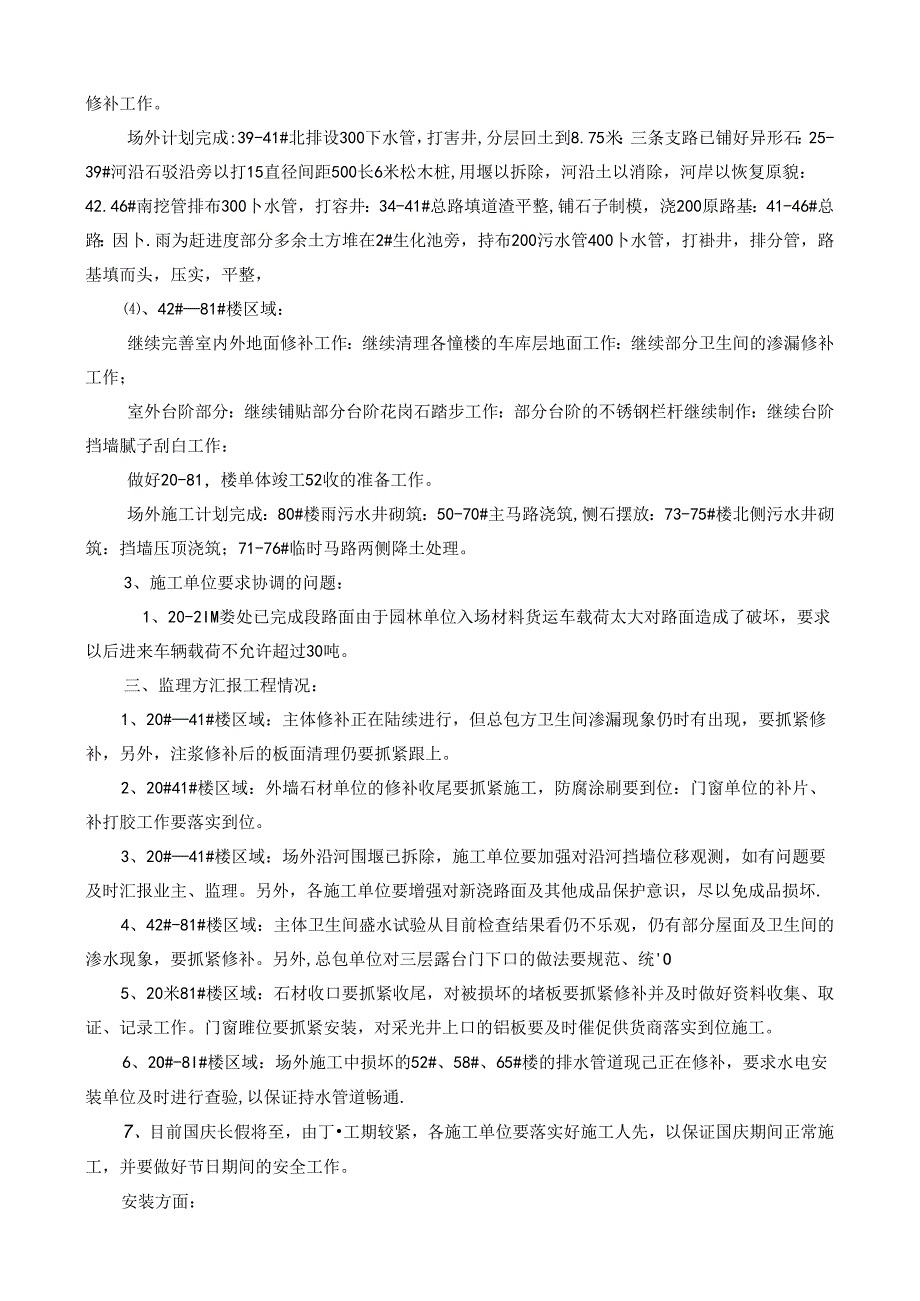

2、作,保证单体竣工验收需要.二、施工方汇报工程情况:1、土建方面(2016年9月27日止施工进度):、产一1炉楼、8290#楼区域:继续做好交房后的修缮工作及檐口滴水修补工作。(2)、2044建楼区域:继续完善室内外墙面修补工作:维续部分楼号的檐口滴水修补工作。场外工作:39-41刘匕排布300卜水管,打客井,再分层回土:30-3,传中间马路铺异形行:38-41#中间马路铺异形石:42-46#南挖管排布300卜冰管,打青井,平整:M-41#总路挖200污水管排布400下水管,打唇井,配隹单位埋设,平整,制模,浇200厚路基,铺异形石:41-46#总路破岩石,降路,多余土石方外运,挖200污水管和
3、400下水管,打咎井,配套单位及时埋设。、42#81#楼区域:继续完善室内外墙面修补工作:继续修补部分卫生间渗漏工作:各幢楼的车库房地面继续清理室外台阶部分:剩余部分台阶侧面压顶粉刷完成:部分台阶花岗岩石踏步己开始铺贴:部分台阶的不锈钢栏杆维续制作.场外工作完成情况:63-66#、61-62#楼支路侧石摆放:63-66#楼支路浇筑:80%楼雨污水井开挖:76#楼支路平整:部分挡墙压顶浇筑:50-704主马路两侧雨污水井砌筑。2,十建方面下周工程进度计划:、楼82-90#楼区域:继续做好交房后的修缮工作及檐口滴水修补工作“2、20,-4伸楼区域:继续完善外墙面涂料及室内墙面修补工作:继续做好部分
4、楼号的檐口滴水修补工作。场外计划完成:39-41#北排设300下水管,打害井,分层回土到8.75米:三条支路已铺好异形石:25-39#河沿石驳沿旁以打15直径间距500长6米松木桩,用堰以拆除,河沿土以消除,河岸以恢复原貌:42.46#南挖管排布300卜水管,打容井:34-41#总路填道渣平整,铺石子制模,浇200原路基:41-46#总路:因卜.雨为赶进度部分多余土方堆在2#生化池旁,持布200污水管400卜水管,打褂井,排分管,路基填而头,压实,平整,、42#81#楼区域:继续完善室内外地面修补工作:继续清理各憧楼的车库层地面工作:继续部分卫生间的渗漏修补工作;室外台阶部分:继续铺贴部分台阶
5、花岗石踏步工作:部分台阶的不锈钢栏杆继续制作:继续台阶挡墙腻子刮白工作:做好20-81,楼单体竣工52收的准备工作。场外施工计划完成:80#楼雨污水井砌筑:50-70#主马路浇筑,恻石摆放:73-75#楼北侧污水井砌筑:挡墙压顶浇筑;71-76#临时马路两侧降土处理。3、施工单位要求协调的问题:1、20-2IM娄处已完成段路面由于园林单位入场材料货运车载荷太大对路面造成了破坏,要求以后进来车辆载荷不允许超过30吨。三、监理方汇报工程情况:1、20#41#楼区域:主体修补正在陆续进行,但总包方卫生间渗漏现象仍时有出现,要抓紧修补,另外,注浆修补后的板面清理仍要抓紧跟上。2、20#41#楼区域:外

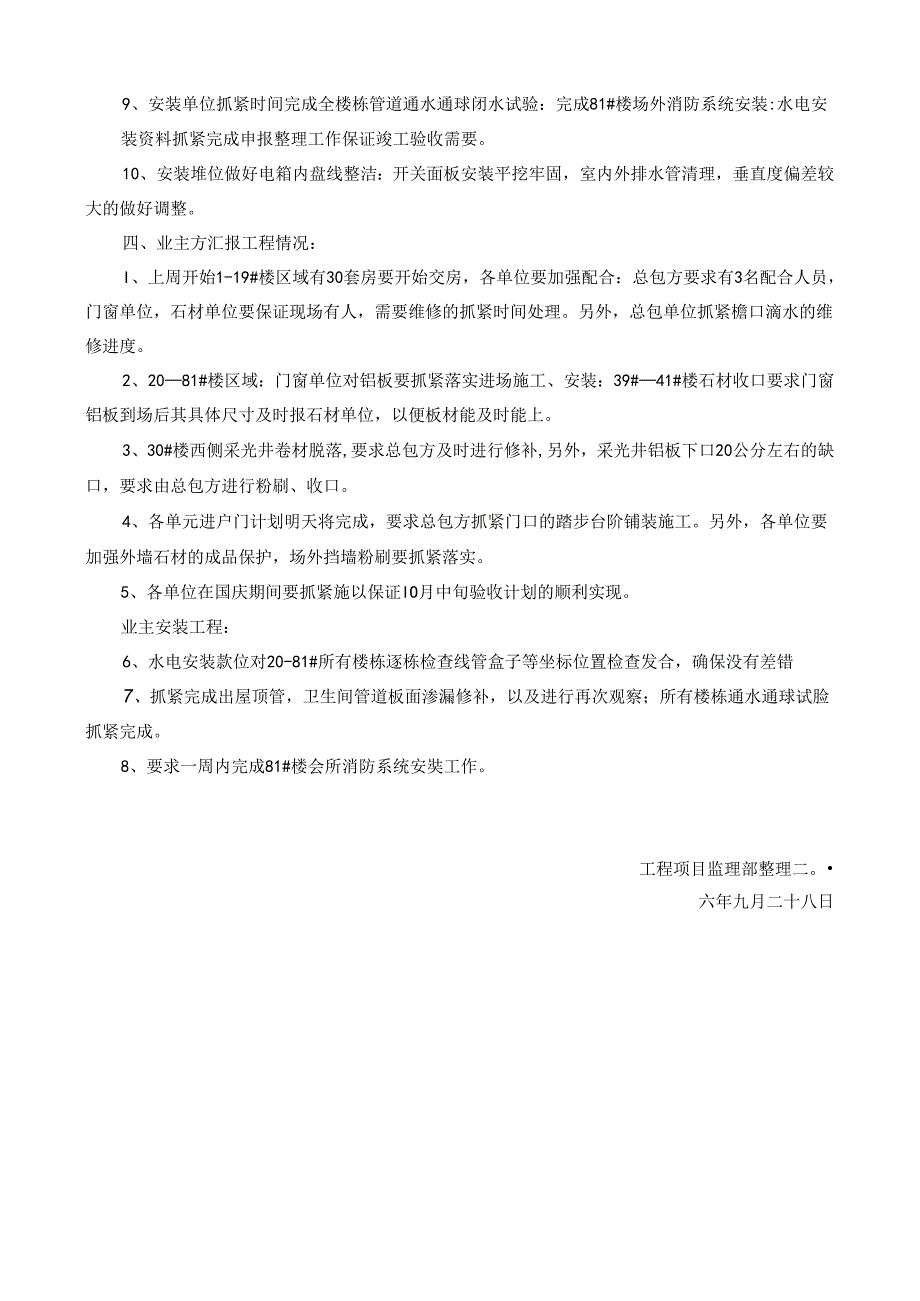

6、墙石材单位的修补收尾要抓紧施工,防腐涂刷要到位:门窗单位的补片、补打胶工作要落实到位。3、20#41#楼区域:场外沿河围堰已拆除,施工单位要加强对沿河挡墙位移观测,如有问题要及时汇报业主、监理。另外,各施工单位要增强对新浇路面及其他成品保护意识,尽以免成品损坏.4、42#-81#楼区域:主体卫生间盛水试验从目前检查结果看仍不乐观,仍有部分屋面及卫生间的渗水现象,要抓紧修补。另外,总包单位对三层露台门下口的做法要规范、统O5、20米81#楼区域:石材收口要抓紧收尾,对被损坏的堵板要抓紧修补并及时做好资料收集、取证、记录工作。门窗雎位要抓紧安装,对采光井上口的铝板要及时催促供货商落实到位施工。6、
7、2O#-8I#楼区域:场外施工中损坏的52#、58#、65#楼的排水管道现己正在修补,要求水电安装单位及时进行查验,以保证持水管道畅通.7、目前国庆长假将至,由丁工期较紧,各施工单位要落实好施工人先,以保证国庆期间正常施工,并要做好节日期间的安全工作。安装方面:9、安装单位抓紧时间完成全楼栋管道通水通球闭水试验:完成81#楼场外消防系统安装:水电安装资料抓紧完成申报整理工作保证竣工验收需要。10、安装堆位做好电箱内盘线整洁:开关面板安装平挖牢固,室内外排水管清理,垂直度偏差较大的做好调整。四、业主方汇报工程情况:I、上周开始1-19#楼区域有30套房要开始交房,各单位要加强配合:总包方要求有3
8、名配合人员,门窗单位,石材单位要保证现场有人,需要维修的抓紧时间处理。另外,总包单位抓紧檐口滴水的维修进度。2、2081#楼区域:门窗单位对铝板要抓紧落实进场施工、安装:39#41#楼石材收口要求门窗铝板到场后其具体尺寸及时报石材单位,以便板材能及时能上。3、30#楼西侧采光井卷材脱落,要求总包方及时进行修补,另外,采光井铝板下口20公分左右的缺口,要求由总包方进行粉刷、收口。4、各单元进户门计划明天将完成,要求总包方抓紧门口的踏步台阶铺装施工。另外,各单位要加强外墙石材的成品保护,场外挡墙粉刷要抓紧落实。5、各单位在国庆期间要抓紧施以保证IO月中旬验收计划的顺利实现。业主安装工程:6、水电安装款位对20-81#所有楼栋逐栋检查线管盒子等坐标位置检查发合,确保没有差错7、抓紧完成出屋顶管,卫生间管道板面渗漏修补,以及进行再次观察;所有楼栋通水通球试脸抓紧完成。8、要求一周内完成81#楼会所消防系统安奘工作。工程项目监理部整理二。六年九月二十八日
