桥台技术交底.docx

上传人:p** 文档编号:1068279 上传时间:2024-06-29 格式:DOCX 页数:9 大小:83.38KB
下载 相关 举报
桥台技术交底.docx_第1页
第1页 / 共9页
桥台技术交底.docx_第2页
第2页 / 共9页
桥台技术交底.docx_第3页
第3页 / 共9页
桥台技术交底.docx_第4页
第4页 / 共9页
桥台技术交底.docx_第5页
第5页 / 共9页
桥台技术交底.docx_第6页
第6页 / 共9页
桥台技术交底.docx_第7页
第7页 / 共9页
桥台技术交底.docx_第8页
第8页 / 共9页
桥台技术交底.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《桥台技术交底.docx》由会员分享,可在线阅读,更多相关《桥台技术交底.docx(9页珍藏版)》请在第壹文秘上搜索。

1、技术交底记录202*年11月19日编号:施表31工程名称京台高速公路(某某段)工程第三标段交底部位桥台施工单位某某市政建设总承包公司总承包公司交底内容:1.工程概况木工程桥台混凝土标号均为C40,桥台形式为助板式。桥台肋板高3.5m,帽梁高1.5m,雉墙高1.633mo2 .施工准备2.1 材料准备I)桥台施工所需用的各种材料经检测合格后上报监理工程师,经监理工程师批准后方可使用.2)桥台C40混凝土采用商品混凝土,由监理工程师认可的搅拌站供应(某某北斗星混凝土总承包公司、某某榆构总承包公司、某某高强混凝土总承包公司马驹桥分站、某某富胭混凝土总承包公司、某某成建银龙混凝十.总承包公司等),混凝

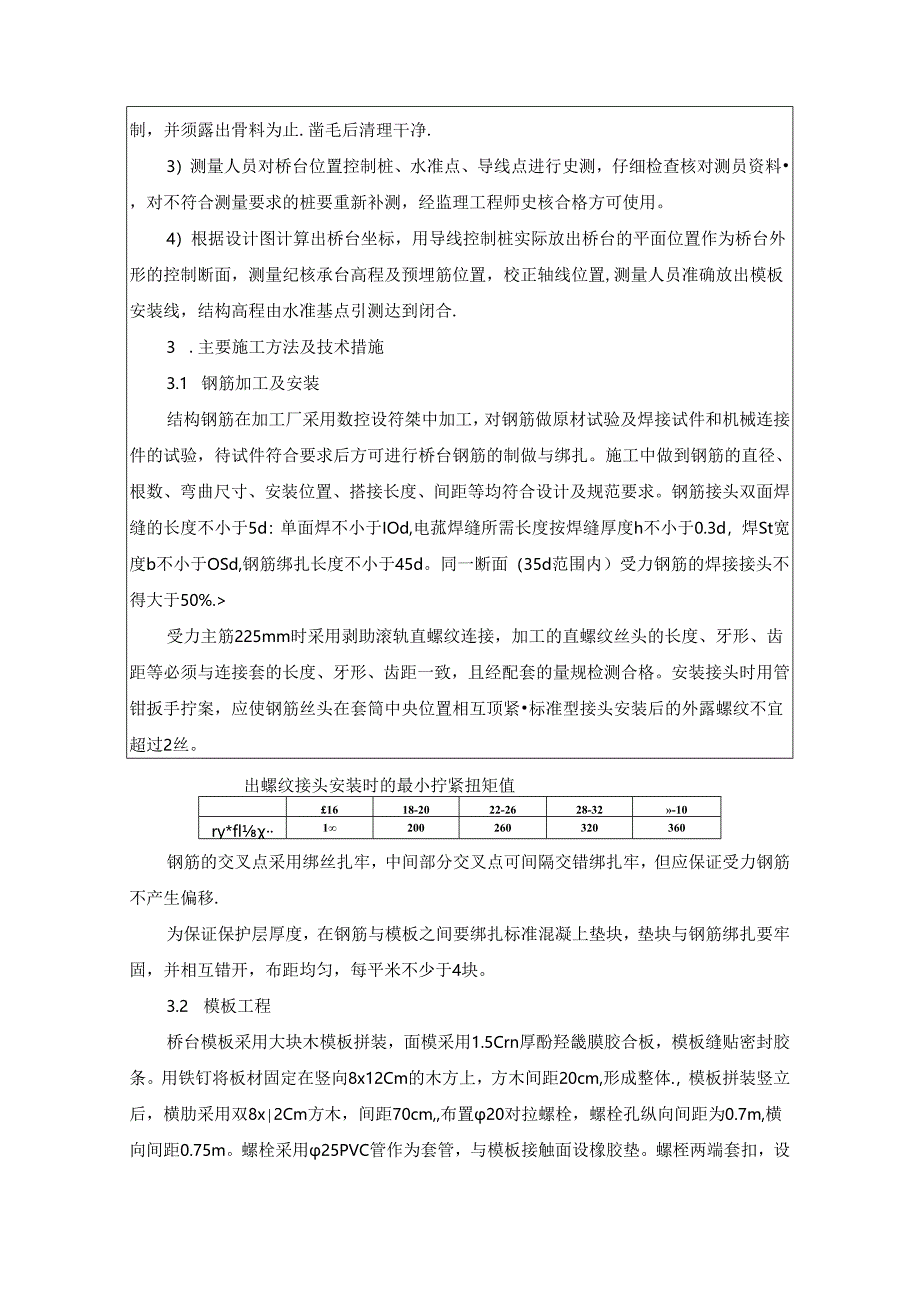

2、土的配合比必须通过监理工程师审批合格,并且搅拌站的供应能力满足施工要求。3)钢筋应三证齐全,进场后按规范要求进行钢筋的夏试,究试合格后方可使用。钢筋必须按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆放,不得混杂,并设立识别标志。钢筋在运输过程中,避免锈蚀和污染。钢筋堆置在仓库(棚)内,钢筋最底面要与地面保持20cm.4)桥台外露模板采用酚醛面胶合板加工拼装成的大模板,以保证结构美观。2.2 技术准备1)组织所有施工人员认真学习设计图纸、技术规范及验收标准。抓好施工生产的质量管理。无安全技术交底不得进行施工。2)台身与承台顶而混凝土接缝部位要进行凿毛,凿毛深度按05lcm控制,并须露出骨

3、料为止.凿毛后清理干净.3)测量人员对桥台位置控制桩、水准点、导线点进行史测,仔细检查核对测员资料,对不符合测量要求的桩要重新补测,经监理工程师史核合格方可使用。4)根据设计图计算出桥台坐标,用导线控制桩实际放出桥台的平面位置作为桥台外形的控制断面,测量纪核承台高程及预埋筋位置,校正轴线位置,测量人员准确放出模板安装线,结构高程由水准基点引测达到闭合.3 .主要施工方法及技术措施3.1 钢筋加工及安装结构钢筋在加工厂采用数控设符桀中加工,对钢筋做原材试验及焊接试件和机械连接件的试验,待试件符合要求后方可进行桥台钢筋的制做与绑扎。施工中做到钢筋的直径、根数、弯曲尺寸、安装位置、搭接长度、间距等均

4、符合设计及规范要求。钢筋接头双面焊缝的长度不小于5d:单面焊不小于IOd,电菰焊缝所需长度按焊缝厚度h不小于0.3d,焊St宽度b不小于OSd,钢筋绑扎长度不小于45d。同一断面(35d范围内)受力钢筋的焊接接头不得大于50%.受力主筋225mm时采用剥助滚轨直螺纹连接,加工的直螺纹丝头的长度、牙形、齿距等必须与连接套的长度、牙形、齿距一致,且经配套的量规检测合格。安装接头时用管钳扳手拧案,应使钢筋丝头在套筒中央位置相互顶紧标准型接头安装后的外露螺纹不宜超过2丝。出螺纹接头安装时的最小拧紧扭矩值1618-2022-2628-32-10ry*fl1200260320360钢筋的交叉点采用绑丝扎牢

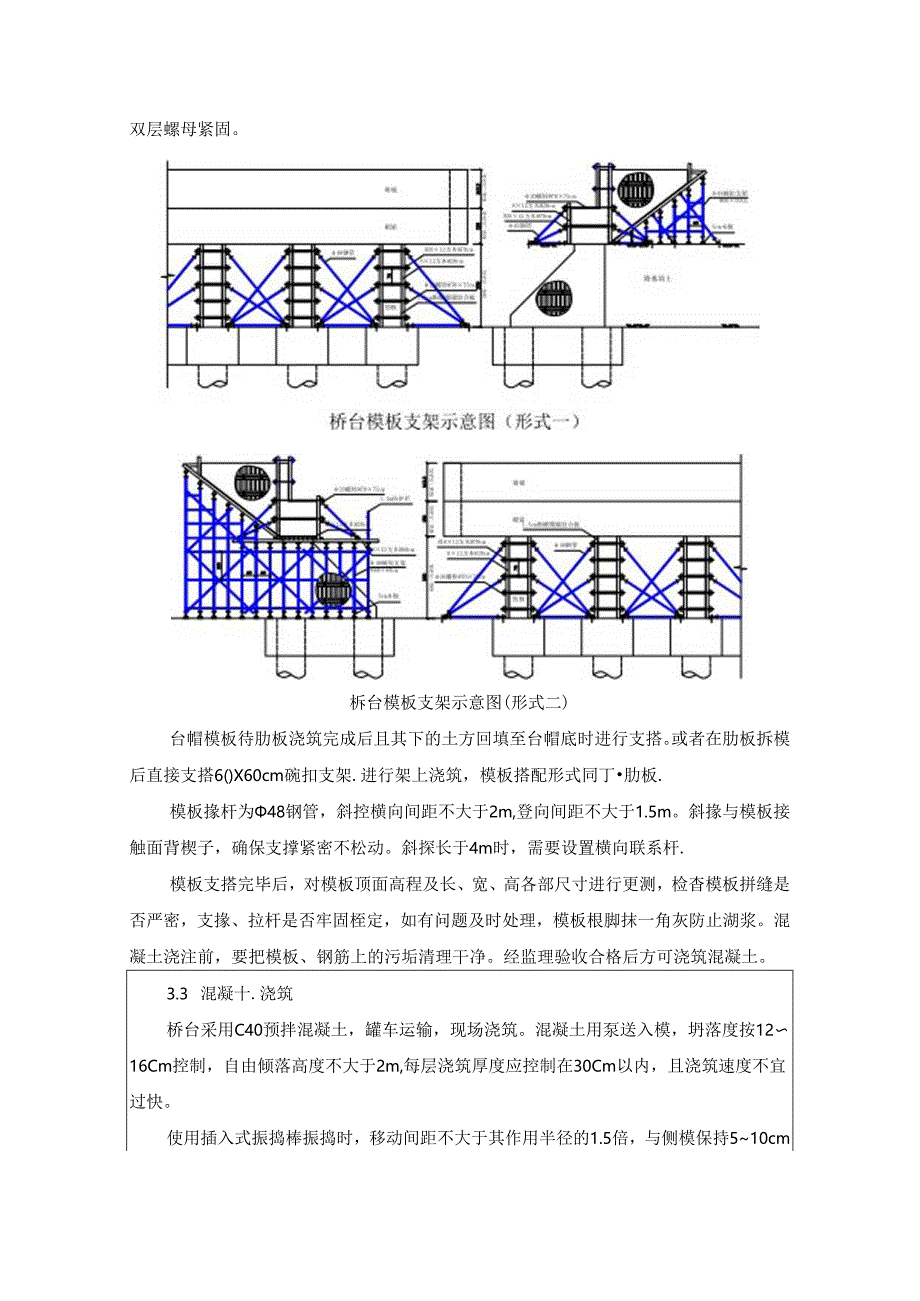

5、,中间部分交叉点可间隔交错绑扎牢,但应保证受力钢筋不产生偏移.为保证保护层厚度,在钢筋与模板之间要绑扎标准混凝上垫块,垫块与钢筋绑扎要牢固,并相互错开,布距均匀,每平米不少于4块。3.2 模板工程桥台模板采用大块木模板拼装,面模采用1.5Crn厚酚羟畿膜胶合板,模板缝贴密封胶条。用铁钉将板材固定在竖向8x12Cm的木方上,方木间距20cm,形成整体.,模板拼装竖立后,横肋采用双8x2Cm方木,间距70cm,布置20对拉螺栓,螺栓孔纵向间距为0.7m,横向间距0.75m。螺栓采用25PVC管作为套管,与模板接触面设橡胶垫。螺桎两端套扣,设双层螺母紧固。柝台模板支架示意图(形式二)台帽模板待肋板浇

6、筑完成后且其下的土方回填至台帽底时进行支搭。或者在肋板拆模后直接支搭6()X60cm碗扣支架.进行架上浇筑,模板搭配形式同丁肋板.模板掾杆为48钢管,斜控横向间距不大于2m,登向间距不大于1.5m。斜掾与模板接触面背楔子,确保支撑紧密不松动。斜探长于4m时,需要设置横向联系杆.模板支搭完毕后,对模板顶面高程及长、宽、高各部尺寸进行更测,检杳模板拼缝是否严密,支掾、拉杆是否牢固桎定,如有问题及时处理,模板根脚抹一角灰防止湖浆。混凝土浇注前,要把模板、钢筋上的污垢清理干净。经监理验收合格后方可浇筑混凝土。3.3 混凝十.浇筑桥台采用C40预拌混凝土,罐车运输,现场浇筑。混凝土用泵送入模,坍落度按1

7、216Cm控制,自由倾落高度不大于2m,每层浇筑厚度应控制在30Cm以内,且浇筑速度不宜过快。使用插入式振捣棒振捣时,移动间距不大于其作用半径的1.5倍,与侧模保持510cm的距离,振捣器插入上层混凝土时要重叠,深入到下层混凝土的1/3处,插入时婴垂直于混凝土面,插点要均匀,做到不漏振,不过振。振捣到混凝土停止下沉、不再自出气泡、表面平坦泛浆时方可停振。浇筑完毕后,对碎面应及时进行修整、收浆抹平。浇筑混凝土时设木工负贡看模,随时检查模板,IW撑情况,发现问题及时校正加固。在混凝土浇筑过程中要随时注意钢筋的位置,如有偏移、下沉要及时纠正:混凝土浇筑终凝后,及时覆盖塑料薄膜和洒水养护(常温卜D,直

8、至规定的养护时间.操作时,不得使混凝土受到污染和损伤.混凝土抗压强度达到2.5MPa时方可拆除侧模,侧模拆除后槐靛塑料薄膜继续洒水养护,确保混凝土不开不裂。(冬季施工养护见冬季施工方案)每座桥台至少留取六组试件(2组自检,I组见证,I组监理,I组备用,I组送检前试压),认其填写试验报告。若强度不符合要求时,应及时提出报告,采取相应补救措施。4 .施工质fit验收标准钢筋安装实测项目项次恰商项目检Ii方法用!事ISflI!受力钢HHK(m)两排以上挣正5尺:用恂3被有2个惭3砌I5.锵63台、柱a)2范的、懵向水平WNa.rttfinnJ(Mii10尺量:每构件核古610个陲23烟前献尺寸长10

9、尺:投胃界总副90,由三1玄、高或直径54StiB士20尺量:招骨架三3C*25度35.福母、ft10尺E也构件酒租初碱松直8处3城、合身实测项目所次桧查而会查方法和得率科值!部祝土建度(KPa在合格瓯8内技JN祐)附景D抬森32却庭尺寸()20尺量份鱼3个BfiR2324M面高法10水直仪:325-ra三虫310商说硒鲍2.26阶阳问错台(*5尺量:督节彷查4处17大HR平整度52aMR;2021.水平两个方向,测1处18M埋件位三J(-WSiSiftti,设计梗则:10尺置:用件15 .冬季施工措施5.1 钢筋工程在负温条件下施工应注意:I)钢筋在运输加工过程中,防止划痕和碰伤。2)钢筋焊

10、接时,气温不低于-20C,并有防雪挡风措施。焊条应选用韧性较好的产品,焊后的接头,严禁立即碰到冰雪。3)根据钢筋级别、直径、接头型式、焊接位置和施焊环境,选择适宜的焊接工艺和焊接参数。4)直螺纹连接的钢筋接头加工后,立即蚣上保护帽,避免沾冰雪锈蚀。5.2 混凝土运输与浇筑1)混凝土根据当时气温掺加防冻剂。2)结构混履土施工必须合理安排,应选择在白天高温时浇筑,并尽鱼减少运输与浇筑时间。为避免罐车受阻,加速混凝土的运输,施工时派人沿途进行交通疏导,尽量减少混凝土热量损失。混凝土运输车要加盖保温套保温。当外界气温低于-2()C时不得浇筑混凝土。掺防冻剂的混凝土出机温度不低于0,C,入模时温度控制在

11、5IOC-3)混凝土浇筑前,应消除模板及钢筋上的冰雪和污垢。当环境气温低于-IoC时,应将直径大于25mm的钢筋和金网预埋件加热至正温。4)当浇筑与地基接触的混凝十.基础时,混凝土与地基接触面的湿度不得低于5cC,如果发现地基受冻,必须加以处理,否则不得在其上浇筑混凝土。7)混凝土浇筑成活后,外露面及时覆盖一层土工布+层草帘子(岩棉被),如设帆布暖棚,暖棚内应布理足够数量的电暖器或暖风机升温保温,设专人日夜看管,棚内温度保持在5C,混凝土浇注后在承台顶设巴测温孔,养护期间温度检查每昼夜定时4次。8)负温环境下严禁洒水,外露面应采用些料薄膜覆盖保湿。9)加强试块管理工作,同条件养生的试块确保不受

12、冻,标养试块送到标养室进行养护。外掺剂设专人负责管理,不得任意增加或减少。冬施期间混凝士除按规范制作标准试件外,还应多做两组与结构同条件养护的试件,按7tkI4d试压,以确保拆模时间。10组建冬施期间试验检测人员组织,做好养护温度的控制及检测记录工作.混凝土浇筑时的温度每一工作班至少检杳3次。混;疑土养护期间,温度检查不应少于下列次数:用蓄热法养护时,每昼夜定时4次.室内外环境温度,每昼夜定时定点检测4次。检查混凝土温度时,应符合卜列规定:将全部测温孔编号并做好记录.测温时温度计应与外界气温隔绝,并应在温度计插入孔内3min以后读数。测湿孔的位置:当采用蓄热法养护时,应在承台结构顶面边角易冷却

13、部位设置I处。5.3 模板拆除I)强度要求混凝上模板在符合拆模强度和抗冻强度要求时方可拆除。拆模强度:混凝土强度达到25Mpa后方可拆除侧模。抗冻强度:用普通硅酸盐水泥或硅酸盐水泥配置的混凝土在其达到设计强度的40%及5Mpa后方可拆除模板。2)温差要求混凝土与外界气温相差大于151C时,拆除模板后的混凝土表面要以土工布覆盖包裹严密,使其缓慢冷却。6 .雨季施工措施I)收听天气预报,随时掌握气候变化情况,以便预先做好保护措施。2)雨季基槽开挖,根据土质和深度情况适当加大放坡坡度,确保边坡稳定。3)开挖基槽时,应叫周垒阻土埋,防止雨水潦入,并要注意边坡的稳定。必要时可增设支撑,并加固边坡和支撑的

14、检查。4)雨期作业吊运构件的绳索、滑轮、钩了等应牢固并应采取防滑措施。5)混凝土浇筑应避开雨天,遇到大雨应立即将防雨棚投入使JIJ,避免混凝土雨淋。7 .安全施工措施1)进入施工现场戴安全帽,架上作业必须系安全带。输电导然电压(千伏)I1以下1-3560距离(m)I1.53O.O!(V-5O)+32)对于电力架空线路的安全距离必须符合下表要求:3)所有入场施工人员均应进行入场教育,特殊工种人员必须持证上岗。施工过程中,项目管理人历加强巡视和检查,杜绝野蛮作业。4)暂停作业时,必须进行检杳,确认所支模板、撑杆及连接件稳固后方可离开现场。5)建设工程临时用电按照三相五线制,实行两级海电保护的规定。所芍用电设备必须由专业电工接电。各种电器闸箱要经常检杳保持完好,发现隐患及时处理。临时用电系统的配电箱必须设置围挡,并配以明显的安全警示标志。6)配合起重吊装作业时,必须服从信号工指挥。吊装前必须撤至吊臂回转范围以外。吊物下严禁站人,起吊、落吊应平稳、缓慢,禁止超负荷工作。7)焊工必须经安全技术培训、考核,持证上岗,焊接作业现场周围IO米范围内不得堆放易燃易爆物品。8)使用汽车、速车运送混凝土时,现场道路应平整坚实,必须设专人指挥,指挥人员应站在车辆侧面。卸料时,车轮应挡掩。交底人接交底人施工现场安全施工注意事项:1,施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
