砌体施工方案.docx

上传人:p** 文档编号:1068909 上传时间:2024-06-29 格式:DOCX 页数:15 大小:34.95KB
下载 相关 举报
砌体施工方案.docx_第1页
第1页 / 共15页
砌体施工方案.docx_第2页
第2页 / 共15页
砌体施工方案.docx_第3页
第3页 / 共15页
砌体施工方案.docx_第4页
第4页 / 共15页
砌体施工方案.docx_第5页
第5页 / 共15页
砌体施工方案.docx_第6页
第6页 / 共15页
砌体施工方案.docx_第7页
第7页 / 共15页
砌体施工方案.docx_第8页
第8页 / 共15页
砌体施工方案.docx_第9页
第9页 / 共15页
砌体施工方案.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《砌体施工方案.docx》由会员分享,可在线阅读,更多相关《砌体施工方案.docx(15页珍藏版)》请在第壹文秘上搜索。

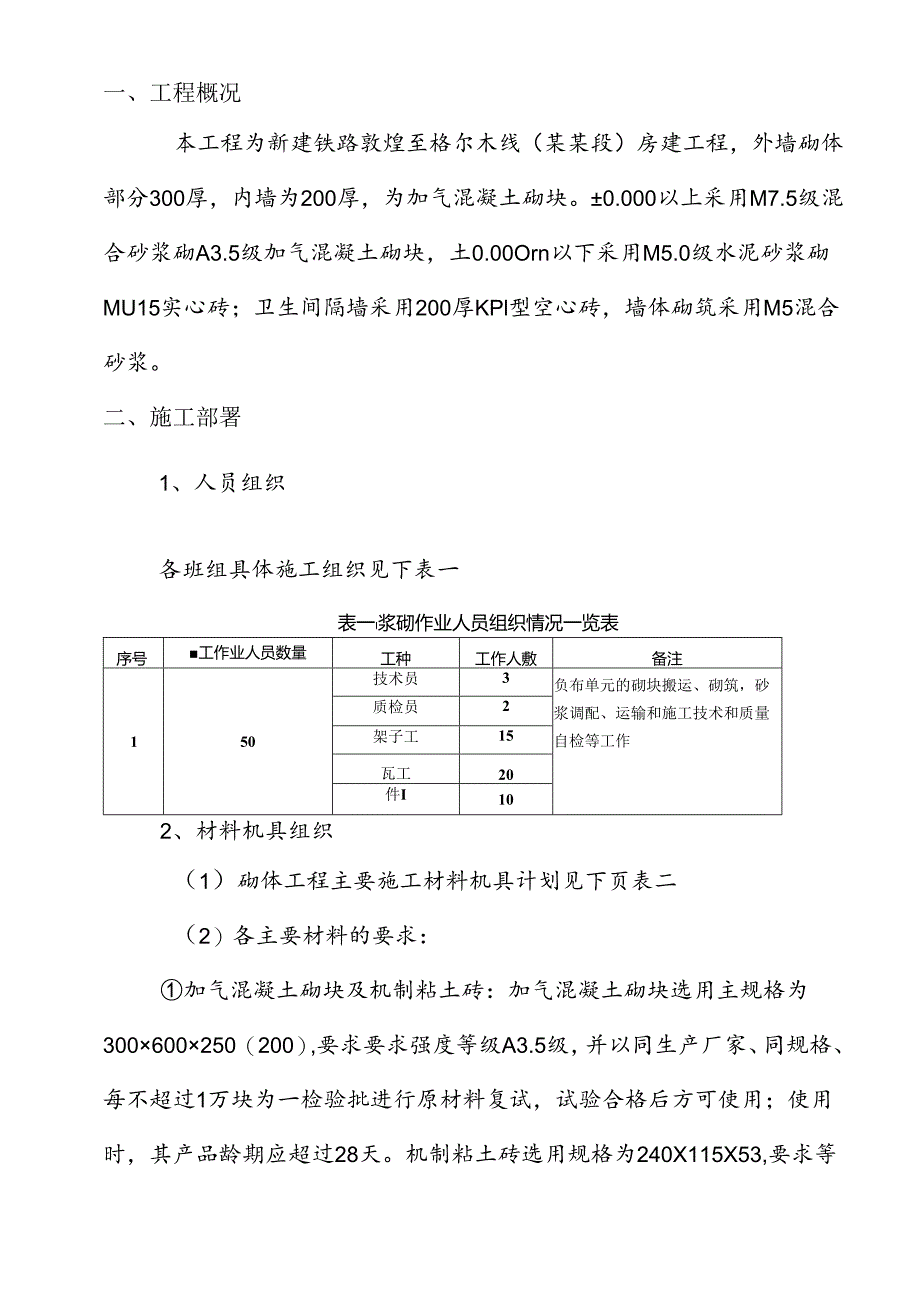

1、本文为Word文档,可编墀修改新建铁路敦煌至格尔木线(某某段)站后工程DGQHZHHl标段马海车站砌体工程专项施工方案中国铁建编制:审核:批准:某某二十二局总承包公司总承包公司敦格铁路工程指挥部年五月十日务实、术精、团站、开拓一、工程概况二、施工部署2三、施工方法5四、质量检查-8五、冬期施工10六、成品保护11七、应注意的质量问题11八、施工安全注意事项-12一、工程概况本工程为新建铁路敦煌至格尔木线(某某段)房建工程,外墙砌体部分300厚,内墙为200厚,为加气混凝土砌块。0.000以上采用M7.5级混合砂浆砌A3.5级加气混凝土砌块,土0.00Orn以下采用M5.0级水泥砂浆砌MU15实

2、心砖;卫生间隔墙采用200厚KPl型空心砖,墙体砌筑采用M5混合砂浆。二、施工部署1、人员组织各班组具体施工组织见下表一表一I浆砌作业人员组织情况一览表序号工作业人员数量工种工作人敷备注150技术员3负布单元的砌块搬运、砌筑,砂浆调配、运输和施工技术和质量自检等工作质检员2架子工15瓦工20件I102、材料机具组织(1)砌体工程主要施工材料机具计划见下页表二(2)各主要材料的要求:加气混凝土砌块及机制粘土砖:加气混凝土砌块选用主规格为300600250(200),要求要求强度等级A3.5级,并以同生产厂家、同规格、每不超过1万块为一检验批进行原材料复试,试验合格后方可使用;使用时,其产品龄期应

3、超过28天。机制粘土砖选用规格为240X115X53,要求等级为MUl0,并以同生产厂家、同规格不超过15万块为一检验批进行材料复试,满足要求后方可使用。加气混凝土砌块及机制粘土砖在运输、装卸过程中,严禁抛掷和倾倒;产品进场后应按品种、规格分别堆放整齐,堆置高度不得超过2米。加气混凝土砌块应防止雨淋。表二:浆硼工程看工需用材料、机具计划表序号机具材料名称单位效泯备注1砂浆搅拌机台22物料提升机台33架子车辆84中砂M16005有灰青M2006水泥T15007加气混凝土砌块M18008机制粘土砖M1800知E:Mn筛金大铲、mJM线瓯杼顺、川或、灰桶硼抬”线4冰抽、水平火等水泥:水泥使用42.5

4、级普通硅酸盐散装水泥。水泥进场时由质检员、试验员和保管员对其品种、级别、散装包号、出厂日期等进行检查。并以同厂家、同等级、同品种、同批号、且连续进场的散装水泥不超过200T为一检验批按规定抽取试样,对其强度、安定性进行复验,复验合格后由试验员填写材料报验单,经监理工程师检查认可后方可使用。砂:砂选用中砂。其含泥量不得超过5乐按同一产地、同一规格、不超过400m3按一批取样试验,合格后方可使用。白灰:使用石灰膏。使用时,脱水硬化的石灰膏不得使用。水:使用可饮用水。砌筑砂浆:000以上墙体使用M5.0水泥砂浆砌筑;0.00以下墙体使用M7.5混合砂浆砌筑。砂浆采用机械拌和,搅拌时间不得少于2分钟。

5、砂浆要求随拌随用,水泥砂浆和水泥混合砂浆应分别在3小时和4小时内使用完毕。以每一检验批且不超过250十砌体的各种类型及强度等级的砂浆,每台搅拌机应至少检查一次,每次至少制作一组试块(在砂浆搅拌机出料口随机取样制作)。要求同一验收批砂浆试块抗压强度平均值不得小于设计值,同一验收批砂浆试块抗压强度最小值不得小于设计值的75%。3、施工顺序为加快整体工程施工进度,砌体工程在基础工程验收完毕及主体混凝土工程施工结束后开始施工,施工顺序安排为:先施工外墙再进行内墙。4、运输方式全线统一安装物料提升机,供主体浆砌施工所用砂浆、砌块及施工配料机具的水平、垂直运输,各受料口至操作面处的小范围运输以人工架子车运

6、输为主。三、施工方法1、施工准备(1)将砌块存放场地夯实、平整,保证不积水。码放应整齐。在装运过程中应轻拿轻放,砌块应码放整齐,避免损坏,并尽量减少二次倒运。如码放在楼板上的,码放高度不应超过1.5米。(2)砌体施工前,应先将基础面或楼地面按标高线找平,然后根据墙体尺寸和砌块规格,在砌筑平面位置上进行砌块预排,尽可能地减少现场切割量。并根据结构净空、高度及门窗洞口尺寸切实安排好立面、剖面的排块设计,避免浪费。(3)在结构柱(墙体)上按+50Omm标高线分层划出砌块的层数,安排好灰缝的厚度O在相应的部位弹好墙身门洞口尺寸线,准确标注窗口位置,在结构墙柱上弹好要施工墙体的立面边线。(4)为提高墙体

7、强度,增强墙体防潮性能,加气混凝土墙根部先砌不小于240mm高的机制粘土砖。(5)填充墙砌体砌墙前块材应提前两天浇水湿润,加气混凝土砌块砌筑时,应向砌筑面适量浇水,以保证砌体粘结牢固。(6)遇有穿墙管线,应预先核实其位置、尺寸。以预留为主,减少事后剔凿而损害墙体。(7)按照设计要求预先在结构墙柱上按每600m11间距植好拉结钢筋,检查构造柱、圈梁预埋钢筋位置、数量,不符合要求的提前作好植筋工作。2、操作工艺基层清理一一测量放线一一砌块预排一一墙体砌筑一一设置拉结筋、施工构造柱砌体与门窗口联接砌体与梁底(板底)联接3、施工方法(1)基层处理:将结构表面清扫干净,用砂浆找平、拉线,用水平尺检查其平

8、整度。(2)墙体砌筑:墙体砌筑时,先按墙体尺寸和砌块的规格尺寸,进行砌块预排,不够整块时可以锯割成需要的尺寸,但不得小于砌块长度的1/3;基底标高不同时,应从低处砌起,并由高处向低处搭砌;每种砌块应单独成皮,不得与其它砌块混砌。粘土砖砌体灰缝应为812mm,加气混凝土砌块灰缝应控制在竖缝:宽20mm、水平灰缝厚15mm为宜;竖缝灌浆时,应振捣密实,并及时将挤出的砂浆刮除,作到横平竖直,砌体表面平整整洁,砂浆饱满,灌缝密实。当最下一皮的水平灰缝厚度大于20mm时,应用豆石混凝土找平铺砌。砌筑时,砌块应满铺满挤,上下丁字错缝,搭接长度不宜小于砌块长度的1/3,转角处相互咬砌搭接紧密,竖向通缝不应大

9、于2皮。设计要求预留的洞口、管道、沟槽应在砌筑时正确留出或预埋,宽度超过30Omm的洞口上部,应设置过梁;如需在墙上留置临时施工洞口的,其侧边离交接处墙面不应小于50011un,洞口净宽度不应大于1米。(3)砌块与梁底(板底)联结:砌至楼板底(梁底)的砌体,必须用斜砌块楔紧,并设置水平拉结筋。其具体做法是:填充墙砌至楼板底(梁底)时,先预留一定空隙,待填充墙砌筑完毕至少间隔7天后,再将其补砌挤紧。不砌至楼板底(梁底)的砌体,必须设混凝土压顶。压顶厚60m11h设通长钢筋268,分布筋小6250mmo(4)构造柱填充墙长度大于5000mm时,在墙中设构造柱;窗台下填充墙长度大于360Omm时,每

10、隔360Omm设构造柱;构造柱截面尺寸为200*20Onln1,纵筋4巾12,籁筋620Omn1;构造柱应沿建筑物高度对正贯通,严禁使层与层之间构造柱相互错位;其与墙体的连接处应砌成马牙槎,马牙槎应先退后进,每一马牙槎沿墙高尺寸不宜超过300nmo构造柱浇筑前,先将砌体留槎部位和模板浇水湿润,将模板内的落地灰、砖渣和其它杂物清理干净,并在结合面处先浇510Cnl高与构造柱混凝土强度等级相同的去石子水泥砂浆,振捣混凝土时,不得触碰墙体,严禁通过墙体传震。(7)墙体拉结筋:填充墙应沿框架柱、剪力墙全高每隔50Ornm设206拉筋,拉筋伸入填充墙内不应小于墙长的1/5且不小于700mm。(8)脚手眼

11、处理:施工脚手架眼应及时补砌,保证灰缝填满砂浆,不得用干砖填塞。下列墙体位置不得设置脚手眼:过梁上与过梁成602角的三角形范围及过梁净跨度1/2的高度范围内;宽度小于1米的窗间墙;砌体门窗洞口两侧20Omm和转角处450mm范围内;梁下500mm范围内。四、质量检查1、砖、砌块和砌筑砂浆的强度等级应符合设计要求。检脸方法:检查砖和砌块的产品合格证书、产品性能检测报告和砂浆试块试验报告。2、构造柱位置及垂直度的允许偏差应符合下表规定:构造柱尺寸允许偏差项次项目允许偏差(inn)抽检方法1柱中心城位置10用经绊仪或尺检交2柱层间错位8用羟纬仪或尺检查3柱垂直度斑层10用2米托线板检存全高10m15

12、用经纬仪、吊线和尺检查10m203、填充塔体的一般尺寸的允许偏差应符合下表规定:填充墙体一般尺寸允许偏差项次项目允许偏差抽检方法1轴线位移10用尺检杳垂直度W3米5用2米托战板或吊线、尺检连3米102表面平整度8用2米塞尺和楔形塞尺检交3门窗洞n跖宽(后塞11)+5用尺检查4外墙上、卜窗口的称20用经绊仪或吊线检查抽查数量:(1)对表中1、2项,在检验批的标准间中随机抽查10乐但不应少于3间;大面积房间按两个轴线或每10延长米按一标准间计数。每间检查不应少于3处。(2)对表中3、4项,在检验批中抽检10%,且不应少于5处。4、构造柱与墙体的连接处应砌成马牙槎,马牙槎应先退后进,预留的拉结钢筋应

13、位置正确,施工中不得任意弯折。抽检数量:每检脸批抽20%构造柱,且不少于3处。检验方法:观察检查。合格标准:钢筋竖向移位不应超过100mm,每一马牙槎沿高度方向不应超过300mm。钢筋竖向位移和马牙槎尺寸偏差每一构造柱不应超过2处。5、填充墙体的砂浆饱满度及检验方法应符合下表规定:填充墙体的砂浆饱满度及检脸方法物体分类灰缝泡酒度及要求检脸方法拈土矿砌体水平8采用百格检杳块材底面砂架的粘结痕迹面积垂之填满砂浆,不得有透明缝、瞄缝、假缝加气混凝土砌块水平80垂直8.抽查数量:每部架子不少于3处,且每处不应少于3块。五、冬期施工1、冬期施工所用材料应符合下列规定:(1)石灰膏应防止受冻,如遭冻结,应

14、经融化后使用;(2)拌制砂浆用砂,不得含有冰块和大于10mm的冻结块;(3)砌体用块材不得遭水浸冻。2、冬期施工砂浆试块的留置,除应按常温规定要求外,尚应留置不少于1组与砌体同条件养护的试块,测试检验28天强度。3、空心砖在气温高于OCC条件下砌筑时,应浇水湿润。在气温WO。C条件下砌筑时,可不浇水湿润,但必须蜡大砂浆稠度。4、拌和砂浆宜采用两步投料法。但水的温度不得超过80(;砂的温度不得超过40o任何情况下均不得采用掺盐砂浆法施Xo六、成品保护1、砌块在装运过程中,应轻装轻放,计算好各房间的用量,分别码放整齐。搭拆脚手架时不要碰坏已砌墙体。2、落地砂浆及时清除,收集再用,以免与地面粘结,影响下道工序施工。3、设备安装用槽孔以预留为主,尽量减少剔凿,必须剔凿设备孔槽时,可划准尺寸用刀刃镂划,严禁乱剔硬凿,以免损坏墙体。如造成墙体砌块松动,必须进行补强处理。七、应注意的质量问题1、碎块上墙。原因是施工搬运中损坏较多,事前又不进行挑拣,随意用碎块砌墙,影响墙体的强度。应在砌筑前将砌块进行挑拣,符合要求后方可使用,碎小块未经加工不得使用。2、墙体与板梁底部的连接不符合要求,出现较大空隙。3、粘结不牢。应按操作工艺要求的配合比调制粘结砂浆,砌筑时用力挤压密实。4、拉结钢筋

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
