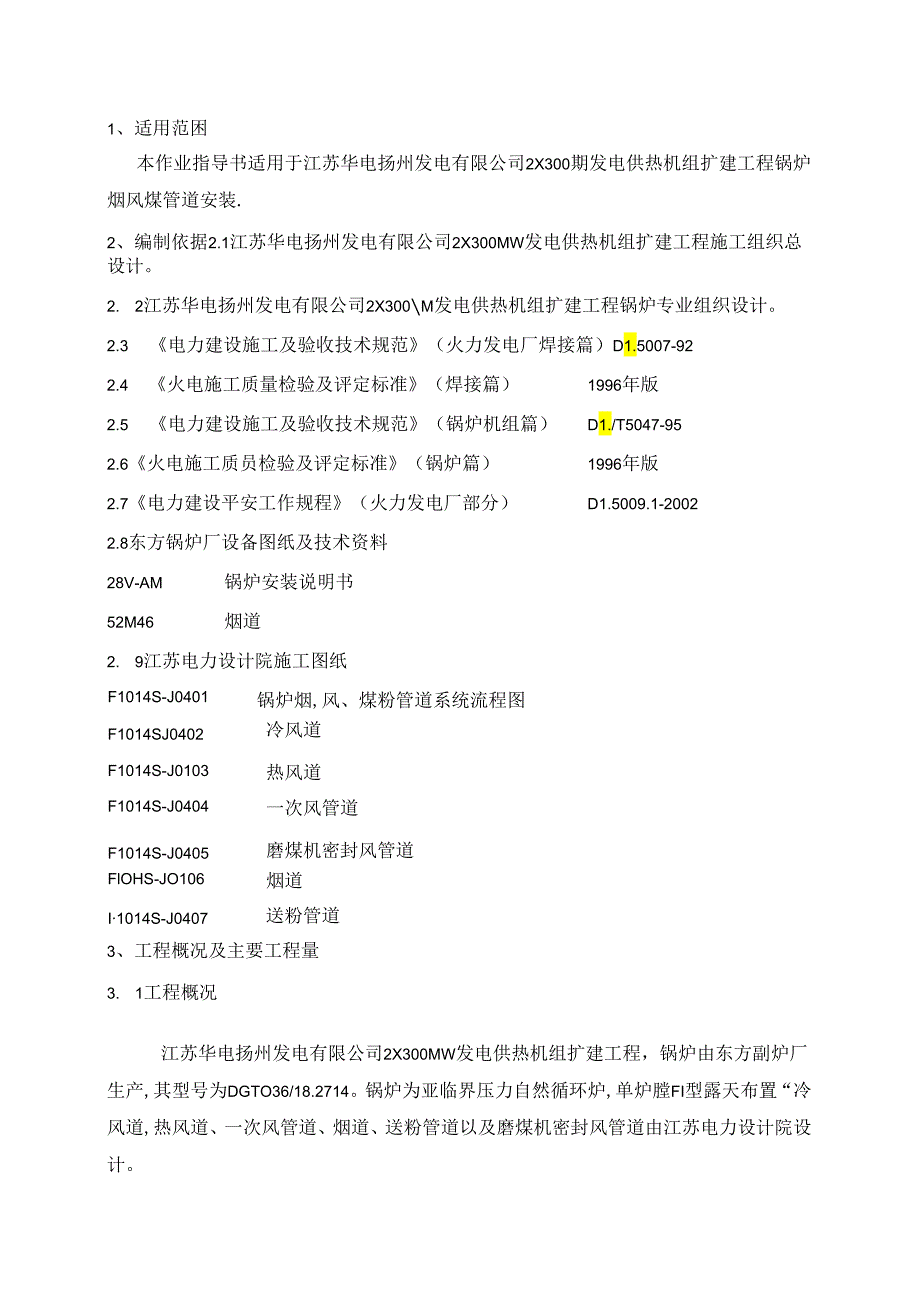

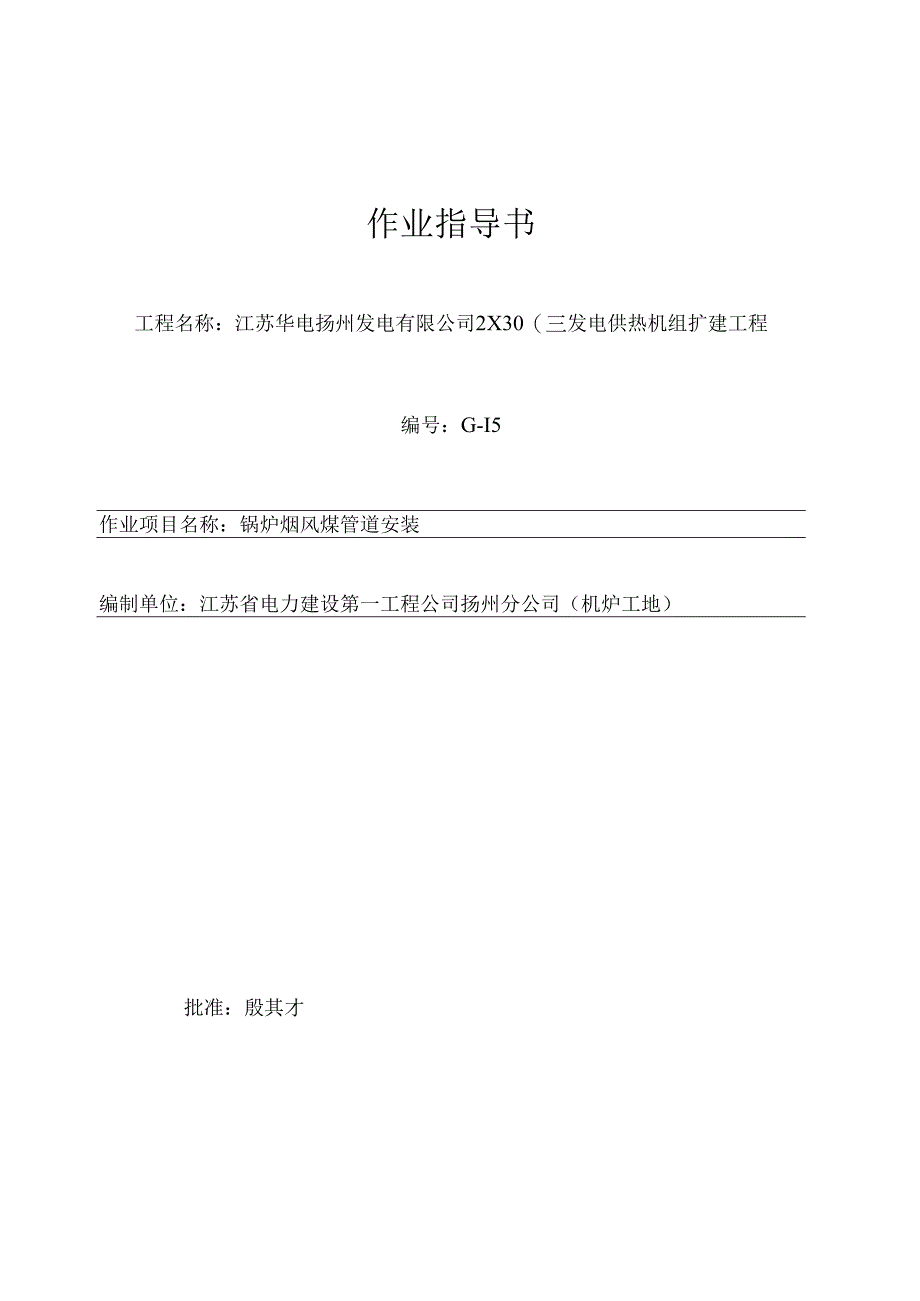

1、作业指导书工程名称:江苏华电扬州发电有限公司2X30(三发电供热机组扩建工程编号:G-I5作业项目名称:锅炉烟风煤管道安装编制单位:江苏省电力建设第一工程公司扬州分公司(机炉工地)批准:殷其才版次:第一版1 .适用范国2 .编制依据3 .工程概况及主要工程量4 .作业人员的资格和要求5 .主要机械及工器具6 .施工打算7 .作业程序8 .作业方法、工艺耍求及明量标准9 .工序交接及成品爱护10 .职业平安卫生及文明施工措施I1.环境管理12.附录1、适用范困本作业指导书适用于江苏华电扬州发电有限公司2X300期发电供热机组扩建工程锅炉烟风煤管道安装.2、编制依据2.1江苏华电扬州发电有限公司2
2、X300MW发电供热机组扩建工程施工组织总设计。2. 2江苏华电扬州发电有限公司2X300M发电供热机组扩建工程锅炉专业组织设计。2.3 电力建设施工及验收技术规范(火力发电厂焊接篇)D1.5007-922.4 火电施工质量检验及评定标准(焊接篇)1996年版2.5 电力建设施工及验收技术规范(锅炉机组篇)D1./T5047-952.6火电施工质员检验及评定标准(锅炉篇)1996年版2.7电力建设平安工作规程(火力发电厂部分)D1.5009.1-20022.8东方锅炉厂设备图纸及技术资料28V-AM锅炉安装说明书52M46烟道2. 9江苏电力设计院施工图纸F1014S-J0401锅炉烟,风、煤
3、粉管道系统流程图F1014SJ0402冷风道F1014S-J0103热风道F1014S-J0404一次风管道F1014S-J0405磨煤机密封风管道FlOHS-JO106烟道I1014S-J0407送粉管道3、工程概况及主要工程量3. 1工程概况江苏华电扬州发电有限公司2X300MW发电供热机组扩建工程,锅炉由东方副炉厂生产,其型号为DGTO36/18.2714。锅炉为亚临界压力自然循环炉,单炉膛FI型露天布置“冷风道,热风道、一次风管道、烟道、送粉管道以及磨煤机密封风管道由江苏电力设计院设计。3. 2工程量(以台炉为例)3.2. 1烟道(锅炉厂部分)3.2.2冷风道80t3.2.3热风道11
4、7t3.2.4一次风管道130t3.2.5烟道(设计院部分)349t3.2.6磨煤机密封风管道13.3t3.2.7送粉管道198t3.2.8空预器烟道出口关闭挡板8.4t4、作业人员的资格和要求4.1施工人员需体检合格,持有相应上岗资格并经三级平安教化考试合格,方可上岗,有心脏病、高血压并严禁高空作业。4.2施工人员施工前必需细致熟识设备图纸,技术资料及规程规范,参与施工前的平安、技术、质量交底。4.3施工人员必需按图施工,并依作业指导书的要求进行施工,在施工中出现的问题刚好反馈给技术人员,不得自日施工。5、主要机械及工器具5.1塔吊DBQ3000100t1台试验合格。5.2CC1500履带吊
5、1台试验合格5.3门吊40t42m1台试验合格5.4卷扬机5t1台试验合格5.5链条逆芦2015只试验合格5.6链条葫芦5t6只试验合格5.7链条朗芦316只试验合格5.8钢卷尺50m1把检定合格,并在有效期内5.9常用工器具若干满意施工须要6、施工打算6.1施工人员熟识图纸等有关资料,参与技术交底。6.2施工的工具、器具、机具已到位,满意施工须要。6.3施工劳动力配得足够。6.4施工场地已具备安装运用条件。6.5材料、设备满意施工须要。66安装中间交接卷证已办理完毕,具备安装条件,7、作业程序锅炉厂烟道:设备清点一空预器出口灰斗组合一在空预器下梁就位前就位f斜烟道组合一空预器安装好后就位一省
6、煤器大灰斗组合一*在板梁就位前临抛就位。设备清点、编号、做标记一组件组合(加固)一吊装就位一高空组合一安装支出架加固的割除一内部及表面的清理验收一封闭热风道:金结公司制作的部分组件在第三层钢架吊装的同时穿插临时投放在31.加平面,待空预器施工完毕即可进行安装,其余部件待空预器施工完毕再行安装”8、作业方法、工艺要求及质量标准8.1作业方法及技术措施8.1.1安装前清点设备,并对存在缺陷作相应处理.8.1.2设备地面组合,要考虑吊车的起重实力以及设备的刚性,对刚性较差的要进行必要的加固,若膨胀节参与吊装,其必需仃牢靠加固措施。8.1.3管道对接,严密强行对口,接口处过渡平滑。8.1.4管道与设备
7、对接,严禁强行对接,应在自然状态卜待设备找正定位后再行接口。8.1.5焊口焊缝符合图纸要求,药皮饵渣清理干净,港油试脸合格.8.1.6风门及伸缩节安装方向正确,伸缩节冷位值符合图纸规定.81.7风门开关敏捷,开度符合设计,轴头上应有显目的码格线,I1.方向与风门开关样。8.1.8伸缩节严禁受到外界载荷,若参与组件吊装,应有牢界加固措施。81.9支吊架要经调整,使之受力匀称。8.1.10冷风道风门与管道接I用(10制作法兰接口。8.1.U冷风道矩形法兰与空预器进口满焊,非金属补偿滞与矩形直管焊接。8.1.12热风道风门与管道的连接,管道上饶槽钢法兰与风门的法兰槽钢焊接:管道与膨胀节相连,管道焊于
8、膨胀节的法兰槽钢上。8.1.13 次风管道与一次风机接口采纳法兰连接,风门与风道用UO法兰焊接。8.1.14 烟道与风门连接采纳槽钢法兰焊接8.1.15送粉管道水平管段上的Q型扰性连接器,轴向补偿量为300mm,径向补偿量均为40mm:陶贪钢管耐磨弯头有方向,按1.I,1.2区分,1.I长度位置为进口。8.1.16送粉管道直管段尽珀组合,留意不要破坏平台栏杆。8.1.17上部烟道分左右件,单件重18吨,组装好后,用3000l.m塔卅就位,下面放置在Igln层的连接梁上,上方用钢丝绳抛在31.加粱上,选用6X37+1,36,。=1667MPa的钢丝绳,20t葫芦两只,调到安装位置,安装吊架,吊耳
9、选用5=16的钢板孔边到板边的距离为5cm。8.1.18省煤版大灰斗现场组合,垂员约为38t,组合好后用3000t.m就位抛尸31.1m层K4排横梁与K6排横梁上,选用637+l.32,抗拉强度170Mpa的钢丝绳,20t断芦5只,吊耳为6=25的钢板,孔边到板边距离为6cm,抛锚处的梁用槽钢做肋板加固。8.1.19在环形集箱的三通、省煤器进口集箱以及环形集箱绕水管等穿过水纹板处,都设有密封装置和不锈钢水纹管,因此在安装这些集箱与管路之前先套上水纹管。8.1.20烟气关团挡板共两只,每只规格为750X5672X3372,采纳二单元六轴,热风道关闭挡板共两只,规格为1050X6500X3800,
10、工厂按单元组装,安装时需拼焊成一体“8.1.21装设烟道支架时留意爱护滑动面(聚四瓶乙烯)不被损伤和烫坏。8.1.22烟风道隐藏检查后,封闭人孔门。8. 2工艺要求8.2. I部件对口,过渡平滑,错边Wlmm。8.2.2组件上严禁随意点饵铁件,安装的确须要者除外,但施工完毕应对其进行清理.打磨干净不得割伤母材,如有则要补焊。8.2.3组件拼接,不得出现折口超标现象。8.2.4法兰接合面螺孔要对正,不许随意在法兰上扩孔。8.2.5法兰.接合面的密封石棉绳应沿螺栓绕“八”字形。8. 2.6人孔门的安装要横平竖直。8.27吊架安装要垂直,支架与组件的接合平滑紧贴,支架横平竖直,受力匀称,全部焊缝符合
11、图纸或规范要求,支吊架零部件上的孔要用钻头或钻床打,吊板等的加工而要平齐。8.2.8恒M的安装要比照图中的编号进行。8.2.9组件表面平直,无明显凹凸。8.2.10法兰接口的槽钢应平齐,在同一平面内,且切口平齐,无氧化铁。8. 2.11严禁在设备上割洞作为吊点运用,应烧吊耳。8.2. 12焊缝的药皮应清理干净,港油试验合格。8.3. 13管道内部清洁,无杂物。8.3质量标准及技术记录8.3.1质量标准组件弯曲度组件长度管道对口安装标高偏差安装纵横位置偏差8.3.2技术记录烟风煤管道组合安装W2%t1长度且WIoW2%。长度且Wlo错边WImm+2030炉77烟风煤管道操作装置安装炉7-2烟风煤
12、管道隐藏签证9.工序交接及成品爱护9. 1工序交接9.1.1 组合焊接前,安装向焊接交接。9. 1.2吊装前安装向起重作业交接。9.1.3设备安装结束通过验收后,由安装向保湿交接。9.2成品爱护不允许在设备和成品上堆放其它铁件或杂物。组合完的组件在未加装前其加固禁止随意割除,以防组件变形。92.3设备材料必需垫高搁放,防止水浸.9. 2.4烟风道大的组合件不允许摞在一起堆放。9. 2.5烟风道安装好后作防腐应当严密隔离,且不允许在成品组件上乱涂乱画。10.职业平安卫生及文明施工措施10.1 每日上班前,进行平安交底。对作业环境进行细致检查,严防交叉作业。上卜动火作业电饵、气割,下方清理易燃物.
13、10. 2进入施工现场必需正确配岐平安帆,登高作业人员必需穿软底鞋,平安带悬挂在坚固结构的上方。10. 3泮禁酒后进入施工现场作业.10. 4脚手架、脚手板、钢制爬梯绑扎牢罪,组件上有条件时应拉平安扶绳,10.5脚手架应由架子工搭设,脚手架应规范、标准,阅历收挂牌后方可运用。10. 6链条胡芦抛锚时,副链应绑在起di链上,严禁运用不合格的链条甑芦。1.1 7钢丝绳抛锚于横梁上,应加包轴,且钢丝绳必需完好无损,并按组件Iit械选择合适的钢丝绳。10.8 高空不得相互抛掷工具材料,应运用工具包、平安绳,工具上应系平安绳防止坠落.10.9 施工产生的边角料不要随意从高空抛卜应集中放在平安的地方,卜班
14、后带至Om垃圾箱。交叉作业,应搭设牢苑隔离层,不损害别人,也不被别人损宙。IoJO进入烟风道内施工,不得少于两人,下班时清点人数,短暂封闭人孔门.1011进入烟风道内施工,不得运用割矩照明,应运用12伏的行灯。10.12 烟风道吊装区域采纳色标栏杆设置隔离区,闲杂人员不得入内.10. 13施工用的氧乙焕皮带、电焊皮带走向应集中布置,,不影响通道,不得随意布置。10. 14施工场所应保持整齐,设备摆放有序,废料垃圾刚好清理,做到“工完料尽场地清”,追求绿色施工,遵遵守法律律、法规,坚持污染预防,激励全员参与,持续改进绩效。10. 15未尽事宜,按电力建设平安工作规程中的有关规定执行。Ik环境管理
15、11. 1扬尘管理:施工时运用易产生扬尘的材料,需依据工作量领取材料,将施工材料堆放在避风处并进行遮盖,当天工作结束时清理现场,做到“工完、料尽、场地清”。12. 2氧气、乙焕管理:装卸氧气、乙焕瓶时应轻拿轻放,防止撞击、拖拉和颈倒,现场运用时应有防止易燃易爆的爱护措施,氧气、乙快精不能混放,应保持肯定的平安距离,E3固体废弃物管理:对无毒无害不行回收以及可回收的固体废弃物应分别集中放置到指定的堆放区域,并要有明显的标识:对有毒有害的固体废弃物应分类存放。12、附录12.2. 技术记录12.2.1 文件管理记录设备开箱记录材料、设备的技术文件合格证13. 1.2安装技术记录施工过程原始记录设备缺陷利质量事故处理记录工程顺星脸收记录设备调试记录
