《建筑施工企业建筑幕墙安装工程专项施工方案编制和审查要求模板.docx》由会员分享,可在线阅读,更多相关《建筑施工企业建筑幕墙安装工程专项施工方案编制和审查要求模板.docx(5页珍藏版)》请在第壹文秘上搜索。

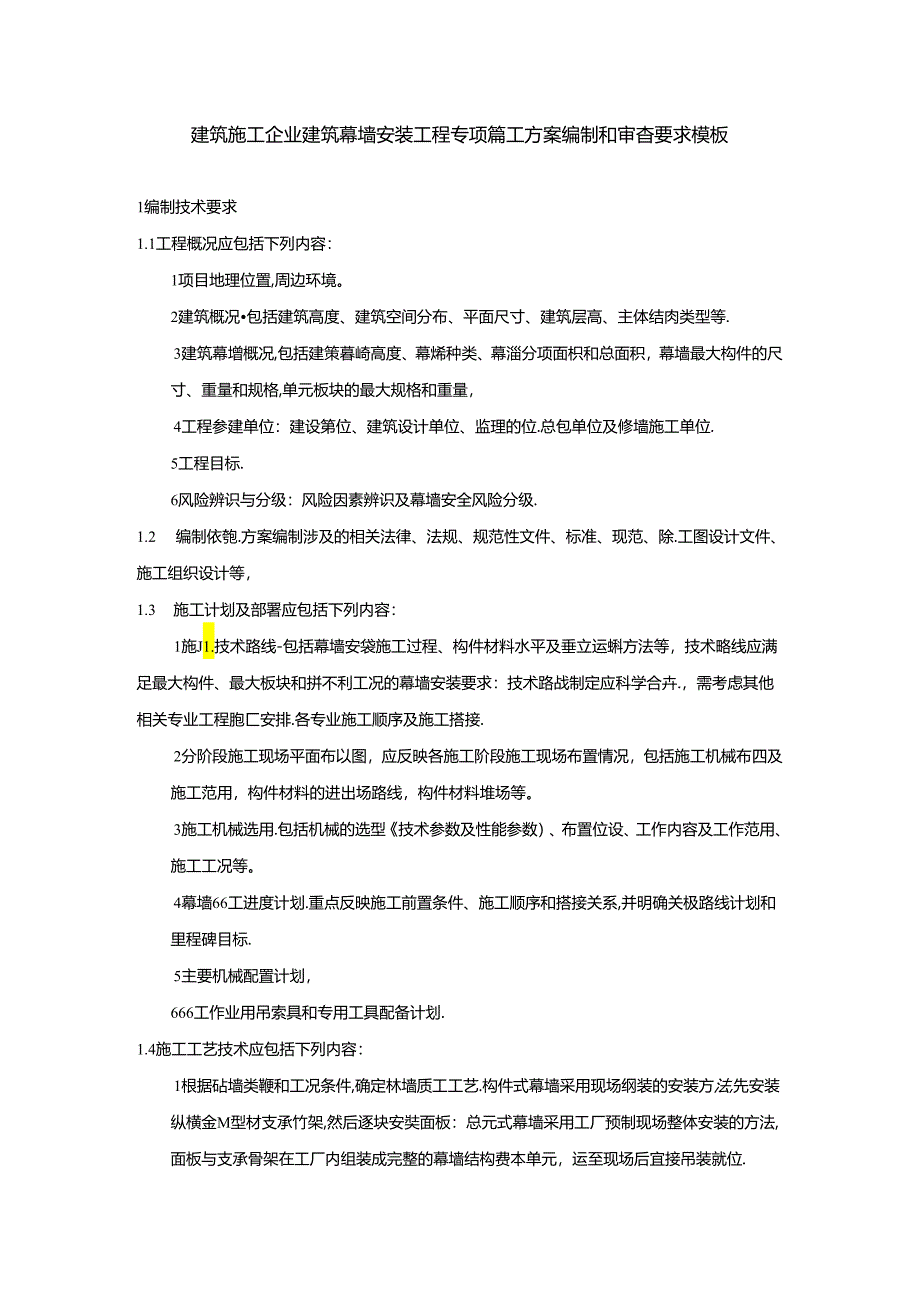

1、建筑施工企业建筑幕墙安装工程专项篇工方案编制和审杳要求模板1编制技术要求1.1工程概况应包括下列内容:1项目地理位置,周边环境。2建筑概况包括建筑高度、建筑空间分布、平面尺寸、建筑层高、主体结肉类型等.3建筑幕增概况,包括建策暮崎高度、幕烯种类、幕淄分项面枳和总面积,幕墙最大构件的尺寸、重量和规格,单元板块的最大规格和重量,4工程参建单位:建设第位、建筑设计单位、监理的位.总包单位及修墙施工单位.5工程目标.6风险辨识与分级:风险因素辨识及幕墙安全风险分级.1.2 编制依匏.方案编制涉及的相关法律、法规、规范性文件、标准、现范、除.工图设计文件、施工组织设计等,1.3 施工计划及部署应包括下列

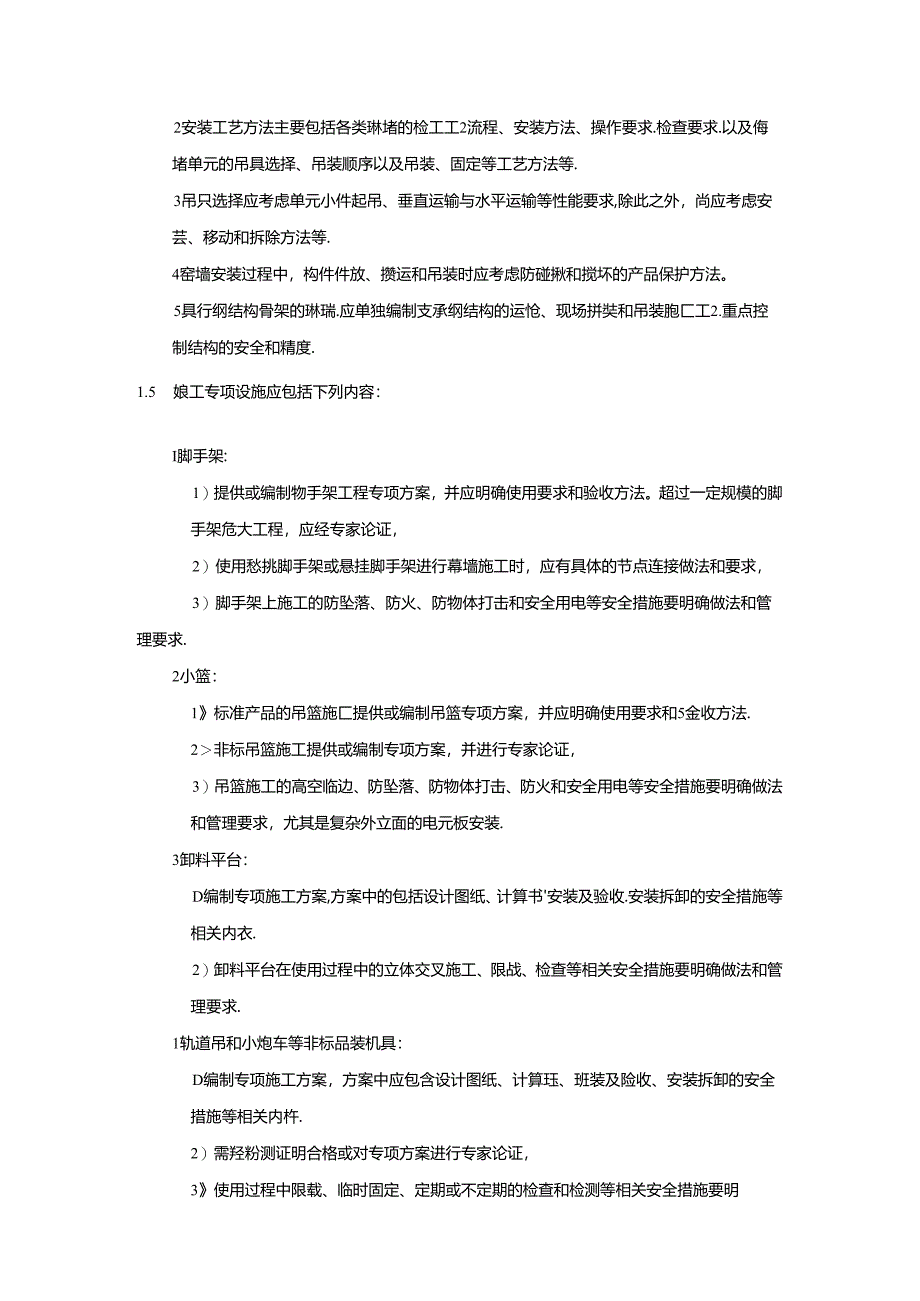

2、内容:1施J1.技术路线-包括幕墙安袋施工过程、构件材料水平及垂立运蝌方法等,技术略线应满足最大构件、最大板块和拼不利工况的幕墙安装要求:技术路战制定应科学合卉.,需考虑其他相关专业工程胞匚安排.各专业施工顺序及施工搭接.2分阶段施工现场平面布以图,应反映各施工阶段施工现场布置情况,包括施工机械布四及施工范用,构件材料的进出场路线,构件材料堆场等。3施工机械选用.包括机械的选型技术参数及性能参数)、布置位设、工作内容及工作范用、施工工况等。4幕墙66工进度计划.重点反映施工前置条件、施工顺序和搭接关系,并明确关极路线计划和里程碑目标.5主要机械配置计划,666工作业用吊索具和专用工具配备计划.
3、1.4施工工艺技术应包括下列内容:1根据砧墙类鞭和工况条件,确定林墙质工工艺.构件式幕墙采用现场纲装的安装方法,先安装纵横金M型材支承竹架,然后逐块安奘面板:总元式幕墙采用工厂预制现场整体安装的方法,面板与支承骨架在工厂内组装成完整的幕墙结构费本单元,运至现场后宜接吊装就位.2安装工艺方法主要包括各类琳堵的检工工2流程、安装方法、操作要求.检查要求.以及侮堵单元的吊具选择、吊装顺序以及吊装、固定等工艺方法等.3吊只选择应考虑单元小件起吊、垂直运输与水平运输等性能要求,除此之外,尚应考虑安芸、移动和拆除方法等.4窑墙安装过程中,构件件放、攒运和吊装时应考虑防碰揪和搅坏的产品保护方法。5具行纲结构
4、骨架的琳瑞.应单独编制支承纲结构的运怆、现场拼奘和吊装胞匚工2.重点控制结构的安全和精度.1.5 娘工专项设施应包括下列内容:I脚手架:1)提供或编制物手架工程专项方案,并应明确使用要求和验收方法。超过一定规模的脚手架危大工程,应经专家论证,2)使用愁挑脚手架或悬挂脚手架进行幕墙施工时,应有具体的节点连接做法和要求,3)脚手架上施工的防坠落、防火、防物体打击和安全用电等安全措施要明确做法和管理要求.2小篮:1标准产品的吊篮施匚提供或编制吊篮专项方案,并应明确使用要求和5金收方法.2非标吊篮施工提供或编制专项方案,并进行专家论证,3)吊篮施工的高空临边、防坠落、防物体打击、防火和安全用电等安全措

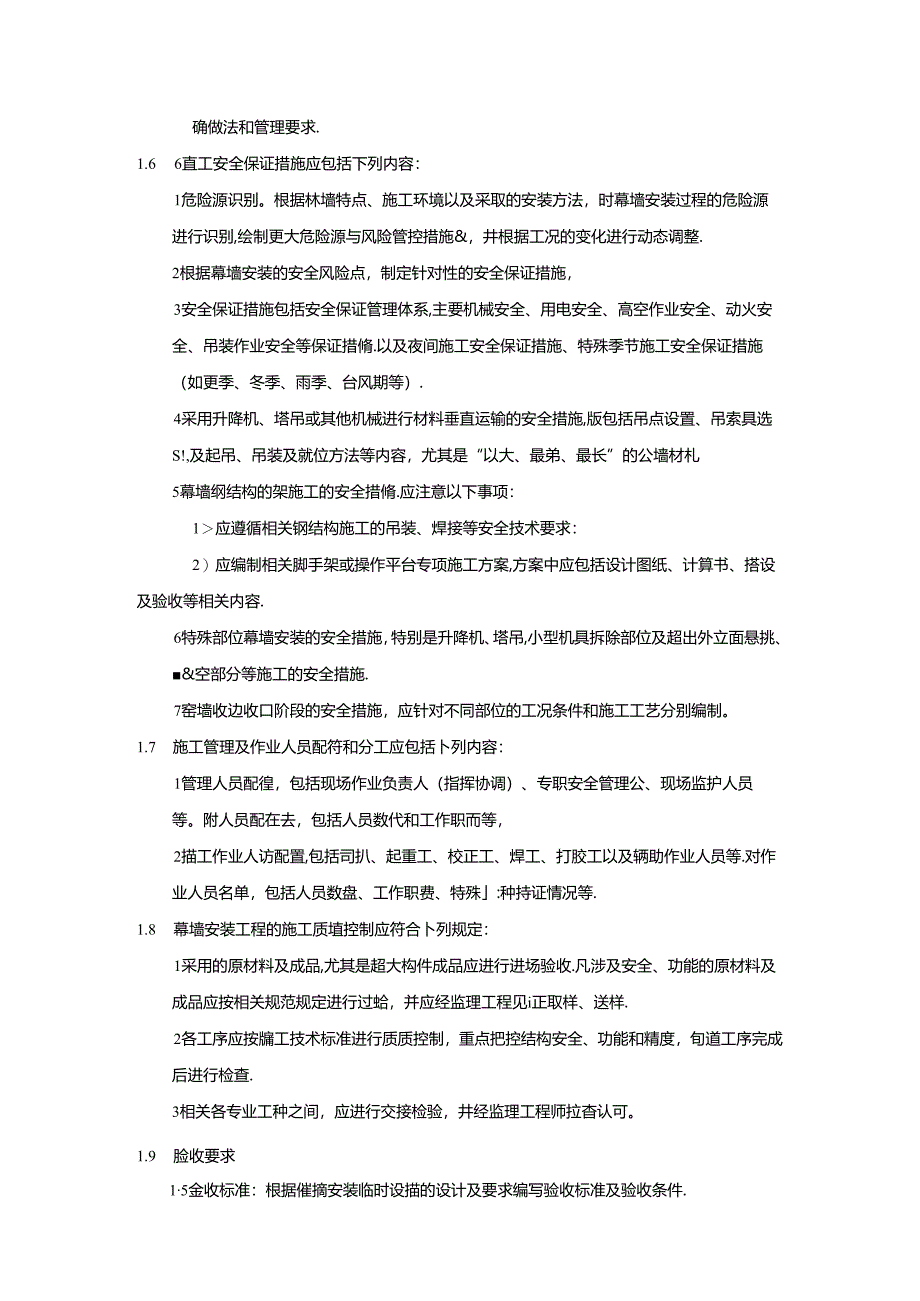

5、施要明确做法和管理要求,尤其是复杂外立面的电元板安装.3卸料平台:D编制专项施工方案,方案中的包括设计图纸、计算书安装及验收.安装拆卸的安全措施等相关内衣.2)卸料平台在使用过程中的立体交叉施工、限战、检查等相关安全措施要明确做法和管理要求.1轨道吊和小炮车等非标品装机具:D编制专项施工方案,方案中应包含设计图纸、计算珏、班装及险收、安装拆卸的安全措施等相关内杵.2)需羟粉测证明合格或对专项方案进行专家论证,3使用过程中限载、临时固定、定期或不定期的检查和检测等相关安全措施要明确做法和管理要求.1.6 6直工安全保证措施应包括下列内容:1危险源识别。根据林墙特点、施工环境以及采取的安装方法,时
6、幕墙安装过程的危险源进行识别,绘制更大危险源与风险管控措施&,井根据工况的变化进行动态调整.2根据幕墙安装的安全风险点,制定针对性的安全保证措施,3安全保证措施包括安全保证管理体系,主要机械安全、用电安全、高空作业安全、动火安全、吊装作业安全等保证措脩.以及夜间施工安全保证措施、特殊季节施工安全保证措施(如更季、冬季、雨季、台风期等).4采用升降机、塔吊或其他机械进行材料垂直运输的安全措施,版包括吊点设置、吊索具选S!,及起吊、吊装及就位方法等内容,尤其是“以大、最弟、最长”的公墙材札5幕墙纲结构的架施工的安全措脩.应注意以下事项:1应遵循相关钢结构施工的吊装、焊接等安全技术要求:2)应编制相
7、关脚手架或操作平台专项施工方案,方案中应包括设计图纸、计算书、搭设及验收等相关内容.6特殊部位幕墙安装的安全措施,特别是升降机、塔吊,小型机具拆除部位及超出外立面悬挑、&空部分等施工的安全措施.7窑墙收边收口阶段的安全措施,应针对不同部位的工况条件和施工工艺分别编制。1.7 施工管理及作业人员配符和分工应包括卜列内容:1管理人员配徨,包括现场作业负责人(指挥协调)、专职安全管理公、现场监护人员等。附人员配在去,包括人员数代和工作职而等,2描工作业人访配置,包括司扒、起重工、校正工、焊工、打胶工以及辆助作业人员等.对作业人员名单,包括人员数盘、工作职费、特殊:种持证情况等.1.8 幕墙安装工程的
8、施工质埴控制应符合卜列规定:1采用的原材料及成品,尤其是超大构件成品应进行进场验收.凡涉及安全、功能的原材料及成品应按相关规范规定进行过蛤,并应经监理工程见i正取样、送样.2各工序应按牖工技术标准进行质质控制,重点把控结构安全、功能和精度,旬道工序完成后进行检查.3相关各专业工种之间,应进行交接检验,井经监理工程师拉杳认可。1.9 脸收要求15金收标准:根据催摘安装临时设描的设计及要求编写验收标准及验收条件.2 .监收程序及人员:根据窑墙安装临时设施的设计要求及使用要求确定幕墙安装骁收阶段、险收项目及险收人员(具体到建设、施工、监理等单位相关负费人)3 .验收内容:进场材料及构M件规格型号,构
9、造要求,组装场S1.连墙件及附着支撑结构,防攸用、防落、荷我控制系统及动力系统等装置,1.10府急处&指魄应符合下列规定:1设立工程应急抢险组织机构,明确负通人及分成员的职员分工,做到人员实名固定,职责不交叉。2根据建筑幕墙安装的安全风险.煽制不同应急工况下的处理狡案,包括预防货警、响应等级、技术方法、应急处置、信息发布、后期处理、应急联系方式(电话)及医院交通戏路图等内容,做到紧急情况卜的快速响应和处置,3编制应急物资、装备、工具及防护用品清单.1.11计算书及相关施工图纸应包括下列内容:1相关施工图(立而图.平面图、剖面图、W点图)、计算书是否正确,符合相关标准和规范要求.2非标吊具应包括
10、:安装构造图、加工图及相关计算E.3吊耳详图及强度验算.4吊装用钢丝绳、然扣等用索具强度聆獴。5小篮应包括平面布置图、安装何造图及相关计W廿6脚r架构造图及相关计算,7卸料平台构造图及.相关计算,8施工平面布置图、曲工立而布置图、施工流程图等.9幕墙支承钢结构相关吊装工艺图纸.2审卷技术要点2.1 6岁匚方案是否资料完整、是否具有针对性、是否符合现场实际情况、是否?8或各幕墙系统范IM,能弱说保施工安全;相关审核、审批流程是否规范.2.2 施工技术路线应满足加大构件、最大板块和用不利工况的群墙安装要求:2.3 能工吊具选择应满足幕堵忆MlH起吊、垂直运输与水平运蛤的起血性能和工作面覆盖要求,对最大垂址、最大尺寸和最不利位H的单元组件安装性能的匹配性应JR点表述;2.4 6江匚专项设施中的非标脚手架、非标吊篮和非标吊装机具小炮车、轨道吊等的安装、使川和拆除等涉及结构安全的重要内容应表述济晰、完侪:2.5构件吊装和施工专项设施,尤其是非标设施等结构安全性校核的计算书应荷软取值准确、计算假定JE确、说以方法得当.相应的计算结果应符合相关标准和规范要求;2.6具有钢结构骨架的集增.应单独编制钢的架的运输、现场拼装和吊袋施工工艺,.重点控制骨架结构的焊接顷中和成型精度。
