《落地式脚手架专项施工方案.docx》由会员分享,可在线阅读,更多相关《落地式脚手架专项施工方案.docx(23页珍藏版)》请在第壹文秘上搜索。

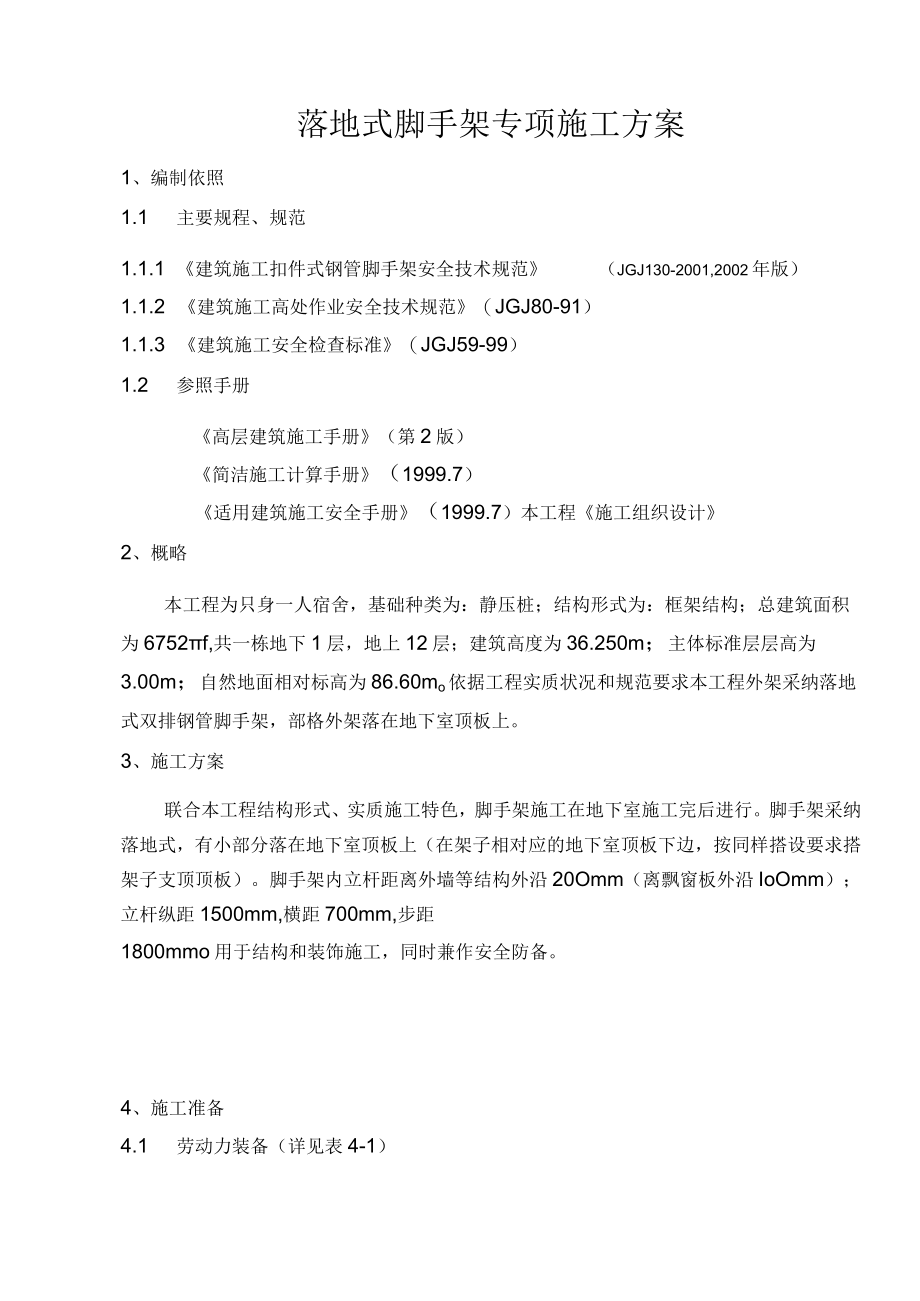

1、落地式脚手架专项施工方案1、编制依照1.1 主要规程、规范1.1.1 建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001,2002年版)1.1.2 建筑施工高处作业安全技术规范(JGJ80-91)1.1.3 建筑施工安全检查标准(JGJ59-99)1.2 参照手册高层建筑施工手册(第2版)简洁施工计算手册(1999.7)适用建筑施工安全手册(1999.7)本工程施工组织设计2、概略本工程为只身一人宿舍,基础种类为:静压桩;结构形式为:框架结构;总建筑面积为6752f,共一栋地下1层,地上12层;建筑高度为36.250m;主体标准层层高为3.00m;自然地面相对标高为86.60mo依据

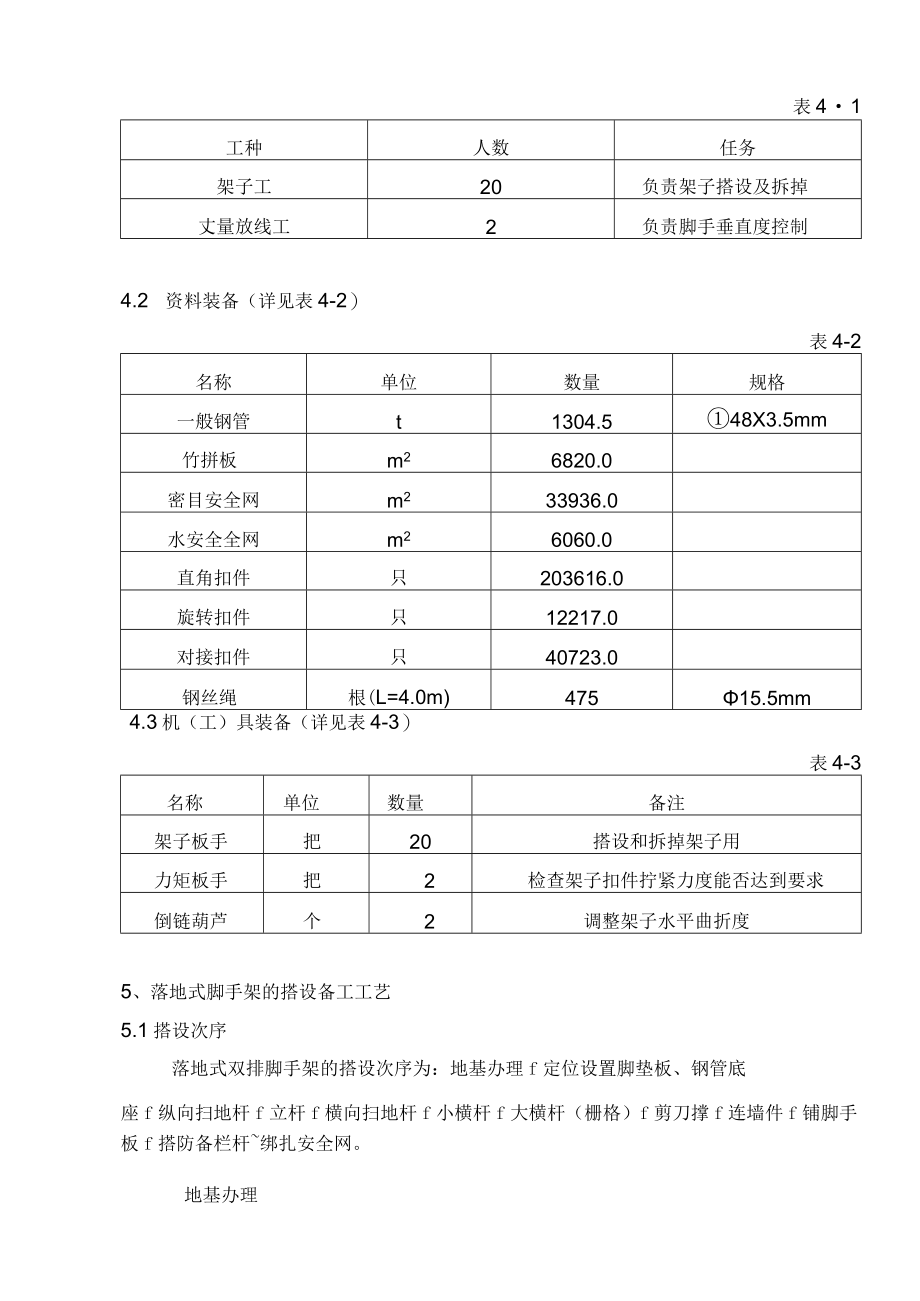

2、工程实质状况和规范要求本工程外架采纳落地式双排钢管脚手架,部格外架落在地下室顶板上。3、施工方案联合本工程结构形式、实质施工特色,脚手架施工在地下室施工完后进行。脚手架采纳落地式,有小部分落在地下室顶板上(在架子相对应的地下室顶板下边,按同样搭设要求搭架子支顶顶板)。脚手架内立杆距离外墙等结构外沿20Omm(离飘窗板外沿IoOmm);立杆纵距1500mm,横距700mm,步距1800mmo用于结构和装饰施工,同时兼作安全防备。4、施工准备4.1 劳动力装备(详见表4-1)表41工种人数任务架子工20负责架子搭设及拆掉丈量放线工2负责脚手垂直度控制4.2 资料装备(详见表4-2)表4-2名称单位

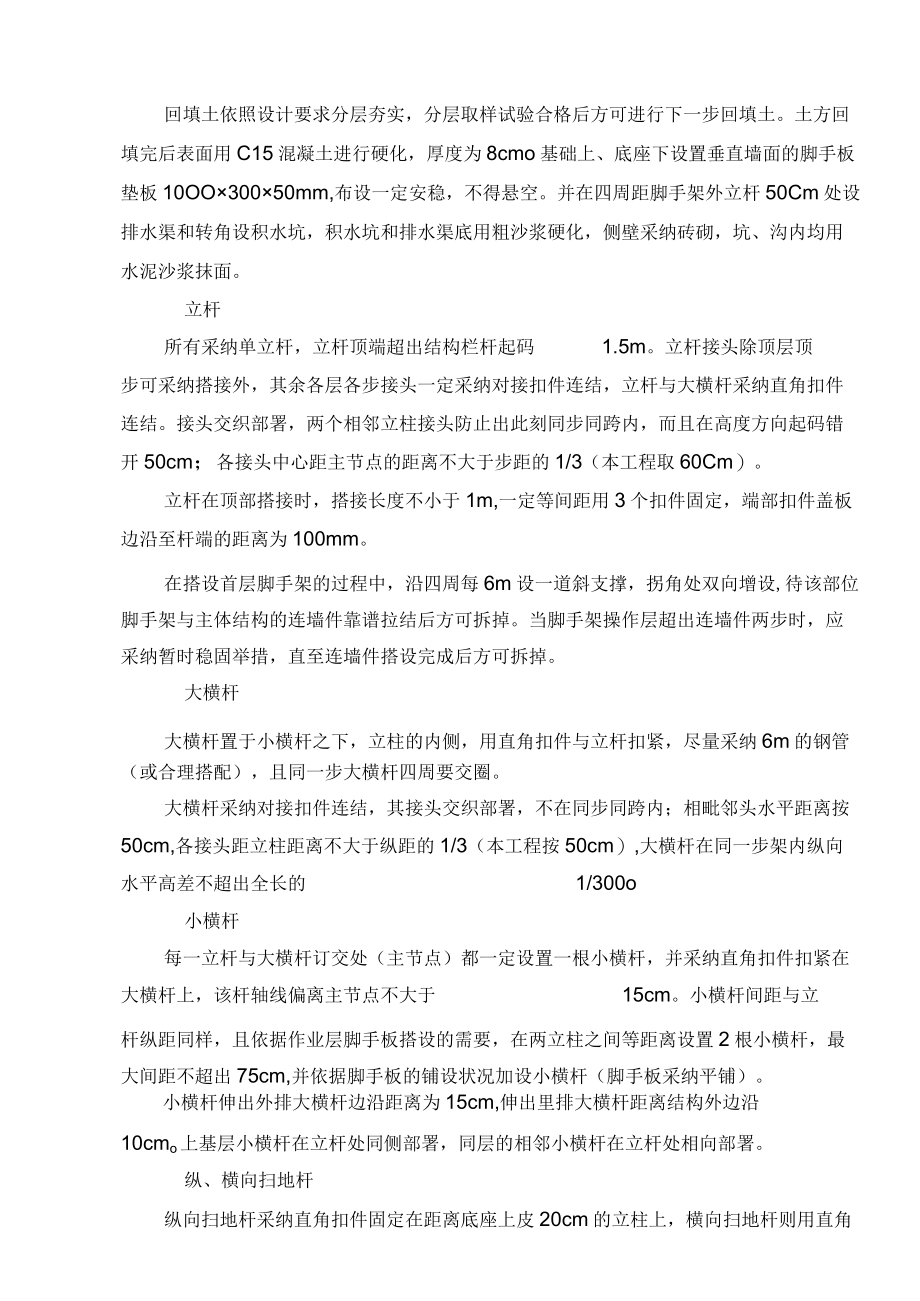

3、数量规格一般钢管t1304.548X3.5mm竹拼板m26820.0密目安全网m233936.0水安全全网m26060.0直角扣件只203616.0旋转扣件只12217.0对接扣件只40723.0钢丝绳根(L=4.0m)47515.5mm4.3机(工)具装备(详见表4-3)表4-3名称单位数量备注架子板手把20搭设和拆掉架子用力矩板手把2检查架子扣件拧紧力度能否达到要求倒链葫芦个2调整架子水平曲折度5、落地式脚手架的搭设备工工艺5.1搭设次序落地式双排脚手架的搭设次序为:地基办理f定位设置脚垫板、钢管底座f纵向扫地杆f立杆f横向扫地杆f小横杆f大横杆(栅格)f剪刀撑f连墙件f铺脚手板f搭防备栏
4、杆绑扎安全网。地基办理回填土依照设计要求分层夯实,分层取样试验合格后方可进行下一步回填土。土方回填完后表面用C15混凝土进行硬化,厚度为8cmo基础上、底座下设置垂直墙面的脚手板垫板10OO30050mm,布设一定安稳,不得悬空。并在四周距脚手架外立杆50Cm处设排水渠和转角设积水坑,积水坑和排水渠底用粗沙浆硬化,侧壁采纳砖砌,坑、沟内均用水泥沙浆抹面。立杆所有采纳单立杆,立杆顶端超出结构栏杆起码1.5m。立杆接头除顶层顶步可采纳搭接外,其余各层各步接头一定采纳对接扣件连结,立杆与大横杆采纳直角扣件连结。接头交织部署,两个相邻立柱接头防止出此刻同步同跨内,而且在高度方向起码错开50cm;各接头
5、中心距主节点的距离不大于步距的1/3(本工程取60Cm)。立杆在顶部搭接时,搭接长度不小于1m,一定等间距用3个扣件固定,端部扣件盖板边沿至杆端的距离为100mm。在搭设首层脚手架的过程中,沿四周每6m设一道斜支撑,拐角处双向增设,待该部位脚手架与主体结构的连墙件靠谱拉结后方可拆掉。当脚手架操作层超出连墙件两步时,应采纳暂时稳固举措,直至连墙件搭设完成后方可拆掉。大横杆大横杆置于小横杆之下,立柱的内侧,用直角扣件与立杆扣紧,尽量采纳6m的钢管(或合理搭配),且同一步大横杆四周要交圈。大横杆采纳对接扣件连结,其接头交织部署,不在同步同跨内;相毗邻头水平距离按50cm,各接头距立柱距离不大于纵距的
6、1/3(本工程按50cm),大横杆在同一步架内纵向水平高差不超出全长的1/300o小横杆每一立杆与大横杆订交处(主节点)都一定设置一根小横杆,并采纳直角扣件扣紧在大横杆上,该杆轴线偏离主节点不大于15cm。小横杆间距与立杆纵距同样,且依据作业层脚手板搭设的需要,在两立柱之间等距离设置2根小横杆,最大间距不超出75cm,并依据脚手板的铺设状况加设小横杆(脚手板采纳平铺)。小横杆伸出外排大横杆边沿距离为15cm,伸出里排大横杆距离结构外边沿10cmo上基层小横杆在立杆处同侧部署,同层的相邻小横杆在立杆处相向部署。纵、横向扫地杆纵向扫地杆采纳直角扣件固定在距离底座上皮20cm的立柱上,横向扫地杆则用
7、直角扣件固定在紧靠纵向扫地杆下方的立柱上。关于立杆存在较大高低差时,扫地杆错开,高处的纵向扫地杆向底处延伸两跨与立柱固定。剪刀撑本工程双排落地脚手架采纳剪刀撑与横向斜撑相联合的方式,随立柱、纵横向水平杆同步搭设,用通长剪刀撑沿架高连续部署,所有采纳单杆通长剪刀撑。剪刀撑设置详见外架立面图,斜杆与地面的夹角在4550左右(规范为4560之间)。斜杆订交点处于同一条直线上,并沿架高连续部署,剪刀撑的一根斜杆扣在立杆上,另一根扣在小横杆伸出的端头上,两头分别用旋转扣件固定,在此中间增添24个扣节点(依据剪刀撑的长度确立)o所有固定点距主节点距离不大于15cm。最下端的剪刀撑的底部要插到垫板处。为保证
8、剪刀撑的顺直,同时充足考虑剪刀撑的安全作用,剪刀撑采纳搭接连结,搭接长度不小于1m,其实许多于3个旋转扣件固定。本工程除在每一拐角处设置横向斜撑外,中间每隔6跨设置一道。横向斜撑在同一节间,由底至顶层呈之字形连续部署,斜杆采纳通长杆件,使用旋转扣件固定在与之订交的立杆或横向水平杆的伸出端上。剪刀撑的详细设置详见附图。脚手板落地脚手架立杆底座下垫木垂直于墙面搁置,采纳100030050mm长硬木板。作业层脚手板采纳竹脚手板,厚度不小于5cm,宽20cm,长度不小于3.0m,两头用14#铁丝箍两道。在作业层下部加设一道水平兜网,随作业层上涨,同时作业层不超出两层。(首段)首层满铺(并与主体关闭)一
9、层脚手板,以上每隔3层满铺一层脚手板(即每段满铺2层),并设置安全网及防备栏杆(高90Cm)o脚手板设置在两根横向水平(小横)杆上,并在两头8cm(横杆)处用14#铁丝箍绕23圈固定。脚手板采纳对接方式铺设而且满铺、铺稳,接缝处设两根小横杆,各杆距离接缝的距离均不大于15cm。靠墙一侧的脚手板距离结构墙的距离不大于15cmo拐角处两个方向的脚手板重叠搁置,防止出现探头及空挡现象。连墙件连墙件采纳刚性连结,垂直间距为每层楼设置,水平间距落地式为三跨。连墙杆用48X3.5mm的钢管,它与脚手架、建筑物的连结采纳直角扣件,落地式脚手架为双扣件。连墙件横竖向次序摆列、平均部署、与架体和结构立面垂直,并
10、尽量凑近主节点(距主节点的距离不大于30Cm)。连墙件中的连墙杆尽量呈水平设置,当不可以水平搁置时,与脚手架连结的一端应下斜连结,不得采纳上斜连结。连墙杆伸出扣件的距离应大于10cm。底部第一根纵向水平杆就开始部署连墙杆,凑近框架柱的横向水平杆可直接作连墙杆用。当脚手架暂时不可以设置连结墙件时可搭设抛撑,抛撑采纳往常长杆与脚手架靠谱连结,与地面成50。夹角。防备设备脚手架满挂全关闭密目安全网,密目网采纳1.8mX6.0m规格,用网绳绑扎在大横杆上(网面平坦)。作业层安全网要高于平台1.2m,并在作业层下部挂一道水平兜网,在架内高度3.6m时设首层平网,往上每隔三层设一道平网,施工层随层设网。作
11、业层脚手架外立杆于0.9m处设一道拦腰杆,底部侧面设18Cm高的挡脚板。5.2脚手架进出口的结构各栋进出口设在住所楼进口处,挑空两根立杆,超越两步三跨,大小为4.5m4.0m(宽X高)。挑棚进出口再搭设4.0m3.0m4.0m(长X宽X高)的防备棚,棚顶上铺50mm厚的双层脚手板,层距为60cmo施工井架出口处设置3.5m3m4.0m(长X宽X高)进出口防备棚,顶部铺50mm厚的双层脚手板,层距为60cmc6、脚手架的拆掉施工工艺拆掉作业应按确立的程序进行拆掉:安全网一挡脚板及脚手板防备栏杆f剪刀撑f斜撑杆f小横杆一大横杆f立杆。不赞同分立面拆掉或在上下两步同时拆掉,做到一步一清,一杆一清,自
12、上而下进行拆掉。拆立杆时,要先抱住立杆再打开最后两个扣件。拆掉大横杆、斜撑、剪刀撑时,应先拆中间扣件,而后托住中间,再解端头扣件。所有连墙件一定随脚手架拆掉同步降落,禁止先将连墙件整层或数层拆掉后再拆脚手架,分段拆掉高差不该大于两步,如高差大于两步,应增设暂时连墙件加固。拆掉后架体的稳固性不被破坏,如连墙件被拆掉前,应加设暂时拉结(支撑)防备变形,应防备失稳。当脚手架拆至下部最后一根长钢管的高度时,应先在适合地点搭暂时抛撑加固,后拆掉连墙件,再拆架子。7、安全防备举措7.1 电梯井洞口防备举措电梯井口设置1.2m高的自闭式防备门,用12的螺纹钢筋,依照水平间距15cm,竖向间距20Cm焊制而成
13、,并在防备门上刷红白相间漆、挂牌。电梯井筒内每隔一层在进口处设置一个用25螺纹钢筋、钢管及木板搭设的平台,中间一层用钢筋支托水安全全兜网一道,网上及平台上均不得存有杂物。电梯井内禁止做垂直运输通道或垃圾通道。7.2 结构临边防备举措在结构进出露台的门窗洞口处及未砌外墙的结构临边处设置关闭式防备栏杆,资料采纳48X3.5mm钢管。其高度为1.2m,立杆间距为2.0m,竖向每隔0.6m设一道通长大横杆,每隔一根立杆设一道三脚架。沿钢管长度方向刷红白相间的油漆、挂醒目标记牌;护身栏杆满挂密目安全网,白日设警告牌、夜间设红色标记灯。7.3 楼梯间防备举措楼梯的侧边利用脚手架做安全防备,架子立管从楼梯踏
14、步面搭设,侧边沿楼梯坡度方向做两道护身栏杆,高度分别为60Cm和120cm,侧边底部设18Cm高的挡脚板。7.4 施工井架处脚手架双侧防备举措每步在90Cm处设栏腰杆,在满铺脚手板层设18Cm挡板,全高用密目式安全网关闭。7.5 防雷避电举措本工程脚手架接地、避雷举措履行施工现场暂时用电安全技术规范(JGJ46-2005)标准。工程采纳避雷针与大横杆连通、接地线与整栋建筑物楼层内避雷系统连成一体的举措。每座楼各设置4根避雷针,避雷针采纳612镀锌钢筋制作,高度1.5m,设置在脚手架四角立杆上,并将所有最上层的四角立杆所有连通,形成避雷通路。接地线采纳12镀锌钢筋,将立杆分别与建筑物楼层内的避雷
15、系统连成整体。接地线要连结靠谱,与立杆连结采纳焊接连结,并保证焊接长度不小于IOCm,并将表面焊渣层清理洁净,露出金属光彩并涂以银粉漆保护。接地线与建筑物楼层内避雷系统的设置按脚手架的长度不超出50m设置一个,地点尽量防止人员常常走动的地方,以防止跨步电压的危害,防备接地线遭机械破坏。二者的连结采纳焊接,焊接长度大于5倍的钢筋直径,焊完后再用接地电阻测试仪测定电阻,要求冲击电阻不大于10Q,同时注意检查与其余金属物或埋地电缆之间的安全距离不小于3m,以防止发生击穿事故。8、质量保证8.1构配件赞同误差(详见表8-1)表8-1序号项目赞同误差(mm)示意图检查工具1一般钢管尺寸外径48mm壁厚3.5-0.5-0.5游标卡尺2钢管两头面切斜误差1.70中塞尺、拐角尺3钢管表面面锈蚀深度0.5游标卡尺4
