《工程调度管理办法.docx》由会员分享,可在线阅读,更多相关《工程调度管理办法.docx(12页珍藏版)》请在第壹文秘上搜索。

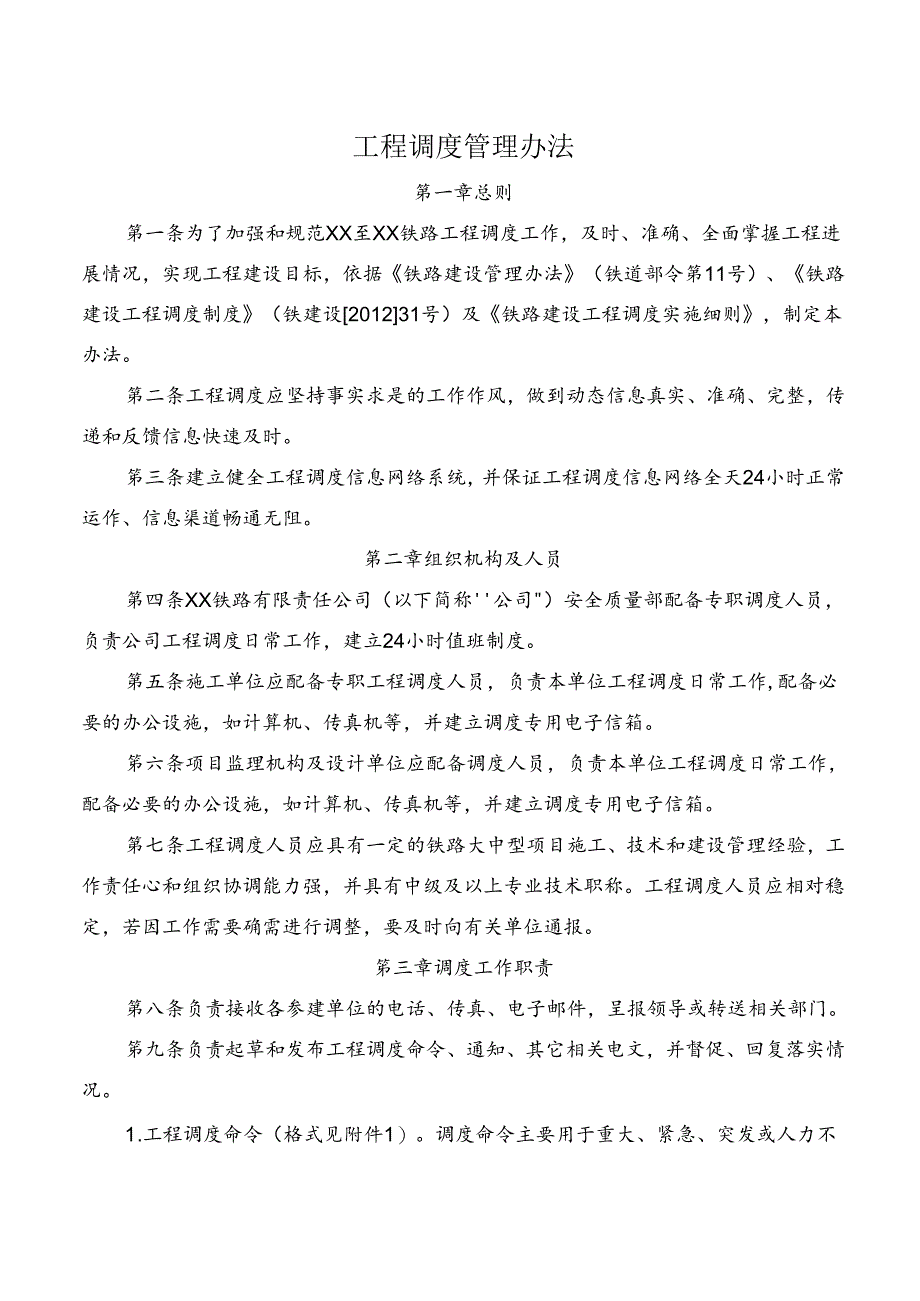

1、工程调度管理办法第一章总则第一条为了加强和规范XX至XX铁路工程调度工作,及时、准确、全面掌握工程进展情况,实现工程建设目标,依据铁路建设管理办法(铁道部令第11号)、铁路建设工程调度制度(铁建设201231号)及铁路建设工程调度实施细则,制定本办法。第二条工程调度应坚持事实求是的工作作风,做到动态信息真实、准确、完整,传递和反馈信息快速及时。笫三条建立健全工程调度信息网络系统,并保证工程调度信息网络全天24小时正常运作、信息渠道畅通无阻。第二章组织机构及人员第四条XX铁路有限责任公司(以下简称公司)安全质量部配备专职调度人员,负责公司工程调度日常工作,建立24小时值班制度。第五条施工单位应配

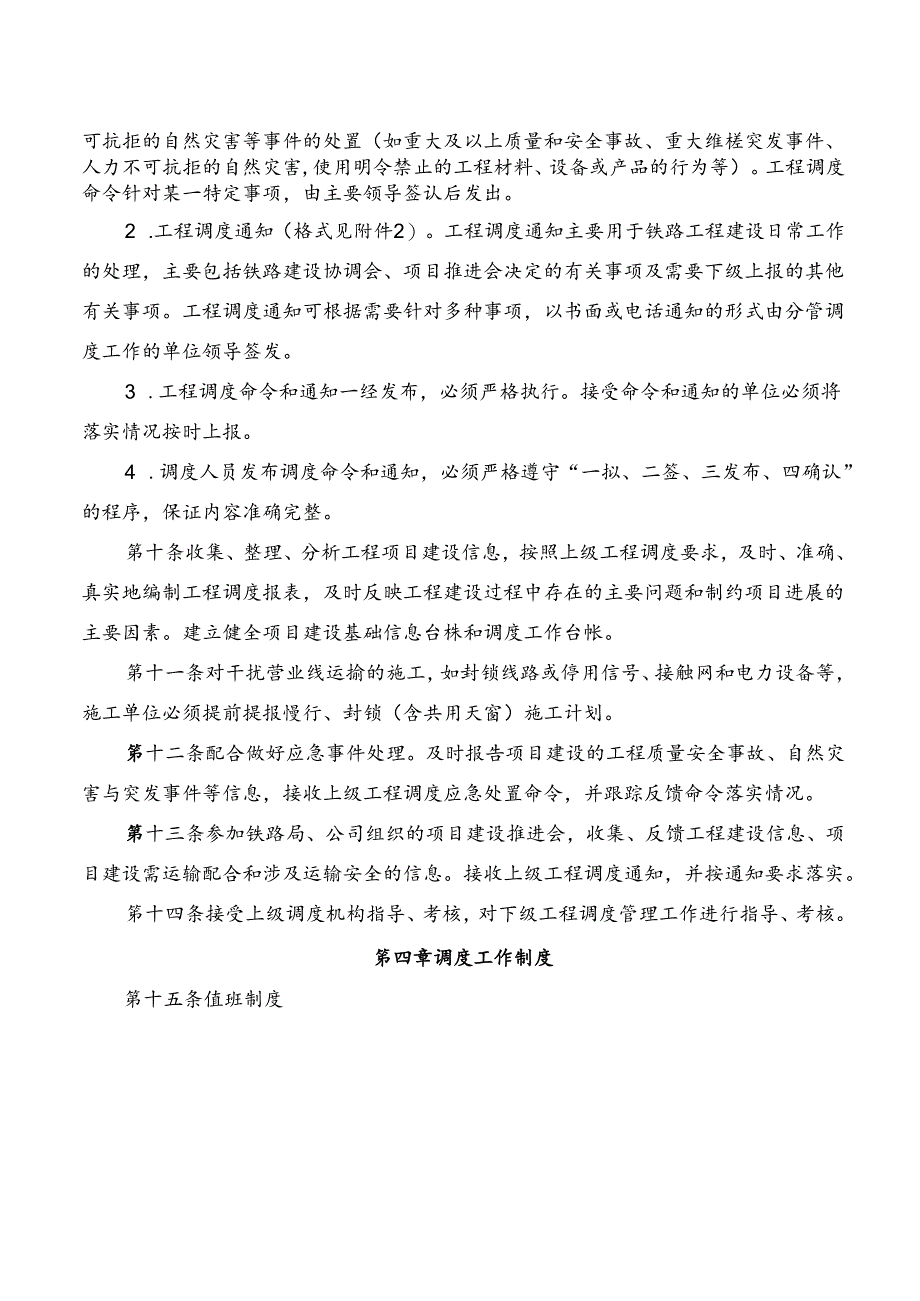

2、备专职工程调度人员,负责本单位工程调度日常工作,配备必要的办公设施,如计算机、传真机等,并建立调度专用电子信箱。笫六条项目监理机构及设计单位应配备调度人员,负责本单位工程调度日常工作,配备必要的办公设施,如计算机、传真机等,并建立调度专用电子信箱。第七条工程调度人员应具有一定的铁路大中型项目施工、技术和建设管理经验,工作责任心和组织协调能力强,并具有中级及以上专业技术职称。工程调度人员应相对稳定,若因工作需要确需进行调整,要及时向有关单位通报。笫三章调度工作职责第八条负责接收各参建单位的电话、传真、电子邮件,呈报领导或转送相关部门。笫九条负责起草和发布工程调度命令、通知、其它相关电文,并督促、
3、回复落实情况。1 .工程调度命令(格式见附件1)。调度命令主要用于重大、紧急、突发或人力不可抗拒的自然灾害等事件的处置(如重大及以上质量和安全事故、重大维槎突发事件、人力不可抗拒的自然灾害,使用明令禁止的工程材料、设备或产品的行为等)。工程调度命令针对某一特定事项,由主要领导签认后发出。2 .工程调度通知(格式见附件2)。工程调度通知主要用于铁路工程建设日常工作的处理,主要包括铁路建设协调会、项目推进会决定的有关事项及需要下级上报的其他有关事项。工程调度通知可根据需要针对多种事项,以书面或电话通知的形式由分管调度工作的单位领导签发。3 .工程调度命令和通知一经发布,必须严格执行。接受命令和通知
4、的单位必须将落实情况按时上报。4 .调度人员发布调度命令和通知,必须严格遵守“一拟、二签、三发布、四确认”的程序,保证内容准确完整。第十条收集、整理、分析工程项目建设信息,按照上级工程调度要求,及时、准确、真实地编制工程调度报表,及时反映工程建设过程中存在的主要问题和制约项目进展的主要因素。建立健全项目建设基础信息台株和调度工作台帐。第十一条对干扰营业线运揄的施工,如封锁线路或停用信号、接触网和电力设备等,施工单位必须提前提报慢行、封锁(含共用天窗)施工计划。笫十二条配合做好应急事件处理。及时报告项目建设的工程质量安全事故、自然灾害与突发事件等信息,接收上级工程调度应急处置命令,并跟踪反馈命令

5、落实情况。第十三条参加铁路局、公司组织的项目建设推进会,收集、反馈工程建设信息、项目建设需运输配合和涉及运输安全的信息。接收上级工程调度通知,并按通知要求落实。笫十四条接受上级调度机构指导、考核,对下级工程调度管理工作进行指导、考核。笫四章调度工作制度第十五条值班制度附件2:编号:铁工调号工程调度遁知时间:年月日时分(专用章)拟稿人:核稿人:签发人:主送单位:正X:调度记录第发话人受话人时间内容这议领导批示於理情况工程调度月报单位名称:年月日一、本月管内项目速设中安全、及量、避度、投费等方面傅况及项目抵避情况.(主要填写内容:本月管内建设项目的庭设假况,安全、质量、进度、投资、环保.维稳,外部
6、协调事项办理、存在问题等,重大事项汇总;本月安全质量管理、生产推进、外部条件落实、建设程序履行等工作情况;本月在安全、质量、进度、投资、环保及维穗等方面计划的完成情况及未完成的原因,及下月的工作计划)。二、向J1.承办情况(主要娘写内容:本月承办问题的落实情况,按照施工图审核、变更设计,城路工程,桥隧工程,四电工程,站房工程,征地拆迁、三电迁改、管线迁改、维稔等,物资设备、计划合同,竣工骏收等分类描述,问题描逑要简明扼要,具有可追溯性)。三、需要公司、铁片局、地方政府协调解决的问题(填写急需协诋解决的问题,描述要简明扼要。烦写:(工程调度)审核:(工程部长)枇准:(分管领导)附件6:填报单位:
7、铁芹建设项目主要工程进度筑计表序*项目内备注或说男1施组假泥总工期:个月。全线开工日期:年月日.计划竣工日期:年月日。施组主要安排:简支箱梁强设:年月日至年月曰;连嫌粱施X:年月日至年月日;钱道茂工:年月日至年月日;铺轨:年月日至年月日:联调联试开始:年月日。1 .连接索施工是指金岐苴续梁基础至连犊粢合龙施工的起止时间.2 .铺轨是指全鼓开始铺轨至线踣锁定的爱止时间。3 .施级概况按最近调整或批复的指导性(实施性)常组安排填写.2踞工调征地本月完成亩,开具完成亩,占设计总量亩的%.本栏备注说明全线(标段征地进度情况、关键控制工程征地进度情;兄及恭响的主要工点.临时用地情况。拆迁本月完成早方来,
8、开累完成平方米,占设计总量平方米的M本栏备注说明全线拆迁情况.关键控制工程拆迁进度情况及影响的主要工点.资金蚊止本月应到位资金万元,实际开累到位赞金万元.本栏备注时说明资金未及时到位的主要原因.三电迁改本月完成处,开累完成处,占总量处的%.本栏主要说明三电迁改难点及影响基础施工、架梁、开通的工点或范困。管线迂改本月完成处.开累完成处,占总量处的%.和栏主要说明管媛迁改难点,及影响基础融工、架梁、开通的工点或范BU施工图供应本月提供册,开黑提供册,占供图出设总量册的%.本栏备注说明全线及电碓点施工图供应情况.3路基(1)全爱共段,已开工段.其中谁栽颈压或,巳开工段.1 .路基总段数与设计路基工点
9、表时应。2 .本栏备注说明:(1)未开段路基的原因,如施锹未安排.征地拆迂影晌,雨季停工影晌.冬季伸工影响,线珞方案未建定.德工困未提供等。(2巳开工路基段进度滞后时间及原因.3)沉降评估未按时通过原因。(2)路城填筑:本月完成段,开累完成段,占总量段的%.(3)路堑开挖:本月完成段,开累完成段.占总量段的%.(4)埴较施压:本月卸战段,开累卸战段,占总量段的九(5沉降评估:本月逋过段,开累逋过段,占总量段的%.埴报时问:年月日无硅轨道全线设计无祚轨道单线公里,无阵道岔俎.(2结物物沉降变形评估通过,本月完成单发公里,开果完成单段公里.占总量的X本栏备注说明进度滞后时间及原因.(3CPHI测设
10、:本月完成单线公里,开累完成单浅公里,占总量的%.1 .CPnI测设完成是指测设后通过评估验收达到使用条件.2 .本栏各注说明进度滞后时间及原因。4无赤道床:本月完成单段公里,开累完成单线公里.1.无昨道床完成是指边床板完成,达到铺轨条件.2.水栏备注说明底座完成数量,全线无阵轨道进度滞后时间及原因。(5无碎道金:本月完成组.开案完成组.1 .无洋道岔完成是指道床完成,且完成道金钢轨件安装与调整,底座及谨岔板完成蚊量可在本栏各注说明。2 .本栏各注说明迸度滞后时间及原因。(6铺轨:本月完成隼线公里,开果完成单线公里。本栏备注说明进度滞后时间及.原因。(7轨道情调:本月完成缠轨公里,开累完成铺如
11、公里.1.精调完成是指线路锁定后,通过更换扣件调整件,轨道几何达到好态脸收标成,梦本达到联调联试条件.2.本栏备注说明进度滞后时间及隙因.有碓轨遒全段设计共单鼓公里,道硅万方,高速道岔组.2结构姊沉降变形评估通过,本月完成单段公里,开累完成单i公里,占总量的%本栏备注说明进度滞后时间及原因.铺机:本月亮成单线公里,开累完成单段公里.本栏备注说明进度滞后时间及原因.补昨:本月完成万方,开累完成万方.本栏备注说明进度滞后时间及原因.(5高速道岔:本月完成组.开累完成组.本栏备注说明进度滞后时间及.原因。6或珞达标:本月完成单线公里.开累完成单线公里。1 .戏路达标是指线路完成做足,朴乔完成.精细婺
12、道完成.沉落整修完成,道床茶本成理,达到联调联试条件。2 .本栏备注说明进度滞后时问及原因。线路专业1桥展专业桥梁墩台德工:全线共个墩台,巳开工个,本月完成个,开累完成个,剩余个.本栏备注说明进度滞后时同原因。身支箱梁制架:全线设计共个梁场共个运架区段共孔.本月个梁场共完成制梁孔.架梁孔:开累完成制隶孔.架梁孔,其中个栗梁区段完成栗柒。本栏备注说明处于全段关键段路上箱整架设进度滞后时间及原因.如刷案制约、设备故障、三电迂改、桥梁下:与连续粱挡道,路基埴筑或堆戟预压挡道、陵道挡道等)。3T桀制架:全域共个梁场共个运架区段共单线孔。本月个梁场共完成制梁隼线孔,架菜单线孔:开案完成制梁单线孔.架梁单
13、线,孔。本栏备注说明与要求同上.4鬻支箱梁现浇:全线共孔,本月完成孔,开累完成孔.本栏备注说明进度滞后时间原因.(5连埃渠德工:金竣共联.已开工联,本月合龙联,开累合龙联。其中:连续柒合龙至架桥机遇过问1时间不足1个月的剩余职.本栏备注说明:(I)未开工连续桀数量及原因:(2)已开工且处于全线关键城路上的连埃斐进度滞后天数及原因.6)重点忖除桥梁:桥梁名称:主肾结构类型,跨度.桩基(承台、坡身.粢部、拱部等)本月克成根,开累完成根,完成设计总量根的M桥梁名称:内容同.1 .重点特殊桥梁是指导性施组审立意见中须纳入月.度报表的桥梁工点。2 .进度潜后及原因.(如逋航协议签署滞后:滁工手绘办理潸后
14、:桥跨方案变更:汛期影响:地质条件变化,施工方案变更等.晓道全线其生催逆,其中巳开工座.贯通.二衬完成座。吏点碰道:隧道名称:设计长度m.本月掘进m,二衬m;开半卷进m.二衬111.o隧道名称:内志同。1 .$点理道是指施组审查意见中须纳入月度报表的殛道工点、,或影响架架、铺轨等后续工序开始时间3个月以上的展道工点.2 .本起备注说明进度滞后时间及展因。5金线共有客站S.已开工座.其中副省会圾以上客站座,已开工座:池市圾客站座,已开工座:其城客站座,已开工座.线路已开工但站房未开工项目,应说明站房批复进展情况客专业客站2)堂点客站:站名:站房面积平方米,雨棚面积平方米.地下站构主体培构)本月完成至部位;钢结构本月完成T,开累完成T,完成设计总量T的%:装修安装开累完成总量的%.雨韧结构本月完成T,开具完成T,完成设计总量T的乐装修安装完成总量的%.站名:内容同。1.重点客站是指越沮窜笠意见中须射入月度报表的站房.2.本栏备注说明进度滞后时问及原因.3全战车站内四电设备用房共有处.巳开工处。本月完成处,开累完成处.1 .车站四电设备用房按统计。2 .本栏备注说明进度滞后时间及感因.fi四电专业国电(D接触网笠配及放浅共条公里,本月完成条公里,开累完成条公里。本栏备注说明进度滞后时间及原因。电力敷电扶公里,本月完成
