隧道工程的施工安全平台施工方法(通用版).docx

上传人:p** 文档编号:1104357 上传时间:2024-07-24 格式:DOCX 页数:5 大小:43.80KB
下载 相关 举报
隧道工程的施工安全平台施工方法(通用版).docx_第1页
第1页 / 共5页
隧道工程的施工安全平台施工方法(通用版).docx_第2页
第2页 / 共5页
隧道工程的施工安全平台施工方法(通用版).docx_第3页
第3页 / 共5页
隧道工程的施工安全平台施工方法(通用版).docx_第4页
第4页 / 共5页
隧道工程的施工安全平台施工方法(通用版).docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《隧道工程的施工安全平台施工方法(通用版).docx》由会员分享,可在线阅读,更多相关《隧道工程的施工安全平台施工方法(通用版).docx(5页珍藏版)》请在第壹文秘上搜索。

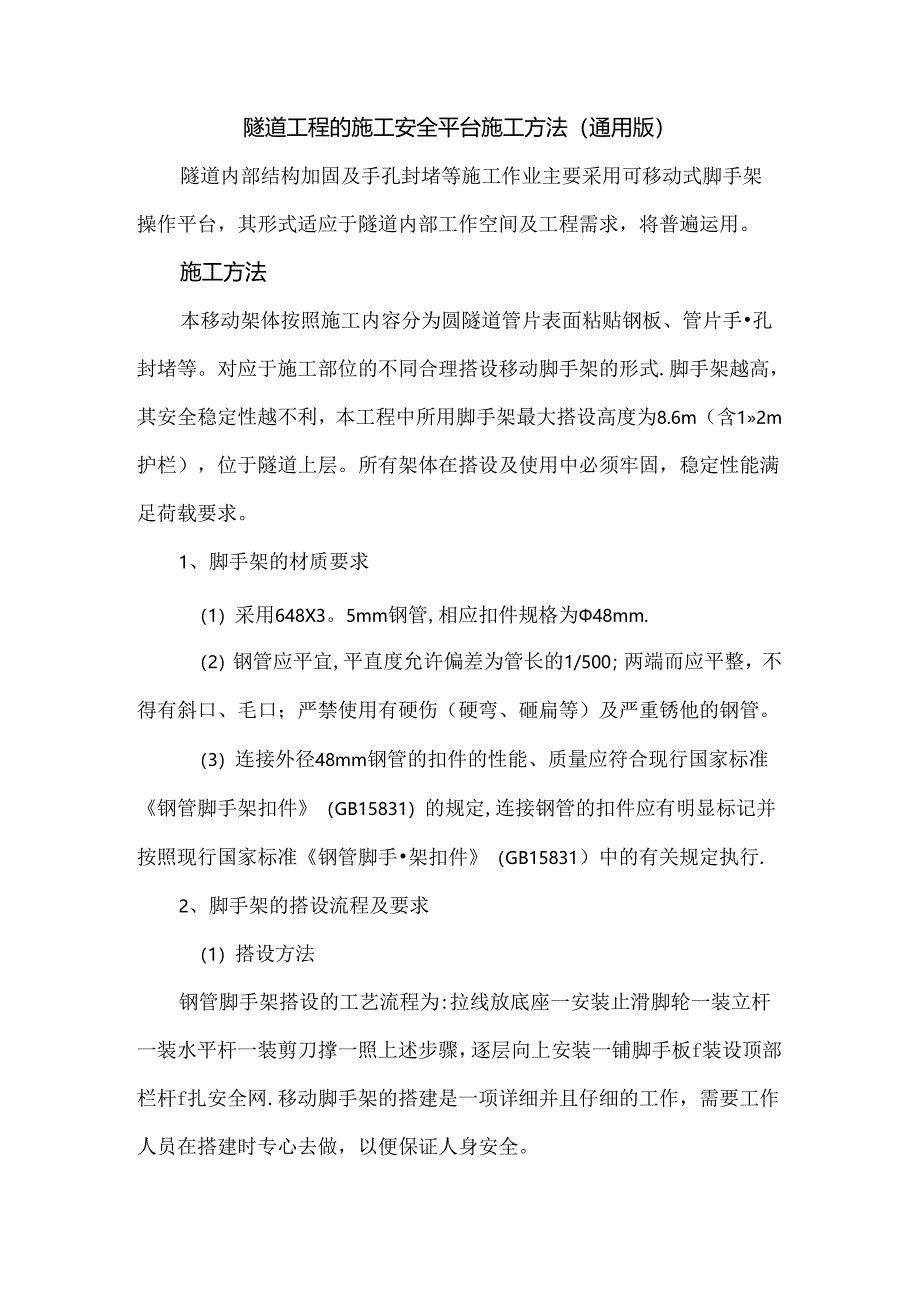

1、隧道工程的施工安全平台施工方法(通用版)隧道内部结构加固及手孔封堵等施工作业主要采用可移动式脚手架操作平台,其形式适应于隧道内部工作空间及工程需求,将普遍运用。施工方法本移动架体按照施工内容分为圆隧道管片表面粘贴钢板、管片手孔封堵等。对应于施工部位的不同合理搭设移动脚手架的形式.脚手架越高,其安全稳定性越不利,本工程中所用脚手架最大搭设高度为8.6m(含12m护栏),位于隧道上层。所有架体在搭设及使用中必须牢固,稳定性能满足荷载要求。1、脚手架的材质要求(1)采用648X3。5mm钢管,相应扣件规格为48mm.(2)钢管应平宜,平直度允许偏差为管长的1/500;两端而应平整,不得有斜口、毛口;

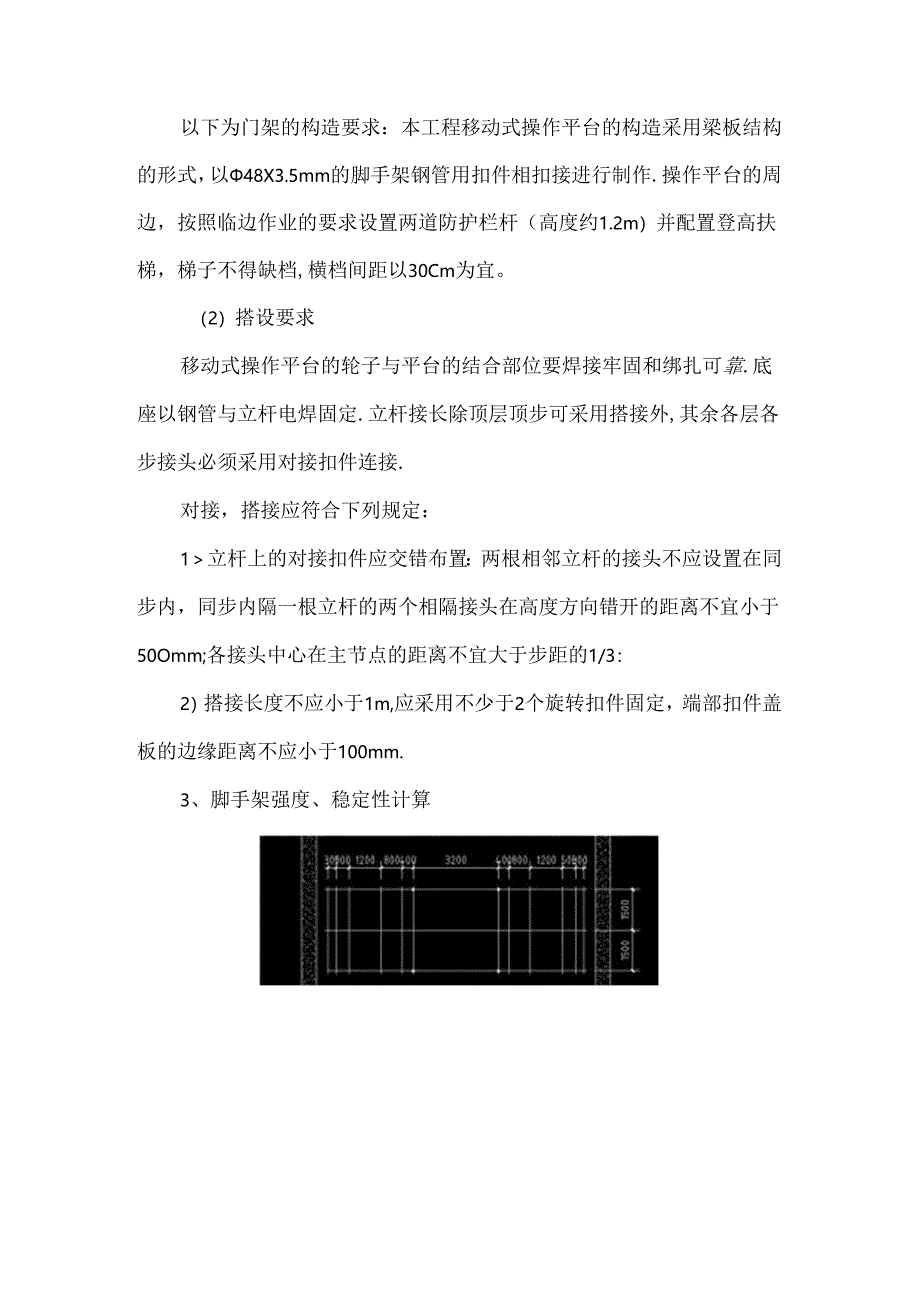

2、严禁使用有硬伤(硬弯、砸扁等)及严重锈他的钢管。(3)连接外径48mm钢管的扣件的性能、质量应符合现行国家标准钢管脚手架扣件(GB15831)的规定,连接钢管的扣件应有明显标记并按照现行国家标准钢管脚手架扣件(GB15831)中的有关规定执行.2、脚手架的搭设流程及要求(1)搭设方法钢管脚手架搭设的工艺流程为:拉线放底座一安装止滑脚轮一装立杆一装水平杆一装剪刀撑一照上述步骤,逐层向上安装一铺脚手板f装设顶部栏杆f扎安全网.移动脚手架的搭建是一项详细并且仔细的工作,需要工作人员在搭建时专心去做,以便保证人身安全。以下为门架的构造要求:本工程移动式操作平台的构造采用梁板结构的形式,以48X3.5m

3、m的脚手架钢管用扣件相扣接进行制作.操作平台的周边,按照临边作业的要求设置两道防护栏杆(高度约1.2m)并配置登高扶梯,梯子不得缺档,横档间距以30Cm为宜。(2)搭设要求移动式操作平台的轮子与平台的结合部位要焊接牢固和绑扎可靠.底座以钢管与立杆电焊固定.立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接.对接,搭接应符合下列规定:1立杆上的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于50Omm;各接头中心在主节点的距离不宜大于步距的1/3:2)搭接长度不应小于1m,应采用不少于2个旋转扣件固定,端部扣件盖

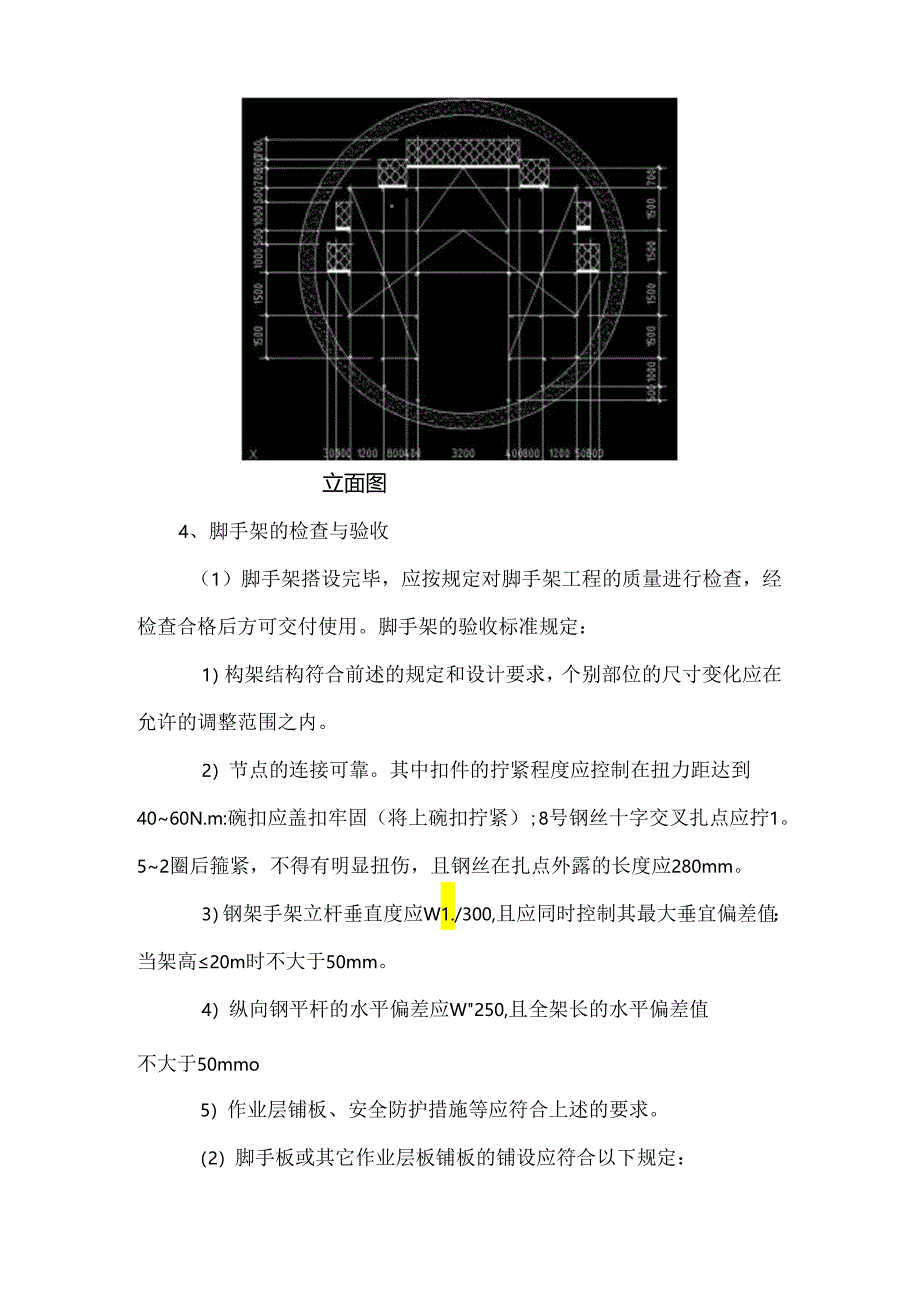

4、板的边缘距离不应小于100mm.3、脚手架强度、稳定性计算立面图4、脚手架的检查与验收(1)脚手架搭设完毕,应按规定对脚手架工程的质量进行检查,经检查合格后方可交付使用。脚手架的验收标准规定:1)构架结构符合前述的规定和设计要求,个别部位的尺寸变化应在允许的调整范围之内。2)节点的连接可靠。其中扣件的拧紧程度应控制在扭力距达到4060N.m:碗扣应盖扣牢固(将上碗扣拧紧);8号钢丝十字交叉扎点应拧1。52圈后箍紧,不得有明显扭伤,且钢丝在扎点外露的长度应280mm。3)钢架手架立杆垂直度应W1./300,且应同时控制其最大垂宜偏差值:当架高20m时不大于50mm。4)纵向钢平杆的水平偏差应W2

5、50,且全架长的水平偏差值不大于50mmo5)作业层铺板、安全防护措施等应符合上述的要求。(2)脚手板或其它作业层板铺板的铺设应符合以下规定:1)脚手板或其它铺板应铺平铺稳,必要时应予绑扎固定;2)脚手板采用对接平铺时,在对接处,与其下两侧支承横杆的距离应控制在100200mm之间;采用挂扣式定型脚手板时,其两端挂扣必须可嵬地接触支承横杆并与其扣紧;3)脚手板采用搭设铺设时,其搭接长度不得小于200mm,且在搭接段的中部应设有支承横杆:铺板严禁出现端头超出支承横杆250mm以上未作固定的探头板;4)长脚手板采用纵向铺设时,其下支承横杆的间距不得大于:竹串片脚手板为075m;木脚手板为1。0m;

6、冲压钢脚手板和钢框组合脚手板为1.5m(挂扣式定型脚手板除外1纵铺脚手板应按以下规定部位与其下支承横杆绑扎固定:脚手架的两端和拐角处;沿板长方向每隔1520n:坡道的两端:其它可能发生滑动和翘起的部位。5)采用以下板铺设架面时,其下支承杆件的间距不得大于:竹笆板为400m,七夹板为500m。(3)脚手架搭设好后,应由单位工程负贡人组织技术安全人员进行检查验收,并经技术、安全部门签字认可挂牌后方可投入使用。(4)验收时应具备下列文件:1)根据建筑施工门式钢管脚手架安全技术规范要求所形成的施工组织设计文件;2)脚手架构配件的出厂合格证或质量分类合格标志:3)脚手架工程的施工记录及质量检查记录;4)脚手架搭设过程中出现的重要问题及处理记录.(5)脚手架工程的验收,除查验有关文件外,还应进行现场检查,检查应着重以下各项,并记入施工验收报告:1)构配件和加固件是否齐全,质量是否合格,连接和挂扣是否紧固可靠:2)抛撑是否按要求搭设,脚手架在移动中及移动到施工位置后是否按要求恢复到原位:3)垂直度及水平度是否合格;4)是否按照要求设置必要的防溜车措施;5)移动操作平台前后均需设置必要的反光、警示标志以提醒隧道内来往车辆减速避让,同时操作平价亦须张贴或悬挂醒目的反光林O

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
