高标准农田施组河道清淤土方开挖施工方案.docx

上传人:p** 文档编号:1104746 上传时间:2024-07-24 格式:DOCX 页数:10 大小:15.73KB
下载 相关 举报
高标准农田施组河道清淤土方开挖施工方案.docx_第1页
第1页 / 共10页
高标准农田施组河道清淤土方开挖施工方案.docx_第2页
第2页 / 共10页
高标准农田施组河道清淤土方开挖施工方案.docx_第3页
第3页 / 共10页
高标准农田施组河道清淤土方开挖施工方案.docx_第4页
第4页 / 共10页
高标准农田施组河道清淤土方开挖施工方案.docx_第5页
第5页 / 共10页
高标准农田施组河道清淤土方开挖施工方案.docx_第6页
第6页 / 共10页
高标准农田施组河道清淤土方开挖施工方案.docx_第7页
第7页 / 共10页
高标准农田施组河道清淤土方开挖施工方案.docx_第8页
第8页 / 共10页
高标准农田施组河道清淤土方开挖施工方案.docx_第9页
第9页 / 共10页
高标准农田施组河道清淤土方开挖施工方案.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《高标准农田施组河道清淤土方开挖施工方案.docx》由会员分享,可在线阅读,更多相关《高标准农田施组河道清淤土方开挖施工方案.docx(10页珍藏版)》请在第壹文秘上搜索。

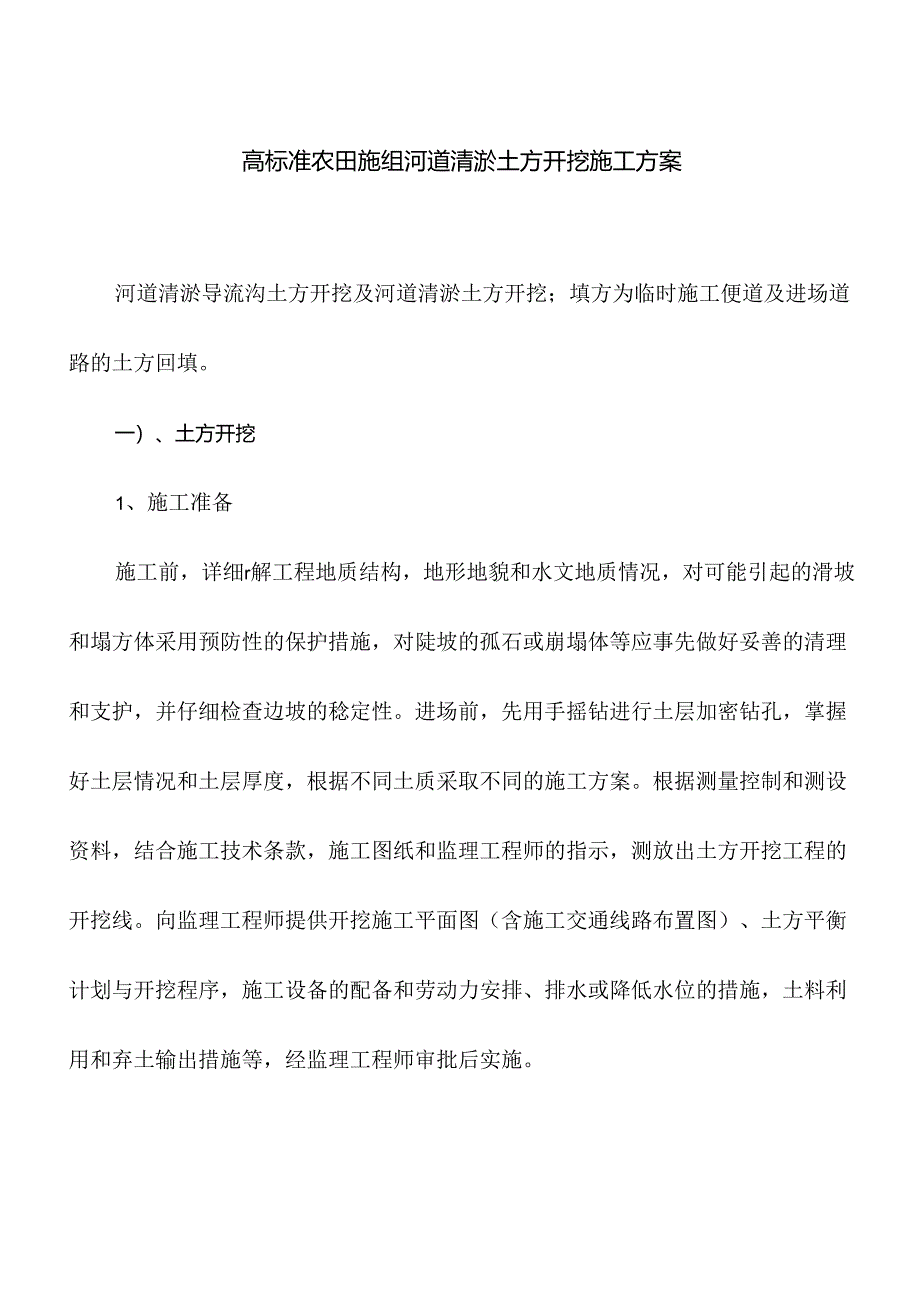

1、高标准农田施组河道清淤土方开挖施工方案河道清淤导流沟土方开挖及河道清淤土方开挖;填方为临时施工便道及进场道路的土方回填。一)、土方开挖1、施工准备施工前,详细r解工程地质结构,地形地貌和水文地质情况,对可能引起的滑坡和塌方体采用预防性的保护措施,对陡坡的孤石或崩塌体等应事先做好妥善的清理和支护,并仔细检查边坡的稔定性。进场前,先用手摇钻进行土层加密钻孔,掌握好土层情况和土层厚度,根据不同土质采取不同的施工方案。根据测量控制和测设资料,结合施工技术条款,施工图纸和监理工程师的指示,测放出土方开挖工程的开挖线。向监理工程师提供开挖施工平面图(含施工交通线路布置图)、土方平衡计划与开挖程序,施工设备

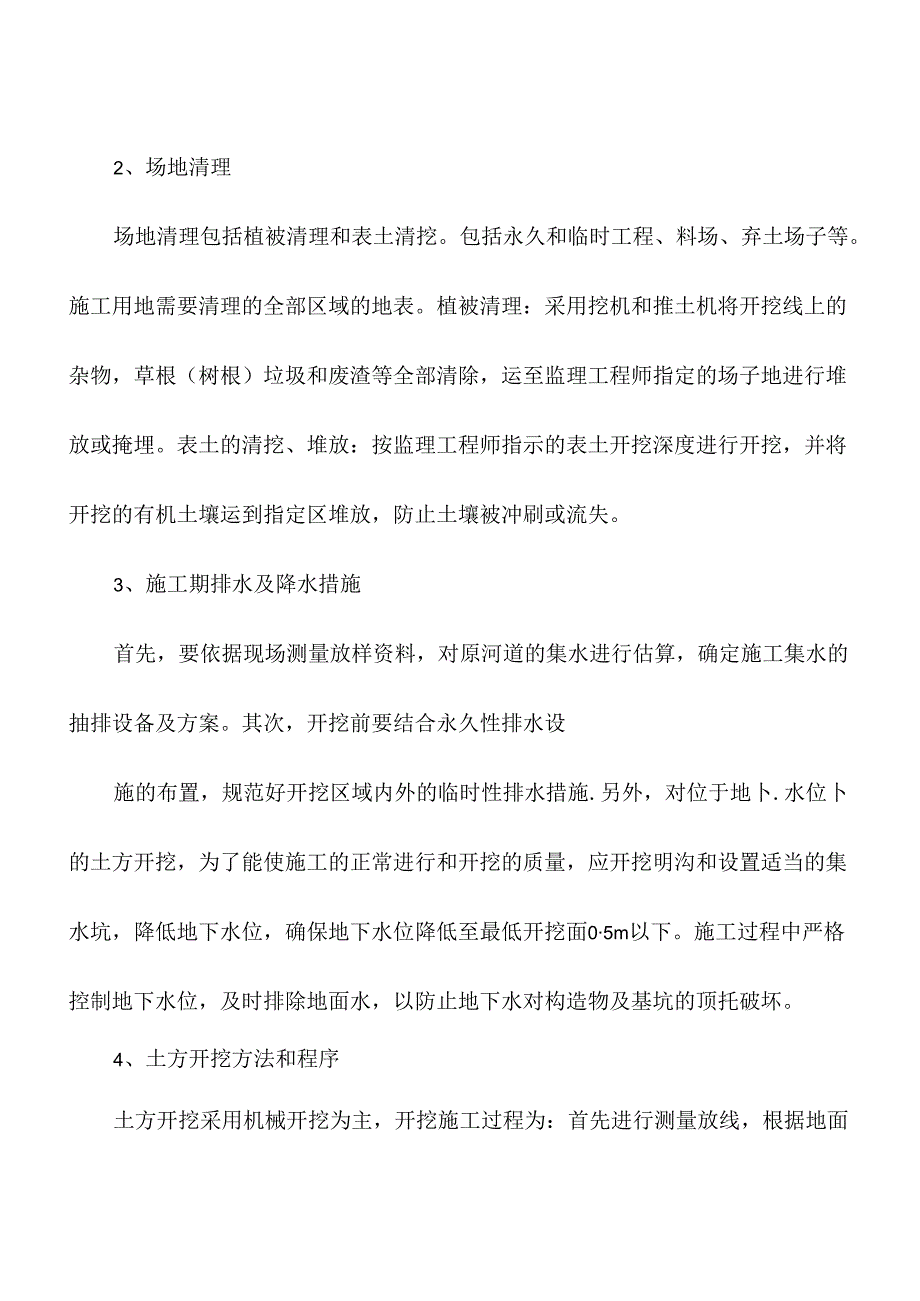

2、的配备和劳动力安排、排水或降低水位的措施,土料利用和弃土输出措施等,经监理工程师审批后实施。2、场地清理场地清理包括植被清理和表土清挖。包括永久和临时工程、料场、弃土场子等。施工用地需要清理的全部区域的地表。植被清理:采用挖机和推土机将开挖线上的杂物,草根(树根)垃圾和废渣等全部清除,运至监理工程师指定的场子地进行堆放或掩埋。表土的清挖、堆放:按监理工程师指示的表土开挖深度进行开挖,并将开挖的有机土壤运到指定区堆放,防止土壤被冲刷或流失。3、施工期排水及降水措施首先,要依据现场测量放样资料,对原河道的集水进行估算,确定施工集水的抽排设备及方案。其次,开挖前要结合永久性排水设施的布置,规范好开挖

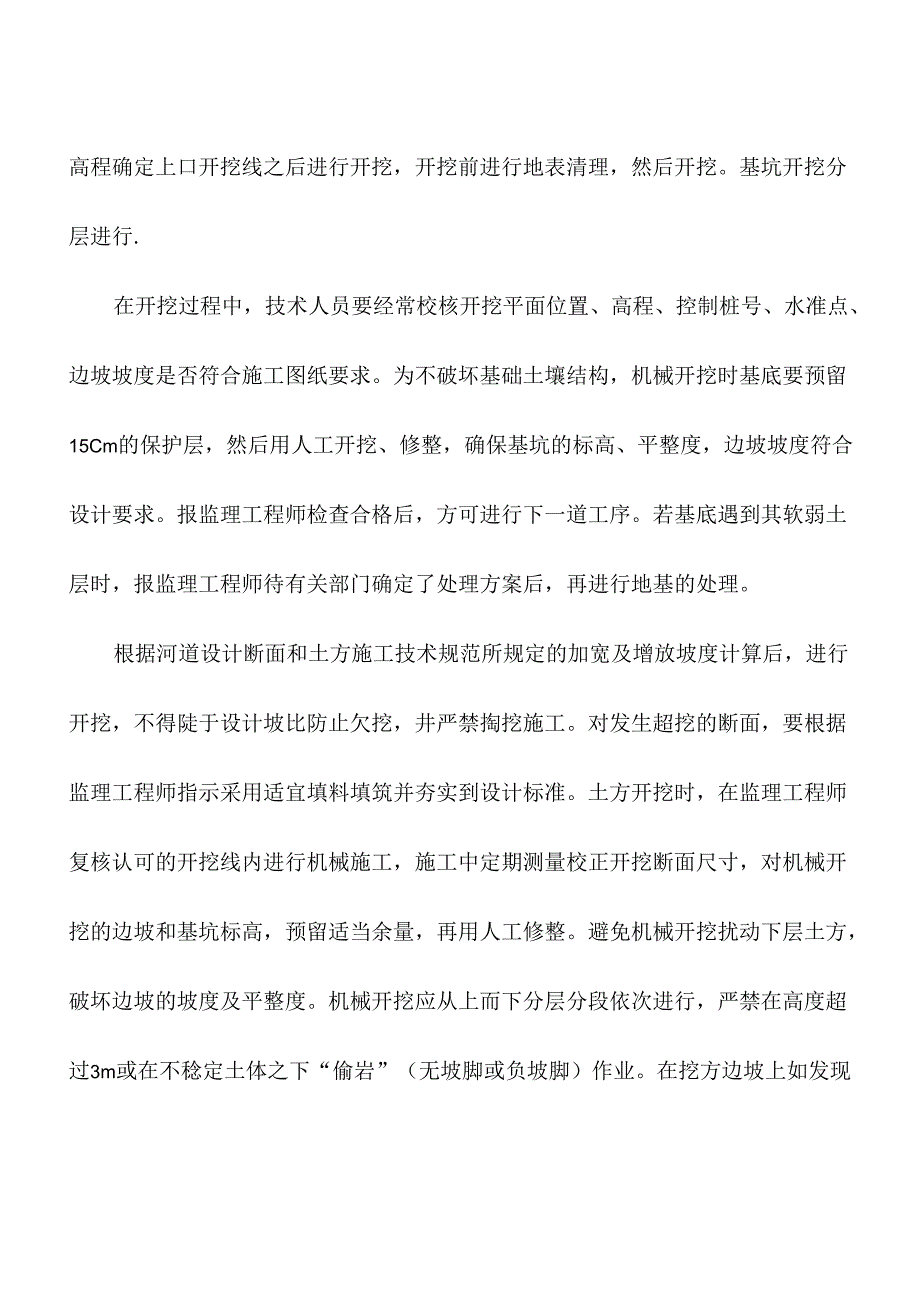

3、区域内外的临时性排水措施.另外,对位于地卜.水位卜的土方开挖,为了能使施工的正常进行和开挖的质量,应开挖明沟和设置适当的集水坑,降低地下水位,确保地下水位降低至最低开挖面05m以下。施工过程中严格控制地下水位,及时排除地面水,以防止地下水对构造物及基坑的顶托破坏。4、土方开挖方法和程序土方开挖采用机械开挖为主,开挖施工过程为:首先进行测量放线,根据地面高程确定上口开挖线之后进行开挖,开挖前进行地表清理,然后开挖。基坑开挖分层进行.在开挖过程中,技术人员要经常校核开挖平面位置、高程、控制桩号、水准点、边坡坡度是否符合施工图纸要求。为不破坏基础土壤结构,机械开挖时基底要预留15Cm的保护层,然后用

4、人工开挖、修整,确保基坑的标高、平整度,边坡坡度符合设计要求。报监理工程师检查合格后,方可进行下一道工序。若基底遇到其软弱土层时,报监理工程师待有关部门确定了处理方案后,再进行地基的处理。根据河道设计断面和土方施工技术规范所规定的加宽及增放坡度计算后,进行开挖,不得陡于设计坡比防止欠挖,井严禁掏挖施工。对发生超挖的断面,要根据监理工程师指示采用适宜填料填筑并夯实到设计标准。土方开挖时,在监理工程师复核认可的开挖线内进行机械施工,施工中定期测量校正开挖断面尺寸,对机械开挖的边坡和基坑标高,预留适当余量,再用人工修整。避免机械开挖扰动下层土方,破坏边坡的坡度及平整度。机械开挖应从上而下分层分段依次

5、进行,严禁在高度超过3m或在不稔定土体之下“偷岩”(无坡脚或负坡脚)作业。在挖方边坡上如发现有土体或导致土体向挖方一侧滑移的软弱夹层、裂隙时,应及时清除和采取相应措施,以防止土体崩塌与下滑。5、土料利用和弃渣措施在土方开挖时,开挖河道周边不许堆载,挖土随挖随运,保证新开挖河道的安全可靠。开挖的土方分别按可利用渣料和废渣运至指定点分类堆放,要保持渣料堆体的边坡稳定。可利用渣料和废渣应采取可靠的保护措施,避免受污染和侵蚀。弃土区周边(三边)设排水沟,0.8m,深底宽0.5m,以防堆土浸泡在水中造成滑坡。6、土方开挖安全措施1)主体工程的临时开挖边坡要结合实际地形和开挖深度,F1.行确定边坡度,报监

6、理工程师审批。永久性的护面的加固工作应及时完成,避免受雨水冲刷。必要时,设置测量观测点,及时观测边坡变化情况,并做好记录,施工中,如出现裂缝和滑动迹象时,立即暂停施工,采取应急抢救措施,并通知监理工程师。2)机械施工要派专职人员进行指挥,和负责道路交通指挥,在转弯和道口派专人指挥并设警示牌。3)对职工经常进行安全生产教育和法制教育,每周至少进行一次安全生产大检查,将一切事故隐患消灭在萌芽状态中。4)遇有地下水部位的土方开挖,应保持降低地下水位在开挖底面0.5m以下,防止地下水扰动基底土。在降水过程中,应防止相邻及附近已有建筑物或构筑物、道路、管线等发生下沉或变形,必要时与设计、建设单位协商,对

7、原建筑物地基采取回灌技术等防护措施。5)严禁机械在开挖边坡及坡顶运行频繁,避免由于人为因素增加荷载导致河道滑坡。6)实施过程应加强沉降及变形观测,发现问题应及时采取措施予以解决。7、土方平衡调配合理调配土方尽量挖做填用,减少运距,对于暂时不予利用的弃土要运送至发包人指定弃土场,弃土场做到堆放整齐,达到当地政府有关环保部门的要求,对弃土场最后集中整治,达到环保可再利用,减少对当地生态环境的污染,达到可持续发展。对于土质好的开挖土方用于土方回填用,达不到填筑要求的土方运至发包人提供的弃土场,统一处理。8、机械设备配备土方工程主要配备挖掘机、自卸汽车、推土机、压路机等施工机械,并配备洒水车等设备。根

8、据该工程的工期和工作量安排组织机械设备。确定机械的总工作能力Q=三-TKtK一综合系数,根据施工经验取K=1.I7:Qm一设计工程数量:T一计划施工天数;Kt施工日系数取0.85O确定机械设备的台数N=k2N一一所需设备台数:K1.备用系数,取1.2;Q一相应机械设备的总作业能力:QV-相应设备的单台生产能力。根据木工程的最大施工段内土方数量和工期,根据网络图和以上公式计算出本工程主要施工机械配备计划详见拟投入本合同工作的主要施工设备表。序号设备名称型号及规格数量国别产地制造年份生产能力用于施工部位备注1挖掘机PC3008小松2020良好土石方2推土机TY1403i1.1.三2020良好土石方

9、3装载机Z1.IO6徐工2020良好土石方4自卸车JN36224重汽2021良好土石方5振动碾YZ162徐工2020良好土石方6压路机3Y12/152徐工2020良好土石方7电动蛙式打夯机HW-406徐工2021良好土石方8刨毛机2自制2020良好土石方9洒水车EQ140/472东风2021良好土石方配备核子密度度仪、K30荷载板等先进仪器进行基底承载力和填筑密实度检测。9、施工排水和降低地卜.水位措施基坑顶面四周挖截水沟,防止地面水流入基坑。排降水全过程派专人负责看管,及时进行排水,避免基底被水浸泡。10、各类土方开挖作业项目技术措施土方开挖前,首先进行地下管线和构筑物调查并处理妥当后进行测

10、量放线,根据地面高程确定上口开挖线之后进行开挖,开挖前进行地表清理,然后开挖。深基坑开挖分层进行。在开挖过程中,技术人员要经常校核开挖平面位置、高程、控制桩号、水准点、边坡坡度是否符合施工图纸要求。为不破坏基础土壤结构,机械开挖时设计开挖面要预留30Cm的保护层,然后用人工开挖、修整,确保基坑的标高、平整度及边坡坡度符合设计要求。报监理工程师检查合格后,方可进行下一道工序。若基底遇到其他土层时,报监理工程师待有关部门确定了处理方案后,再进行地基的处理。11、土方开挖边坡保护措施土方开挖过程中,在机械挖至边坡大致成型后,及时进行人工刷坡,将边坡刷至大致平顺为准。随时清除边坡表面附土,以防因雨水等原因引起边坡塌方等不稳定因素。深基坑开挖时,在边坡适当高度处设置12m宽中间平台。基坑顶缘四周若有积水,及时排除。坑顶缘2m以内不堆放弃土和其他机械等荷载,以利于边坡稳定。12、开挖弃土的堆弃布置开挖出的土方,土质好的用于土方回填用,堆放在基坑周围达不到填筑要求的土方运至发包人提供的临时堆渣场,统一处理。合理调配土方尽量挖做填用,减少运距,临时弃土运送至发包人指定弃土场,弃土场做到堆放整齐,达到当地政府有美环保部门的要求,对弃土场最后集中整治,达到环保可再利用,减少对当地生态环境的污染,达到可持续发展。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
