阿特斯阳高光伏电站防雷安全应急预案.docx

上传人:p** 文档编号:110638 上传时间:2022-12-28 格式:DOCX 页数:7 大小:23.87KB
下载 相关 举报
阿特斯阳高光伏电站防雷安全应急预案.docx_第1页
第1页 / 共7页
阿特斯阳高光伏电站防雷安全应急预案.docx_第2页
第2页 / 共7页
阿特斯阳高光伏电站防雷安全应急预案.docx_第3页
第3页 / 共7页
阿特斯阳高光伏电站防雷安全应急预案.docx_第4页
第4页 / 共7页
阿特斯阳高光伏电站防雷安全应急预案.docx_第5页
第5页 / 共7页
阿特斯阳高光伏电站防雷安全应急预案.docx_第6页
第6页 / 共7页
阿特斯阳高光伏电站防雷安全应急预案.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《阿特斯阳高光伏电站防雷安全应急预案.docx》由会员分享,可在线阅读,更多相关《阿特斯阳高光伏电站防雷安全应急预案.docx(7页珍藏版)》请在第壹文秘上搜索。

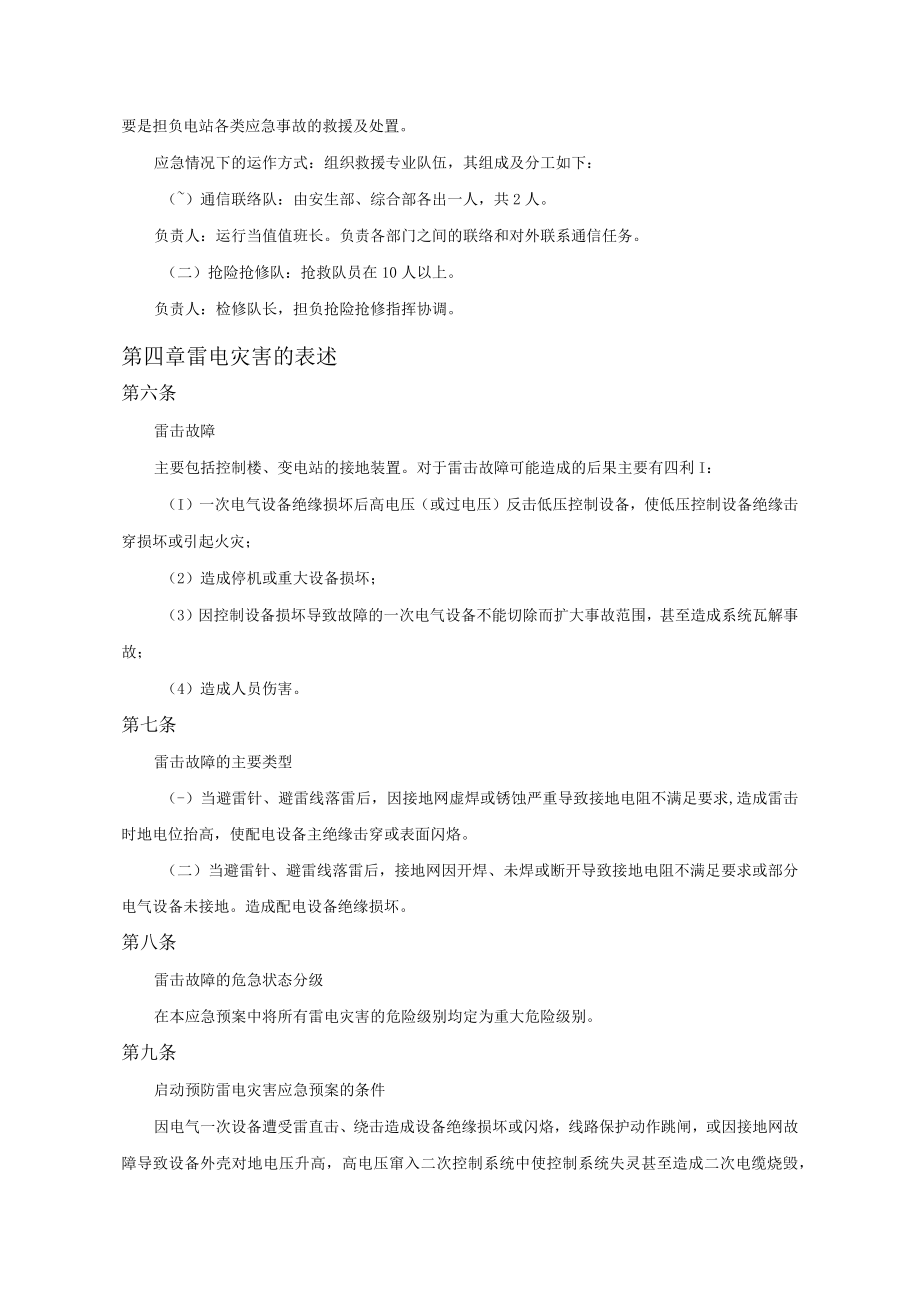

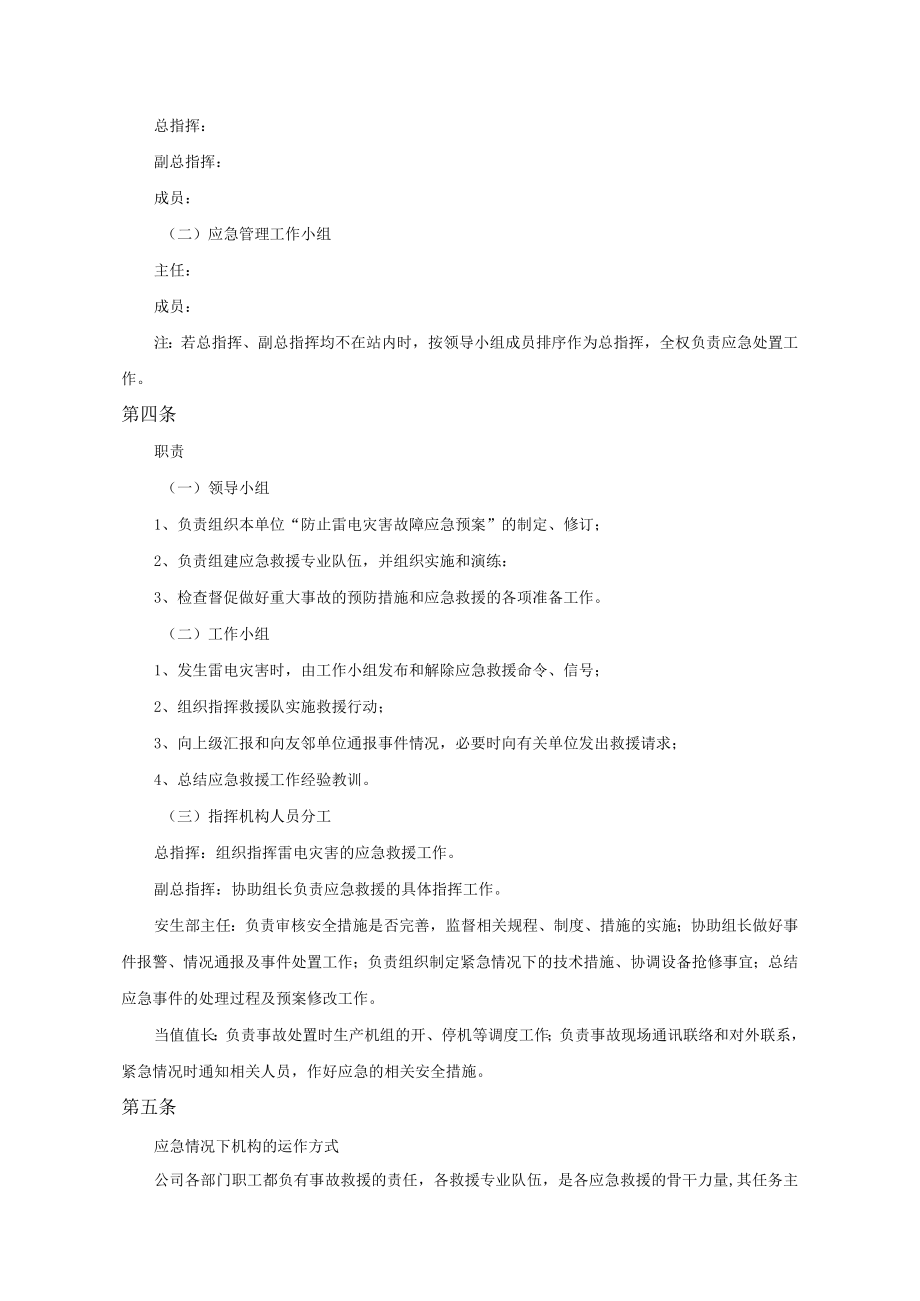

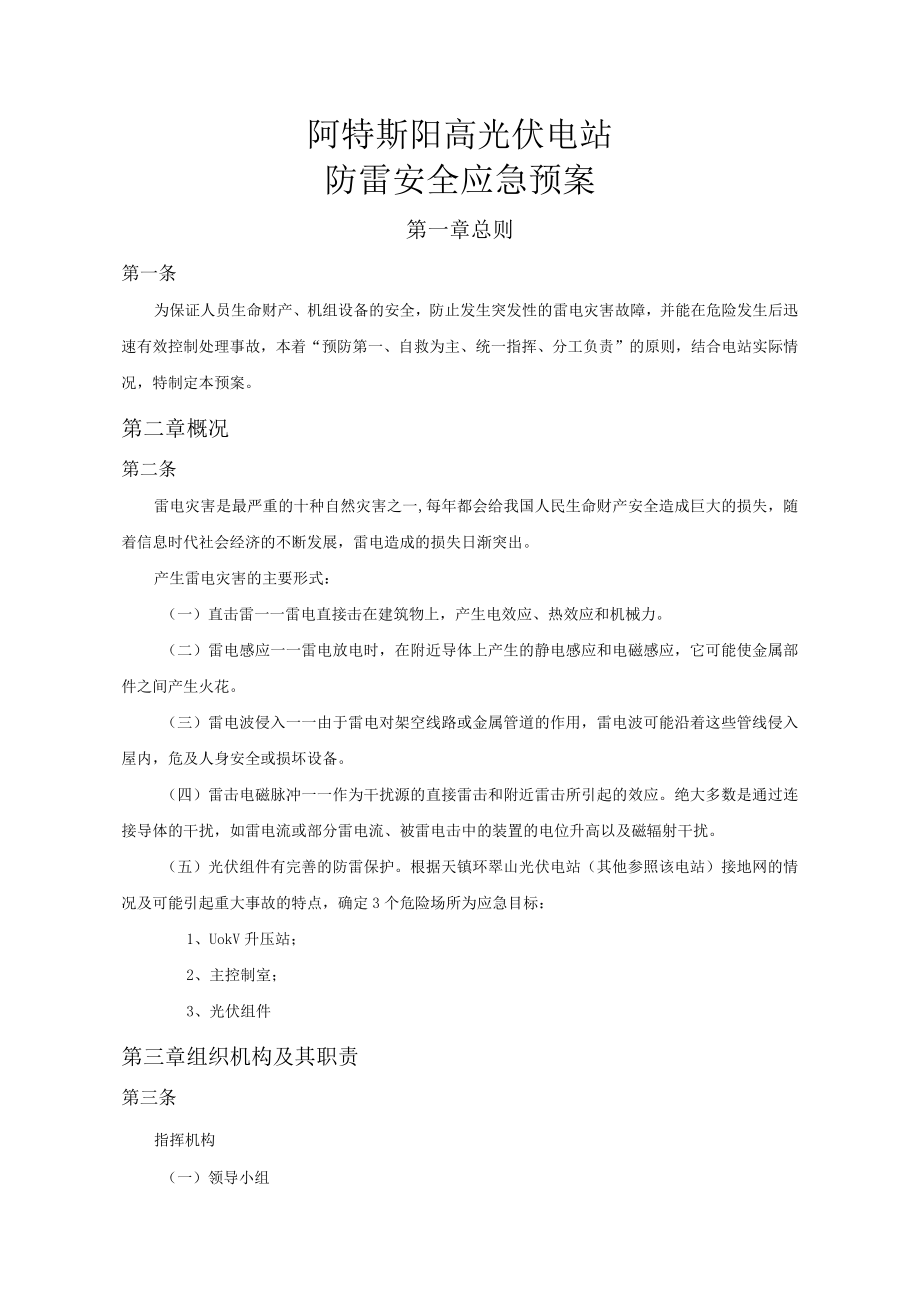

1、阿特斯阳高光伏电站防雷安全应急预案第一章总则第一条为保证人员生命财产、机组设备的安全,防止发生突发性的雷电灾害故障,并能在危险发生后迅速有效控制处理事故,本着“预防第一、自救为主、统一指挥、分工负责”的原则,结合电站实际情况,特制定本预案。第二章概况第二条雷电灾害是最严重的十种自然灾害之一,每年都会给我国人民生命财产安全造成巨大的损失,随着信息时代社会经济的不断发展,雷电造成的损失日渐突出。产生雷电灾害的主要形式:(一)直击雷一一雷电直接击在建筑物上,产生电效应、热效应和机械力。(二)雷电感应一一雷电放电时,在附近导体上产生的静电感应和电磁感应,它可能使金属部件之间产生火花。(三)雷电波侵入一

2、一由于雷电对架空线路或金属管道的作用,雷电波可能沿着这些管线侵入屋内,危及人身安全或损坏设备。(四)雷击电磁脉冲一一作为干扰源的直接雷击和附近雷击所引起的效应。绝大多数是通过连接导体的干扰,如雷电流或部分雷电流、被雷电击中的装置的电位升高以及磁辐射干扰。(五)光伏组件有完善的防雷保护。根据天镇环翠山光伏电站(其他参照该电站)接地网的情况及可能引起重大事故的特点,确定3个危险场所为应急目标:1、UokV升压站;2、主控制室;3、光伏组件第三章组织机构及其职责第三条指挥机构(一)领导小组总指挥:副总指挥:成员:(二)应急管理工作小组主任:成员:注:若总指挥、副总指挥均不在站内时,按领导小组成员排序

3、作为总指挥,全权负责应急处置工作。第四条职责(一)领导小组1、负责组织本单位“防止雷电灾害故障应急预案”的制定、修订;2、负责组建应急救援专业队伍,并组织实施和演练:3、检查督促做好重大事故的预防措施和应急救援的各项准备工作。(二)工作小组1、发生雷电灾害时,由工作小组发布和解除应急救援命令、信号;2、组织指挥救援队实施救援行动;3、向上级汇报和向友邻单位通报事件情况,必要时向有关单位发出救援请求;4、总结应急救援工作经验教训。(三)指挥机构人员分工总指挥:组织指挥雷电灾害的应急救援工作。副总指挥:协助组长负责应急救援的具体指挥工作。安生部主任:负责审核安全措施是否完善,监督相关规程、制度、措

4、施的实施;协助组长做好事件报警、情况通报及事件处置工作;负责组织制定紧急情况下的技术措施、协调设备抢修事宜;总结应急事件的处理过程及预案修改工作。当值值长:负责事故处置时生产机组的开、停机等调度工作;负责事故现场通讯联络和对外联系,紧急情况时通知相关人员,作好应急的相关安全措施。第五条应急情况下机构的运作方式公司各部门职工都负有事故救援的责任,各救援专业队伍,是各应急救援的骨干力量,其任务主要是担负电站各类应急事故的救援及处置。应急情况下的运作方式:组织救援专业队伍,其组成及分工如下:()通信联络队:由安生部、综合部各出一人,共2人。负责人:运行当值值班长。负责各部门之间的联络和对外联系通信任

5、务。(二)抢险抢修队:抢救队员在10人以上。负责人:检修队长,担负抢险抢修指挥协调。第四章雷电灾害的表述第六条雷击故障主要包括控制楼、变电站的接地装置。对于雷击故障可能造成的后果主要有四利I:(I)一次电气设备绝缘损坏后高电压(或过电压)反击低压控制设备,使低压控制设备绝缘击穿损坏或引起火灾;(2)造成停机或重大设备损坏;(3)因控制设备损坏导致故障的一次电气设备不能切除而扩大事故范围,甚至造成系统瓦解事故;(4)造成人员伤害。第七条雷击故障的主要类型(-)当避雷针、避雷线落雷后,因接地网虚焊或锈蚀严重导致接地电阻不满足要求,造成雷击时地电位抬高,使配电设备主绝缘击穿或表面闪烙。(二)当避雷针

6、、避雷线落雷后,接地网因开焊、未焊或断开导致接地电阻不满足要求或部分电气设备未接地。造成配电设备绝缘损坏。第八条雷击故障的危急状态分级在本应急预案中将所有雷电灾害的危险级别均定为重大危险级别。第九条启动预防雷电灾害应急预案的条件因电气一次设备遭受雷直击、绕击造成设备绝缘损坏或闪烙,线路保护动作跳闸,或因接地网故障导致设备外壳对地电压升高,高电压窜入二次控制系统中使控制系统失灵甚至造成二次电缆烧毁,导致一次设备失去控制或保护,造成机组停运或危及机组安全运行和危及人身安全以及雷击造成通讯设备损坏全站通讯中断时启动雷电灾害应急预案。第五章雷电灾害的预防第十条运行人员定期对一次电气设备的避雷针及接地引

7、下线进行巡视,查看有无断裂、生绣或接触不良,发现缺陷及时通知检修人员处理。第十一条检修人员每天对一次电气设备的防雷设施进行检查,发现缺陷及时处理,杜绝因不及时处理而导致事故发生。第十二条每年春检期间对避雷器及一次电气设备的接地装置的接地电阻进行连通测试,每六年对接地网的接地电阻进行一次测试;根据接地电阻的变化情况进行开挖检查、整改。第十三条按规程规定年限进行开挖接地网,全面检查接地网的腐蚀情况的工作。第十四条设备因检修拆开接地线后,要及时恢复。第十五条基建时,要做好接地网施工的监理、验收工作。第十六条重要的电气一次设备及互感器、避雷器要有双引下接地线,接入不同接地点,保证重要设备不失地运行。第

8、十七条根据所在地区系统容量的变化,及时进行接地线热稳定容量的校核工作,并整改。第十八条检查复核避雷器选型是否合适,更换、新购避雷器必须选用有入网许可证厂家的产品。第六章雷电灾害的应对第十九条为确保在发生雷电灾害情况时,应急预案中的相关人员能正确、及时应对各类危急事件,因此要做到以下几点:(-)加强员工教育,提高员工对危急事件的认识、分析、辨断、处理的能力,因此要求每年组织一次本应急预案中相关部门的职工进行学习。(二)雷电故障的物资储备序号名称型号单位数量备注1耐压绝缘靴双42耐压手套双43绝缘垫米104绝缘拉杆套15绝缘拉杆35kV套16验电器支27验电器35kV支28隔离围拦付59灭火器个4

9、10防毒面具付411对讲机或手机付10(三)组织演练要求:每年对雷电灾害时能造成的机组故隙组织一次演习,按照应急预案要求,按照实际情况进行模拟,由安生部组织,指挥部相关责任人应到位。具体演习内容由安生部布置。(四)制定通讯设施遭受雷击损坏时通讯中断生产指挥系统联系的具体措施。第七章雷电灾害应急预案的及时启动及生产恢复第二十条报告制度当电站或变电站发生接地网故障时,应由指挥部指定专人利用一切通信手段向当地政府相关部门、分公司安生部报告。第二十一条现场紧急处置(一)生产过程中有可能发生雷击灾害,主要根据设备对地电压升高的等级、范围等条件而不同。(二)高压设备发生接地时,室内不得靠近故障点4m以内,

10、室外不得靠近故障点8m以内。进入上述范围人员必须穿绝缘靴,接触设备的外壳和架构时,应戴绝缘手套。()一旦发生雷击灾害,应立即汇报当值值班长,并采取相应控制措施,必要时在事故现场设置警戒线,避免事态扩大;如一时难以控制,应根据现场情况果断作出紧急断开故障设备、停机、人员自救等方式的决策。第二十二条应急预案的启动(一)雷击灾害一般应急预案的启动应由当值运行值班长宣布启动,并通知相关人员及时到位。(二)雷电灾害应急预案的启动应由应急领导小组的组长或副组长宣布,并通知相关人员及时到位处理危急事件。第二十三条雷电灾害应急预案的实施(一)发生雷电灾害时,应采取以下应急救援措施:1、最早发现者应立即向运行值

11、班长汇报,并采取一切办法切断故障设备电源;2、当值值班长下达现场应急救援预案处置的指令,同时发出警报,通知指挥部成员及消防队和各专业救援队伍迅速赶往事故现场。各指挥部成员及抢救专业队应立即赶赴现场;3、电气专业人员应迅速查明故障设备的起因,并切断故障设备或上一级设备;故障若不能控制,应向调度或指挥部报告。指挥部成员到达事故现场后,根据事故状态及危害程度作出相应的应急决定,并命令各应急救援队立即开展救援。如事故扩大时,应请求支援。(二)雷电灾害应急预案:1、当发生雷电灾害时,电气设备运行时出现高电压反击并引发二次控制设备故障时,运行人员应立即断开故障设备电源或上一级电源,发现人员应及时通知当值值

12、班长,设置警戒线并汇报指挥部,作好切断电源、防止人员触电的安全措施;有火灾时就地组织消防自救,通知消防队进行灭火;2、接到命令后,抢修队进入事故区域后与安监部、运行部相关专业人员对雷电灾害的损坏程度进行分析,待故障设备停电后,进行处理;3、抢修前准备好抢修的工具、器具、备品备件等;4、因雷电灾害造成停机或损坏设备后,可采取以下应急措施:(I)危急事件发生后,运行人员的主要任务是确保机组、电气设备的安全停运和防止人员的触电伤害。运行人员立即断开故障点邻近带电设备,必要时手动打跳开关。(2)高压设备发生接地时,室内不得靠近故障点4m以内,室外不得靠近故障点8m以内。设置警戒线时,设置人员必须穿绝缘

13、靴,接触设备的外壳和架构时,应戴绝缘手套。(3)机组及电气设备停运后,重点防止油品的泄漏或被点燃引起火灾,应积极组织人员清理现场,同时要做好各项安全措施,作好抢修的准备。做好防止人员受到电压击伤的隔离措施。(4)做好注油设备漏油的防范措施,防止漏油遇到高温起火和电缆着火。对注油设备发生火灾时,要及时用喷淋装置或灭火器进行灭火。当电缆着火时,抢险人员要首先切断电缆电源并戴防毒面具,防止电击和有毒气体伤害抢险人员。(5)通知指挥部,迅速安排专业队伍进行修复工作。对相关的电气设备应进行检查试验。确保电气设备的完好性。5、故障消除后,立即通知当值值班长,作好开机的准备和故障设备的恢复工作。第二十四条应急预案的结束(一)当危急事件结束后,由指挥部总指挥宣布结束,各项生产管理工作进入正常运作。(二)在生产副总指挥下,调查本事件发生的原因和研究制定防范措施。第八章预案的修改完善第二十五条应急指挥领导小组组织相关部门对本应急预案进行分析及修编,检查预案中是否存在疏漏,对预案进行修改完善。第二十六条为了使预案更加符合实际,更具有操作性,结合生产实际和运用情况,每年审定一次。第九章附则第二十七条本制度由阿特斯阳高光伏电站负责解释。第二十八条本制度自发布之日起执行。

展开阅读全文
