《主要监理工作程序.docx》由会员分享,可在线阅读,更多相关《主要监理工作程序.docx(19页珍藏版)》请在第壹文秘上搜索。

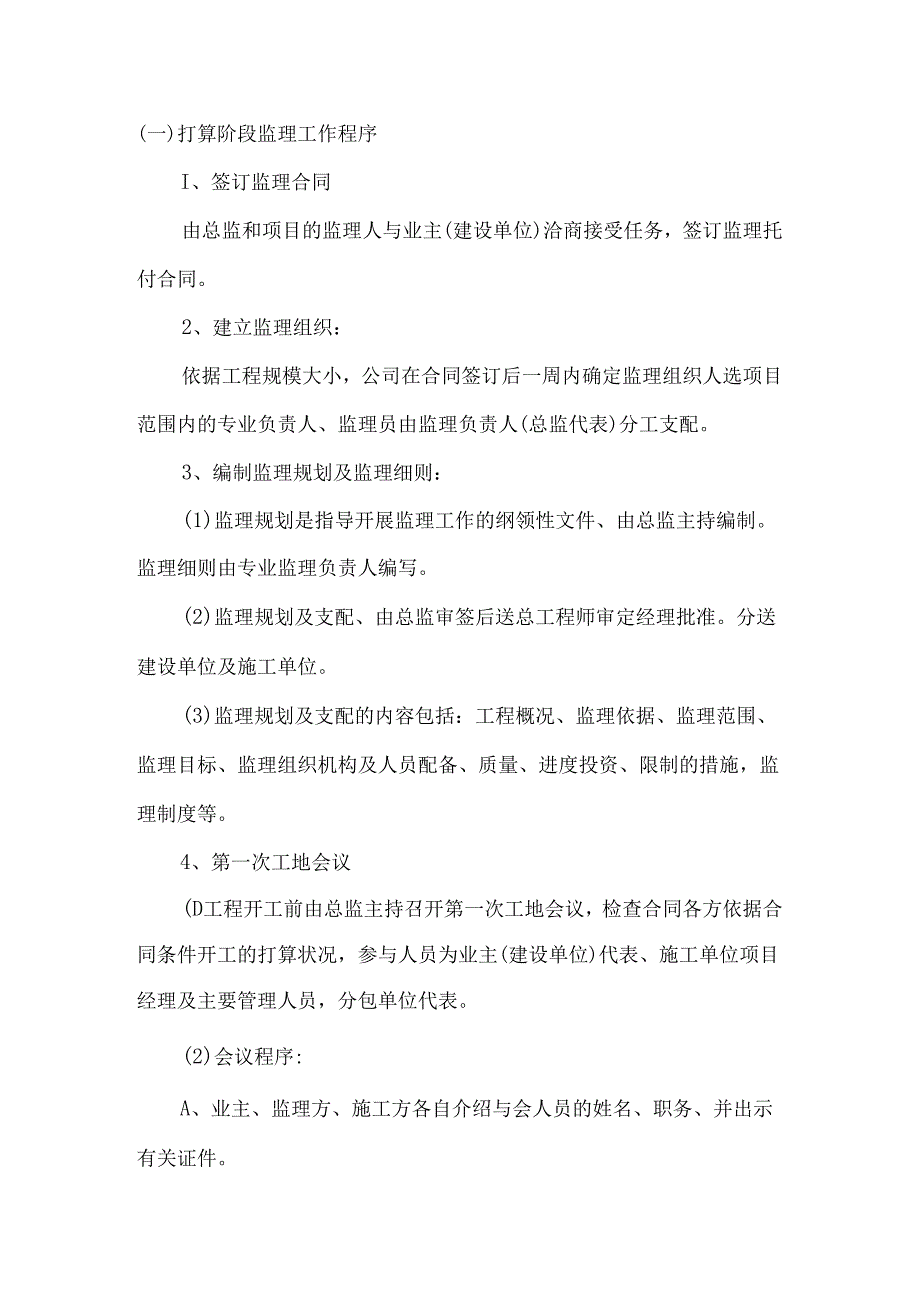

1、嘉御豪庭项目(二期)工程主要监理工作程序编制:审批:广州市财贸建设开发监理口期:监理工作程序(一)打算阶段监理工作程序I、签订监理合同由总监和项目的监理人与业主(建设单位)洽商接受任务,签订监理托付合同。2、建立监理组织:依据工程规模大小,公司在合同签订后一周内确定监理组织人选项目范围内的专业负责人、监理员由监理负责人(总监代表)分工支配。3、编制监理规划及监理细则:(1)监理规划是指导开展监理工作的纲领性文件、由总监主持编制。监理细则由专业监理负责人编写。(2)监理规划及支配、由总监审签后送总工程师审定经理批准。分送建设单位及施工单位。(3)监理规划及支配的内容包括:工程概况、监理依据、监理

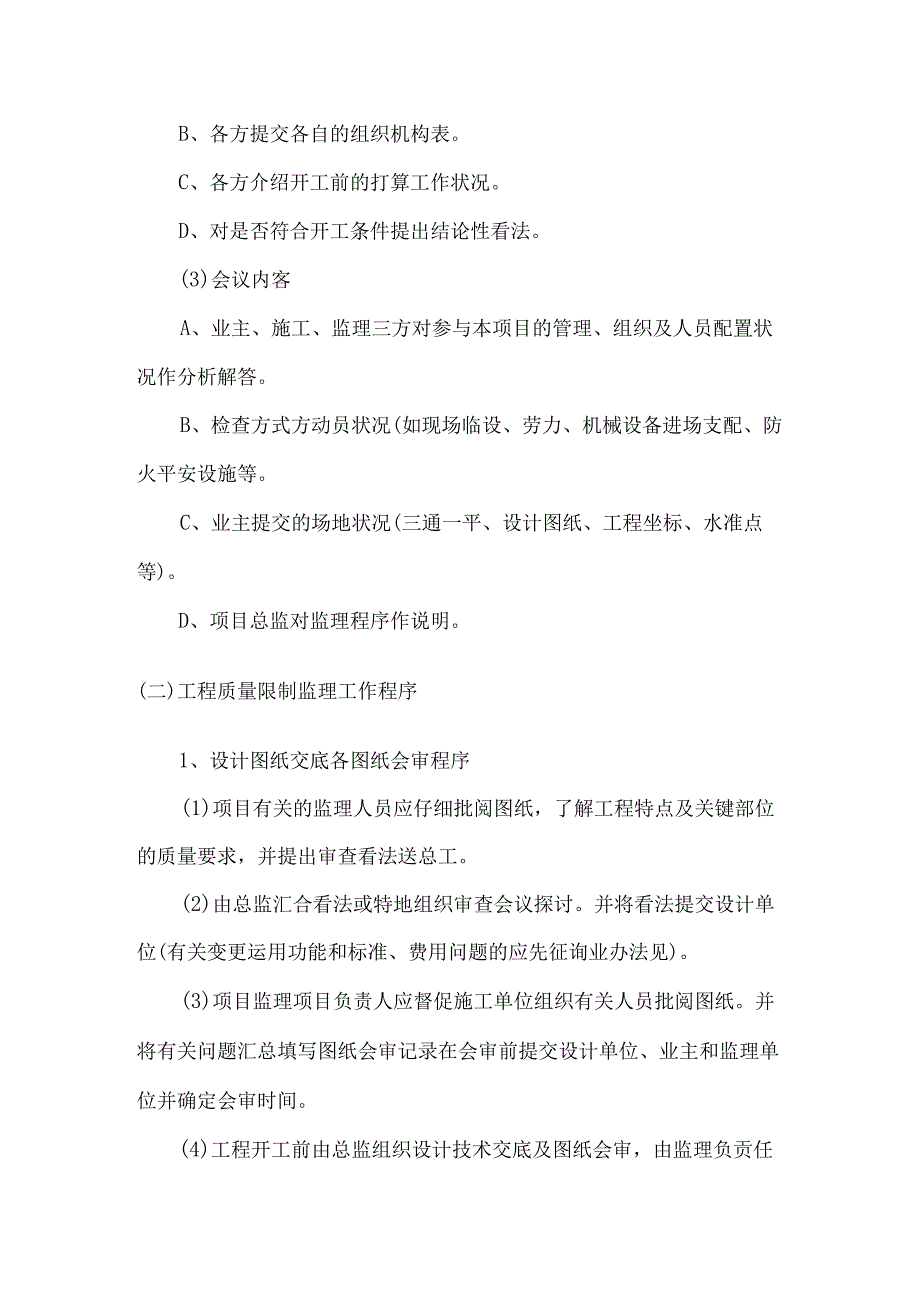

2、范围、监理目标、监理组织机构及人员配备、质量、进度投资、限制的措施,监理制度等。4、第一次工地会议(D工程开工前由总监主持召开第一次工地会议,检查合同各方依据合同条件开工的打算状况,参与人员为业主(建设单位)代表、施工单位项目经理及主要管理人员,分包单位代表。(2)会议程序:A、业主、监理方、施工方各自介绍与会人员的姓名、职务、并出示有关证件。B、各方提交各自的组织机构表。C、各方介绍开工前的打算工作状况。D、对是否符合开工条件提出结论性看法。(3)会议内客A、业主、施工、监理三方对参与本项目的管理、组织及人员配置状况作分析解答。B、检查方式方动员状况(如现场临设、劳力、机械设备进场支配、防火
3、平安设施等。C、业主提交的场地状况(三通一平、设计图纸、工程坐标、水准点等)。D、项目总监对监理程序作说明。(二)工程质量限制监理工作程序1、设计图纸交底各图纸会审程序(1)项目有关的监理人员应仔细批阅图纸,了解工程特点及关键部位的质量要求,并提出审查看法送总工。(2)由总监汇合看法或特地组织审查会议探讨。并将看法提交设计单位(有关变更运用功能和标准、费用问题的应先征询业办法见)。(3)项目监理项目负责人应督促施工单位组织有关人员批阅图纸。并将有关问题汇总填写图纸会审记录在会审前提交设计单位、业主和监理单位并确定会审时间。(4)工程开工前由总监组织设计技术交底及图纸会审,由监理负贡任人通知设计
4、、业主、质监等有关单位参与。(5)会上先由设计方介绍设计意图、结构特点、施工要求、技术措施和有关留意事项,然后协商、探讨施工,监理方提出的问题,统一看法。(6)、设计交底和图纸会审记录由施工方整理,送设计、业主、监理盖章后分送各单位。木公司项目总监代表、预算、资料各备档一份,作为施工、结算的依据。图纸会审一般包括以下内客:A、是否无证设计或越级设计,图纸是否经设计单位正式签署。B、地质勘探资料是否齐全:C、设计图纸与说明是否齐全,有无分期供图的时辰表。D、设计地震烈度是否符合当地要求。E、几个设计单位共同设计的图纸相互间有无冲突;专业图纸之间、平立剖面之间有无冲突,标记有无遗漏。F、总平面与施
5、工图纸几何尺寸,平面位置,标高是否一致。G、防火、消防必否满意。H、建筑结构与各专业图纸本身是否有错误及冲突,结构图与建筑图的平面尺寸及标高是否一样,建筑图与结构图的表达方法是否清晰,是否符合制图标准,预埋件是否表达清晰,有无钢筋明细表或钢筋的构造要求在图中是否表示清晰。I、施工图中所列各种标准图册施工单位是否具备。J、材料来源有无保证。能否代换,图中所要求的条件能否满意,新材料,新技术的应用有无问题。K、地基处理方法是否合理,建筑与结构是否存在不能施工、不便于施工的技术问题或简单导致质量、平安、工程费用增加等方面的问题。1.、工艺管道、电气线路、设备装置、运输道路与建筑物之间或相互间有无冲突
6、,布置是否合理。M、施工平安、环境卫生有无保证。N、图纸是否符合监理大纲所提出的要求。2、施工组织设计、方案审批程序(1)施工合同签订后,监理负责人(总监代表)应督促施工方编制施工组织设计或方案。(2)施工组织设计方案要经监理审批。送审的施工组织设计方案必需是施工方自审手续齐全的基础上(即有编制人,施工方技术负贡人签名和施工方的单位公章),由施工方填写报审表(A1),并附方案一式肆份报送监理负贡人,手续不全,应退回施工方补齐后再报。(3)监理负责人组织对施工方送审的方案进行审查,审查看法报总监核签后送总工程师审批,必要时由总工组织会议审定。涉及增加工程施工费用时要光征得业主(建设单位)同意,审
7、批后的施工组织设计或方案退回施工方及业主各一份。公司监理负责人、资料室各存一份。(4)经审批的施工组织设计或方案是组织施工和监理的依据、监理人员应督促施工方仔细执行,不得随意变更,须要变更时要报监理同意。(5)施工组织、设计、文案内容有:A、项目的划分是否合理,有无重项和漏项。B、进度在总的时间支配上是否符合合同中规定的工期要求或是否与项目总进度支配中施工进度分月标的要求一致。C、施工依次的支配是否符合逻辑,是否满意分期投产的要求以及是否符合施工程序的要求。D、工地材料物资供应的均衡性是否满意要求。E、劳动力、材料、机具设备供应支配是否能确保施工进度支配的实现。F、施工组织总设计的合理性,全面
8、性和可行性如何?G、进度支配与业主供应资金的实力是否一样。H、总平面的设计是否合理。I、现场的条件是否满意要求。J、施工方案是否合理。K、现场管理人员的资格、阅历和人数是否满意该工程的要求,组织是否健全。1.、特殊的工程工期是否有特殊的措施处理。3、建筑物放线验线程序(1)必需向业主收集齐城市规划部门批复的下列文件、资料后才能开工。A、红线图:B、报建图(含有四至图):C、放线册。(2)必需有城市规划勘察部门标定的建筑物基线、基点。(3)先由施工单位按报建图、放线册、施工图的要求。把整幢建筑物的轴线放样出来,并由其技术总负责人签名加盖公司章,填写好送审表(A-5)后送监理方。(4)监理负贡人必
9、需全面依据有关部门批出的文件、资料进行验线,全面校核建筑物的内轴线、建筑物的外边线与规划部门的基线、基点的尺寸无误后,报送总监批准。(5)经总监批准后通知业主方验收,待业主方代表签字盖章后签发送审表(A5)给施工单位进行下道工序。(6)经核准后的全部轮线均需放至固定地点上,施工过程中要加以爱护,任何人不得随意挪动。(7)对于建筑物各层承重结构的轴线.施工方应在现场清晰后标明墙、柱轴线位置(包括平面轴线及建筑物大角垂直轴线位置),填报测量放线报验单(A4)。由监理负责人检查核准后才进行该部位的结构施工。4、审批分包单位资格程序(1)由总承包单位依据工程的实际状况提出书面申请,填写申请表(A3)。
10、(2)总承包单位提交申请同时供应分包单位的资质证书,营业执照,完成工程的履历状况等送监理负责人。(3)监理负贡人对分包单位提出看法送总监。(4)总监组织业主等有关人员对分包单位的实际实力作现场考察。(5)总监依据考察结果作出评估,会办业主后签发申请表(A一4),回复施工方。5、工程开工审批程序(一)审批前,下列手续必需齐全。(D城市规划部门批准的建设工程规划许可证。(2)业主和承包单位签订的合同。(3)已审定的图纸和图纸会审纪要。(4)已审定的施工组织、设计、施工进度支配。(5)城监部门核发的城监牌。(6)建委签发的施工任务书。(7)质监站签订的质监合同。(8)规划部门已进行了放线验线。(9)
11、开工前必需的材料的合格证、化验单、抽验结果,碎协作比等已齐全。(10)施工用的水、电已报批准装至现场、临进设施、临时占用道路、市政排污等报批。(二)由施工方提出开工申请报告(4)表交监理方。(三)监理负贡人依据已审定的施工组织设计和进度支配,对进场的人员和机械材料等进行核实,确认符合条件审核后报送总监。(四)总监在确认条件成熟后,会同业主探讨确定详细的开工日期。(五)总监签发工程开工报告(A4)给施工单位。6、施工样板确认程序(1)运用新材料,新工艺及装饰工程在全面施工前,监理负贡人应督促施工方按设计要求做样板或样板间。并请业主,设计方确认工艺及质量标准。(2)经确认样板或样板间要爱护好.施工
12、方要严格按此施工,未经有关单位同意,任何人不得随意变更。(3)监理人员对未按样板或样板间施工的工程,一律不予验收,并通知施工方限期改正。7、原材料、构配件及设备检验程序(1)工程须要的主要原材料、构配件及设备必需由监理负责人进行质量认证后才能用于工程上。(2)主要装饰材料、构配件及设备在订货前应由施工方提交样品(或来样)和有关厂家的资质证明及单价资料向监理申报(A-6、一7)、由监理负贡人会同设计、业主探讨同意后方可订货,必要时还应到厂家实地考察。(3)主要的材料进场时,由施工方填报材料报验单(A-6)并附质量证明文件交监理方,质量证明文件包括:A、钢材、水泥、防水材料、型材等主材须有出厂合格
13、证和试验报表(进口钢材必需有海关商检证明和化学试验报告)。B、砂、石等各种地方材料要有试验报告。C、采纳新材料制品应有技术鉴定文件,生产厂的产品质量标准,运用说明和工艺要求。(4)经审核验收的材料、构配件必需达到如下要求:A、质量保证资料齐全、有效、有关技术指标符合设计及规范要求。B、现场实物标记与资料和来样相符。对不合格的材料、资料不全、实物与资料和来样不符或标记不清,不能确认的材料,不予验收应限期运出现场。(5)主要设备进场应有说明书,进口设备应有海关商检证明及中文技术说明书,监理负责人应检直设备是否符合设计文件和标书规定的厂家、型号、规格和标准,并按相应说明书规定进行检查,必要时由法定检
14、测部门进行检测。8、质量问题通知改正程序(1)监理负贡人及其成员每天应到施工现场检查.对关键的施工部位还应作旁站监督(如捣碎桩芯、楼面等),即作全过程的现场监督。(2)检查的内容有:运用施工材料的质量、施工工艺是否按规范、规程及批准的施工方案执行,工人操作水平及成品的质量等等。(3)对不符合规范、规程的操作工艺及运用不符合标准的材料以及产生质量缺陷的工程、监理负责人先约见施工单位项目经理,口头通知其马上改正,并做好记录。(4)当施工方超过两天对所存在的问题仍未有变更的迹象时,监理负贡人马上向施工方发出不合格工程项目通知书(B2),督促施工方进行处理。9、工程质量缺陷和事故处理程序(1)当工程发
15、生质量缺陷时.,监理负责人应刚好督促施工方向监理和业主申报(A-IO)。(2)对于所发生的质量缺陷、监理负责人依据缺陷的严峻程度实行修整或返工处理的措施。一般性的质量缺陷应限定施工方在两天之内修整完毕。(3)对于未达到质量标准而且无法修整的缺陷应督促施工方组织人员提出加固修整措施经总监审批后执行或进行全面返工推倒重做。(4)当工程出现工程质量事故和其它事故,施工单位应刚好报告监理负责人(A-IO)随后三天内应提交事故初步报告的内容,包括事故分析、严峻程度、处理方案、整改措施等。依据事故的大小,总监组织业主、设计等单位对方案进行会审。经总监审核送总工程师审批后,督促施工方实施,处理完毕后由施工方填报工程报验单(A8)和事故总结报告交监理,由总监理组织业主、设计等有关单位进行验收。确认符合条件后方可进行下道工序。10、工程停工复工程序(1)在施工过程中出现下列状况之一者,监理负贡人可发出工程暂停工指令,暂停工指令(B-8)由总监签发报公司和业主备案。A、施工中质量出现异样状况、经监理人员提出后施工方未实行改进措施或措施不力,已导致质量状况出现问题。B、上道工序未经监理核验而进入下道工序施工。C、擅自运用未
