[监理资料]石材幕墙监理技术交底[2017版].docx

上传人:p** 文档编号:1117794 上传时间:2024-08-01 格式:DOCX 页数:2 大小:8.39KB
下载 相关 举报
[监理资料]石材幕墙监理技术交底[2017版].docx_第1页
第1页 / 共2页
[监理资料]石材幕墙监理技术交底[2017版].docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《[监理资料]石材幕墙监理技术交底[2017版].docx》由会员分享,可在线阅读,更多相关《[监理资料]石材幕墙监理技术交底[2017版].docx(2页珍藏版)》请在第壹文秘上搜索。

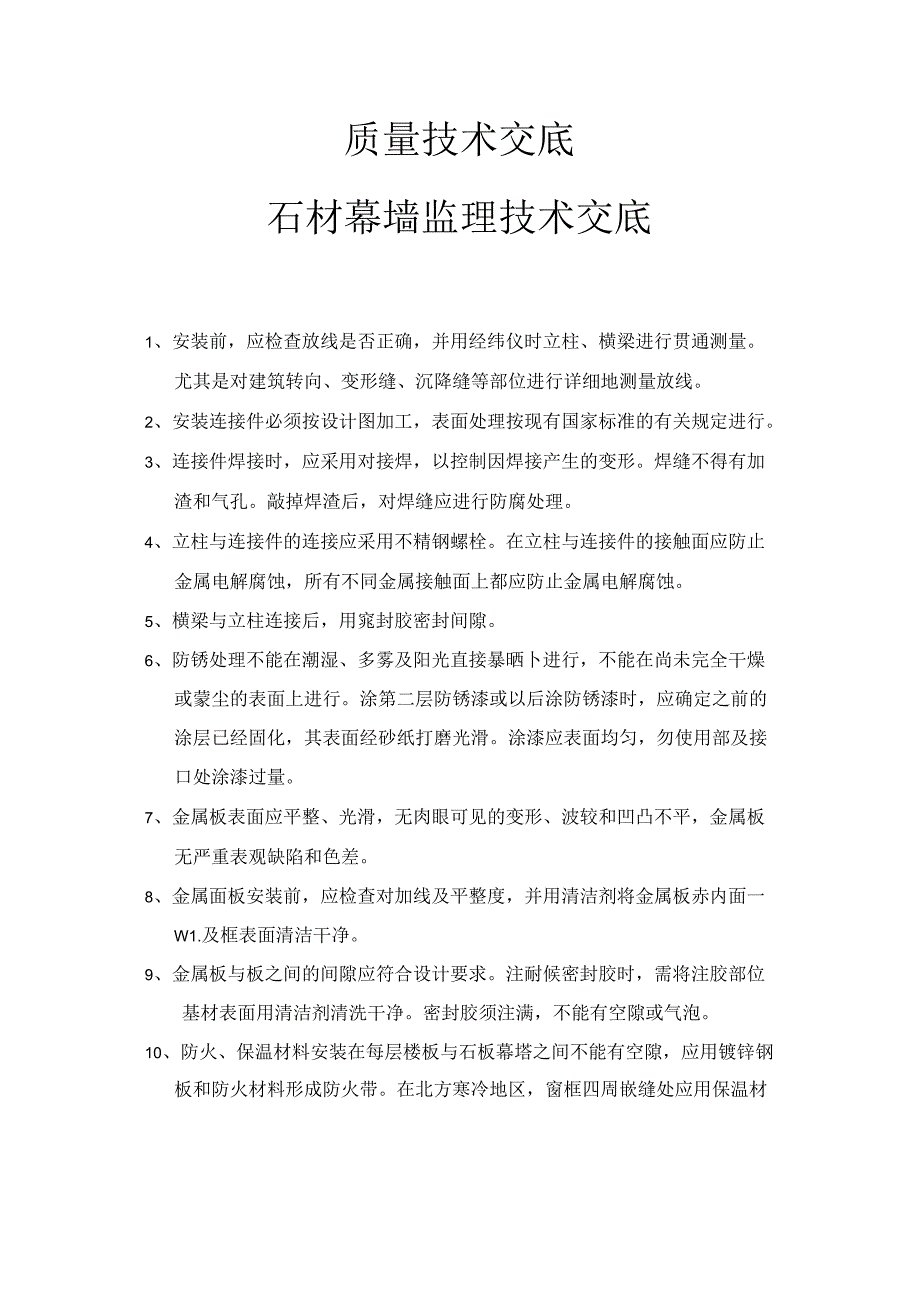

1、质量技术交底石材幕墙监理技术交底1、安装前,应检查放线是否正确,并用经纬仪时立柱、横梁进行贯通测量。尤其是对建筑转向、变形缝、沉降缝等部位进行详细地测量放线。2、安装连接件必须按设计图加工,表面处理按现有国家标准的有关规定进行。3、连接件焊接时,应采用对接焊,以控制因焊接产生的变形。焊缝不得有加渣和气孔。敲掉焊渣后,对焊缝应进行防腐处理。4、立柱与连接件的连接应采用不精钢螺栓。在立柱与连接件的接触面应防止金属电解腐蚀,所有不同金属接触面上都应防止金属电解腐蚀。5、横梁与立柱连接后,用窕封胶密封间隙。6、防锈处理不能在潮湿、多雾及阳光直接暴晒卜进行,不能在尚未完全干燥或蒙尘的表面上进行。涂第二层

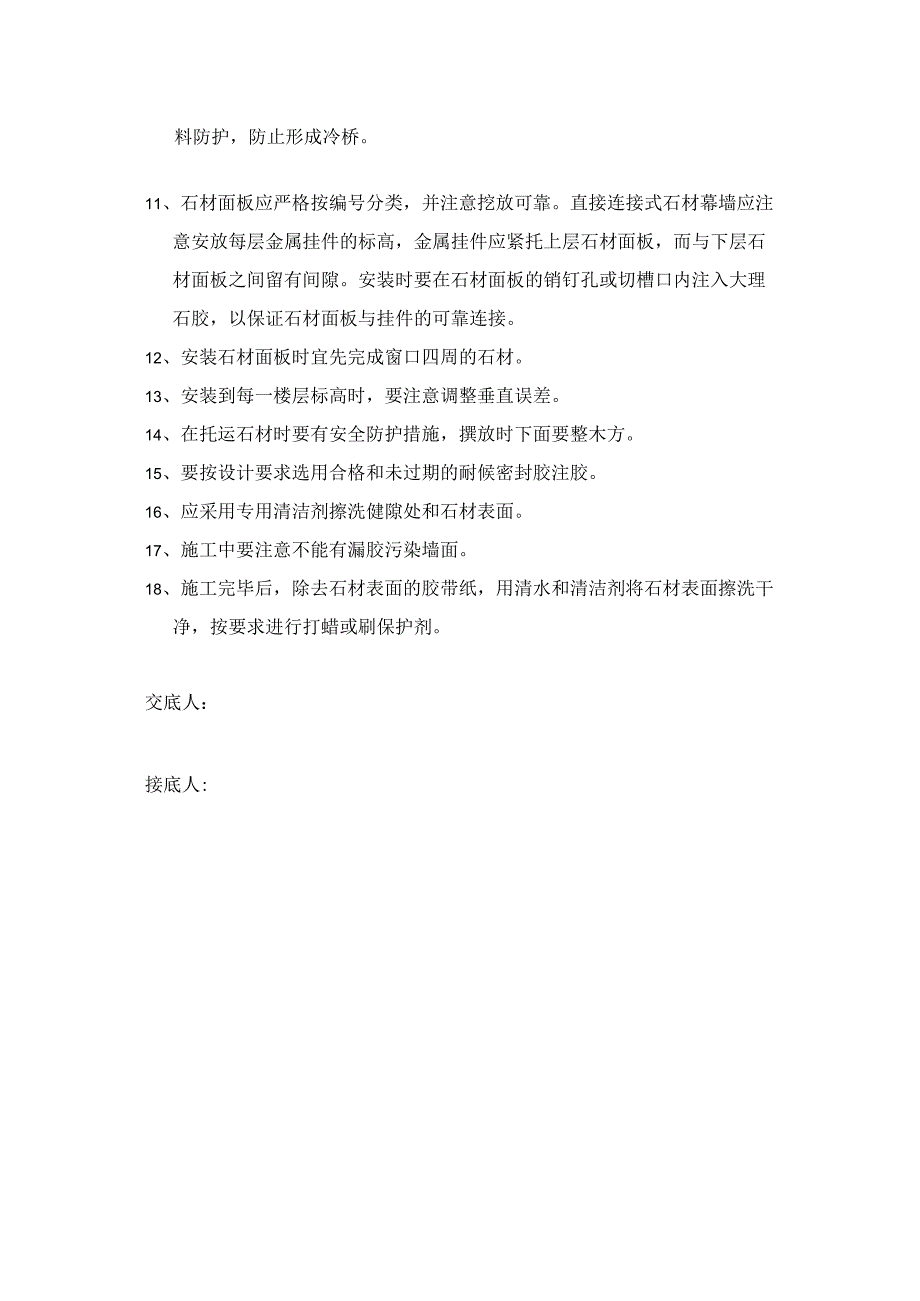

2、防锈漆或以后涂防锈漆时,应确定之前的涂层已经固化,其表面经砂纸打磨光滑。涂漆应表面均匀,勿使用部及接口处涂漆过量。7、金属板表面应平整、光滑,无肉眼可见的变形、波较和凹凸不平,金属板无严重表观缺陷和色差。8、金属面板安装前,应检查对加线及平整度,并用清洁剂将金属板赤内面一W1.及框表面清洁干净。9、金属板与板之间的间隙应符合设计要求。注耐候密封胶时,需将注胶部位基材表面用清洁剂清洗干净。密封胶须注满,不能有空隙或气泡。10、防火、保温材料安装在每层楼板与石板幕塔之间不能有空隙,应用镀锌钢板和防火材料形成防火带。在北方寒冷地区,窗框四周嵌缝处应用保温材料防护,防止形成冷桥。11、石材面板应严格按

3、编号分类,并注意挖放可靠。直接连接式石材幕墙应注意安放每层金属挂件的标高,金属挂件应紧托上层石材面板,而与下层石材面板之间留有间隙。安装时要在石材面板的销钉孔或切槽口内注入大理石胶,以保证石材面板与挂件的可靠连接。12、安装石材面板时宜先完成窗口四周的石材。13、安装到每一楼层标高时,要注意调整垂直误差。14、在托运石材时要有安全防护措施,撰放时下面要整木方。15、要按设计要求选用合格和未过期的耐候密封胶注胶。16、应采用专用清洁剂擦洗健隙处和石材表面。17、施工中要注意不能有漏胶污染墙面。18、施工完毕后,除去石材表面的胶带纸,用清水和清洁剂将石材表面擦洗干净,按要求进行打蜡或刷保护剂。交底人:接底人:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
