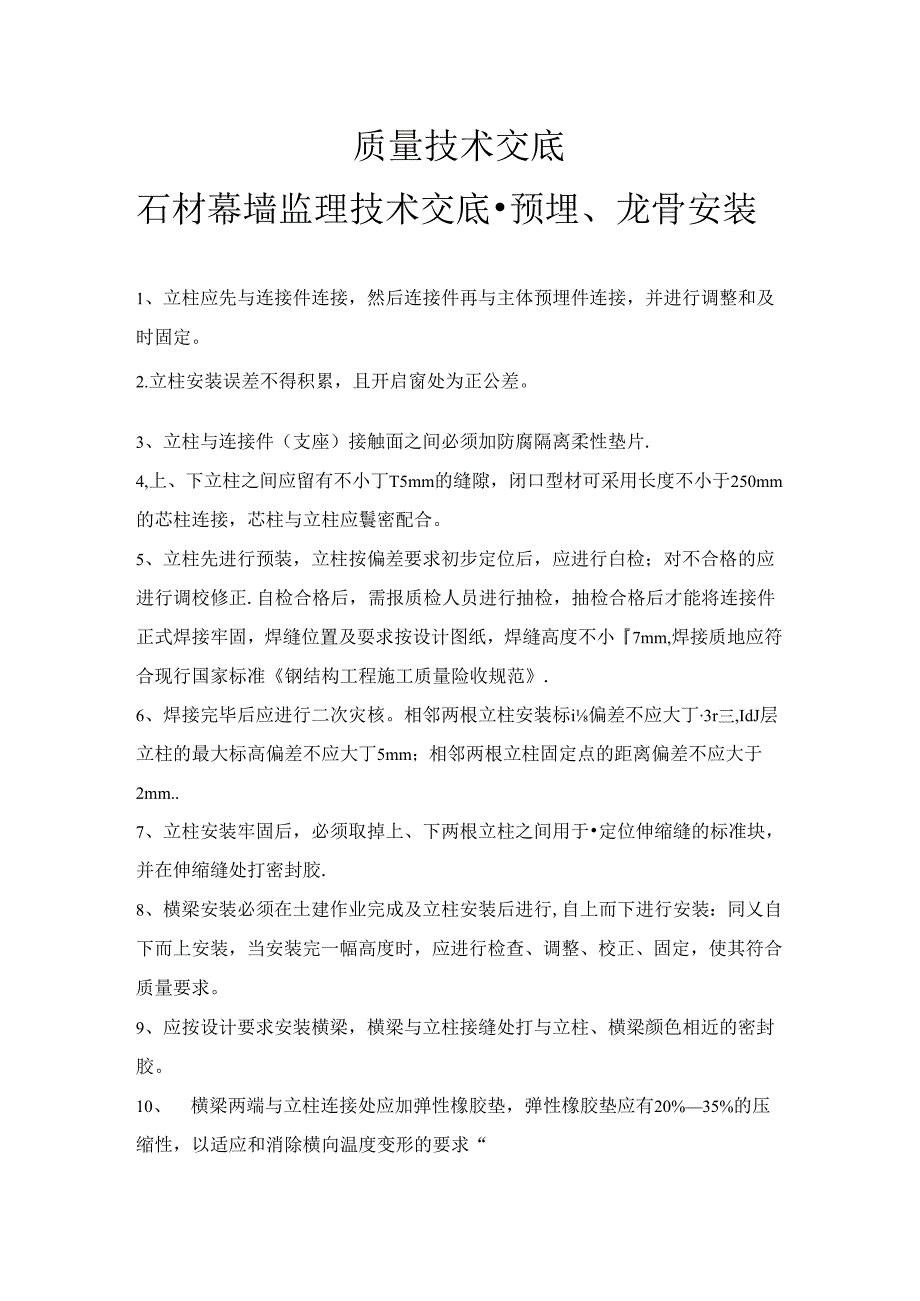

1、质量技术交底石材幕墙监理技术交底预埋、龙骨安装1、立柱应先与连接件连接,然后连接件再与主体预埋件连接,并进行调整和及时固定。2.立柱安装误差不得积累,且开启窗处为正公差。3、立柱与连接件(支座)接触面之间必须加防腐隔离柔性垫片.4,上、下立柱之间应留有不小丁T5mm的缝隙,闭口型材可采用长度不小于250mm的芯柱连接,芯柱与立柱应鬟密配合。5、立柱先进行预装,立柱按偏差要求初步定位后,应进行白检;对不合格的应进行调校修正.自检合格后,需报质检人员进行抽检,抽检合格后才能将连接件正式焊接牢固,焊缝位置及耍求按设计图纸,焊缝高度不小7mm,焊接质地应符合现行国家标准钢结构工程施工质量险收规范.6、

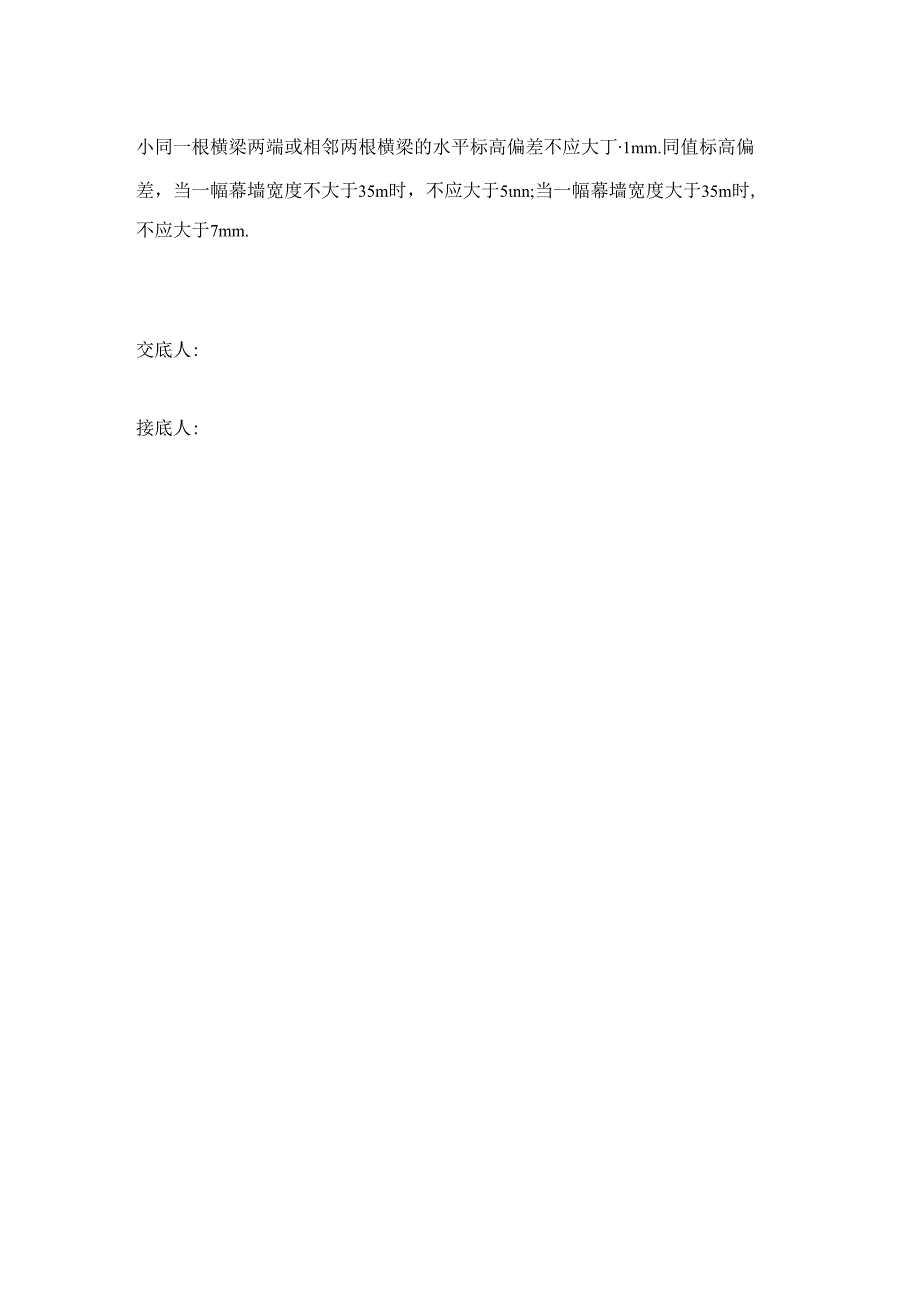

2、焊接完毕后应进行二次灾核。相邻两根立柱安装标i偏差不应大丁3r三,IdJ层立柱的最大标高偏差不应大丁5mm;相邻两根立柱固定点的距离偏差不应大于2mm.7、立柱安装牢固后,必须取掉上、下两根立柱之间用于定位伸缩缝的标准块,并在伸缩缝处打密封胶.8、横梁安装必须在土建作业完成及立柱安装后进行,自上而下进行安装:同乂自下而上安装,当安装完一幅高度时,应进行检查、调整、校正、固定,使其符合质量要求。9、应按设计要求安装横梁,横梁与立柱接缝处打与立柱、横梁颜色相近的密封胶。10、横梁两端与立柱连接处应加弹性橡胶垫,弹性橡胶垫应有20%35%的压缩性,以适应和消除横向温度变形的要求“小同一根横梁两端或相邻两根横梁的水平标高偏差不应大丁1mm.同值标高偏差,当一幅幕墙宽度不大于35m时,不应大于5nn;当一幅幕墙宽度大于35m时,不应大于7mm.交底人:接底人:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
