《2018年7月30日江苏句容抽水蓄能电站工程建设安全检查整改通知单13(葛洲坝).docx》由会员分享,可在线阅读,更多相关《2018年7月30日江苏句容抽水蓄能电站工程建设安全检查整改通知单13(葛洲坝).docx(5页珍藏版)》请在第壹文秘上搜索。

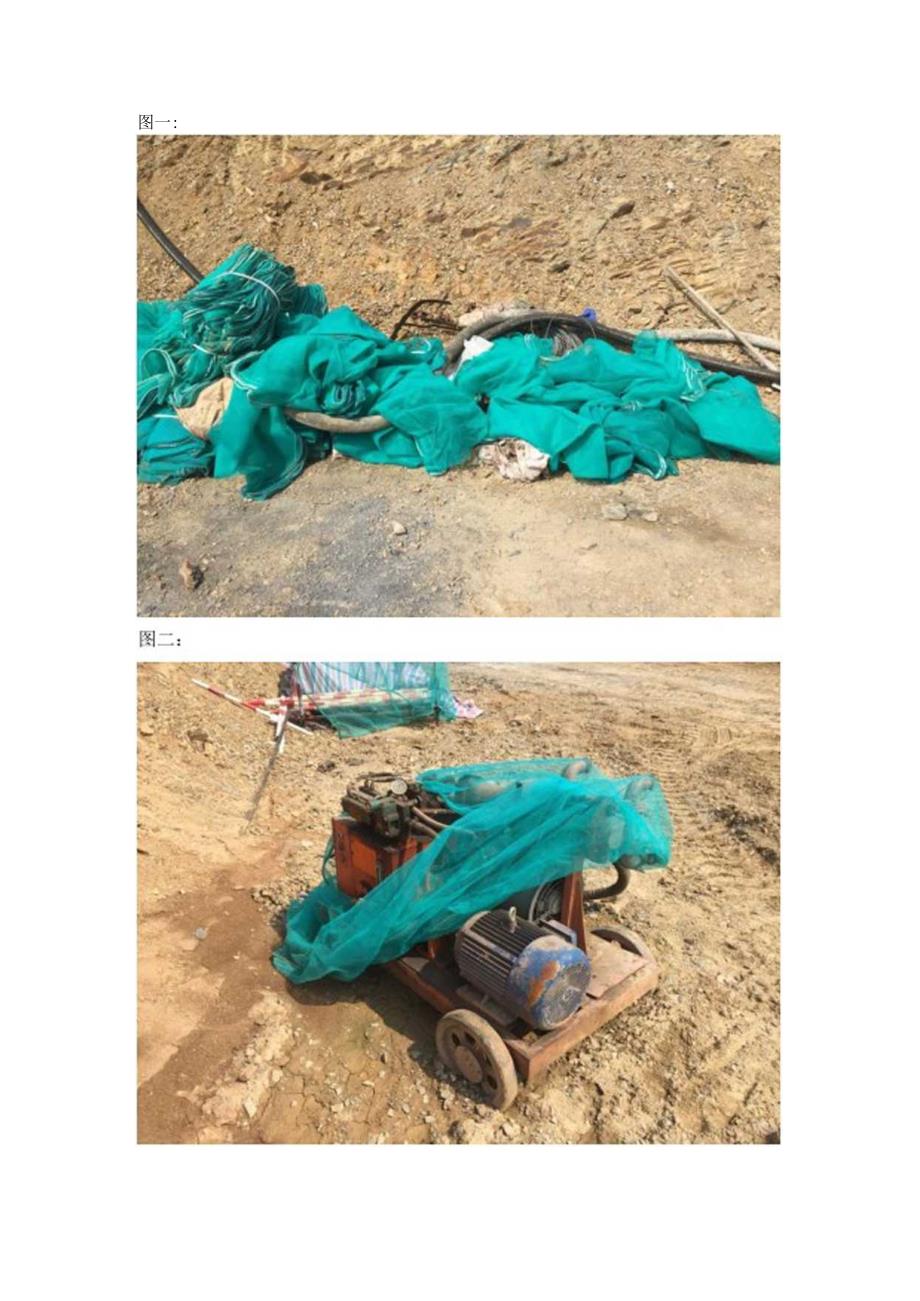

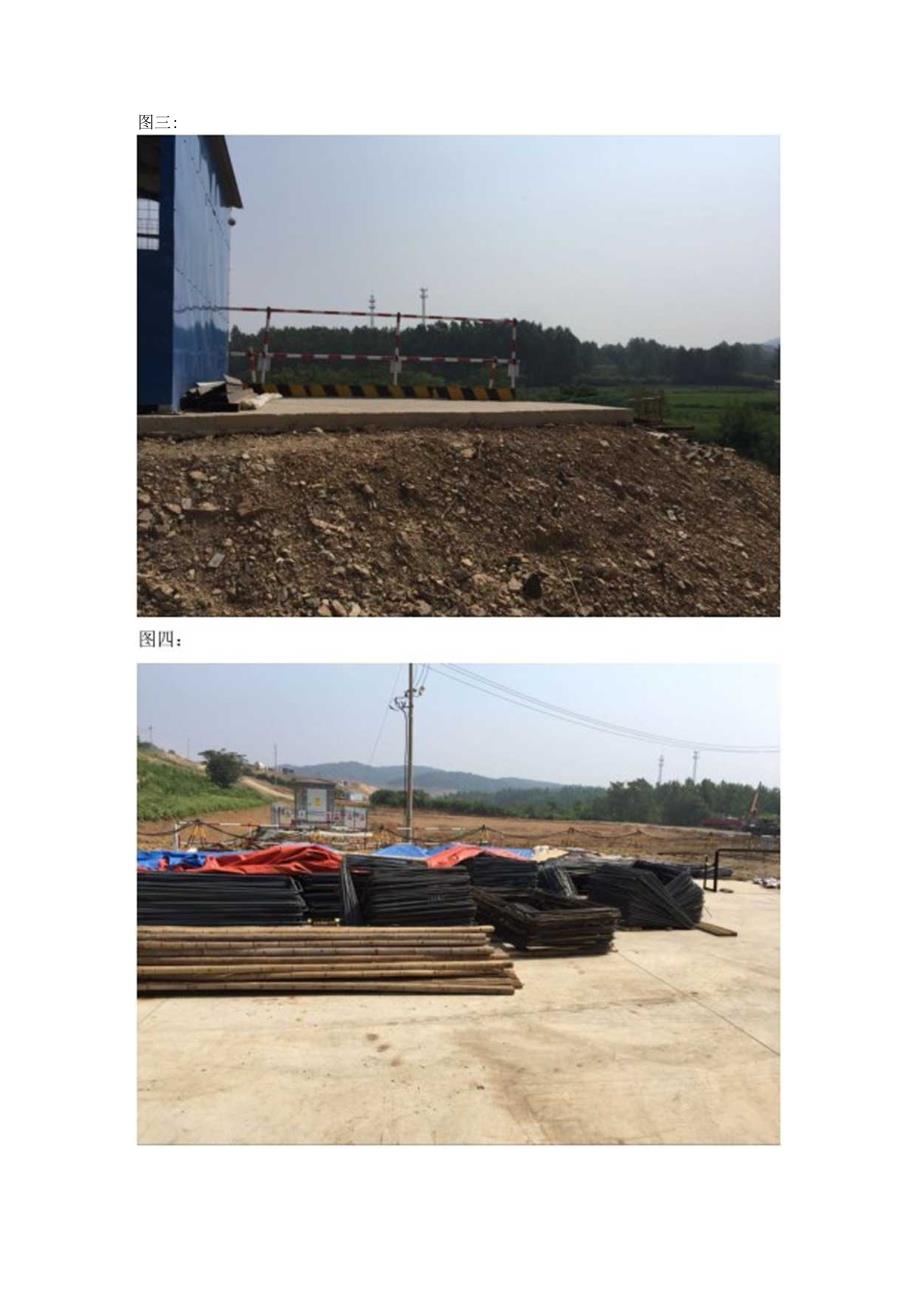

江苏句容抽水蓄能电站工程安全检查整改通知单检件M织单位:句容抽水节能电站工程监理部编号:监理2018013号(CGGC)被查单位嘉洲坝检查时间2018.7.30检查范用和内容2018年7月30日,监理部组织各6工单位对施工现场进行了安全文明施工用松农,检杳发现的问题及桃改要求如下:检查内容序号发现问题(照片另附)整改要求整改期限葛洲坝施工现场I下施放水口位置施工材料未及时规整、设茶未及时回收,(图1、2)格材料按要求整理拐放,设备及时回收.8月1日2放水口空压机旁临空面缺少防护柱杆,(图3)增设防护栏杆8月1112钢筋加工场锹筋堆放不符合要求,缺少材料标识牌.(图4)钢筋下方增设方木.现场增设材料标识牌。8月4日3承包商营地钢筋加工场配电柜标识不符合要求.(图5)统一采用机打标识.8月4日4承包商营地塔机未做防护栏杆,(图6)周边增设防护栏杆.8月1日检查组人员街名检查组组长检查组成员图一:图三:图五:图六

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
