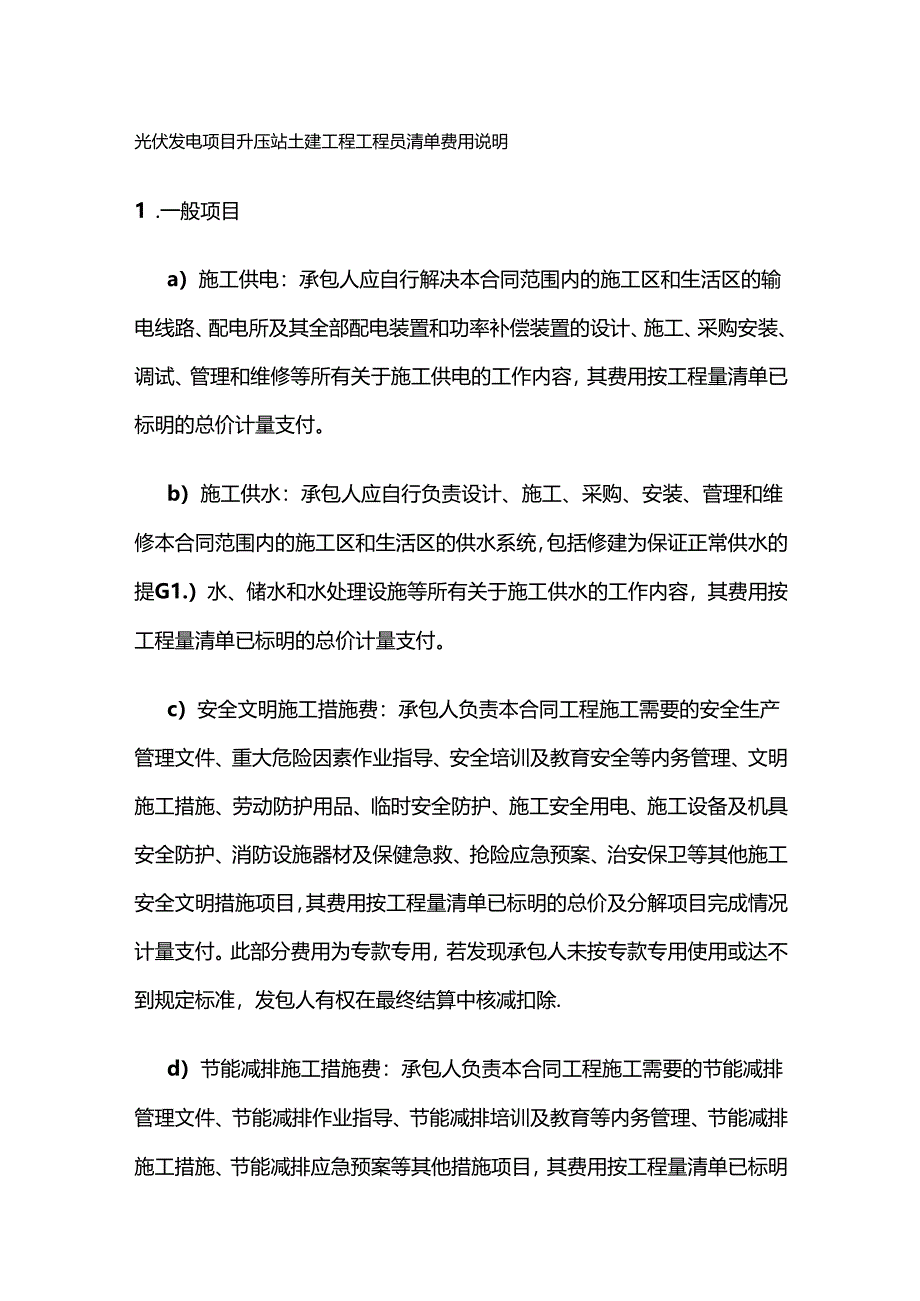

1、光伏发电项目升压站土建工程工程员清单费用说明1 .一般项目a)施工供电:承包人应自行解决本合同范围内的施工区和生活区的输电线路、配电所及其全部配电装置和功率补偿装置的设计、施工、采购安装、调试、管理和维修等所有关于施工供电的工作内容,其费用按工程量清单已标明的总价计量支付。b)施工供水:承包人应自行负责设计、施工、采购、安装、菅理和维修本合同范围内的施工区和生活区的供水系统,包括修建为保证正常供水的提G1.)水、储水和水处理设施等所有关于施工供水的工作内容,其费用按工程量清单已标明的总价计量支付。c)安全文明施工措施费:承包人负责本合同工程施工需要的安全生产管理文件、重大危险因素作业指导、安全
2、培训及教育安全等内务管理、文明施工措施、劳动防护用品、临时安全防护、施工安全用电、施工设备及机具安全防护、消防设施器材及保健急救、抢险应急预案、治安保卫等其他施工安全文明措施项目,其费用按工程量清单已标明的总价及分解项目完成情况计量支付。此部分费用为专款专用,若发现承包人未按专款专用使用或达不到规定标准,发包人有权在最终结算中核减扣除.d)节能减排施工措施费:承包人负责本合同工程施工需要的节能减排管理文件、节能减排作业指导、节能减排培训及教育等内务管理、节能减排施工措施、节能减排应急预案等其他措施项目,其费用按工程量清单已标明的总价及分解项目完成情况计量支付。此部分费用为专款专用,若发现承包人

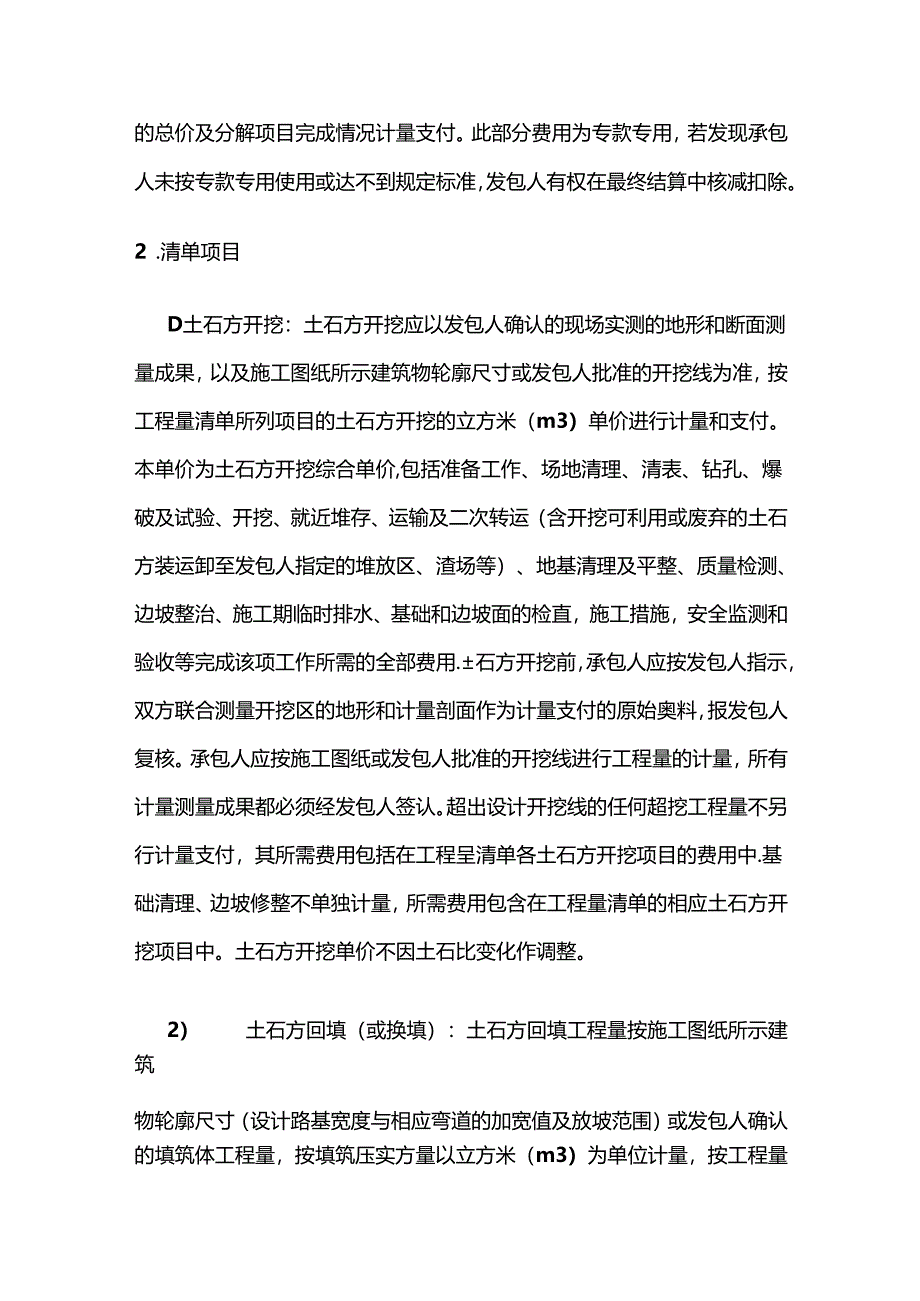

3、未按专款专用使用或达不到规定标准,发包人有权在最终结算中核减扣除。2 .清单项目D土石方开挖:土石方开挖应以发包人确认的现场实测的地形和断面测量成果,以及施工图纸所示建筑物轮廓尺寸或发包人批准的开挖线为准,按工程量清单所列项目的土石方开挖的立方米(m3)单价进行计量和支付。本单价为土石方开挖综合单价,包括准备工作、场地清理、清表、钻孔、爆破及试验、开挖、就近堆存、运输及二次转运(含开挖可利用或废弃的土石方装运卸至发包人指定的堆放区、渣场等)、地基清理及平整、质量检测、边坡整治、施工期临时排水、基础和边坡面的检直,施工措施,安全监测和验收等完成该项工作所需的全部费用.石方开挖前,承包人应按发包人
4、指示,双方联合测量开挖区的地形和计量剖面作为计量支付的原始奥料,报发包人复核。承包人应按施工图纸或发包人批准的开挖线进行工程量的计量,所有计量测量成果都必须经发包人签认。超出设计开挖线的任何超挖工程量不另行计量支付,其所需费用包括在工程呈清单各土石方开挖项目的费用中.基础清理、边坡修整不单独计量,所需费用包含在工程量清单的相应土石方开挖项目中。土石方开挖单价不因土石比变化作调整。2) 土石方回填(或换填):土石方回填工程量按施工图纸所示建筑物轮廓尺寸(设计路基宽度与相应弯道的加宽值及放坡范围)或发包人确认的填筑体工程量,按填筑压实方量以立方米(m3)为单位计量,按工程量清单所列项目单价支付。单
5、价中包括准备工作、场地清理、清表、土石方或换填料(现场弃渣石料)取运、填筑、碾压、质量检测、现场工艺试驰、施工期临时排水、地基清理及平整、基础和边坡面的检查、安全监测和验收等完成该项工作所需的全部费用。土石方回填前,由承包人应按发包人指示,双方联合测量回填区的地形和计量剖面作为计量支付的原始资料,报发包人复核。承包人应按施工图纸或发包人批准的回填线进行工程量的计量,所有计量测量成果都必须经发包人签认.超出设计回填线的任何超填工程量不另行计量支付,其所需费用包括在土石方回填项目单价费用中.设计建筑物轮廓尺寸以外的土石方填筑为土石方开挖弃渣,以及需要运至渣场弃渣量,均包含在单价中,不再单独计量。3

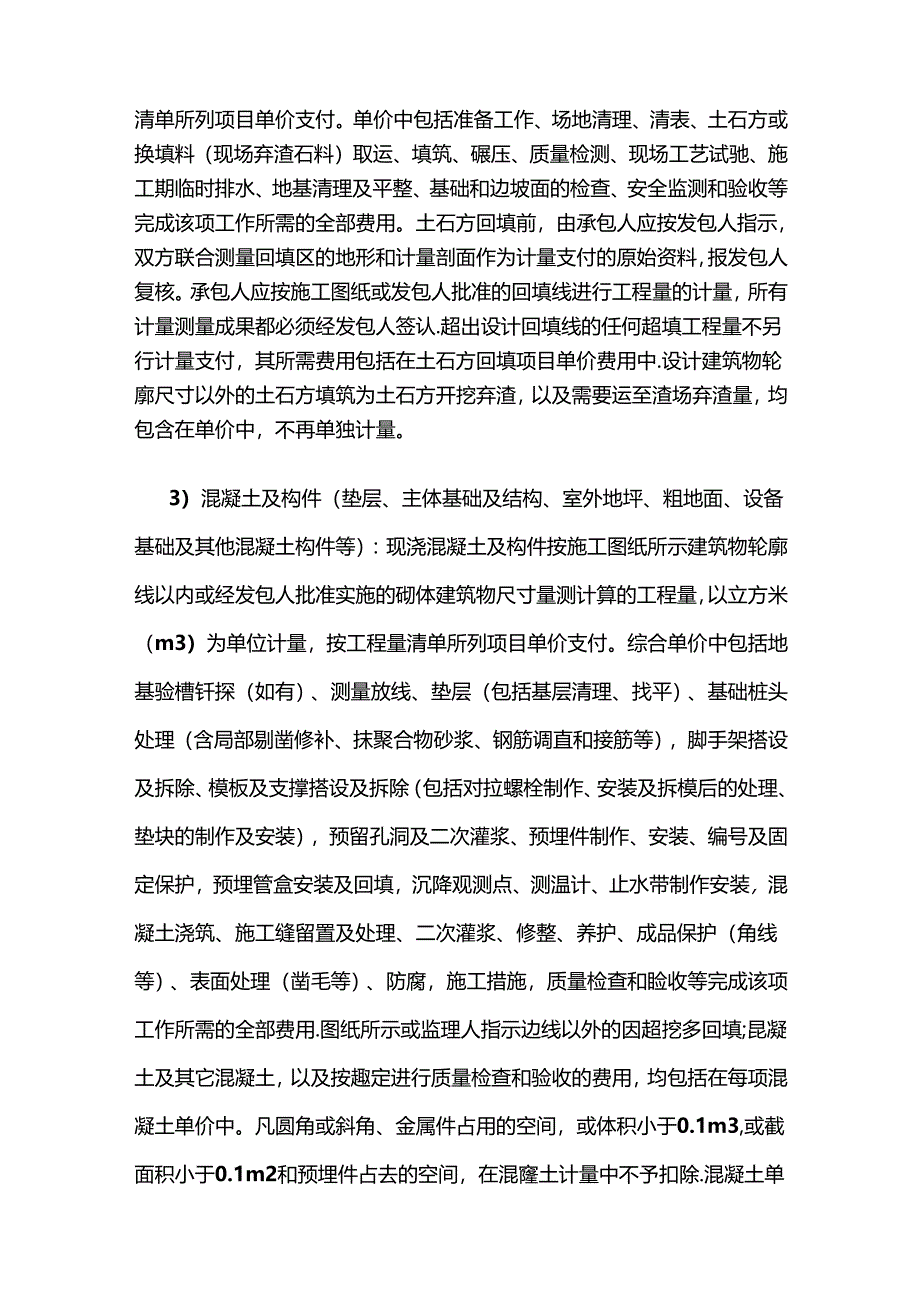

6、)混凝土及构件(垫层、主体基础及结构、室外地坪、粗地面、设备基础及其他混凝土构件等):现浇混凝土及构件按施工图纸所示建筑物轮廓线以内或经发包人批准实施的砌体建筑物尺寸量测计算的工程量,以立方米(m3)为单位计量,按工程量清单所列项目单价支付。综合单价中包括地基验槽钎探(如有)、测量放线、垫层(包括基层清理、找平)、基础桩头处理(含局部剔凿修补、抹聚合物砂浆、钢筋调直和接筋等),脚手架搭设及拆除、模板及支撑搭设及拆除(包括对拉螺栓制作、安装及拆模后的处理、垫块的制作及安装),预留孔洞及二次灌浆、预埋件制作、安装、编号及固定保护,预埋管盒安装及回填,沉降观测点、测温计、止水带制作安装,混凝土浇筑、
7、施工缝留置及处理、二次灌浆、修整、养护、成品保护(角线等)、表面处理(凿毛等)、防腐,施工措施,质量检查和睑收等完成该项工作所需的全部费用.图纸所示或监理人指示边线以外的因超挖多回填;昆凝土及其它混凝土,以及按趣定进行质量检查和验收的费用,均包括在每项混凝土单价中。凡圆角或斜角、金属件占用的空间,或体积小于0.1m3,或截面积小于0.1m2和预埋件占去的空间,在混窿土计量中不予扣除.混凝土单价中已包括:昆凝土温度控制(测温元件)、表面保护所需的材料和有关设备的采购、供应、制作和安装的全部费用。4)钢筋、预埋件及钢构件(;躁土构件内钢筋、预埋件及钢构件等):钢筋、预埋件及钢构件按施工图纸或经发包
8、人批准实施的尺寸按房屋建筑与装饰工程工程量计算规范(GB50845-2013)、国家建筑标准设计图集约定的钢筋、埋件、钢构件计算规则计算的工程量,以吨(t)为单位计量,按工程量清单所列项目单价支付。综合单价中包括钢筋及埋件加工设备的进出场、转移、安装、拆除、维修保养及施工准备,钢筋、钢板材料采购、运输、保管,钢筋翻样、钢筋制作、分类码放、成品保护、标识、二次倒运、绑扎(包括对焊、钢筋马镜加工、直螺纹、锥螺纹接头、钢筋套丝加工及保护等),埋件制作及安装(包括钢板钢筋切割、打眼、矫正、轧断、煨弯、焊接、除锈、边角打磨处理及标识等),型钢及其他构件加工及安装,绑扎(含预留插筋及墙体拉接筋的绑扎),施
9、工措施,抽样检查,质量检查和验收等完成该项工作所需的全部费用。根据施工图要求而采用的钢筋接头(含机械连接、直螺纹、搭接、焊接等)、钢筋加工损耗、措施钢筋(钢筋马凳、支撑筋等)已包含在综合单价中,不单独计量计价。砌体中的加固钢筋或拉结筋,已包含砌体综合单价内,不另行计量支付。5)砌筑、浆砌石(墙体、排水沟、截水沟、挡土墙、防护墩及零星砌筑等):砖砌筑、浆砌石按施工图纸所示建筑物轮廓线以内或经发包人批准实施的砌体建筑物尺寸量测计算的工程量,以立方米(m3)为单位计量,按工程量清单所列项目单价支付.单价中包括测量放线、基础开挖、碾压夯实、材料供应、砌体砌筑、砂浆抹面、养护、防护墩警示涂料、脚手架搭设
10、及拆除、模板及支撑搭设及拆除,预留孔洞及二次砌筑、预埋件制作、安装、编号及固定保护,预埋管盒安装及回填,施工措施,质量检查和验收等完成该项工作所需的全部费用。砌体建筑物基础清理、砌体工程中的止水设施和砌体中的加固钢筋或其他筋、砌体勾缝,晒入到相应砌体单价内,不另行计量支付。承包人施工过程中直接开挖成型的截排水沟不能作为截排水沟项目单独计量,按土石方开挖项目计量计价.6)砖明沟:以米计量,按施工图示以中心线长度计算。其综合单价包括土方挖、运、铺设垫层、底板混凝土制作、运输、浇筑、振捣、养护、砌砖、刮缝、抹灰、材料运输,施工7)卵石层、站内铺卵石:按施工图示尺寸以m3为单价计算。其综合单价包括材料
11、的购置、运输、敷设等全部费用。8)围栏:按施工图示尺寸以t计算。其综合单价包括材料购置、测星放线、混凝土浇筑、养护、预埋铁件、安装围栏,施工措施,质量检查和验收等完成该项工作所需的全部费用。9)电缆沟:以米计量,按施工图示以中心线长计算。其综合单价包括挖填、运土石方、铺设垫层、模板及支撑制作、安装、拆除、堆放、运输及清理模内杂物、刷隔离剂、混凝土制作、运输、浇筑、振捣、养护、刷防护材料,埋件及电缆支架制作安装、防腐,施工措施,质量检查和验收等完成该项工作所需的全部费用.10)站区道路:按施工图示尺寸以面积计算。其综合单价包括场地平整、碎石基层处理、模板制作及安装、设置传力杆及拉力杆、混凝土制作
12、、运输、铺筑、养护、路面切缝及灌缝等全部费用.11)路缘石:按施工图示尺寸以米计算.其综合单价包括材料购置、运输及敷设,警示漆等全部费用。12 )灰色砌块砖:按施工图示尺寸以面积计算。其综合单价包括材料购置、运输及敷设等全部费用。13 )铁艺大门、电动伸缩大门:门按施工图纸以模为单位计量。其综合单价包括大门及其附属设备购置(包括控制系统、管线)、运输、安装、洞口处理、墙体连接,施工措施,质量检查和验收等完成该项工作所需的全部费用.14 )站内绿化:站内绿化按施工图纸所示或经发包人确认的工程量,以平方米(m2)为单位计量,按工程量清单所列项目单价支付.单价中应当包括准备工作、场地清理、挖土覆土、
13、植被栽种与养护、质量检查和验收等完成该项工作所需的全部费用。15)停车位:停车位按施工图纸所示或经发包人确认的工程量,以个为单位计量,按工程量清单所列项目单价支付.单价中应当包括准备工作、场地清理、车位标志划线、施工措施,质量检查和验收等完成该项工作所需的全部费用.16)植草护坡:按施工图纸以每平方米为单位计量,包括边坡平整、孤石清理、表土采购及运输、草籽采购、养料拌合、撒播、覆膜、洒水、施肥、养护、防虫害、日常管理等,工程量最终以发包人审核确定的成活面积计量.17 )给排水工程:按工程量清单确认的单位计量。包括给排水设备的购置、运输、卸货、保管,各种设备、管道、管道附件、伸缩节、阀门、仪表、
14、管道保温装置、管道支吊架的采购、安装及调试,预埋件的埋设工作、各种支(吊)架的制作与安装、各系统管道的水压试验、清洗消毒、防腐、保温与防护,质量检查和验收等完成该项工作所需的全部费用。18 )照明工程:按工程量清单确认的单位计量。所有动力配电箱、灯具、开关、插座、照明电缆、支架的采购、制作与安装,质量检查和验收等完成该项工作所需的全部费用。19 )暖通工程:按工程量清单确认的单位计量。包括通风设备、管道、各种支(吊)架等的材料采购、运输、制作、安装、预留预埋、施工措施,质量检查和验收等完成该项工作所需的全部费用.20 )综合布线系统工程:按工程量清单确认的单位计量。主要包括站内语音、数据网线及
15、有线电视网络的配线、管路、插座等的预埋、敷设、安装及调试,质量检查和验收等完成该项工作所需的全部费用.21)消防系统工程:按工程量清单确认的单位计量。包括设备材料的采购、运输及安装、调试、施工措施,质量检查和验收等完成该项工作所需的全部费用.22)防雷接地工程:按工程量清单确认的单位计量。包括沟槽开挖、回填、二次开挖及回填、设备及材料的采购、运输、焊接、安装、防腐、电阻率测量、第三方检测、质量检查和验收等完成该项工作所需的全部费用。23)桩基础成孔:按图纸所示施工并经验收合格的工程,以设计长度为依据计算实际长度,单价包括桩基础钻孔以及质量检直验收所需的人工、材料和使用设备和辅助设施等一切费用。24)发电设备:发电设备按项目清单单位计量,综合单价中包括场内运输、搬运、钻孔、拼装、吊装、调平、线路连接、螺栓连接、接地、单体调试、联合试运转等完成该项工作所需的全部费用。25)其他工程量清单项目计量规则参照房屋建筑与装饰工程计量规范(GB50854-2013)执行。
