土方开挖、回填施工工艺.docx

上传人:p** 文档编号:1120177 上传时间:2024-08-04 格式:DOCX 页数:3 大小:9.46KB
下载 相关 举报
土方开挖、回填施工工艺.docx_第1页
第1页 / 共3页
土方开挖、回填施工工艺.docx_第2页
第2页 / 共3页
土方开挖、回填施工工艺.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《土方开挖、回填施工工艺.docx》由会员分享,可在线阅读,更多相关《土方开挖、回填施工工艺.docx(3页珍藏版)》请在第壹文秘上搜索。

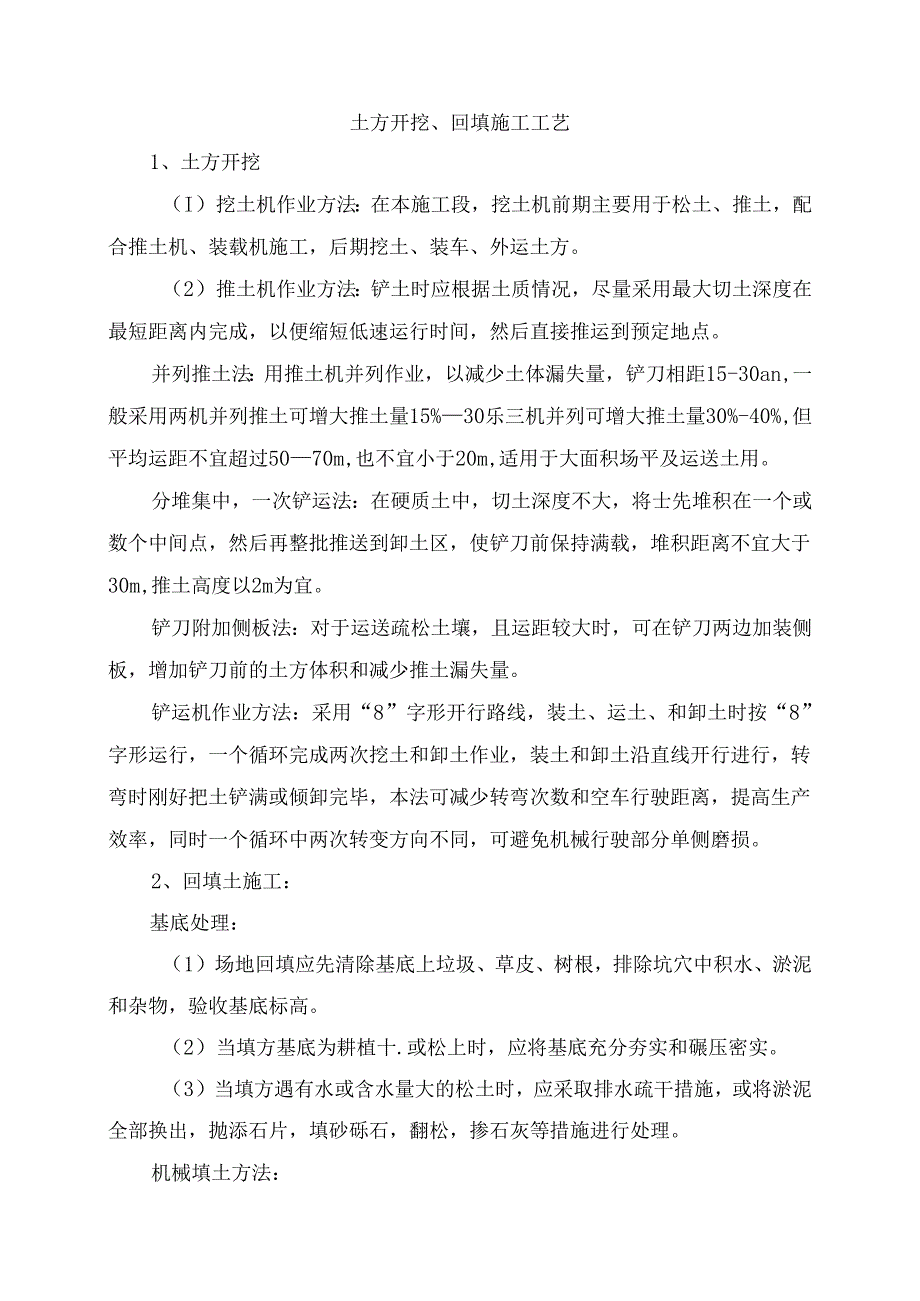

1、土方开挖、回填施工工艺1、土方开挖(I)挖土机作业方法:在本施工段,挖土机前期主要用于松土、推土,配合推土机、装载机施工,后期挖土、装车、外运土方。(2)推土机作业方法:铲土时应根据土质情况,尽量采用最大切土深度在最短距离内完成,以便缩短低速运行时间,然后直接推运到预定地点。并列推土法:用推土机并列作业,以减少土体漏失量,铲刀相距15-30an,一般采用两机并列推土可增大推土量15%30乐三机并列可增大推土量30%-40%,但平均运距不宜超过5070m,也不宜小于20m,适用于大面积场平及运送土用。分堆集中,一次铲运法:在硬质土中,切土深度不大,将士先堆积在一个或数个中间点,然后再整批推送到卸

2、土区,使铲刀前保持满载,堆积距离不宜大于30m,推土高度以2m为宜。铲刀附加侧板法:对于运送疏松土壤,且运距较大时,可在铲刀两边加装侧板,增加铲刀前的土方体积和减少推土漏失量。铲运机作业方法:采用“8”字形开行路线,装土、运土、和卸土时按“8”字形运行,一个循环完成两次挖土和卸土作业,装土和卸土沿直线开行进行,转弯时刚好把土铲满或倾卸完毕,本法可减少转弯次数和空车行驶距离,提高生产效率,同时一个循环中两次转变方向不同,可避免机械行驶部分单侧磨损。2、回填土施工:基底处理:(1)场地回填应先清除基底上垃圾、草皮、树根,排除坑穴中积水、淤泥和杂物,验收基底标高。(2)当填方基底为耕植十.或松上时,

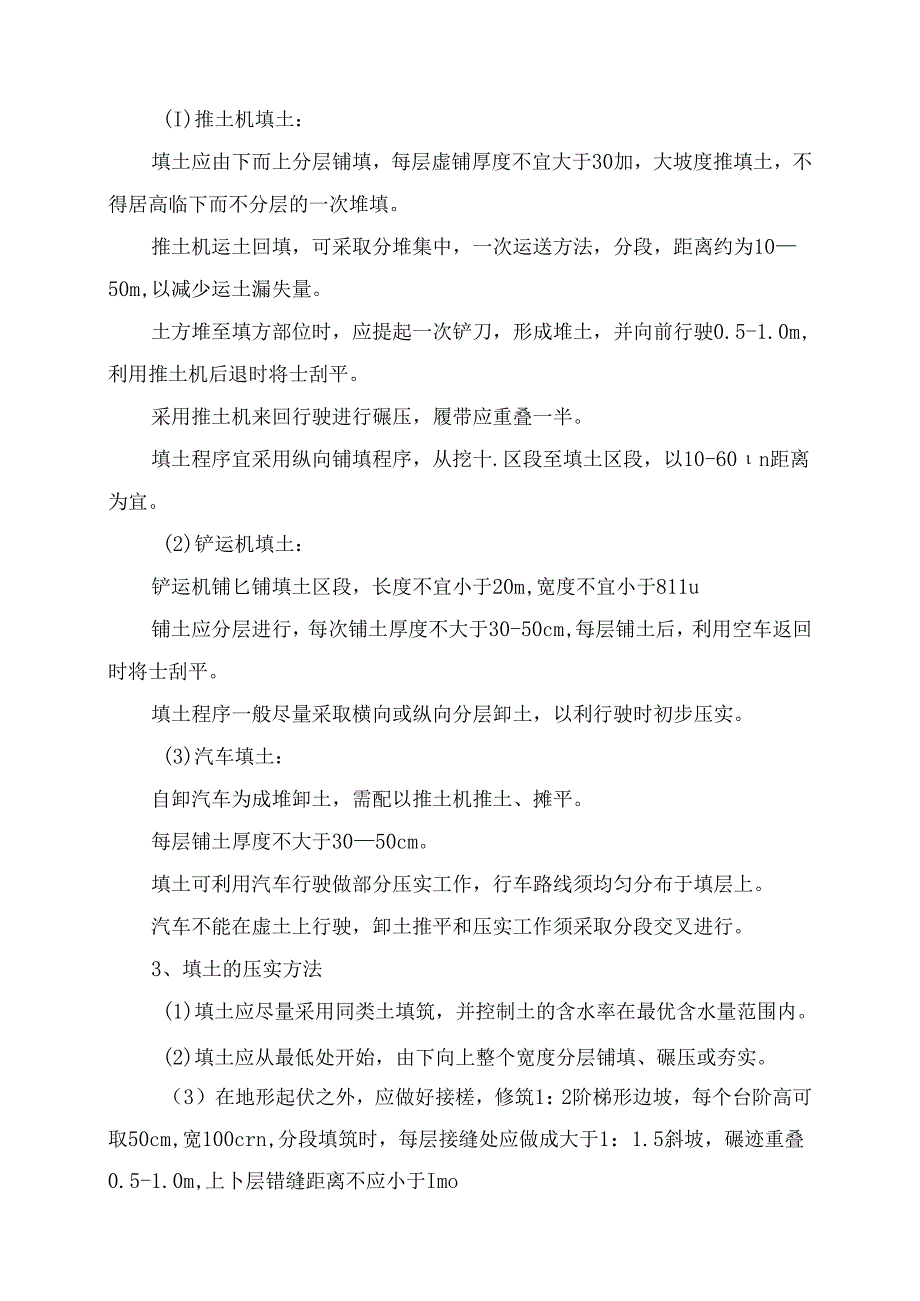

3、应将基底充分夯实和碾压密实。(3)当填方遇有水或含水量大的松土时,应采取排水疏干措施,或将淤泥全部换出,抛添石片,填砂砾石,翻松,掺石灰等措施进行处理。机械填土方法:(I)推土机填土:填土应由下而上分层铺填,每层虚铺厚度不宜大于30加,大坡度推填土,不得居高临下而不分层的一次堆填。推土机运土回填,可采取分堆集中,一次运送方法,分段,距离约为1050m,以减少运土漏失量。土方堆至填方部位时,应提起一次铲刀,形成堆土,并向前行驶0.5-1.0m,利用推土机后退时将士刮平。采用推土机来回行驶进行碾压,履带应重叠一半。填土程序宜采用纵向铺填程序,从挖十.区段至填土区段,以10-60n距离为宜。(2)铲

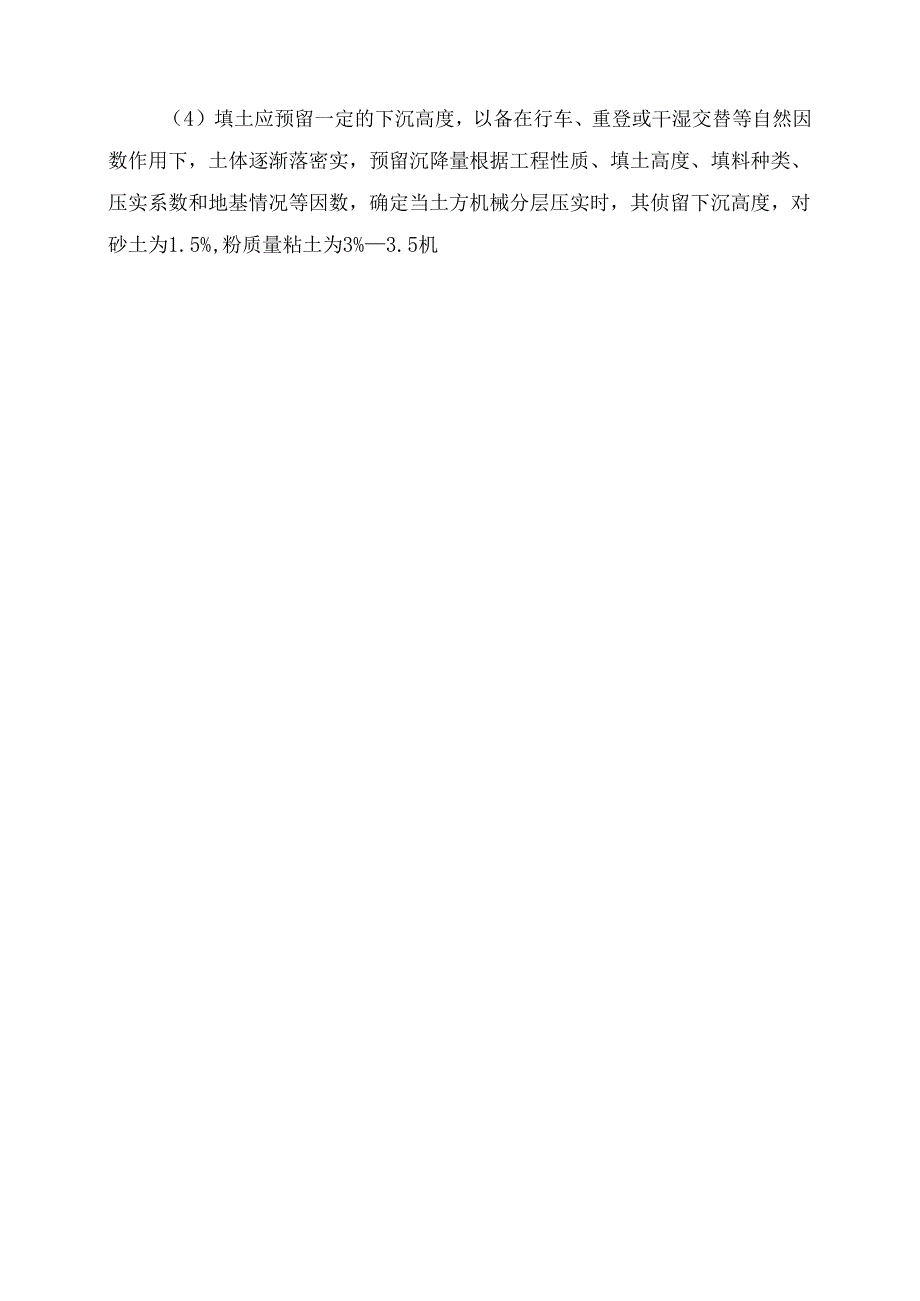

4、运机填土:铲运机铺匕铺填土区段,长度不宜小于20m,宽度不宜小于811u铺土应分层进行,每次铺土厚度不大于30-50cm,每层铺土后,利用空车返回时将士刮平。填土程序一般尽量采取横向或纵向分层卸土,以利行驶时初步压实。(3)汽车填土:自卸汽车为成堆卸土,需配以推土机推土、摊平。每层铺土厚度不大于3050cm。填土可利用汽车行驶做部分压实工作,行车路线须均匀分布于填层上。汽车不能在虚土上行驶,卸土推平和压实工作须采取分段交叉进行。3、填土的压实方法(1)填土应尽量采用同类土填筑,并控制土的含水率在最优含水量范围内。(2)填土应从最低处开始,由下向上整个宽度分层铺填、碾压或夯实。(3)在地形起伏之外,应做好接槎,修筑1:2阶梯形边坡,每个台阶高可取50cm,宽100crn,分段填筑时,每层接缝处应做成大于1:1.5斜坡,碾迹重叠0.5-1.0m,上卜层错缝距离不应小于Imo(4)填土应预留一定的下沉高度,以备在行车、重登或干湿交替等自然因数作用下,土体逐渐落密实,预留沉降量根据工程性质、填土高度、填料种类、压实系数和地基情况等因数,确定当土方机械分层压实时,其侦留下沉高度,对砂土为1.5%,粉质量粘土为3%3.5机

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
