1、建筑景观水系柔性防水工程施工管理规程为了保证景观水系柔性防水工程施工质量,指导工程管理人员对景观水系柔性防水施工进行全面质量控制,确保景观水系柔性防水工程施工全过程处于受控状态。2适用范围适用于:采用HDPE(高密度聚乙烯)、PE(聚乙烯)、PVC(聚氯乙烯)等片材及膨润土毯进行景观水系柔性防水施工过程各阶段的质量控制。3职责3.1总工程师办公室负责本规程的制定、修改、分发及解释。3.2项目公司工程部负责本规程的具体实施。4工作流程通过5管理过程5.1事前控制5.1.1.了解场地土质情况、土层构造,开挖试坑了解地下水位情况。5.1.2根据防水工程大小及其重要性,项目公司委托专业单位进行防水方案

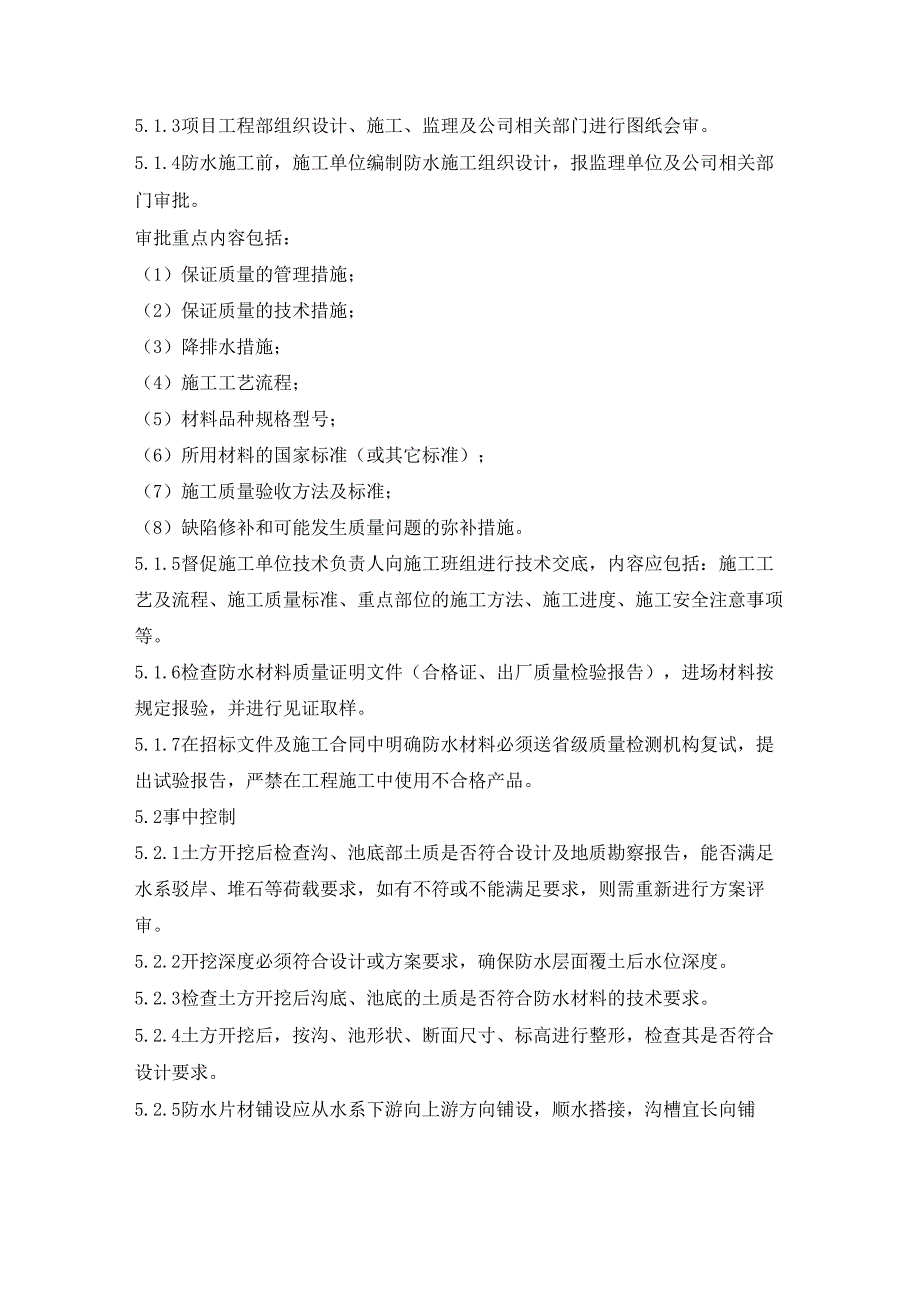

2、设计或咨询专家建议,必要时组织相关部门进行评审,评审通过或经审定后根据需要进入施工图设计。5.1.3项目工程部组织设计、施工、监理及公司相关部门进行图纸会审。5.1.4防水施工前,施工单位编制防水施工组织设计,报监理单位及公司相关部门审批。审批重点内容包括:(1)保证质量的管理措施;(2)保证质量的技术措施;(3)降排水措施;(4)施工工艺流程;(5)材料品种规格型号;(6)所用材料的国家标准(或其它标准);(7)施工质量验收方法及标准;(8)缺陷修补和可能发生质量问题的弥补措施。5.1.5督促施工单位技术负责人向施工班组进行技术交底,内容应包括:施工工艺及流程、施工质量标准、重点部位的施工方

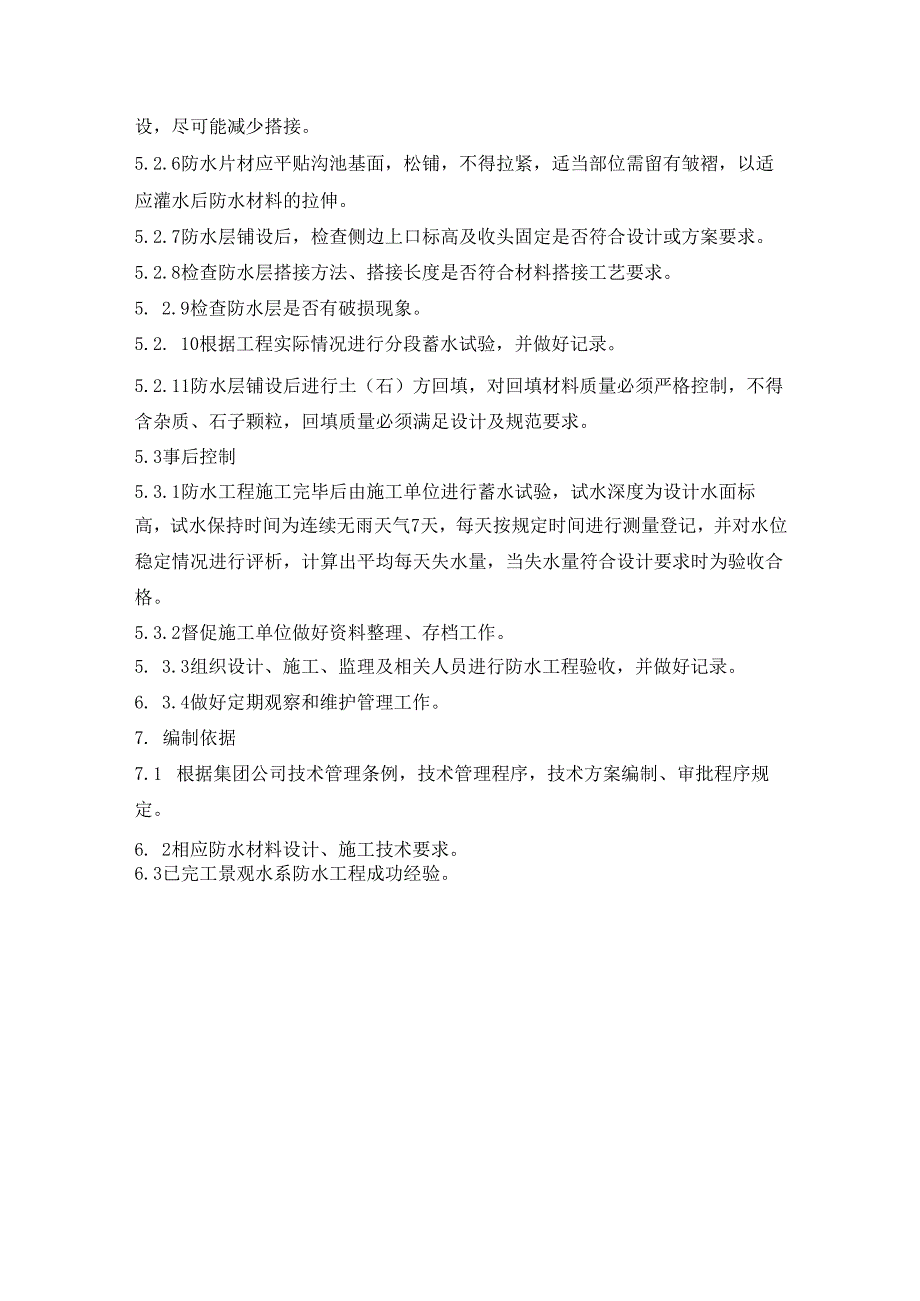

3、法、施工进度、施工安全注意事项等。5.1.6检查防水材料质量证明文件(合格证、出厂质量检验报告),进场材料按规定报验,并进行见证取样。5.1.7在招标文件及施工合同中明确防水材料必须送省级质量检测机构复试,提出试验报告,严禁在工程施工中使用不合格产品。5.2事中控制5.2.1土方开挖后检查沟、池底部土质是否符合设计及地质勘察报告,能否满足水系驳岸、堆石等荷载要求,如有不符或不能满足要求,则需重新进行方案评审。5.2.2开挖深度必须符合设计或方案要求,确保防水层面覆土后水位深度。5.2.3检查土方开挖后沟底、池底的土质是否符合防水材料的技术要求。5.2.4土方开挖后,按沟、池形状、断面尺寸、标高
4、进行整形,检查其是否符合设计要求。5.2.5防水片材铺设应从水系下游向上游方向铺设,顺水搭接,沟槽宜长向铺设,尽可能减少搭接。5.2.6防水片材应平贴沟池基面,松铺,不得拉紧,适当部位需留有皱褶,以适应灌水后防水材料的拉伸。5.2.7防水层铺设后,检查侧边上口标高及收头固定是否符合设计或方案要求。5.2.8检查防水层搭接方法、搭接长度是否符合材料搭接工艺要求。5. 2.9检查防水层是否有破损现象。5.2. 10根据工程实际情况进行分段蓄水试验,并做好记录。5.2.11防水层铺设后进行土(石)方回填,对回填材料质量必须严格控制,不得含杂质、石子颗粒,回填质量必须满足设计及规范要求。5.3事后控制5.3.1防水工程施工完毕后由施工单位进行蓄水试验,试水深度为设计水面标高,试水保持时间为连续无雨天气7天,每天按规定时间进行测量登记,并对水位稳定情况进行评析,计算出平均每天失水量,当失水量符合设计要求时为验收合格。5.3.2督促施工单位做好资料整理、存档工作。5. 3.3组织设计、施工、监理及相关人员进行防水工程验收,并做好记录。6. 3.4做好定期观察和维护管理工作。7. 编制依据7.1 根据集团公司技术管理条例,技术管理程序,技术方案编制、审批程序规定。6. 2相应防水材料设计、施工技术要求。6.3已完工景观水系防水工程成功经验。
