《测量技术交底.docx》由会员分享,可在线阅读,更多相关《测量技术交底.docx(4页珍藏版)》请在第壹文秘上搜索。

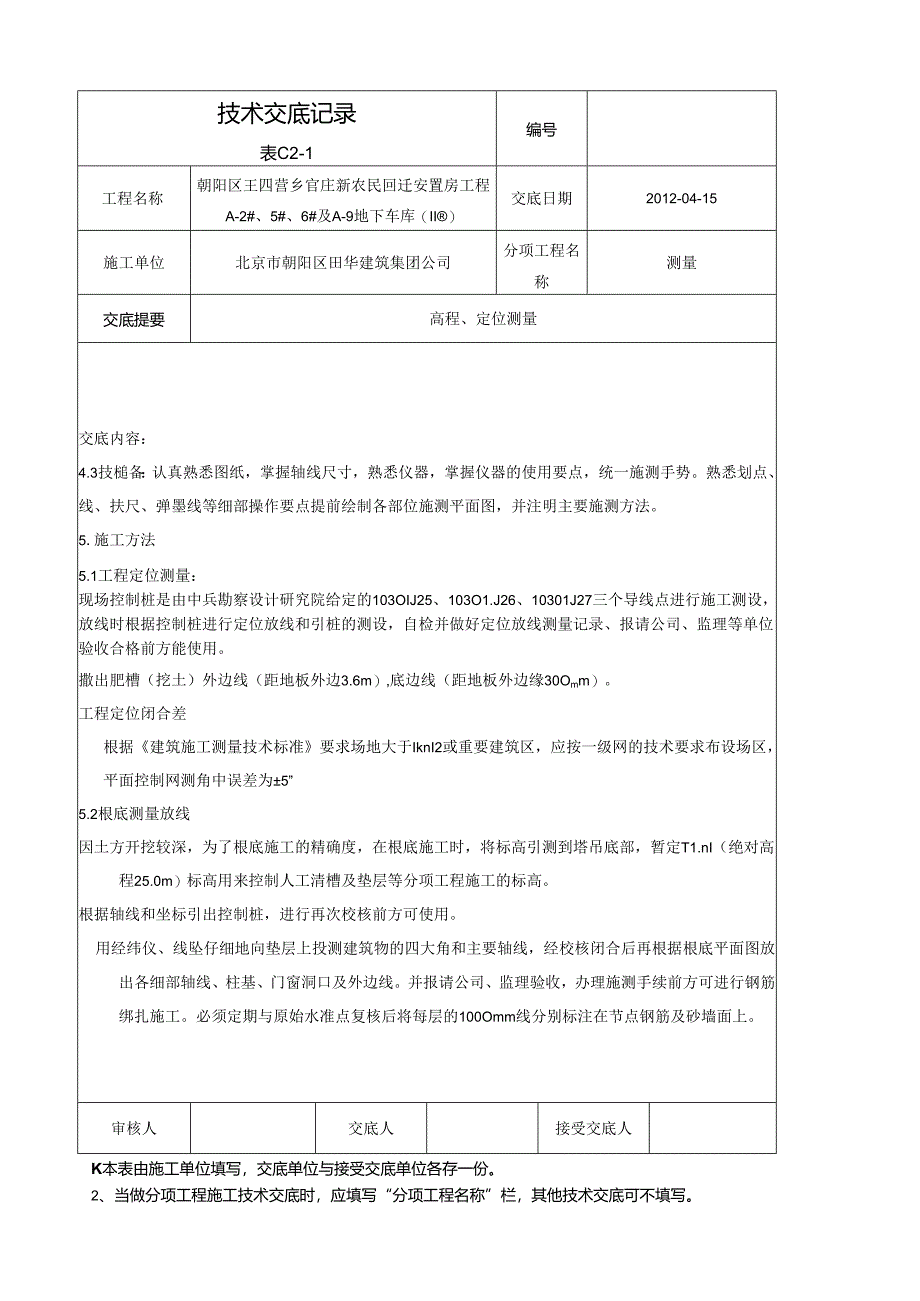

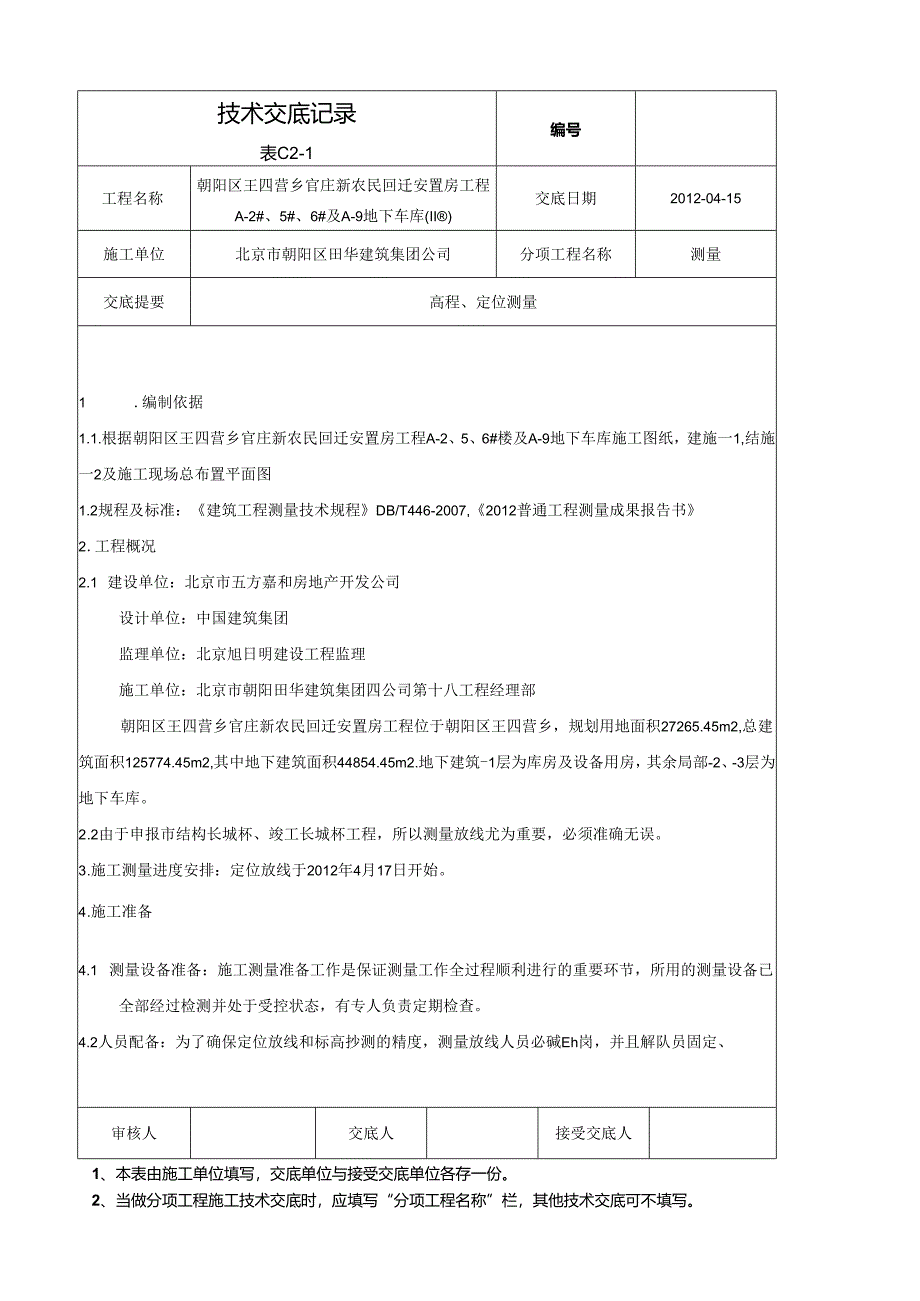

1、技术交底记录表C2-1编号工程名称朝阳区王四营乡官庄新农民回迁安置房工程A-2#、5#、6#及A-9地下车库(II)交底日期2012-04-15施工单位北京市朝阳区田华建筑集团公司分项工程名称测量交底提要高程、定位测量1 .编制依据1.1.根据朝阳区王四营乡官庄新农民回迁安置房工程A-2、5、6#楼及A-9地下车库施工图纸,建施一1,结施一2及施工现场总布置平面图1.2规程及标准:建筑工程测量技术规程DB/T446-2007,2012普通工程测量成果报告书2 .工程概况2.1 建设单位:北京市五方嘉和房地产开发公司设计单位:中国建筑集团监理单位:北京旭日明建设工程监理施工单位:北京市朝阳田华建
2、筑集团四公司第十八工程经理部朝阳区王四营乡官庄新农民回迁安置房工程位于朝阳区王四营乡,规划用地面积27265.45m2,总建筑面积125774.45m2,其中地下建筑面积44854.45m2.地下建筑-1层为库房及设备用房,其余局部-2、-3层为地下车库。2 .2由于申报市结构长城杯、竣工长城杯工程,所以测量放线尤为重要,必须准确无误。3 .施工测量进度安排:定位放线于2012年4月17日开始。4 .施工准备4.1 测量设备准备:施工测量准备工作是保证测量工作全过程顺利进行的重要环节,所用的测量设备已全部经过检测并处于受控状态,有专人负责定期检查。4.2人员配备:为了确保定位放线和标高抄测的精
3、度,测量放线人员必碱Eh岗,并且解队员固定、审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编号工程名称朝阳区王四营乡官庄新农民回迁安置房工程A-2#、5#、6#及A-9地下车库(II)交底日期2012-04-15施工单位北京市朝阳区田华建筑集团公司分项工程名称测量交底提要高程、定位测量交底内容:4.3技槌备:认真熟悉图纸,掌握轴线尺寸,熟悉仪器,掌握仪器的使用要点,统一施测手势。熟悉划点、线、扶尺、弹墨线等细部操作要点提前绘制各部位施测平面图,并注明主要施测方法

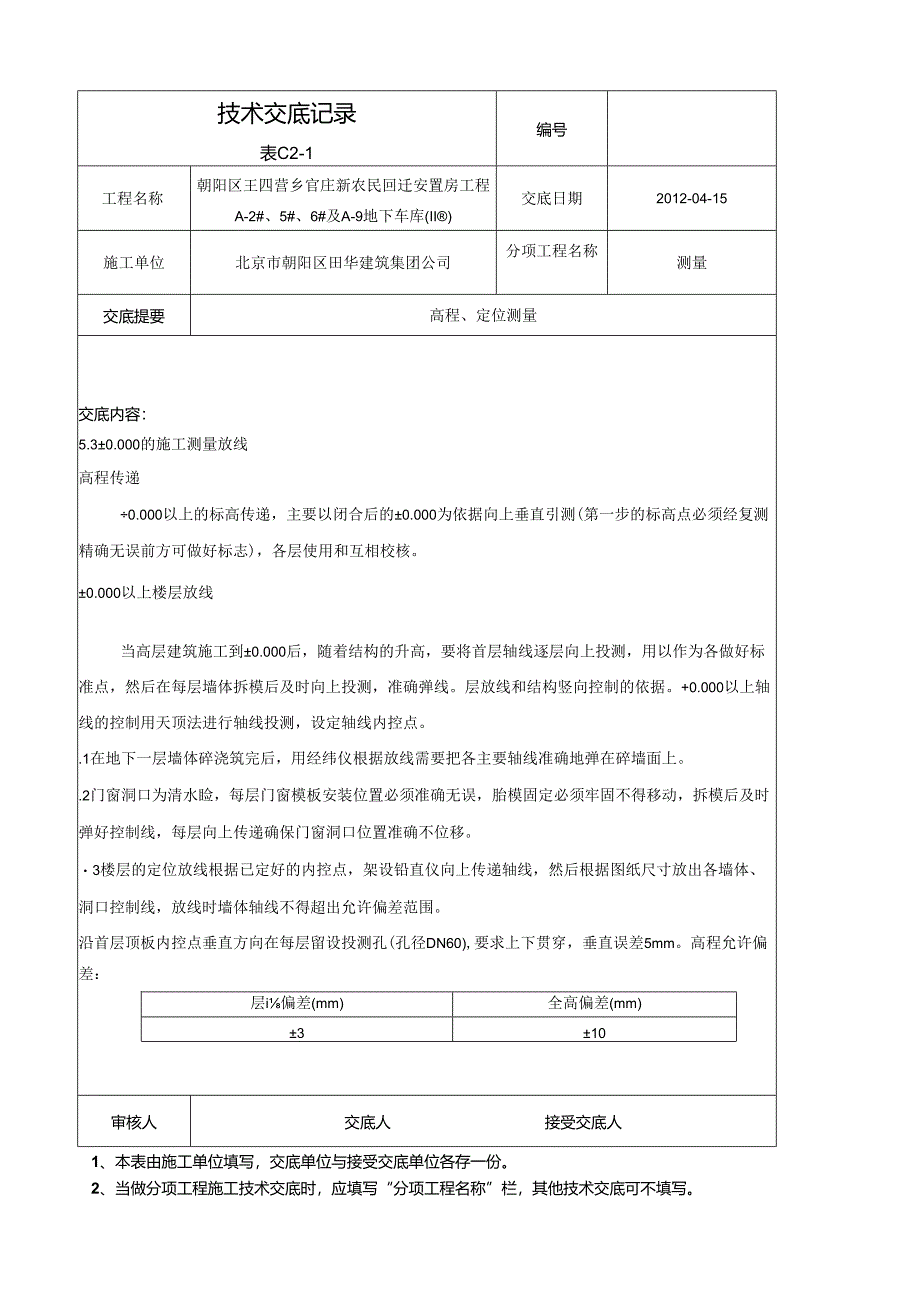

4、。5.施工方法5.1工程定位测量:现场控制桩是由中兵勘察设计研究院给定的103OIJ25、103O1.J26、10301J27三个导线点进行施工测设,放线时根据控制桩进行定位放线和引桩的测设,自检并做好定位放线测量记录、报请公司、监理等单位验收合格前方能使用。撒出肥槽(挖土)外边线(距地板外边3.6m),底边线(距地板外边缘30Omm)。工程定位闭合差根据建筑施工测量技术标准要求场地大于IknI2或重要建筑区,应按一级网的技术要求布设场区,平面控制网测角中误差为5”5.2根底测量放线因土方开挖较深,为了根底施工的精确度,在根底施工时,将标高引测到塔吊底部,暂定T1.nI(绝对高程25.0m)标
5、高用来控制人工清槽及垫层等分项工程施工的标高。根据轴线和坐标引出控制桩,进行再次校核前方可使用。用经纬仪、线坠仔细地向垫层上投测建筑物的四大角和主要轴线,经校核闭合后再根据根底平面图放出各细部轴线、柱基、门窗洞口及外边线。并报请公司、监理验收,办理施测手续前方可进行钢筋绑扎施工。必须定期与原始水准点复核后将每层的100Omm线分别标注在节点钢筋及砂墙面上。审核人交底人接受交底人K本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编号工程名称朝阳区王四营乡官庄新农民回迁安置房工程A-2#、5#
6、、6#及A-9地下车库(II)交底日期2012-04-15施工单位北京市朝阳区田华建筑集团公司分项工程名称测量交底提要高程、定位测量交底内容:5.30.000的施工测量放线高程传递0.000以上的标高传递,主要以闭合后的0.000为依据向上垂直引测(第一步的标高点必须经复测精确无误前方可做好标志),各层使用和互相校核。0.000以上楼层放线当高层建筑施工到0.000后,随着结构的升高,要将首层轴线逐层向上投测,用以作为各做好标准点,然后在每层墙体拆模后及时向上投测,准确弹线。层放线和结构竖向控制的依据。+0.000以上轴线的控制用天顶法进行轴线投测,设定轴线内控点。.1在地下一层墙体碎浇筑完后
7、,用经纬仪根据放线需要把各主要轴线准确地弹在碎墙面上。.2门窗洞口为清水睑,每层门窗模板安装位置必须准确无误,胎模固定必须牢固不得移动,拆模后及时弹好控制线,每层向上传递确保门窗洞口位置准确不位移。3楼层的定位放线根据已定好的内控点,架设铅直仪向上传递轴线,然后根据图纸尺寸放出各墙体、洞口控制线,放线时墙体轴线不得超出允许偏差范围。沿首层顶板内控点垂直方向在每层留设投测孔(孔径DN60),要求上下贯穿,垂直误差5mm。高程允许偏差:层i偏差(mm)全高偏差(mm)310审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写“分项工程
8、名称”栏,其他技术交底可不填写。技术交底记录表C2-1编号工程名称朝阳区王四营乡官庄新农民回迁安置房工程A-2#、5#、6#及A-9地下车库(II)交底日期2012-04-15施工单位北京市朝阳区田华建筑集团公司分项工程名称测量交底提要高程、定位测量交底内容:轴线控制网允许误差:轴封外廓主轴线长度(In)允许偏差(mm)备注1.30+51、侧角中误差52、水准测量平地附合差W121.,1.为附和的水准路线长度(km)30m1.6010601.9015901.12020120150+30G竖向投测允许误差;高度(m)允许误差(mm)每层+3H30m530H601060H90157 .成品保护措施对定位标准桩、轴线引桩等,均应用砂筑墩保护,并用钢管围护刷红白漆作明显标志.8 .文明、平安施工管理措施每次施测时,仪器放置地面平稳处,四周无障碍物、无洞边。9 .环保措施1、放基槽灰线时灰粉不得扬洒,以免造成污染;2、楼层放线准确,墨迹清楚,不得随意弹线、涂抹。审核人交底人接受交底人1、表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
