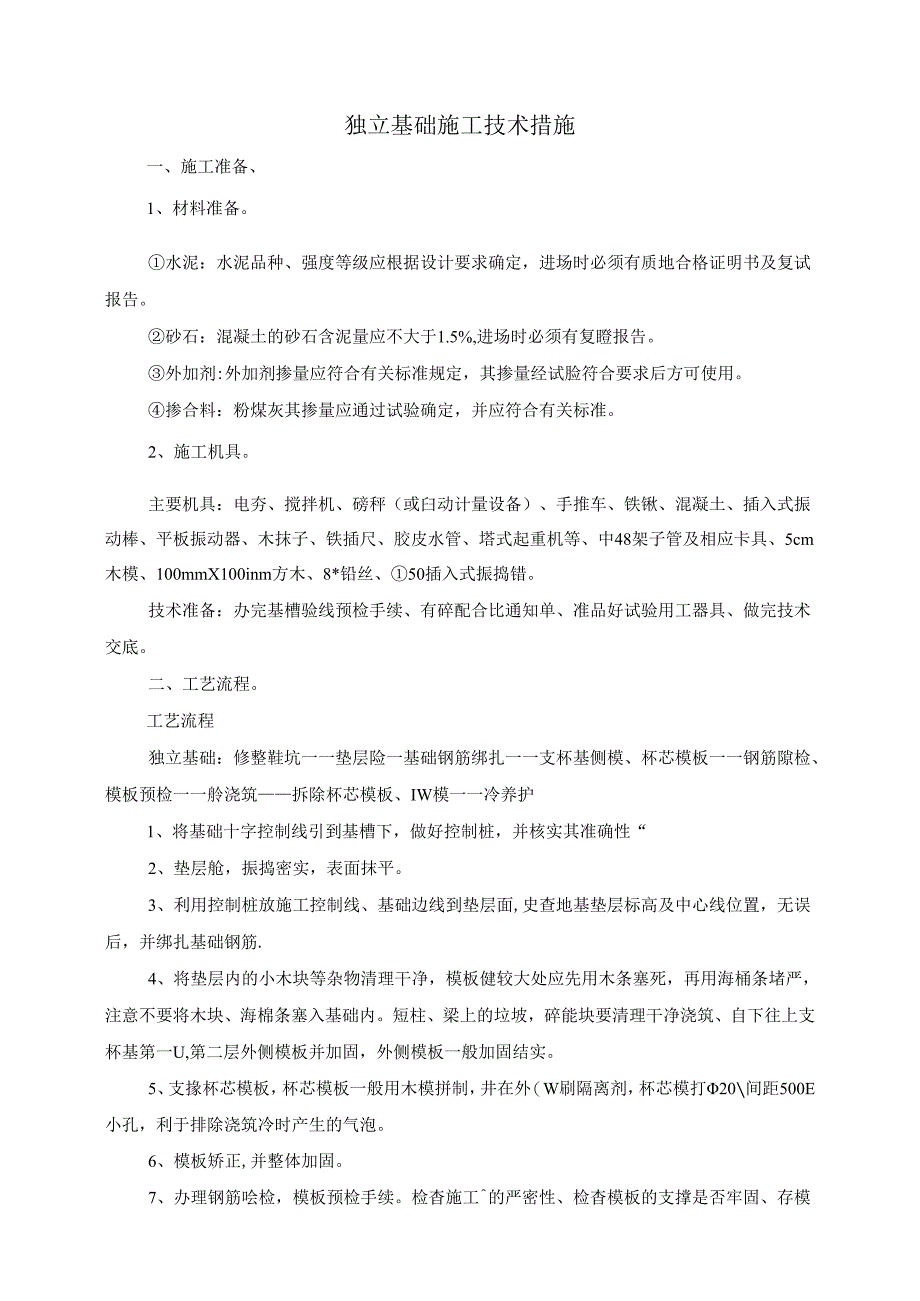

《独立基础施工技术措施.docx》由会员分享,可在线阅读,更多相关《独立基础施工技术措施.docx(10页珍藏版)》请在第壹文秘上搜索。

1、独立基础施工技术措施一、施工准备、1、材料准备。水泥:水泥品种、强度等级应根据设计要求确定,进场时必须有质地合格证明书及复试报告。砂石:混凝土的砂石含泥量应不大于1.5%,进场时必须有复瞪报告。外加剂:外加剂掺量应符合有关标准规定,其掺量经试脸符合要求后方可使用。掺合料:粉煤灰其掺量应通过试验确定,并应符合有关标准。2、施工机具。主要机具:电夯、搅拌机、磅秤(或臼动计量设备)、手推车、铁锹、混凝土、插入式振动棒、平板振动器、木抹子、铁插尺、胶皮水管、塔式起重机等、中48架子管及相应卡具、5cm木模、100mmX100inm方木、8*铅丝、50插入式振捣错。技术准备:办完基槽验线预检手续、有碎配

2、合比通知单、准品好试验用工器具、做完技术交底。二、工艺流程。工艺流程独立基础:修整鞋坑一一垫层险一基础钢筋绑扎一一支杯基侧模、杯芯模板一一钢筋隙检、模板预检一一舲浇筑拆除杯芯模板、IW模一一冷养护1、将基础十字控制线引到基槽下,做好控制桩,并核实其准确性“2、垫层舱,振捣密实,表面抹平。3、利用控制桩放施工控制线、基础边线到垫层面,史查地基垫层标高及中心线位置,无误后,并绑扎基础钢筋.4、将垫层内的小木块等杂物清理干净,模板健较大处应先用木条塞死,再用海桶条堵严,注意不要将木块、海棉条塞入基础内。短柱、梁上的垃坡,碎能块要清理干净浇筑、自下往上支杯基第一U,第二层外侧模板并加固,外侧模板一般加

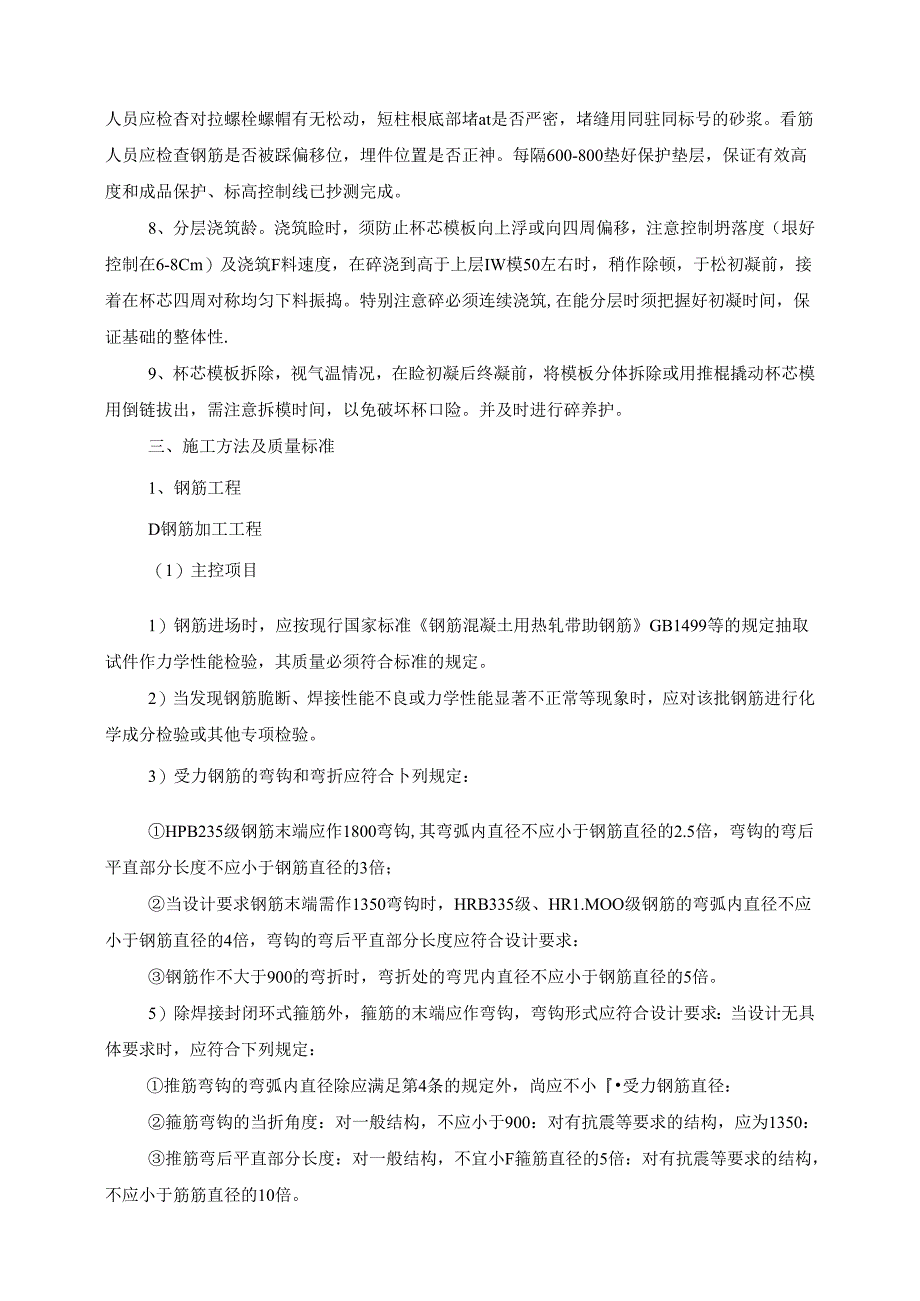

3、固结实。5、支掾杯芯模板,杯芯模板一般用木模拼制,井在外(W刷隔离剂,杯芯模打20间距500E小孔,利于排除浇筑冷时产生的气泡。6、模板矫正,并整体加固。7、办理钢筋哙检,模板预检手续。检杳施工的严密性、检杳模板的支撑是否牢固、存模人员应检杳对拉螺栓螺帽有无松动,短柱根底部堵at是否严密,堵缝用同驻同标号的砂浆。看筋人员应检查钢筋是否被踩偏移位,埋件位置是否正神。每隔600-800垫好保护垫层,保证有效高度和成品保护、标高控制线已抄测完成。8、分层浇筑龄。浇筑睑时,须防止杯芯模板向上浮或向四周偏移,注意控制坍落度(垠好控制在6-8Cm)及浇筑F料速度,在碎浇到高于上层IW模50左右时,稍作除顿

4、,于松初凝前,接着在杯芯四周对称均匀下料振捣。特别注意碎必须连续浇筑,在能分层时须把握好初凝时间,保证基础的整体性.9、杯芯模板拆除,视气温情况,在睑初凝后终凝前,将模板分体拆除或用推棍撬动杯芯模用倒链拔出,需注意拆模时间,以免破坏杯口险。并及时进行碎养护。三、施工方法及质量标准1、钢筋工程D钢筋加工工程(1)主控项目1)钢筋进场时,应按现行国家标准钢筋混凝土用热轧带助钢筋GB1499等的规定抽取试件作力学性能检验,其质量必须符合标准的规定。2)当发现钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,应对该批钢筋进行化学成分检验或其他专项检验。3)受力钢筋的弯钩和弯折应符合卜列规定:HPB2

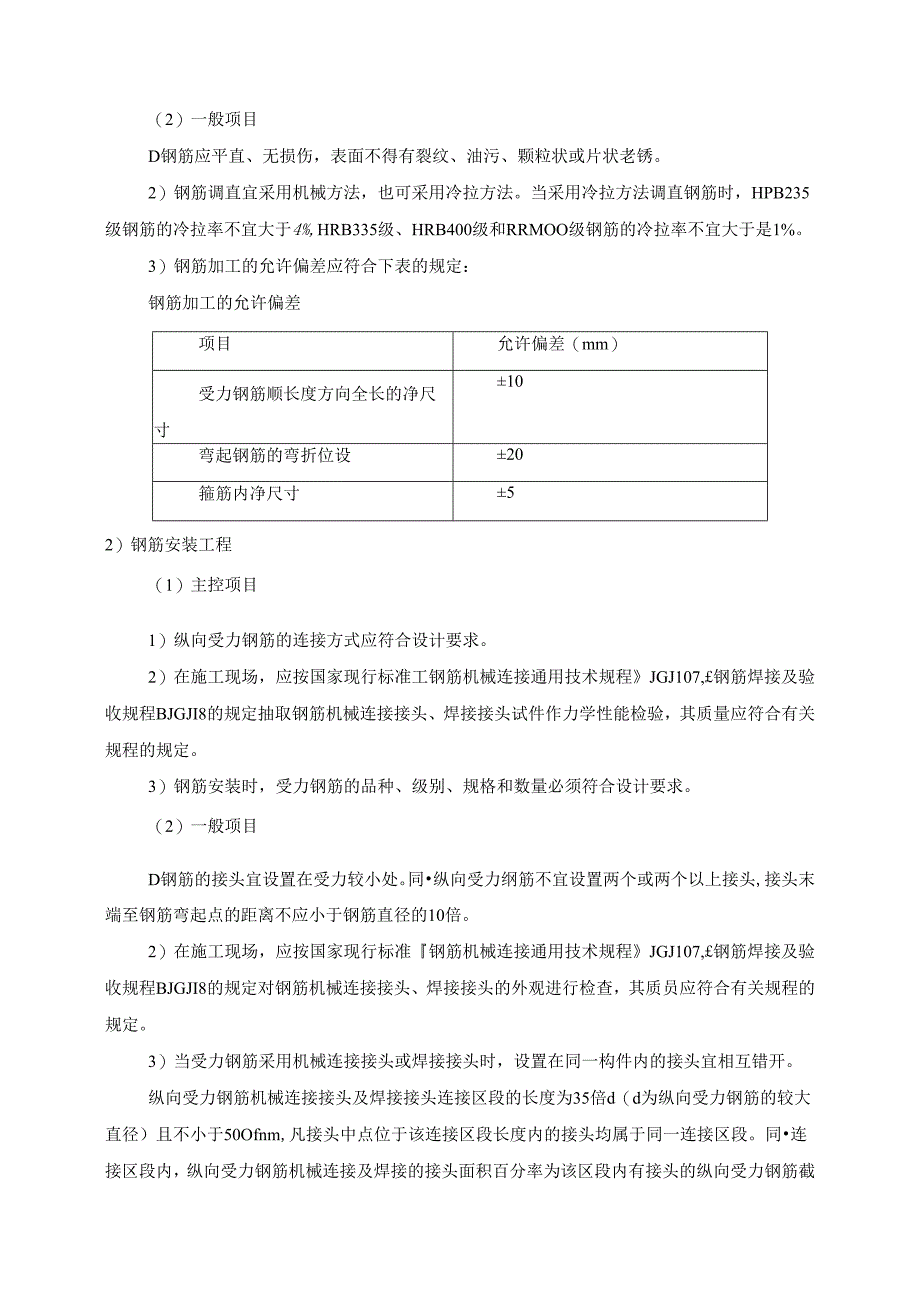

5、35级钢筋末端应作1800弯钩,其弯弧内直径不应小于钢筋直径的2.5倍,弯钩的弯后平直部分长度不应小于钢筋直径的3倍;当设计要求钢筋末端需作1350弯钩时,HRB335级、HR1.MOO级钢筋的弯弧内直径不应小于钢筋直径的4倍,弯钩的弯后平直部分长度应符合设计要求:钢筋作不大于900的弯折时,弯折处的弯咒内直径不应小于钢筋直径的5倍。5)除焊接封闭环式箍筋外,箍筋的末端应作弯钩,弯钩形式应符合设计要求:当设计无具体要求时,应符合下列规定:推筋弯钩的弯弧内直径除应满足第4条的规定外,尚应不小受力钢筋直径:箍筋弯钩的当折角度:对一般结构,不应小于900:对有抗震等要求的结构,应为1350:推筋弯后

6、平直部分长度:对一般结构,不宜小F箍筋直径的5倍:对有抗震等要求的结构,不应小于筋筋直径的10倍。(2)一般项目D钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状老锈。2)钢筋调直宜采用机械方法,也可采用冷拉方法。当采用冷拉方法调直钢筋时,HPB235级钢筋的冷拉率不宜大于4%,HRB335级、HRB400级和RRMOO级钢筋的冷拉率不宜大于是1%。3)钢筋加工的允许偏差应符合下表的规定:钢筋加工的允许偏差项目允许偏差(mm)受力钢筋顺长度方向全长的净尺寸10弯起钢筋的弯折位设20箍筋内净尺寸52)钢筋安装工程(1)主控项目1)纵向受力钢筋的连接方式应符合设计要求。2)在施工现场,应按国

7、家现行标准工钢筋机械连接通用技术规程JGJ107,钢筋焊接及验收规程BJGJI8的规定抽取钢筋机械连接接头、焊接接头试件作力学性能检验,其质量应符合有关规程的规定。3)钢筋安装时,受力钢筋的品种、级别、规格和数量必须符合设计要求。(2)一般项目D钢筋的接头宜设置在受力较小处。同纵向受力纲筋不宜设置两个或两个以上接头,接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍。2)在施工现场,应按国家现行标准钢筋机械连接通用技术规程JGJ107,钢筋焊接及验收规程BJGJI8的规定对钢筋机械连接接头、焊接接头的外观进行检查,其质员应符合有关规程的规定。3)当受力钢筋采用机械连接接头或焊接接头时,设置在同

8、一构件内的接头宜相互错开。纵向受力钢筋机械连接接头及焊接接头连接区段的长度为35倍d(d为纵向受力钢筋的较大直径)且不小于50Ofnm,凡接头中点位于该连接区段长度内的接头均属于同一连接区段。同连接区段内,纵向受力钢筋机械连接及焊接的接头面积百分率为该区段内有接头的纵向受力钢筋截面面枳与全部纵向受力钢筋截面面积的比值。同一连接区段内,纵向受力钢筋的接头面积百分率应符合设计要求;当设计无具体要求时,应符合下列规定:在受拉区不宜大于50%:接头不宜设置在有抗震设防要求的框架梁端、柱端的箍筋加密区;当无法避开时,对等强度高质量机械连接接头,不应大于50%;直接承受动力荷载的结构构件中,不宜采用饵接接

9、头:当采用机械连接接头时,不应大于50%。4)同构件中相邻纵向受力钢施的绑孔搭接接头宜相互错开。绑扎搭接接头中钢筋的横向净距不应小了钢筋直径,且不应小丁25mm.钢筋绑扎搭接接头连接区段的长度为1.311(11为搭接长度),凡搭接接头中点位于该连接区段长度内的播接接头均属于同一连接区段。同一连接区段内,纵向钢筋搭接接头面积百分率为该区段内有搭接接头的纵向受力钢筋僦面面积与全部纵向受力钢筋截面面枳的比值。同一连接区段内,纵向受拉钢筋搭接接头面积百分率应符合设计要求:当设计无具体要求时,应符合下列规定:对梁类、板类及墙类构件,不宜大于25%:对柱类构件,不宜大于50%:当工程中确有必要增大接头面积

10、百分率时,对梁类构件,不应大于50%:对其他构件,可根据实际情况放宽。纵向受力钢筋绑扎搭接接头的最小搭接长度:根据现行国家标准混凝土结构设计规范GB50010的规定,绑扎搭接受力钢筋的最小搭接长度应根据钢筋强度、外形、直径及混凝土强度等指标经计算确定,并根据钢筋搭接接头面枳百分率等进行修正。为了方便施工及验收,给出了确定纵向受拉钢筋最小搭接长度的方法以及受拉钢筋搭接长度的最低限值及确定了纵向受压钢筋最小搭接长度的方法以及受乐钢筋搭接长度的最低限值.5)在梁、柱类构件的纵向受力钢筋搭接长度范困内,应按设计要求配置箍筋。当设计无具体要求时,应符合下列规定:掖筋直径不应小于搭接钢筋较大直径的0.25

11、倍:受拉搭接区段的箍筋间距不应大于搭接钢筋较小直径的5倍,且不应大于100nIm:受压搭接区段的箍筋间距不应大于搭接钢筋较小直径的10倍,且不应大于200m;当柱中纵向受力钢筋直径大于25E时,应在搭接接头两个端面外100mnI范围内件设置两个箍筋,其间距宜为50三钢筋安装位翼的允许偏差项目允许偏差(mm)绑扎钢筋网长、宽10网眼尺寸20绑扎钢筋骨架长+10宽、高+5受力钢筋间距10排距5保护层厚度基础+10柱、梁5板、墙、壳3绑扎箍筋、横向钢筋间距20钢筋弯起点位置20预埋件中心线位置5水平高差+3.0注:A、检查预埋件中心线位置时,应沿纵、横两个方向量测,并取其中的较大值:B、表中梁类、板

12、类构件上部纵向受力钢筋保护必厚度的合格点率应达到90%及以上,且不得有超过表中数值1.5倍的尺寸偏差。2、模板工程(1)模板安装工程D安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷栽的承载能力,或加设支架:上、下层支架的立柱应对准,并铺设垫板。2)在涂刷模板隔离剂时,不得沾污钢筋和混凝土接搓处.D模板安装应满足下列要求:模板的接缝不应漏浆:在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水;模板与混凝土的接触面应清理干净并涂刷冏离剂,但不得采用影响结构性能或妨用装饰工程施工的隔离剂:浇筑混凝十.前,模板内的杂物应清理干净:对清水混凝工程及装饰混凝土工程,应使用能达到设计效果的模板

13、。2)用作模板的地坪、胎模等应平整光洁,不得产生影响构件质量的卜.沉、裂缝、起砂或起鼓。3)对一跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱:当设计无具体要求时,起拱高度宜为跨度的1/10003/100Oo4)固定在模板上的预埋件、预留孔和硕留洞均不得遗漏,且应安装牢固,.其偏差应符合下表的规定:预埋件和预留孔洞的允许偏差项目允许偏差(Inm)预埋钢板中心线位置J预埋管、预留孔中心规位置3插筋中心城位置5外露长度*10.0预埋蟠怆中心线位置2外露长度HO.0预留洞中心战位置10尺寸+10,05)现浇结构模板安装的偏差应符合卜浓规定:现浇结构模板安装的允汴偏差项目允许偏差(11)

14、轴线位置5底模上表面标高5截面内部尺寸基的10柱、墙、梁4,5层高垂直度不大于5mr6大于5m8相邻两板表面高低差2mm2表面平整度5nm5注:检查轴线位置时,应沿纵、横两个方向量测,并取其中的较大值。2)模板拆除工程(1)主控项目1)底模及其支架拆除时的混凝上强度应符合设计要求:当设计无具体要求时,混凝土强度应符合下表的规定。底模拆除时的混凝土强度要求构件类型构件坡度达到设计的混凝上立方体抗压强度标准值的百分(m)率(%)板W22502,87582100梁、拱、壳W82758100悬臂构件1002)对后张法预应力混凝土结构构件,侧模宜在预应力张拉前拆除:底模支架的拆除应按施工技术方案执行,当

15、无具体要求时,不应在结构件建立预应力前拆除.3)后浇带模板的拆除和支顶应按施工技术方案执行。一般项目1)侧模拆除时的混凝十.强度应能保证其表面及棱角不受损伤.2)模板拆除时,不应对楼层形成冲击荷我。拆除的模板和支架宜分散堆放并及时清运。三、砂工程1、能原材料及配合比设计(1)主控项目1)水泥进场时应对其品种、级别、包装或散装仓号、出厂日期等进行检查,并应对其强度、安定性及其他必要的性能指标进行更验,其质M必须符合现行国家标准硅酸盐水泥、普通徒酸盐水泥GB175的规定。当在使用中对水泥质量仃怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过个月)时,应进行贪验,并按第验结果使用0钢筋混凝:上结构、预应力混凝土结构中,严禁使用

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 测绘

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
