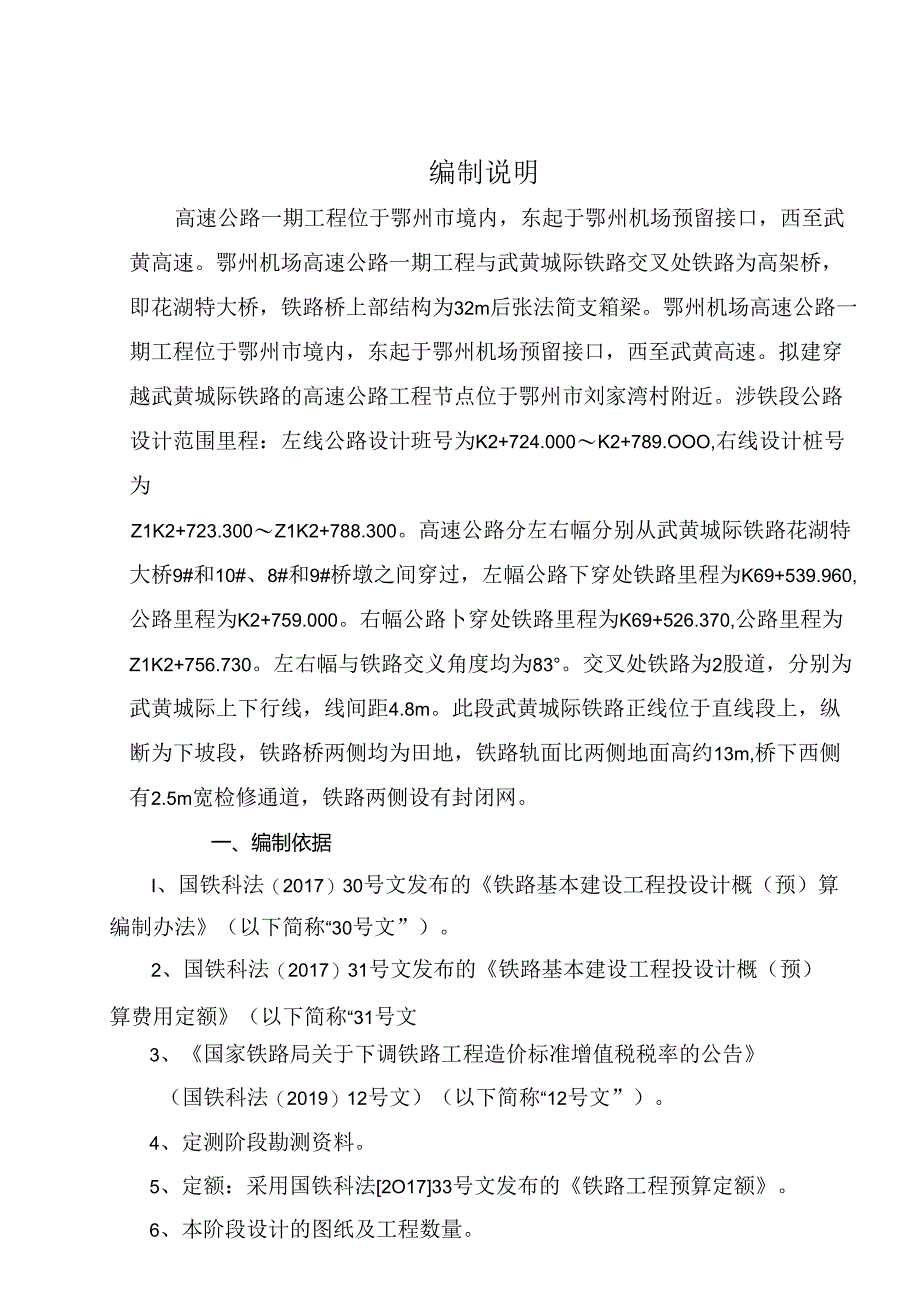

《高速公路一期工程下穿武黄城际铁路节点工程 施工图预算编制说明.docx》由会员分享,可在线阅读,更多相关《高速公路一期工程下穿武黄城际铁路节点工程 施工图预算编制说明.docx(5页珍藏版)》请在第壹文秘上搜索。
1、编制说明高速公路一期工程位于鄂州市境内,东起于鄂州机场预留接口,西至武黄高速。鄂州机场高速公路一期工程与武黄城际铁路交叉处铁路为高架桥,即花湖特大桥,铁路桥上部结构为32m后张法简支箱梁。鄂州机场高速公路一期工程位于鄂州市境内,东起于鄂州机场预留接口,西至武黄高速。拟建穿越武黄城际铁路的高速公路工程节点位于鄂州市刘家湾村附近。涉铁段公路设计范围里程:左线公路设计班号为K2+724.000K2+789.OOO,右线设计桩号为Z1K2+723.300Z1K2+788.300。高速公路分左右幅分别从武黄城际铁路花湖特大桥9#和10#、8#和9#桥墩之间穿过,左幅公路下穿处铁路里程为K69+539.9

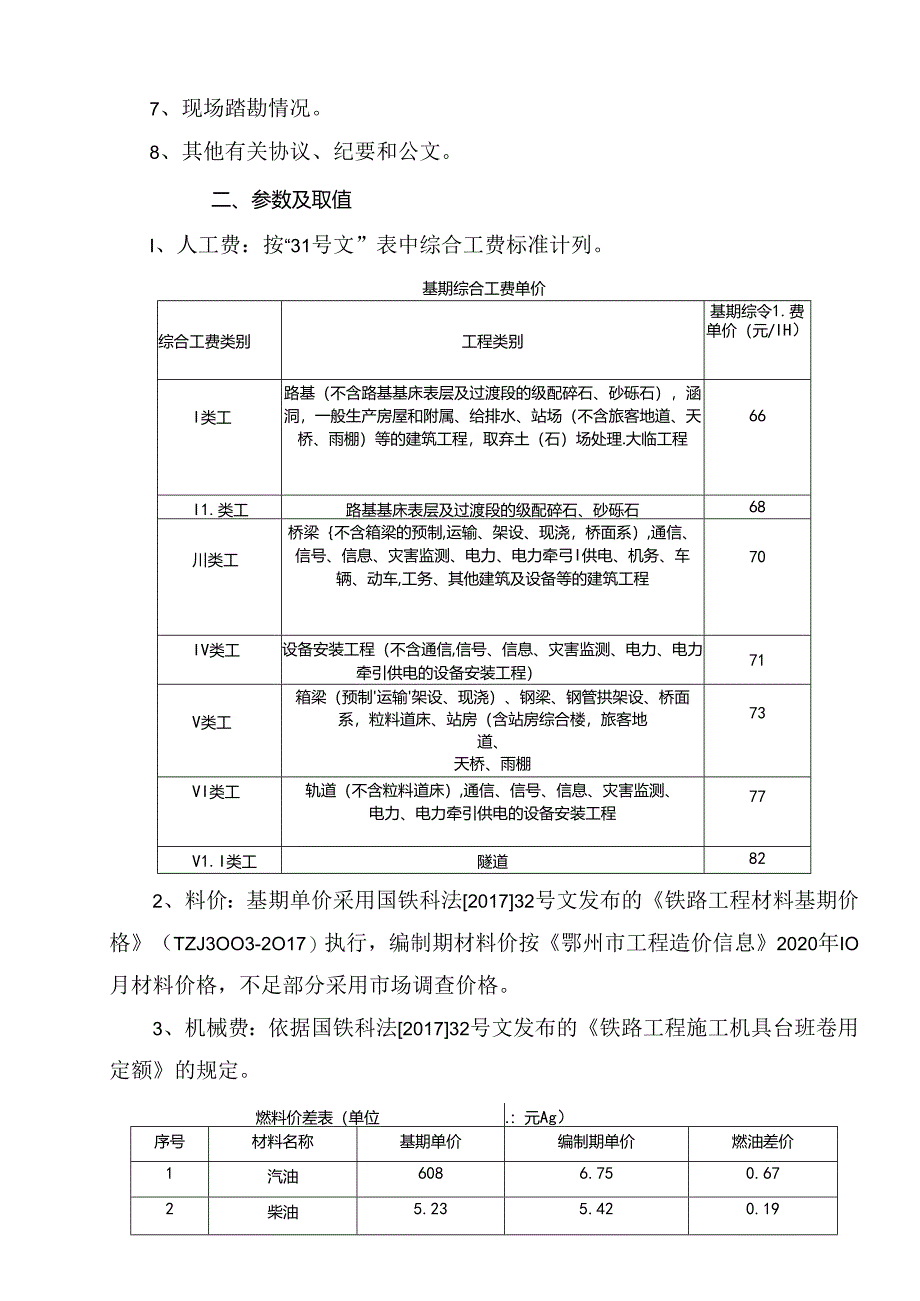

2、60,公路里程为K2+759.000。右幅公路卜穿处铁路里程为K69+526.370,公路里程为Z1K2+756.730。左右幅与铁路交义角度均为83。交叉处铁路为2股道,分别为武黄城际上下行线,线间距4.8m。此段武黄城际铁路正线位于直线段上,纵断为下坡段,铁路桥两侧均为田地,铁路轨面比两侧地面高约13m,桥下西侧有2.5m宽检修通道,铁路两侧设有封闭网。一、编制依据I、国铁科法(2017)30号文发布的铁路基本建设工程投设计概(预)算编制办法(以下简称“30号文”)。2、国铁科法(2017)31号文发布的铁路基本建设工程投设计概(预)算费用定额(以下简称“31号文3、国家铁路局关于下调铁路
3、工程造价标准增值税税率的公告(国铁科法(2019)12号文)(以下简称“12号文”)。4、定测阶段勘测资料。5、定额:采用国铁科法2O1733号文发布的铁路工程预算定额。6、本阶段设计的图纸及工程数量。7、现场踏勘情况。8、其他有关协议、纪要和公文。二、参数及取值I、人工费:按“31号文”表中综合工费标准计列。基期综合工费单价综合工费类别工程类别基期综令1.费单价(元/IH)I类工路基(不含路基基床表层及过渡段的级配碎石、砂砾石),涵洞,一般生产房屋和附属、给排水、站场(不含旅客地道、天桥、雨棚)等的建筑工程,取弃土(石)场处理.大临工程66I1.类工路基基床表层及过渡段的级配碎石、砂砾石68
4、川类工桥梁不含箱梁的预制,运输、架设、现浇,桥面系),通信、信号、信息、灾害监测、电力、电力牵弓I供电、机务、车辆、动车,工务、其他建筑及设备等的建筑工程70IV类工设备安装工程(不含通信,信号、信息、灾害监测、电力、电力牵引供电的设备安装工程)71V类工箱梁(预制运输架设、现浇)、钢梁、钢管拱架设、桥面系,粒料道床、站房(含站房综合楼,旅客地道、天桥、雨棚73VI类工轨道(不含粒料道床),通信、信号、信息、灾害监测、电力、电力牵引供电的设备安装工程77V1.I类工隧道822、料价:基期单价采用国铁科法201732号文发布的铁路工程材料基期价格(TZJ3OO3-2O17)执行,编制期材料价按鄂

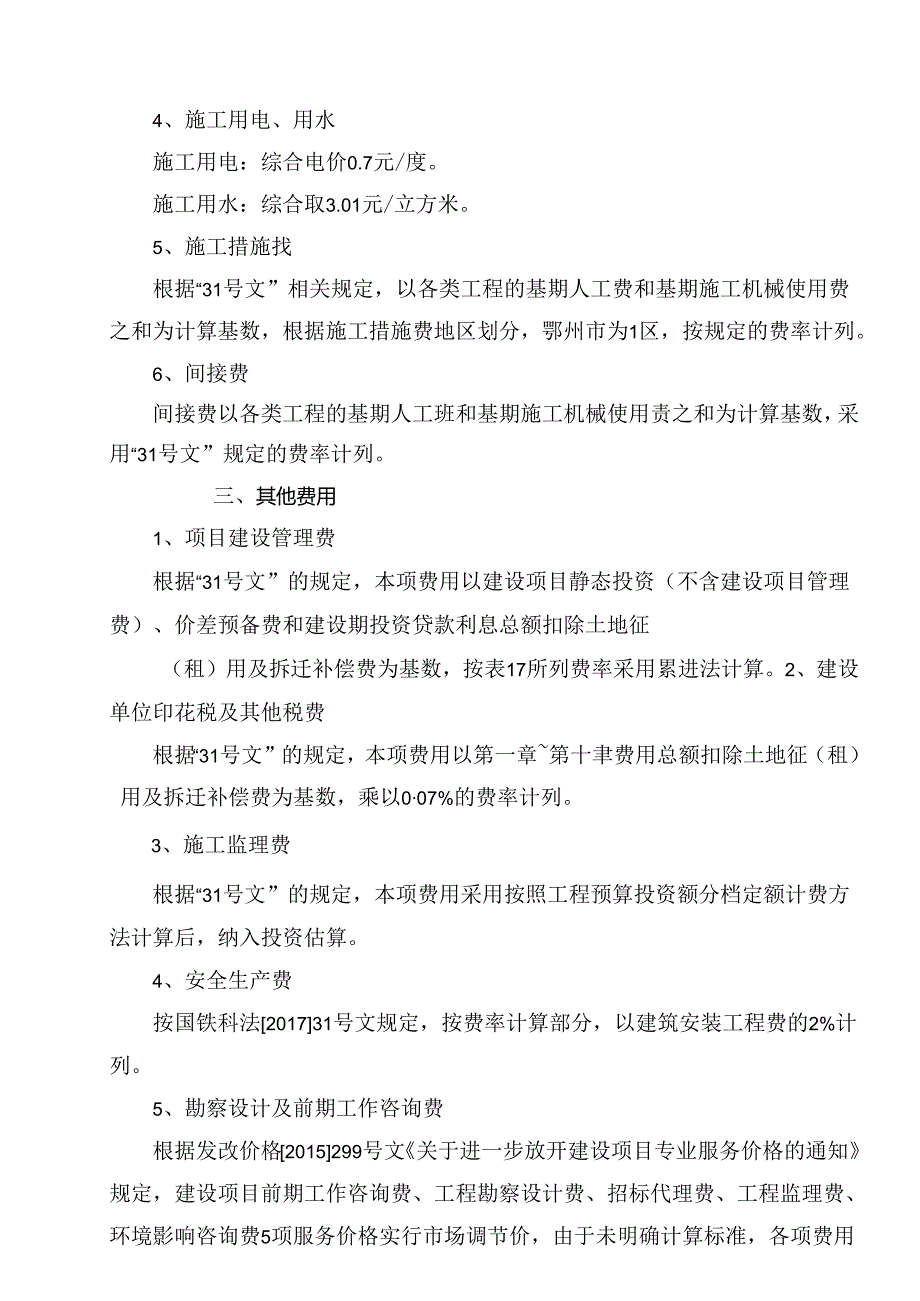

5、州市工程造价信息2020年IO月材料价格,不足部分采用市场调查价格。3、机械费:依据国铁科法201732号文发布的铁路工程施工机具台班卷用定额的规定。燃料价差表(单位.:元Ag)序号材料名称基期单价编制期单价燃油差价1汽油6086.750.672柴油5.235.420.194、施工用电、用水施工用电:综合电价0.7元/度。施工用水:综合取3.01元/立方米。5、施工措施找根据“31号文”相关规定,以各类工程的基期人工费和基期施工机械使用费之和为计算基数,根据施工措施费地区划分,鄂州市为1区,按规定的费率计列。6、间接费间接费以各类工程的基期人工班和基期施工机械使用责之和为计算基数,采用“31号
6、文”规定的费率计列。三、其他费用1、项目建设管理费根据“31号文”的规定,本项费用以建设项目静态投资(不含建设项目管理费)、价差预备费和建设期投资贷款利息总额扣除土地征(租)用及拆迁补偿费为基数,按表17所列费率采用累进法计算。2、建设单位印花税及其他税费根据“31号文”的规定,本项费用以第一章第十聿费用总额扣除土地征(租)用及拆迁补偿费为基数,乘以007%的费率计列。3、施工监理费根据“31号文”的规定,本项费用采用按照工程预算投资额分档定额计费方法计算后,纳入投资估算。4、安全生产费按国铁科法201731号文规定,按费率计算部分,以建筑安装工程费的2%计列。5、勘察设计及前期工作咨询费根据
7、发改价格2015299号文关于进一步放开建设项目专业服务价格的通知规定,建设项目前期工作咨询费、工程勘察设计费、招标代理费、工程监理费、环境影响咨询费5项服务价格实行市场调节价,由于未明确计算标准,各项费用暂按以下文件参照计列,后期据实结算。建设项目前期工作咨询费:参照国家发展计划委员会计价格(1999)1283号文,以总投资为基数分档计取。工程设计技:参照国家计委、建设部计价格2002IO号文,以工程班用为基数分档计取。工程勘察费:参照建设部建标2007164号文,按工程费用的1.1%计取。招标代理费:参照国家计委计价格20021980号文和发改价格2011534号,以工程费用为基数分档累进
8、计取。6、造价咨询费根据省物价局省住建厅关于印发工程造价咨询服务收费标准的通知鄂价工服规(2012)149号文,以第一部分工程费为基数,采取差额定率分档累进计取。四、基本预备费按一至十一章费用总额为基数,乘以55的费率计列。五、其他说明1、既有铁路监测根据中国铁路总公司运输局运工桥隧函(2013)316号文关于穿跨越高铁营业线和邻近工程等方案审荏有关问题的通知及铁运(2012)280号文铁路营业线施工安全管理办法及国铁集团工电部关于加强穿(跨)越铁路营业线和邻近营业线工程方案等审查和施工安全管理的通知-工电桥房函48等文件要求计算,计算费额根据相关相关及武汉铁路局相关类似项目计第。2、营业线施
9、工配合费根据武铁办函【2014】182号文,参加配合部门工务、电务、供电、通信、车务、公安、信息七部门,三班倒。按工期配合计算、(武项安201879号)关于印发武汉武铁工程项目管理有限公司安全风险管理实施细则的通知:3、其他说明:租用铁路用地为暂列,由建设方与有关部门协商确定:三位一体防护费暂不计,施工配合费预弊暂按三班倒计列,实际情况由业主与施工方协商执行。六、预算总额鄂州机场高速高速公路一期工程下穿武黄城际铁路节点工程施工图预算投资金额1247.16万元。序号费用名称金额(万元)占投资比例A第一部分工程费用811.2965.05%B第二部分工程建设其他费用376.4830.19%C第三部分工程预备费(A+B)X5%59.394.76%D建设总投资A+B+C)1247.16100.%附表:1 .总预算表2 .综合预算表3 .单项预算表4 .明细劳材表
