河道整治工程施工组织方案.docx

上传人:p** 文档编号:1129279 上传时间:2024-08-05 格式:DOCX 页数:17 大小:91.27KB
下载 相关 举报
河道整治工程施工组织方案.docx_第1页
第1页 / 共17页
河道整治工程施工组织方案.docx_第2页
第2页 / 共17页
河道整治工程施工组织方案.docx_第3页
第3页 / 共17页
河道整治工程施工组织方案.docx_第4页
第4页 / 共17页
河道整治工程施工组织方案.docx_第5页
第5页 / 共17页
河道整治工程施工组织方案.docx_第6页
第6页 / 共17页
河道整治工程施工组织方案.docx_第7页
第7页 / 共17页
河道整治工程施工组织方案.docx_第8页
第8页 / 共17页
河道整治工程施工组织方案.docx_第9页
第9页 / 共17页
河道整治工程施工组织方案.docx_第10页
第10页 / 共17页
亲,该文档总共17页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《河道整治工程施工组织方案.docx》由会员分享,可在线阅读,更多相关《河道整治工程施工组织方案.docx(17页珍藏版)》请在第壹文秘上搜索。

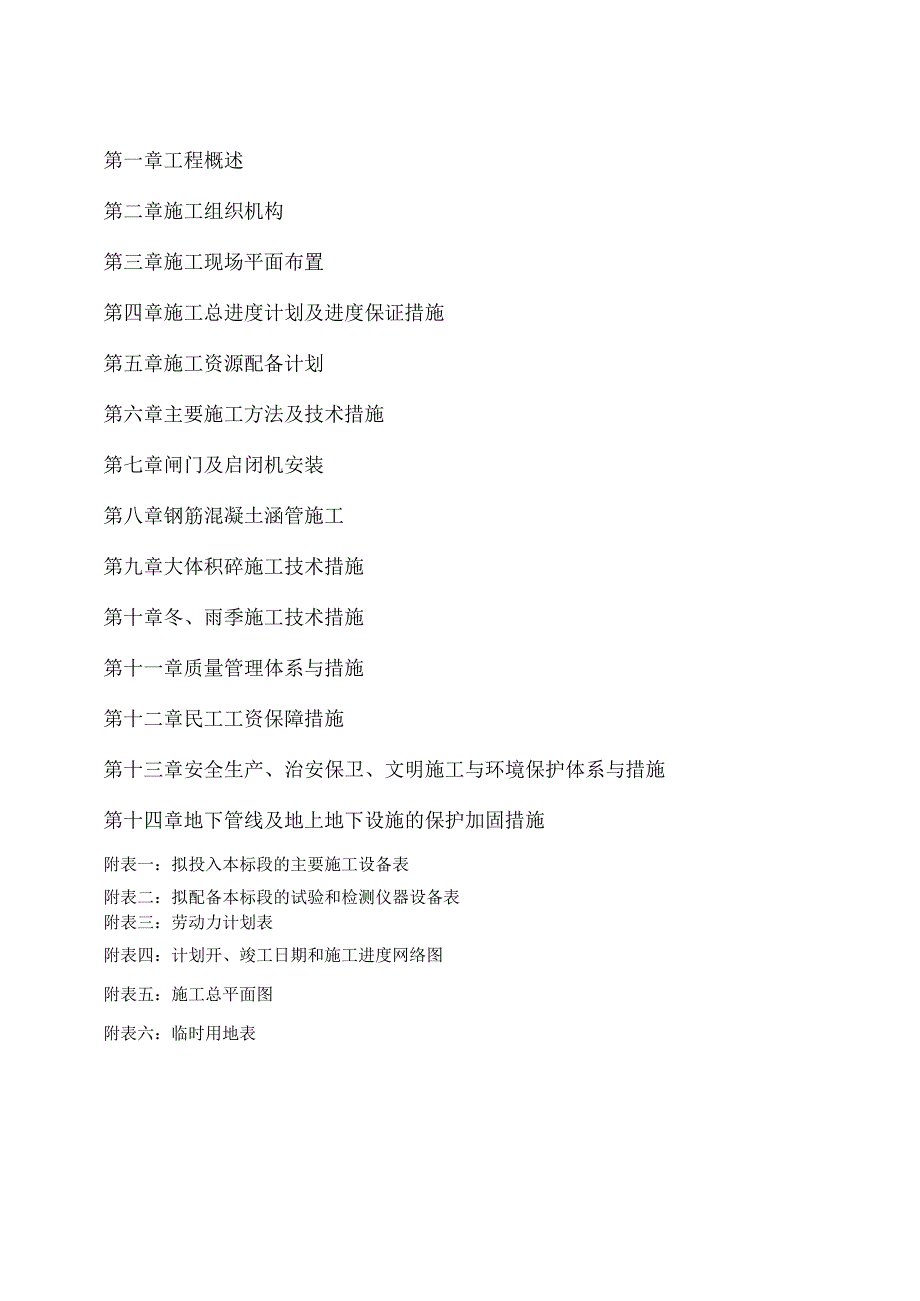

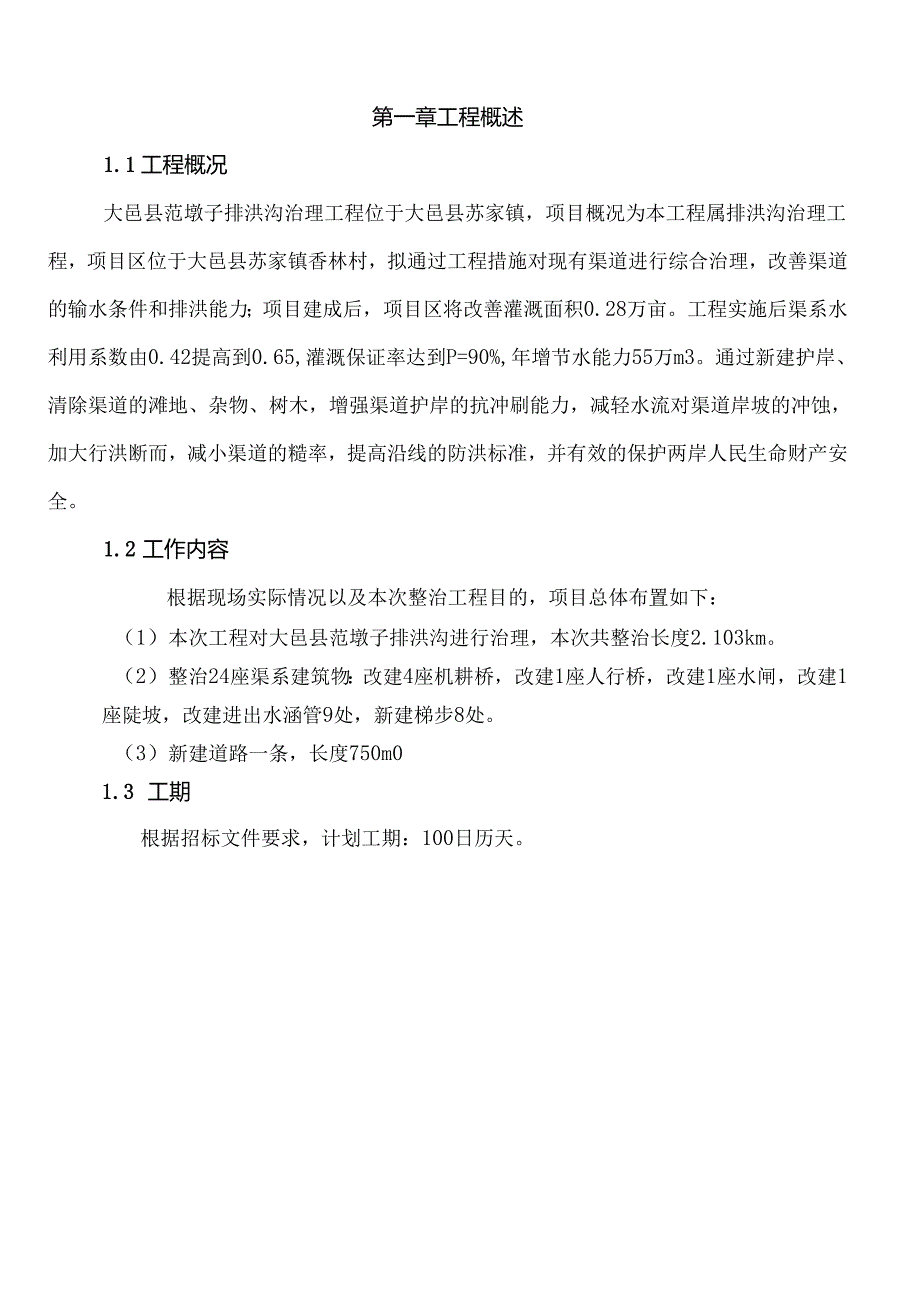

1、第一章工程概述第二章施工组织机构第三章施工现场平面布置第四章施工总进度计划及进度保证措施第五章施工资源配备计划第六章主要施工方法及技术措施第七章闸门及启闭机安装第八章钢筋混凝土涵管施工第九章大体积碎施工技术措施第十章冬、雨季施工技术措施第十一章质量管理体系与措施第十二章民工工资保障措施第十三章安全生产、治安保卫、文明施工与环境保护体系与措施第十四章地下管线及地上地下设施的保护加固措施附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表第一章工程概述1.1 工程概况大邑县范

2、墩子排洪沟治理工程位于大邑县苏家镇,项目概况为本工程属排洪沟治理工程,项目区位于大邑县苏家镇香林村,拟通过工程措施对现有渠道进行综合治理,改善渠道的输水条件和排洪能力;项目建成后,项目区将改善灌溉面积0.28万亩。工程实施后渠系水利用系数由0.42提高到0.65,灌溉保证率达到P=90%,年增节水能力55万m3。通过新建护岸、清除渠道的滩地、杂物、树木,增强渠道护岸的抗冲刷能力,减轻水流对渠道岸坡的冲蚀,加大行洪断而,减小渠道的糙率,提高沿线的防洪标准,并有效的保护两岸人民生命财产安全。1.2 工作内容根据现场实际情况以及本次整治工程目的,项目总体布置如下:(1)本次工程对大邑县范墩子排洪沟进

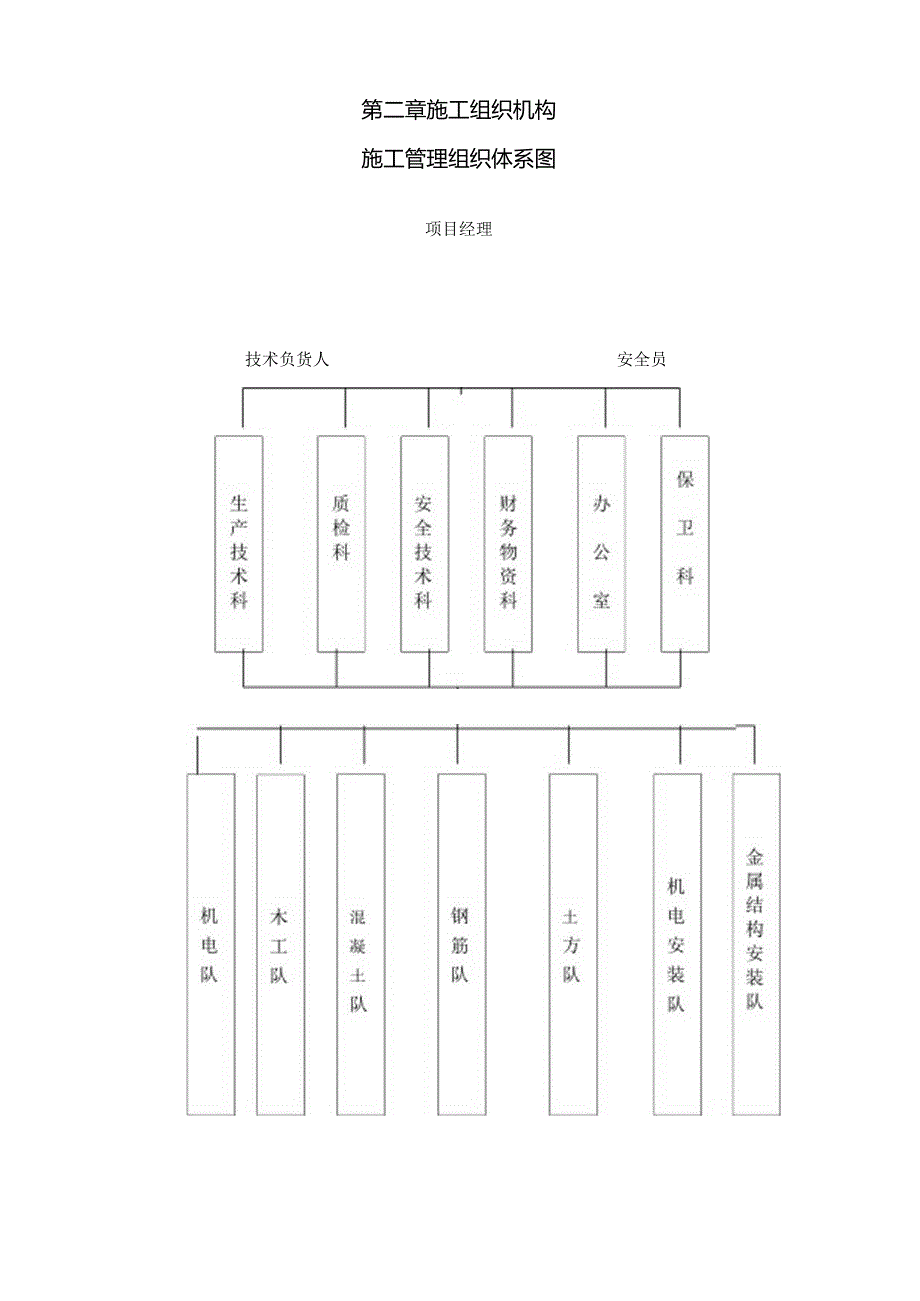

3、行治理,本次共整治长度2.103km。(2)整治24座渠系建筑物:改建4座机耕桥,改建1座人行桥,改建1座水闸,改建1座陡坡,改建进出水涵管9处,新建梯步8处。(3)新建道路一条,长度750m01.3 工期根据招标文件要求,计划工期:100日历天。第二章施工组织机构施工管理组织体系图项目经理技术负货人安全员质量管理组织机构图项目经理技术负责人质检科混凝队土1.方队机电安装队金属结构安装队各班组兼职质检员施工安全管理组织机构图项目经理技术负货人安全科机i1.1.队混凝土队土石方队机电安装队金属结构安装队各班组兼职安全员文明施工管理组织机构图项目经理技术负货人办公室混凝土队石方队机电安装队金屈结构

4、安装队各班组兼职管理员第三章施工现场平面布置根据发包人提供的施工场地,以及工程现场实际需要情况,本工程临时设施生产区和生活区布置在施工区附近。生产区包括钢筋、木工加工及堆放场、碎拌和系统、砂石料场、水泥仓库、配电房等。生活区包括:办公室、会议室、工地试验室、食堂、职工宿舍、浴室等。详见附图施工总平面布置图。3.1 施工临时便道生产区道路布设:生产区道路考虑纵横畅通,道路两侧倘设排水沟,保持排水畅通。施工区临时便道,用土方修筑宽度5m生产区道路均铺设20Cm厚泥结石路面。施工过程中,将根据工程施工进度、平面变化,适时进行建道和改道,确保场内道路畅通。3.2 供排水系统3.2.1 供水系统设施碎拌

5、和、养护等生产用水,采用河水。生活用水接F1.来水。3.2.2 排水系统设施生产区的排水,沿生产区周边以及中部纵横布置明沟,在道口埋设涵管,排至围堰外。生活区排水利用内部排水系统。3.2.3 基坑排水基坑内根据不同高程开挖明沟,将雨水、渗水截渗后直接抽排到施工围堰外侧。3.3 通讯、动力、照明3.3.1 通讯设施项目经理部对外通讯安装一部电话和一部电话传真机,另配数部移动电话。考虑施工现场范围广,距离远,为了方便施工调度,配置无线电对讲机3部。3.3.2 动力设施H建配电房、发电机房,分别送电到生产区、生活区和施工区,现场用电均根据规范要求采用二级或三级配电保护,以确保用电安全。为了防止电网停

6、电影响碎生产、浇筑以及基坑排水等施工的连续性,配备1台250kw发电机组备用,保持施工现场的正常供电。配电房、发电机房布设在甲方提供的现场变压得东侧o3.3.3 照明设施施工区、生产区的照明设施满足夜间施工的亮度要求,确保施工安全。生活区布置适当的路灯照明,以便职工夜间上、下班行走安全。3.4 施工生活区施工生活区设办公室、会议室、宿舍及食堂、浴室、娱乐活动室等,尽量给职工提供良好的生活环境,以满足职工正常生活和工作的需要。办公房、宿舍以及仓库拟在施工用地内布置。3.5 钢筋、模板及金属构件加工场钢筋加工场的布设,包括钢筋原材堆放、成品钢筋堆放等。考虑到钢筋碰焊、拉伸、切断等工作需要,以及现场

7、地较小情况,钢筋加工及堆放场,按质量保证体系管理要求对钢筋分门别类进行标识。模板加工场布设,包括钢模板、木材原材和木模板成品堆放、木模板加工车间、钢管、扣件等周转材料的堆放,模板加工及堆放场约需面积为1500平方米。小型金屈结构加工场,主要用于小型预埋件、止水铜片等加工和材料堆放。3.6 砂石料场、水泥仓库砂、石料场用砂石料场碾压夯实后,用碎石找平,做IoCm的素碎地坪,块石料将根据施工现场情况,按施工部位择空地分别堆放。本工程主要以散装水范地子排洪沟工程土方工程混凝土工程排水管工程人行使桥工程闸门及启闭机安装零星工程竣工收尾木工2051564686土方工20201018/64碎工252520

8、106842砌筑工10101288866机操工1010101010101010司机66666666机修工44444444泥工20201510106106设番安装工88841020610其他技术工88888888普工202020202020206附表四:计划开、竣工日期和施工进度网络图1 .投标人应递交施工进度网络图,说明按招标文件要求的计划工期进行施工的各个关键日期。2 .施工进度表应采用网络图(或横道图表示。计足.开、废工U期甩饨工,度刈终主XHW.大邑县范宅子排洪海治理工现计.二期,18日历天附表五:施工总平面图投标人应递交一份施工总平面图,绘出现场临时设施布巴图表并附文字说明,说明临时设

9、施、加工车间、现场办公、设备及仓储、供电、供水、卫生、生活、道路、消防等设施的情况和布置。附表六:临时用地表用途面枳(平方米)位置需用时间拌和系统及料场200见施工平面布置图工程开工至竣工加工车间100见施工平面布置图工程开工至竣工综合仓库150见施工平面布置图工程开工至竣工厕所30见施工平面布置图工程开工至竣工职工宿舍300见施工平面布置图工程开工至竣工监理办公室50见施工平面布置图工程开工至竣工机械停放场200见施工平面布置图工程开工至竣工材料供应站600见施工平面布置图工程开工至竣工配电房30见施工平面布置图工程开工至竣工资料室50见施工平面布置图工程开工至竣工施工办公室50见施工平面布置图工程开工至竣工食堂100见施工平面布置图工程开工至竣工活动室80见施工平面布置图工程开工至竣工

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
