某小区纠偏工程顶升施工方案.docx

上传人:p** 文档编号:1130110 上传时间:2024-08-05 格式:DOCX 页数:18 大小:115.12KB
下载 相关 举报
某小区纠偏工程顶升施工方案.docx_第1页
第1页 / 共18页
某小区纠偏工程顶升施工方案.docx_第2页
第2页 / 共18页
某小区纠偏工程顶升施工方案.docx_第3页
第3页 / 共18页
某小区纠偏工程顶升施工方案.docx_第4页
第4页 / 共18页
某小区纠偏工程顶升施工方案.docx_第5页
第5页 / 共18页
某小区纠偏工程顶升施工方案.docx_第6页
第6页 / 共18页
某小区纠偏工程顶升施工方案.docx_第7页
第7页 / 共18页
某小区纠偏工程顶升施工方案.docx_第8页
第8页 / 共18页
某小区纠偏工程顶升施工方案.docx_第9页
第9页 / 共18页
某小区纠偏工程顶升施工方案.docx_第10页
第10页 / 共18页
亲,该文档总共18页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某小区纠偏工程顶升施工方案.docx》由会员分享,可在线阅读,更多相关《某小区纠偏工程顶升施工方案.docx(18页珍藏版)》请在第壹文秘上搜索。

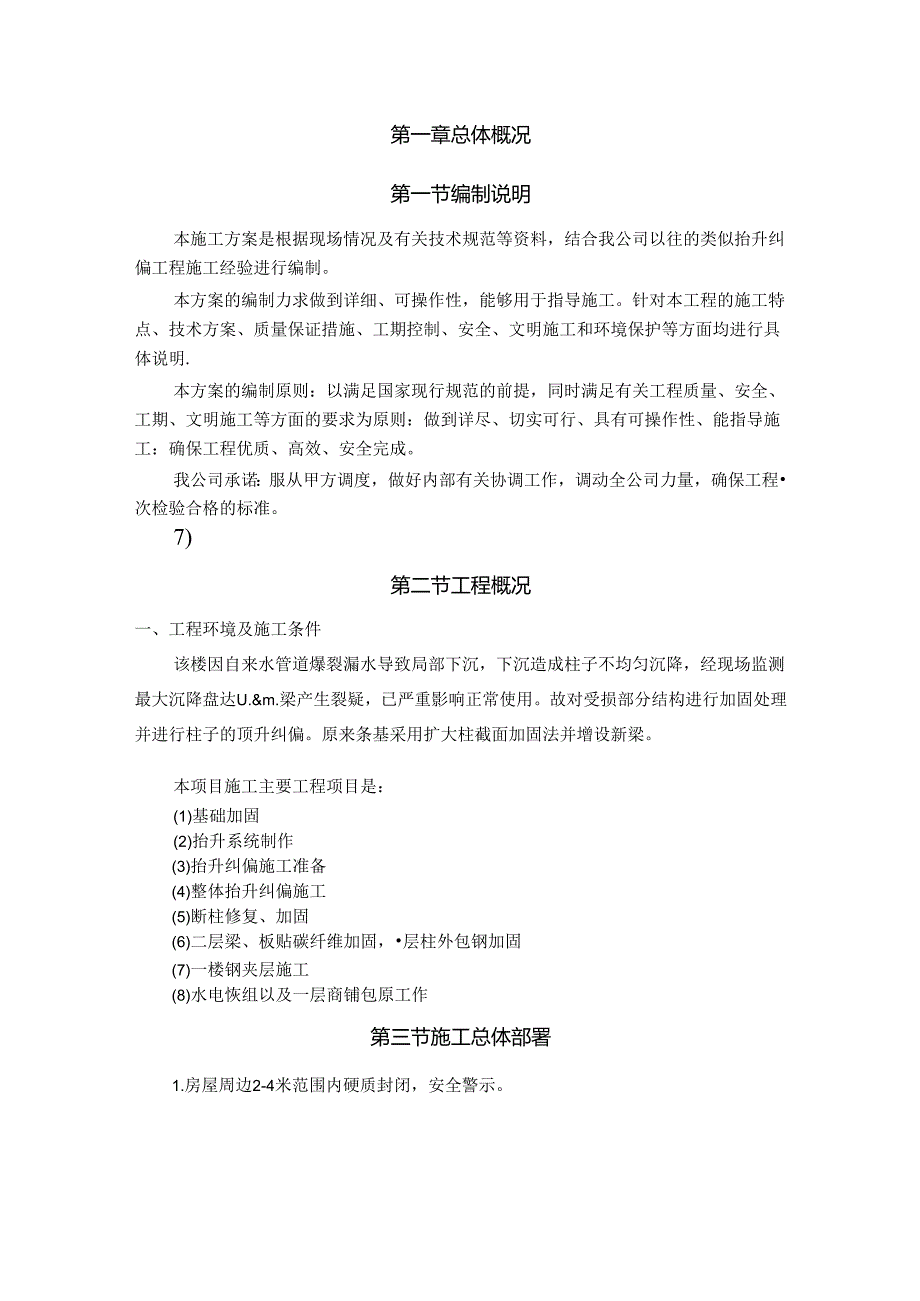

1、某小区纠偏工程施工方案编制人:审核人:批准人:XXX有限公司-O一七年三月第一章总体概况4第一节编制说明4第二节工程概况4第三节施工总体部署4第二章施工进度计划和各阶段进度的保证措施6第一节施工进度计划编制说明6第二节各阶段进度的保证措施6第三章劳动力和材料投入计划及其保证措施8第一节劳动力投入计划8第二节主要施工材料投入计划8第三节劳动力及主要施工材料投入保证措施8第四节机械设备投入计划及检测设备9第四章施工总平面布置和临时设施布置I1.第一节施工用地范围I1.第二节施工用水、用电布置11第三节临时排污与排水11第五章施工方案及措施12第一节抬升纠偏施工12第二节施工质量控制方案及应急预案1

2、4第三节房屋结构抬升前的现状调查14第六章结构抬升纠偏关键技术16第一节抬升同步控制16第二节抬升纠偏施工17第三节结构应力应变监测21第七章安全文明措施24第一节安全施工措施24第二节文明施工措施25第八章质量保证和质量违约贡任承诺28第一节质量控制原则28第二节质量保证体系28第三节保修期内质量保证的承诺30第九章工期预估31第十章预估报价31第十一章附图32第一章总体概况第一节编制说明本施工方案是根据现场情况及有关技术规范等资料,结合我公司以往的类似抬升纠偏工程施工经验进行编制。本方案的编制力求做到详细、可操作性,能够用于指导施工。针对本工程的施工特点、技术方案、质量保证措施、工期控制、

3、安全、文明施工和环境保护等方面均进行具体说明.本方案的编制原则:以满足国家现行规范的前提,同时满足有关工程质量、安全、工期、文明施工等方面的要求为原则:做到详尽、切实可行、具有可操作性、能指导施工:确保工程优质、高效、安全完成。我公司承诺:服从甲方调度,做好内部有关协调工作,调动全公司力量,确保工程次检验合格的标准。7)第二节工程概况一、工程环境及施工条件该楼因自来水管道爆裂漏水导致局部下沉,下沉造成柱子不均匀沉降,经现场监测最大沉降盘达U.&m.梁产生裂疑,已严重影响正常使用。故对受损部分结构进行加固处理并进行柱子的顶升纠偏。原来条基采用扩大柱截面加固法并增设新梁。本项目施工主要工程项目是:

4、(1)基础加固(2)抬升系统制作(3)抬升纠偏施工准备(4)整体抬升纠偏施工(5)断柱修复、加固(6)二层梁、板贴碳纤维加固,层柱外包钢加固(7)一楼钢夹层施工(8)水电恢组以及一层商铺包原工作第三节施工总体部署1.房屋周边2-4米范围内硬质封闭,安全警示。2 .拆除建筑一层室内外坡璃门、卷帘门、地砖、用顶、电梯井道(移除电梯)、分离楼梯、平台、水电气管线、室外沥青路面、U头、天沟等。3 .对层地坪开挖至承台底面,并整平地面。再进行基础承台扩大施工,并在基础扩大区域预留压桩孔洞。4 .进场准备施工,需杳看梁板地的裂缝情况,做好标记,在施工过程严格控制裂缝程度。(每周监测一次、顶升阶段每2天监测

5、一次)5 .锚杆岸乐桩施工及牛腿施工、柱间支撑施工采用28a槽钢连接约束。6 .承台面50Omm放置千斤顶施工准备,并在牛腿四角放置保持稔定的丝杆。千斤顶采用人工掀顶,住IE式顶升前要进行试抬,以确定千斤顶正常工作顶升力顶升前布置好相关的应力应变监测系统。准备工作微好后,布承台面25Omm处切割分离柱。7 .分阶段开展顶升施工,顶升前算出每级顶升量,每轮次抬升级搔等相关数据,顶升过程严格按照抬升数据控制,对顶升过程进行应力应变监测,防止结构出现局部应力集中,以及观察强制结构位移的影响.顶升得到验收后开始接柱.8 .当柱子接好后,达到预定强度,进行拆除顶升系统级以及临时支撑.9 .对二楼梁、板进

6、行碳纤维加固,对楼柱子包钢加固。10 .回填基础、一楼地坪恢宽以及店铺内钢夹层施工。对一楼商铺内部进行恢复。11 .对28#楼水电及四周环境情况进行恢复.清理施工现场、拆除围挡.第二章施工进度计划和各阶段进度的保证措施第一节施工进度计划编制说明本纠偏抬升工程施工工期为25日历天。本工程的施工进度及工序可以参考借鉴我公司之前类似的顶升纠偏工作,对现场部分特殊区域进行工期调整。在编制现场施工计划进度表时,要考虑春夏季施工季节特点,将春史季节雷雨、台风等特殊天气因素考虑到施工计划中。将主要工作尽量安排在良好的天气里,另外,考虑在雷雨等不利天气下如何保证现场施工进度及工程质量。第二节各阶段进度的保证措

7、施我司是具有结构补强加固特种工程专业资历的施工企业,技术力量雄厚,设备齐全,承担过多个类似纠偏工程,具有丰富的施工经验。在工程施工中,我们将合理制定作业程序,科学策划及管理,确保工程按质量如期竣工,从以下几个方面,我们予以有力保证:1.优化施工方案上保证提前做好资金筹集、人员、设备转运、技术培训的前期准备工作,尽量压缩施工准驾时间,增加工作面,场地仰置紧凑合理,根据现场施工实际完成情况,不断优化施工方案,保证工程按计划进度顺利进行。2 .从组织机构上保证组织我公司具有丰富施工实践经验、组织管理能力强、技术过硬的工程管理技术人员,负贵本工程的施工,形成技术密集型和高效管理型的项目班子,为如期实现

8、合同工期提供保证。3 .从资源配置上保证配置高效能、机况好的机械设备及一些备用设备和配件,充足的周转材料和资金保障,同时计划好供应和采购运输方案,保证不出现停工待料,确保工程顺利进行。4 .从计划上保证按照总工期的要求,制订施工总计划,做到总体安排和见缝插针相结合,每月制定月计划,每周制定周计划,按照计划安排资源、设置作业线,施工中扣紧关键路线的工序持续时间,组织关键路线上重点、难点工序的技术攻关,不断优化组织、优化资源配置。同时制定相应的材料、设备、劳动力和资金供应计划。5 .工序安排上保证经常开展现场碰头会、调度交班会的制度,做好每个工序的准备工作,使各工序连接合理、紧凑。对难点、重点工序

9、要有准备,必要时调整资源配置,加强技术攻关力度,使各部均衡推进。6 .从安全生产上保证根据本工程的特点,制定专门的安全技术措施,配置相应的安全设施,并组织安全小组负责日常的安全检查,严格执行“三级安全生产交底”的制度,坚决杜绝出现安全事故,以保证工程顺利进行.7 .从工作机制上保证健全奖罚制度,开展施工竞争,提高工人的积极性,作业计划落实到班组,制订考核指标,并与分配挂钩。根据本工程的特点及工期要求,在节假日期间不停工,必要时经甲方及有关单位同意,进行夜间施工。8 .供应上保证按计划组织物资配件的供应,计划好供应期和运输方案,保证不出现停工待料.各阶段进度的保证措施如下:一、施工准备阶段1 .

10、提前做好资金筹集、人员、设备转运、技术培训的前期准备工作,尽量压缩施工准备时间。2 .按计划组织物资配件的供应,计划好供应期和运输方案。二、施工阶段1 .抬升纠偏施工不需要大型设备,可购芭批新的、先进的电动工具用于本工程。2 .分成若干个专业施工小组同时展开施工,在保证质量、安全的前提下开展施工竞争。3 .工程部分工序无噪音,为加快施工进度,可安排在夜间进行。三、竣工验收及退场阶段1.做好工程的养护及资料收集、准备工作,隐蔽工程验收等工作必须及时签证.4 .有计划准备退场所需人员、车辆,井清理干净现场建筑垃圾。第三章劳动力和材料投入计划及其保证措施第一节劳动力投入计划序号名称人数进场时间备注1

11、项目经理12017年11月2项目技术负货人12017年年月3生产经理12017年11月4安全员12017年11月5资料员12017年11月6材料员12017年11月7技术员22017年年月8施工班组(3个)162017年11月抬升工人30,顶升技术人员5人9电工12017年11月10电焊工42017年11月第二节主要施工材料投入计划锚杆弹压桩及钢板、千斤顶、加固材料随工程进度而进场。第三节劳动力及主要施工材料投入保证措施1.施队伍的调遣及设备、材料的进场为达到合理组织施工的目的,施工人员、设备和材料必须按照施工进度安排,分批进场。2.充分利用甲方进度款,专款专用,同时另备资金用于本工程,保证工

12、人工资的发放及材料的采购进场。第四节机械设备投入计划及检测设备序号设备名称数量规格型号备注1空压机2台1-2.5至2电焊机4台BX1-315IBX1.-1003锤钻8台ZIC-HY-264角磨机5台SIM-DS-1005切割机2台J3G2-1006打磨机15台SIM-DS-1007手提切割机2台8照明设备1批9锯木机1台1.5KW10平板振动罂1台BT5型11震动棒2条12气割设备2套13千斤顶100个100T68个,150T32个14小型电动工具1批15配电箱2个220V/380V16第四章施工总平面布置和临时设旅布置第一节施工用地范围本工程施工用地不占用工地以外地方,临时设施的布.理可就地

13、在施工工地周边,施工人员根据实际情况租房居住,不影响施工附近居民的生活。第二节施工用水、用电布置一.施工用水布置根据现场考察,施工用水用工地自来水,可满足施工要求。二.施工用电布置根据现场考察,本工程用电由甲方提供接驳,我司根据现场实际情况,设置施工用配电箱。第三节临时排污与排水本工程排水分为【!生间排水、现场排水沟排水和降水排水。本项目工人及管理人员安理在二楼以上宾饵,生活污水通过原有管道排入市政管网。施工现场不产生污水。施工现场出入口设洗车槽,外运车辆进行清洗,减少车辆带尘。排水沟要定期派人清掏,保持畅通,防止雨季高水位时发生雨水倒濯。降水排水由于水量大,采用埋地管道敷设,单独择放至各排放

14、点。施工现场的各类排水必须经过处理,达标后排入城市排水管网。第五章施工方案及措施第一节抬升纠偏施工一、抬升纠偏总体部署根据加固设汁要求,结合现场实际情况,在确保结构和抬升施工安全前提下,尽显节约工期和造价,经研究确定以下施工顺序:采用100t千斤顶(局部15Ot)在混凝土承台和钢牛腿之间进行拉升,在抬升之前先将建筑物临时支拽起来,确保建筑物在抬升的过程中稳定,钢牛腿安装完成后,在承台间50Omm内安装千斤顶,并使其平整、对称、垂直;调H千斤顶对柱施加抬升力,确保所有千斤顶顶紧后,在承台和钢牛腿之间250mm处切断柱;继续对千斤顶同步施加抬升力,使结构整体同步平稳上升,分级抬升,直至帧斜率达到建筑地基基础设计规范(GB5OOO7-2O1I)要求范围内然后临时锁死抬升千斤顶,开始接柱施工,接柱施工前,应将柱头混凝土钢筋剥离使柱纵向主筋暴露H1.来,采用与原柱相同的纵筋与原柱主筋单面焊接连接,箍筋焊接好后,采用C40干混自密实混凝土进行谶注切割部位的混凝土:然后逐个撤除二、纠偏施工准备:(4)监督检查采购物资的检购和试骐及设备的管理,组织不合格品的评审和处理。(5)加强文件和资料的控制,建立质量纪录。(6)制定和实施

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
