吊顶施工技术交底.docx
《吊顶施工技术交底.docx》由会员分享,可在线阅读,更多相关《吊顶施工技术交底.docx(2页珍藏版)》请在第壹文秘上搜索。

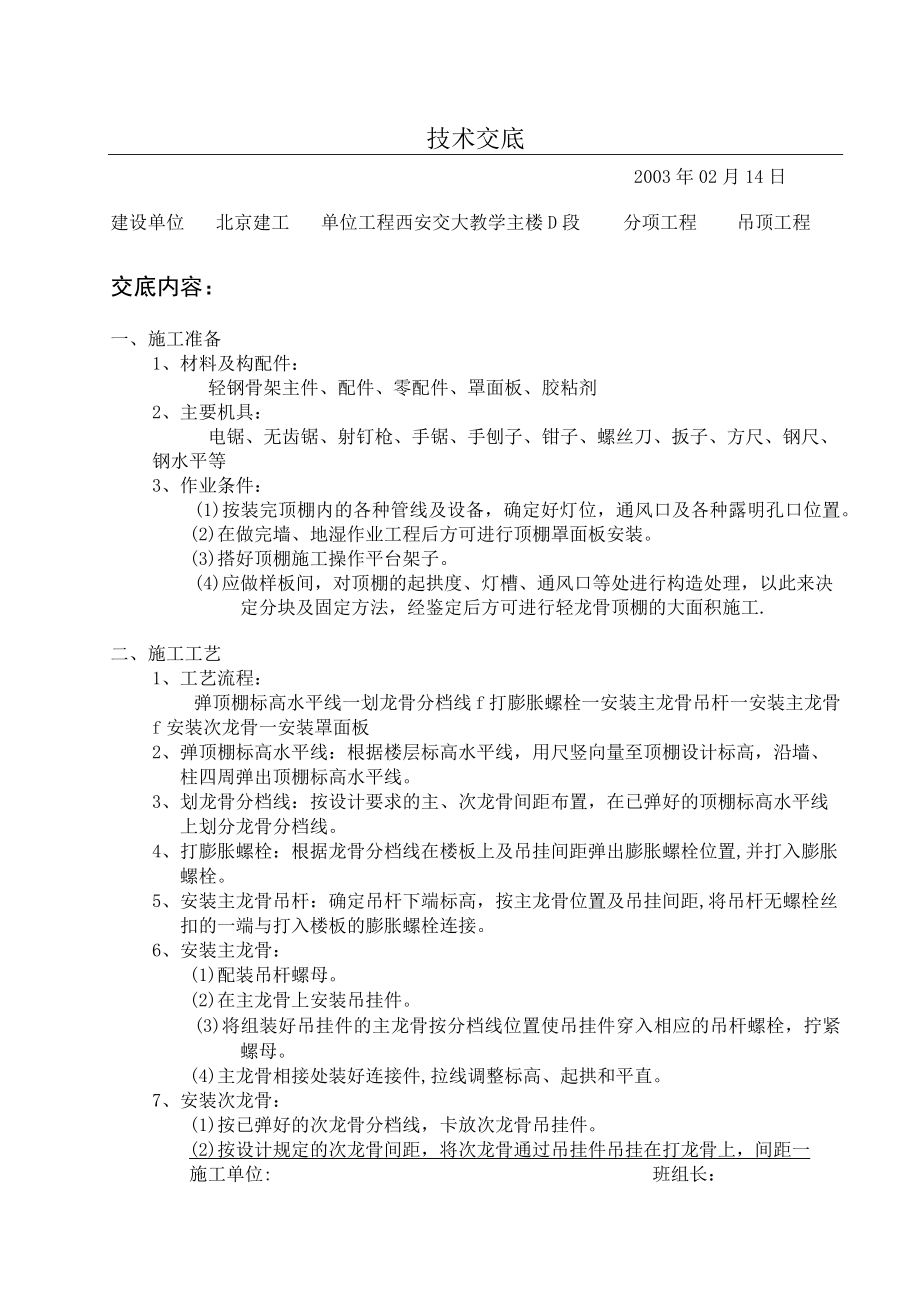

1、技术交底2003年02月14日建设单位北京建工单位工程西安交大教学主楼D段分项工程吊顶工程交底内容:一、施工准备1、材料及构配件:轻钢骨架主件、配件、零配件、罩面板、胶粘剂2、主要机具:电锯、无齿锯、射钉枪、手锯、手刨子、钳子、螺丝刀、扳子、方尺、钢尺、钢水平等3、作业条件:(1)按装完顶棚内的各种管线及设备,确定好灯位,通风口及各种露明孔口位置。(2)在做完墙、地湿作业工程后方可进行顶棚罩面板安装。(3)搭好顶棚施工操作平台架子。(4)应做样板间,对顶棚的起拱度、灯槽、通风口等处进行构造处理,以此来决定分块及固定方法,经鉴定后方可进行轻龙骨顶棚的大面积施工.二、施工工艺1、工艺流程:弹顶棚标

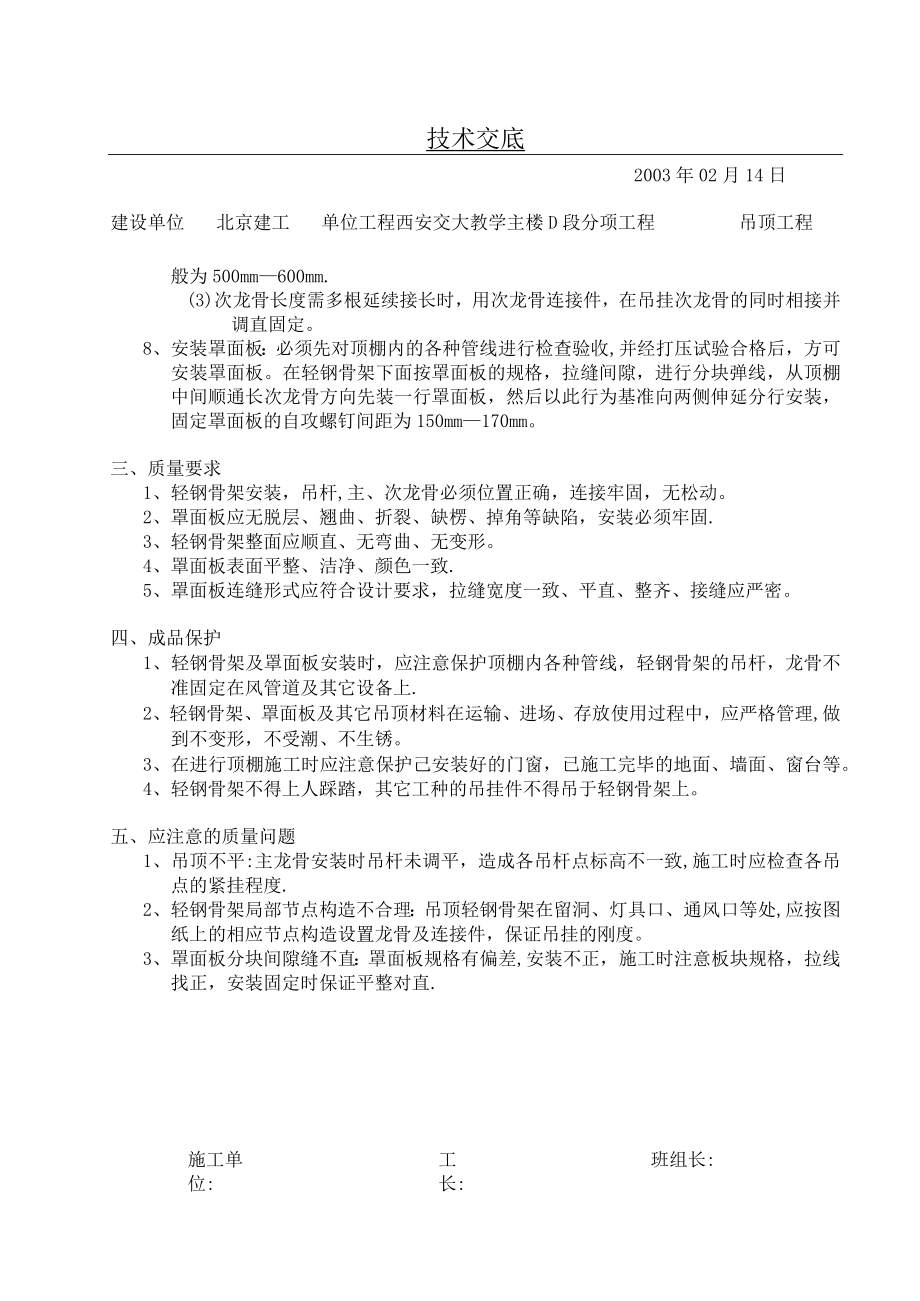

2、高水平线一划龙骨分档线f打膨胀螺栓一安装主龙骨吊杆一安装主龙骨f安装次龙骨一安装罩面板2、弹顶棚标高水平线:根据楼层标高水平线,用尺竖向量至顶棚设计标高,沿墙、柱四周弹出顶棚标高水平线。3、划龙骨分档线:按设计要求的主、次龙骨间距布置,在已弹好的顶棚标高水平线上划分龙骨分档线。4、打膨胀螺栓:根据龙骨分档线在楼板上及吊挂间距弹出膨胀螺栓位置,并打入膨胀螺栓。5、安装主龙骨吊杆:确定吊杆下端标高,按主龙骨位置及吊挂间距,将吊杆无螺栓丝扣的一端与打入楼板的膨胀螺栓连接。6、安装主龙骨:(1)配装吊杆螺母。(2)在主龙骨上安装吊挂件。(3)将组装好吊挂件的主龙骨按分档线位置使吊挂件穿入相应的吊杆螺栓
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 吊顶 施工 技术 交底
