园林景观工程临时用电施工方案.docx

上传人:p** 文档编号:114161 上传时间:2022-12-30 格式:DOCX 页数:11 大小:29.83KB
下载 相关 举报
园林景观工程临时用电施工方案.docx_第1页
第1页 / 共11页
园林景观工程临时用电施工方案.docx_第2页
第2页 / 共11页
园林景观工程临时用电施工方案.docx_第3页
第3页 / 共11页
园林景观工程临时用电施工方案.docx_第4页
第4页 / 共11页
园林景观工程临时用电施工方案.docx_第5页
第5页 / 共11页
园林景观工程临时用电施工方案.docx_第6页
第6页 / 共11页
园林景观工程临时用电施工方案.docx_第7页
第7页 / 共11页
园林景观工程临时用电施工方案.docx_第8页
第8页 / 共11页
园林景观工程临时用电施工方案.docx_第9页
第9页 / 共11页
园林景观工程临时用电施工方案.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《园林景观工程临时用电施工方案.docx》由会员分享,可在线阅读,更多相关《园林景观工程临时用电施工方案.docx(11页珍藏版)》请在第壹文秘上搜索。

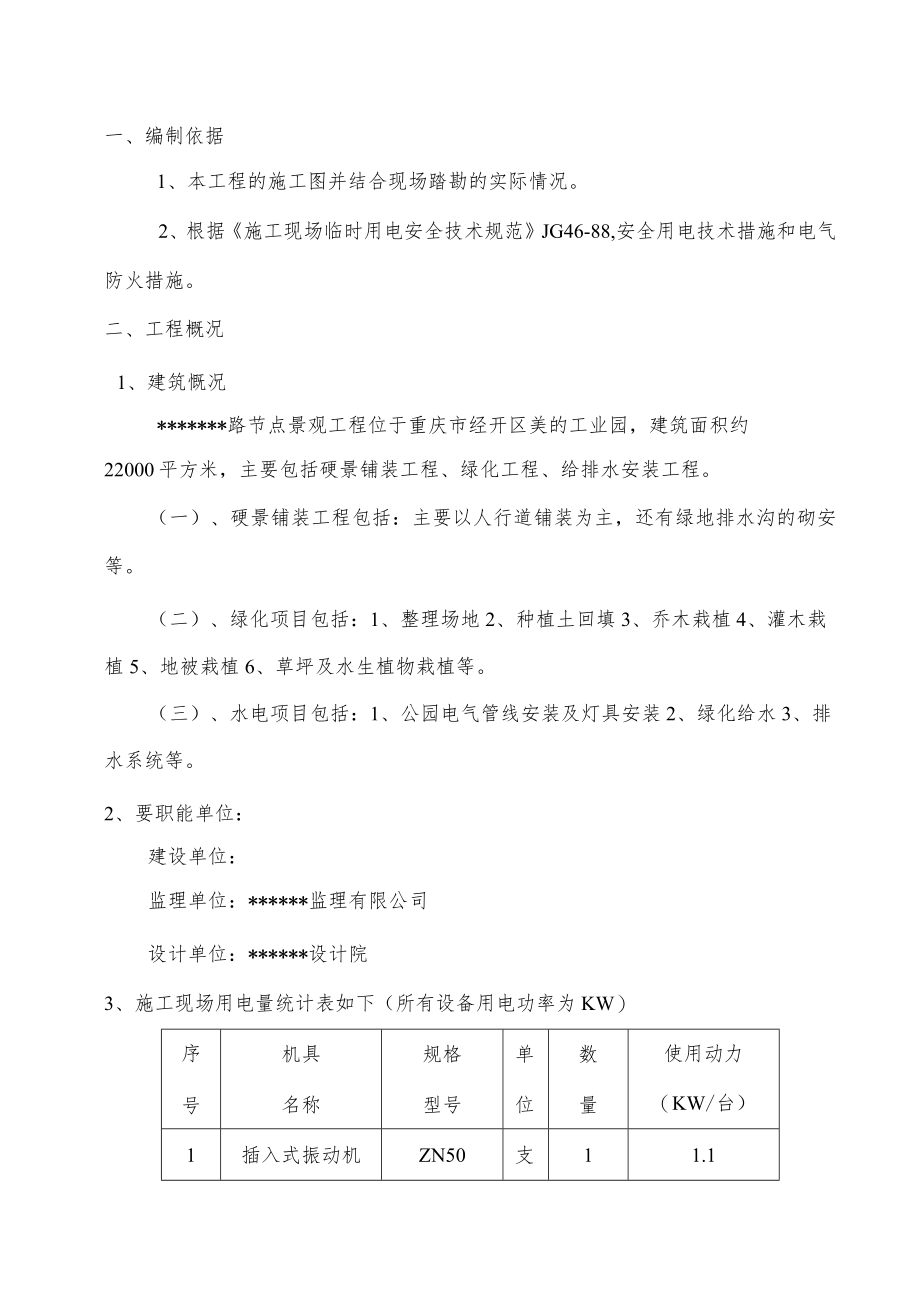

1、一、编制依据1、本工程的施工图并结合现场踏勘的实际情况。2、根据施工现场临时用电安全技术规范JG46-88,安全用电技术措施和电气防火措施。二、工程概况1、建筑慨况*路节点景观工程位于重庆市经开区美的工业园,建筑面积约22000平方米,主要包括硬景铺装工程、绿化工程、给排水安装工程。(一)、硬景铺装工程包括:主要以人行道铺装为主,还有绿地排水沟的砌安等。(二)、绿化项目包括:1、整理场地2、种植土回填3、乔木栽植4、灌木栽植5、地被栽植6、草坪及水生植物栽植等。(三)、水电项目包括:1、公园电气管线安装及灯具安装2、绿化给水3、排水系统等。2、要职能单位:建设单位:监理单位:*监理有限公司设计

2、单位:*设计院3、施工现场用电量统计表如下(所有设备用电功率为KW)序号机具名称规格型号单位数量使用动力(KW/台)1插入式振动机ZN50支11.12砂浆搅拌机ROOL台133洗车设备套124照明台101三、设计内容和步骤1、现场勘察及初步设计1)施工现场范围内上、下水管道及各种埋地线路径已清除,施工现场已通水电,现场内无一、二级负荷。施工现场由供电部门设一供电总箱内有计量设备。本设计只负责总箱以下的线路、电气开关的选择。2)根据施工现场用电设备布置情况,在场内沿围墙架设电缆,LFG至分配电箱,再由分配电箱引至各用电设备的开关箱。3)根据施工现场临时用电安全技术规范JGJ46-88规定,本供电

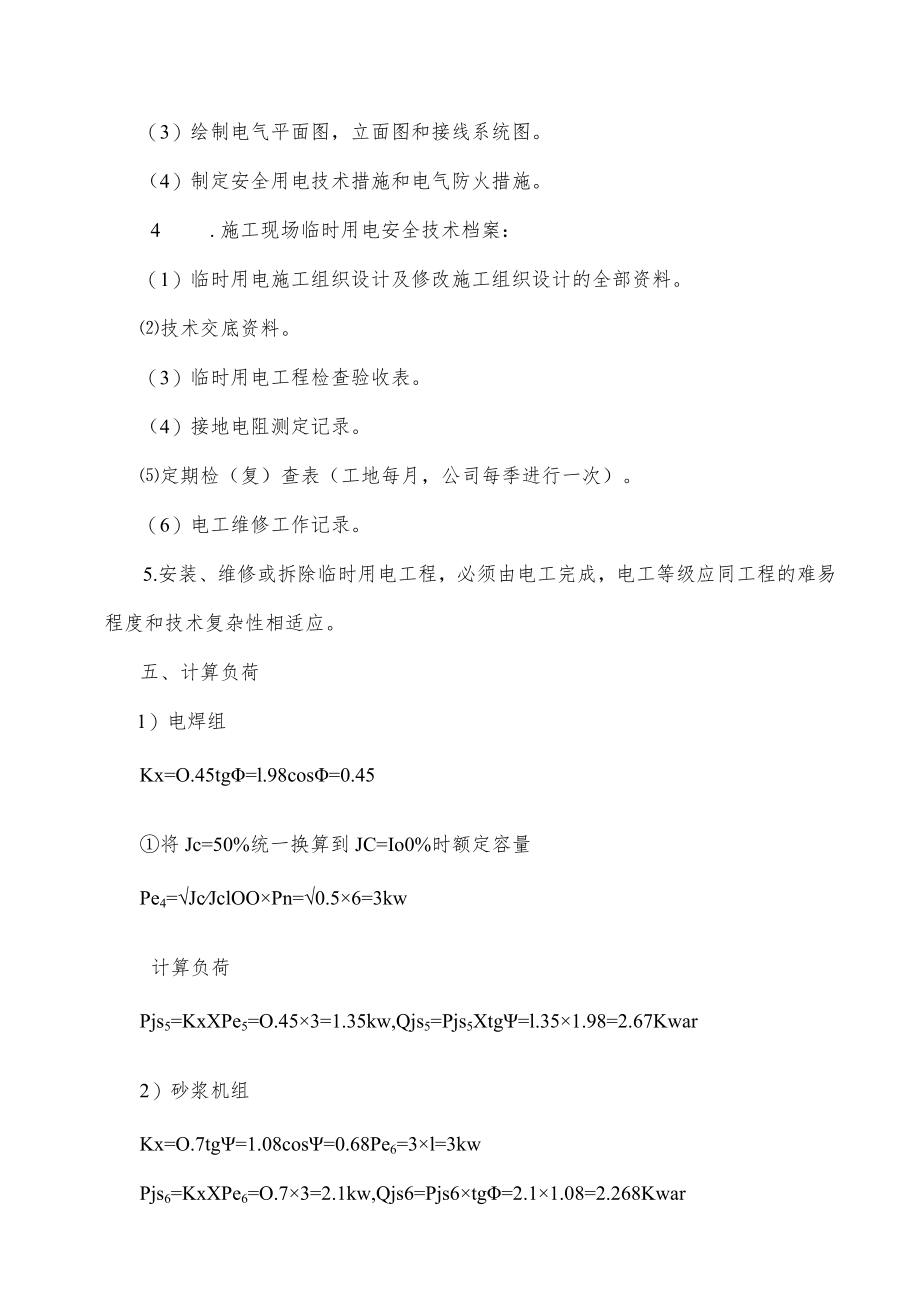

3、系统采用TN-S(三相五线制)供电,设置二个回路。四、用电管理1 .临时用电必须按“施工现场临时用电安全技术规范JGJ46-88编制用电施工组织设计制定安全用电技术措施和电气防火措施。2 .临时用电工程图纸必须单独由电气工程技术人员绘制,经技术负责人审批后作为临时施工的依据。3 .临时用电施工组织设计的内容和步骤:现场勘探,确定电源进线总配电箱(柜),分配电箱的位置及线路走向。进行负荷计算,选择导线截面和电器的类型、规格。(3)绘制电气平面图,立面图和接线系统图。(4)制定安全用电技术措施和电气防火措施。4 .施工现场临时用电安全技术档案:(1)临时用电施工组织设计及修改施工组织设计的全部资料

4、。技术交底资料。(3)临时用电工程检查验收表。(4)接地电阻测定记录。定期检(复)查表(工地每月,公司每季进行一次)。(6)电工维修工作记录。5.安装、维修或拆除临时用电工程,必须由电工完成,电工等级应同工程的难易程度和技术复杂性相适应。五、计算负荷1)电焊组Kx=O.45tg=l.98cos=0.45将Jc=50%统一换算到JC=Io0%时额定容量Pe4=JcJclOOPn=0.56=3kw计算负荷Pjs5=KxXPe5=O.453=1.35kw,Qjs5=Pjs5Xtg=l.351.98=2.67Kwar2)砂浆机组Kx=O.7tg=1.08cos=0.68Pe6=3l=3kwPjs6=K

5、xXPe6=O.73=2.1kw,Qjs6=Pjs6tg=2.11.08=2.268Kwar3)水电组Kx=O.7tg=1.02CoSII)=O.7Pe2=7.50.5=3.75kwPjs2=KxPe2=0.73.75=2.62kw,Qjs1=Pjs2Xtg=2.621.02=2.677Kwar4)生活区Kx=O.7tg=1.02cos=0.7Pe6=3.52=7kwPjs6=KxXPe6=O.77=4.9kw,Qjs6=Pjs6tg=4.91.02=4.998Kwar5)总的计算负荷计算、干线同期系数取Kx=0.9总的有用功率Pjs=KxX(Pjsl+Pjs2+Pjsn)=0.9X(1.35

6、+2.1+2.62+4.9)=9.87kw总的无用功率Qjs=Kx(Qjsl+Qjs2Qjsn)=0.9(2.67+2.268+2.677+4.998)=12.61Kwar总的视在功率Sjs=Pjs2+Qjs2=9.872+12.612=22.48KWA总的计算电流Jjs=Sjs/3Ve=47.5A选用4*16m2铝芯塑料线,其允许持续电流80A47.5A六、电工1 .电工必须经过专业及安全技术培训,经(地)市劳动部门考试合格发给操作证,方准独立操作。2 .电工应掌握用电安全基本知识和所有设备性能。3 .上岗前按规定穿戴好个人防护用品。4 .停用设备应拉闸断电,锁好开关箱。5 .负责保护用电设

7、备的负荷线,保护零线(重复接地)和开关箱。6 .移动用电设备必须切断电源,在一般情况下不许带电作业,带电作业要设监护人。7 .按规定定期(工地每月、公司每季)对用电线路进行检查,发现问题及时处理,并做好检查和维修记录Q8 .应懂得触电急救常识和电器灭火常识。七、安全距离与外电防护外电线路:指施工现场临时用电线路以外的任何电力线路。1 .不得往高、低压线路下方施工、搭设临时设施或堆放物件、架具、材料及其他杂物。2 .安全距离:在建工程(包括脚手架)的外侧与架空线路之间的最小安全距离IkV不小于4m,!.IOkV不小于6m,35IlOkV不小于8m。架空导线最大弧垂与施工现场地面最小距离24.On

8、I与机动车道N6.Omo(2)起重臂或被吊物边缘与IokV的架空线路水平距离22(3)机动车道与外电架空线路交叉的最小距离Ikv以下为6m,IOkv以下为7m03 .外电防护:(1)达不到安全距离要求,必须采取防护措施,增设屏障、遮栏、围栏或保护网,并悬挂醒目的警告标志牌。带电体至遮栏的安全距离IokV应大于95cm,35kv应大于115cm.带电体至栅栏(封闭)的安全距离IOkv应大于30cm,35kv应大于50cmo(4)在架设防护设施时,应有电气技术人员或专职安全员监护。(5)无法防护时必须采取停电,迁移线路或更改工程位置,否则不准施Io八、供电路线架空线路必须架设在专用电杆上,严禁架设

9、在树木上或脚手架上等不稳固的地方。L架空线路最少截面:为满足机械强度要求,铝线2162,铜线21OnUn2跨越铁路、公路、河流、电力线路档距内的绝缘铝线不少于35mm2,铜线不少于16m)2o2 .电线接头:在一个档距内,每层架空线接头不得超过该层导线50%,且一根导线只允许一个接头,跨越道路、河流档距内不得有接头。3 .电杆档距:最大不超过35m,线间距不得少于0.3m,上下横担间高压与低压L2m,低压与低压0.6%(横担选用附表于后)。4 .电杆及埋设:电杆应选用钢筋混凝土杆或木杆,其稍径不得小于13cm,埋设深度为杆长的十分之一加O.6mo5 .拉线:拉线宜用截面不少于4X3的镀锌铁丝、

10、拉线与电杆的夹角庆在4530度之间,埋地深度不少于1m,钢筋混凝土杆上的拉线应在高于地面2.5m处装设拉紧绝缘子。6,室内配线:进户线过墙应穿管保护,距地面不得少于2.5m,并采取防雨措施,室外应采用绝缘子固定。九、电缆线路L电缆干线应采用埋地或架空敷设,严禁沿地面明设,并应避免机械损伤和介质腐蚀。2 .电缆穿越建筑物、构筑物、道路、易受机械损伤的场所及引出地面从2m高度至地下0.2m处,必须加设防护套管。3 .橡皮电缆架空敷设时,应沿墙壁或电杆设置,并用绝缘子固定,严禁使用金属裸线作绑线。橡皮电缆的最大弧垂距地面不得小于2.5m。十、配电柜(盘)、配电箱及开关箱1 .配电系统应设置总配电柜(

11、盘)和分配电箱,实行分级配电。室内总配电柜(盘)的装设应符合下列规定:(1)配电柜(盘)正面的通道宽度,单划不小于1.5,双划不少于2m,后面的维护通道为0.8m(个别部位不许少于0.6m),侧面通道不少于1m。配电室的天棚距地面不低于3%在配电室设置值班或检修室时,距配电柜(盘)的水平距离大于并采取屏障隔离。(4)配电室门应向外开。(5)配电箱的裸母线与地面垂直距离少于2.5m时采用遮栏隔离,遮栏下面通道的高度不少于1.9mo配电装置的上端距天棚不少于0.5mo(6)裸母线应涂刷有色油漆,并应符合下表规定:母线涂色表相别颜色垂直排列水平排列引下排列A黄上后左B绿中中中C红下前右D黑(7)配电

12、柜(盘)应按规定装设有功、无功电度表,及分路装设电流、电压表。(8)配电柜(盘)应装设短路、过负荷保护装置和漏电保护开关。O)配电柜(盘)上的配电线路开关应标明控制回路Q(10)配电柜(盘)或配电线路维修时,应挂停电标志牌。停、送电必须由专人负责。2 .配电箱:动力配电箱与照明开关箱宜分别设置,如合用一个配电箱,动力和照明线路应分别设置。3 .总配电箱应设在靠近电源的地区,分配电箱应装在用电设备或负荷相对集中的地区。分配电箱与开关箱的距离不得超过30mo开关箱与其控制的固定用电设备的水平距离不宜超过3m。4 .配电箱、开关箱周围应有足够二人同时工作的空间和通道、不得堆放任何妨碍操作、维修的物品

13、;不得有灌木、杂草。5 .配电箱、开关箱应采用铁板或优质绝缘材料制作。安装应端正牢固,箱下底与地面的距离在L3L5m之间。移动式开关箱应装高在坚固的支架上,下底离地面0.6L5m0进出线必须采用橡皮绝缘电缆。6 .配电箱、开关箱内的开关电器(含插座)应紧固在电器安装板上,并便于操作(间隙5cm)不得歪斜和松动。电线应用绝缘导线,剥头不得外露,接头不得松动。7 .箱内的工作零线应通过接线端子板连接,并应与保护零线接线端子分设。8 .箱体的金属外壳应做保护按零(或接地),保护零线必须通过接线端子板连接。9 .配电箱、开关必须防雨、防尘。导线的进线口和出线口应设在箱体的下底面,并要求上部为电源端,严

14、禁设在箱体的上顶面、侧面、后面或箱门处。10 .进、出线应加护套分路成束并做防水弯,导线束不得与箱体进出口直接接触。十一、电器装置的选择1 .配电箱、开关箱内的电器设备必须可靠完好,不准使用破损、不合格的电器。熔断器的熔体应与用电设备容量相适应。2 .总配电箱或分配电箱均应装设总闸隔离开关和分路隔离开关,总熔断器和分路熔断器(或总自动开关和分路自动开关);以及漏电保护器(若漏电保护器同时具备过负荷和短路保护功能,则可不设分路熔断器或分路自动开关)。3 .每台设备应有独立的开关箱、实行一机一闸制,严禁用一个电器开关直接控制二台及二台以上用电设备(含插座)。4 .现场用电设备除做保护接零外,都必须

15、在设备负荷线的首端处安装漏电保护器。5 .购置漏电保护器必须是国家定点生产厂或经过有关部门正式认可的产品。6 .对新购置或搁置已久重新使用和使用一个月以上的漏电保护器应认真检验其特性,发现问题及时修理或更换。7 .使用于潮湿和腐蚀介质场所的漏电保护器应采用防溅型产品。8 .手动闸刀开关只允许用于控制照明电路和容量不大于5.5kw的动力电路作直接启动。容量大于5.5kw的动力电路应采用自动开关电器或降压起动装置控制。十二、使用与维护L所有开关箱门应配锁,专人负责,开关箱应标明用途所控设备。2.配箱、开关箱每月检查维修一次,必须由专业电工进行。电工必须按规定穿戴好防护用品和使用绝缘工具。3,送电操作过程:总配电箱分配电箱开关箱;

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 园林工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
