小区住宅园林景观工程施工组织设计#园林铺装#房屋改造.doc

上传人:p** 文档编号:996321 上传时间:2024-06-12 格式:DOC 页数:47 大小:271.43KB
下载 相关 举报
小区住宅园林景观工程施工组织设计#园林铺装#房屋改造.doc_第1页
第1页 / 共47页
小区住宅园林景观工程施工组织设计#园林铺装#房屋改造.doc_第2页
第2页 / 共47页
小区住宅园林景观工程施工组织设计#园林铺装#房屋改造.doc_第3页
第3页 / 共47页
小区住宅园林景观工程施工组织设计#园林铺装#房屋改造.doc_第4页
第4页 / 共47页
小区住宅园林景观工程施工组织设计#园林铺装#房屋改造.doc_第5页
第5页 / 共47页
小区住宅园林景观工程施工组织设计#园林铺装#房屋改造.doc_第6页
第6页 / 共47页
小区住宅园林景观工程施工组织设计#园林铺装#房屋改造.doc_第7页
第7页 / 共47页
小区住宅园林景观工程施工组织设计#园林铺装#房屋改造.doc_第8页
第8页 / 共47页
小区住宅园林景观工程施工组织设计#园林铺装#房屋改造.doc_第9页
第9页 / 共47页
小区住宅园林景观工程施工组织设计#园林铺装#房屋改造.doc_第10页
第10页 / 共47页
亲,该文档总共47页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《小区住宅园林景观工程施工组织设计#园林铺装#房屋改造.doc》由会员分享,可在线阅读,更多相关《小区住宅园林景观工程施工组织设计#园林铺装#房屋改造.doc(47页珍藏版)》请在第壹文秘上搜索。

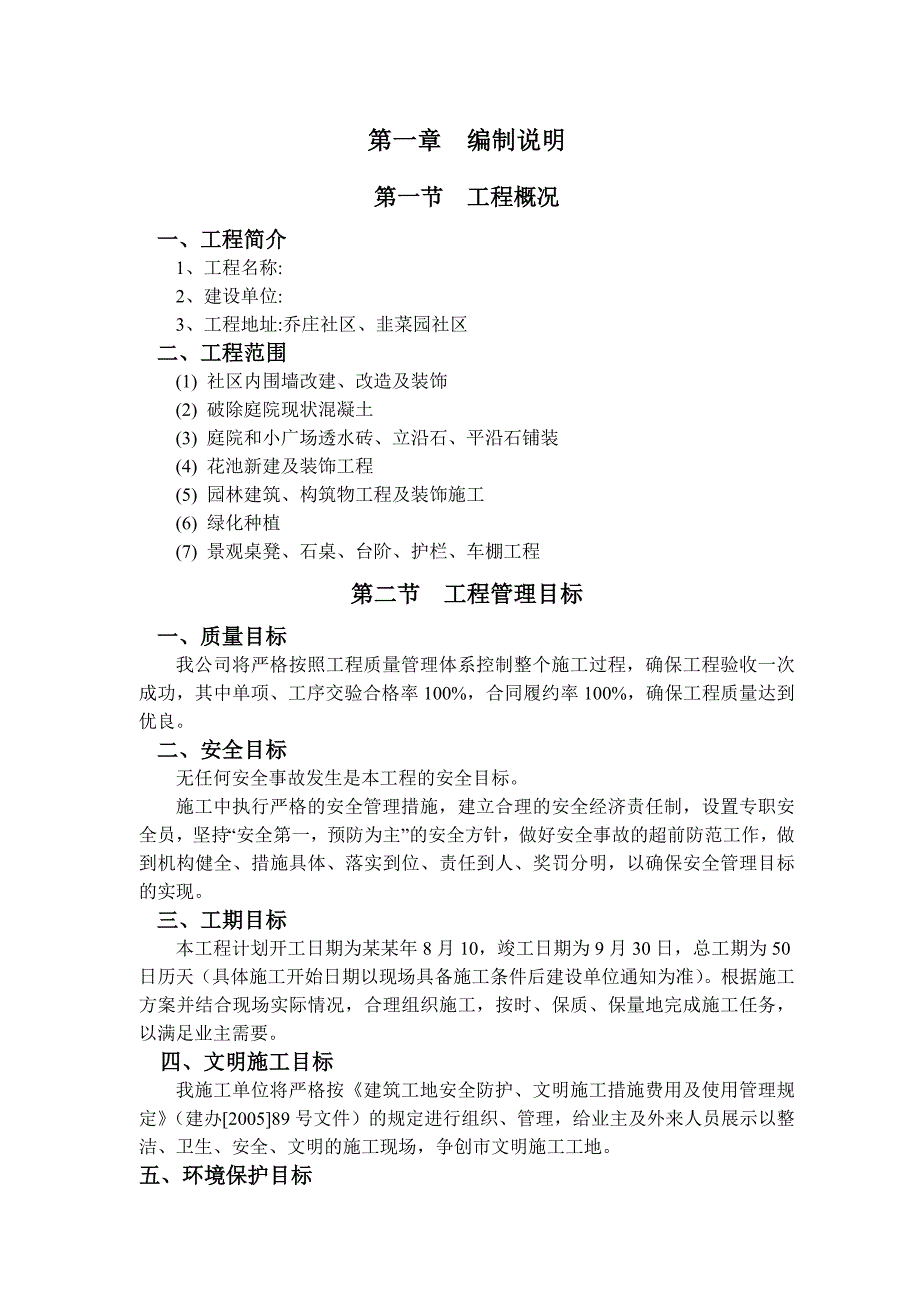

1、第一章 编制说明第一节 工程概况一、工程简介1、工程名称: 2、建设单位: 3、工程地址:乔庄社区、韭菜园社区二、工程范围(1) 社区内围墙改建、改造及装饰(2) 破除庭院现状混凝土(3) 庭院和小广场透水砖、立沿石、平沿石铺装(4) 花池新建及装饰工程(5) 园林建筑、构筑物工程及装饰施工(6) 绿化种植(7) 景观桌凳、石桌、台阶、护栏、车棚工程第二节 工程管理目标一、质量目标我公司将严格按照工程质量管理体系控制整个施工过程,确保工程验收一次成功,其中单项、工序交验合格率100%,合同履约率100%,确保工程质量达到优良。二、安全目标无任何安全事故发生是本工程的安全目标。施工中执行严格的安

2、全管理措施,建立合理的安全经济责任制,设置专职安全员,坚持“安全第一,预防为主”的安全方针,做好安全事故的超前防范工作,做到机构健全、措施具体、落实到位、责任到人、奖罚分明,以确保安全管理目标的实现。三、工期目标本工程计划开工日期为某某年8月10,竣工日期为9月30日,总工期为50日历天(具体施工开始日期以现场具备施工条件后建设单位通知为准)。根据施工方案并结合现场实际情况,合理组织施工,按时、保质、保量地完成施工任务,以满足业主需要。四、文明施工目标我施工单位将严格按建筑工地安全防护、文明施工措施费用及使用管理规定(建办200589号文件)的规定进行组织、管理,给业主及外来人员展示以整洁、卫

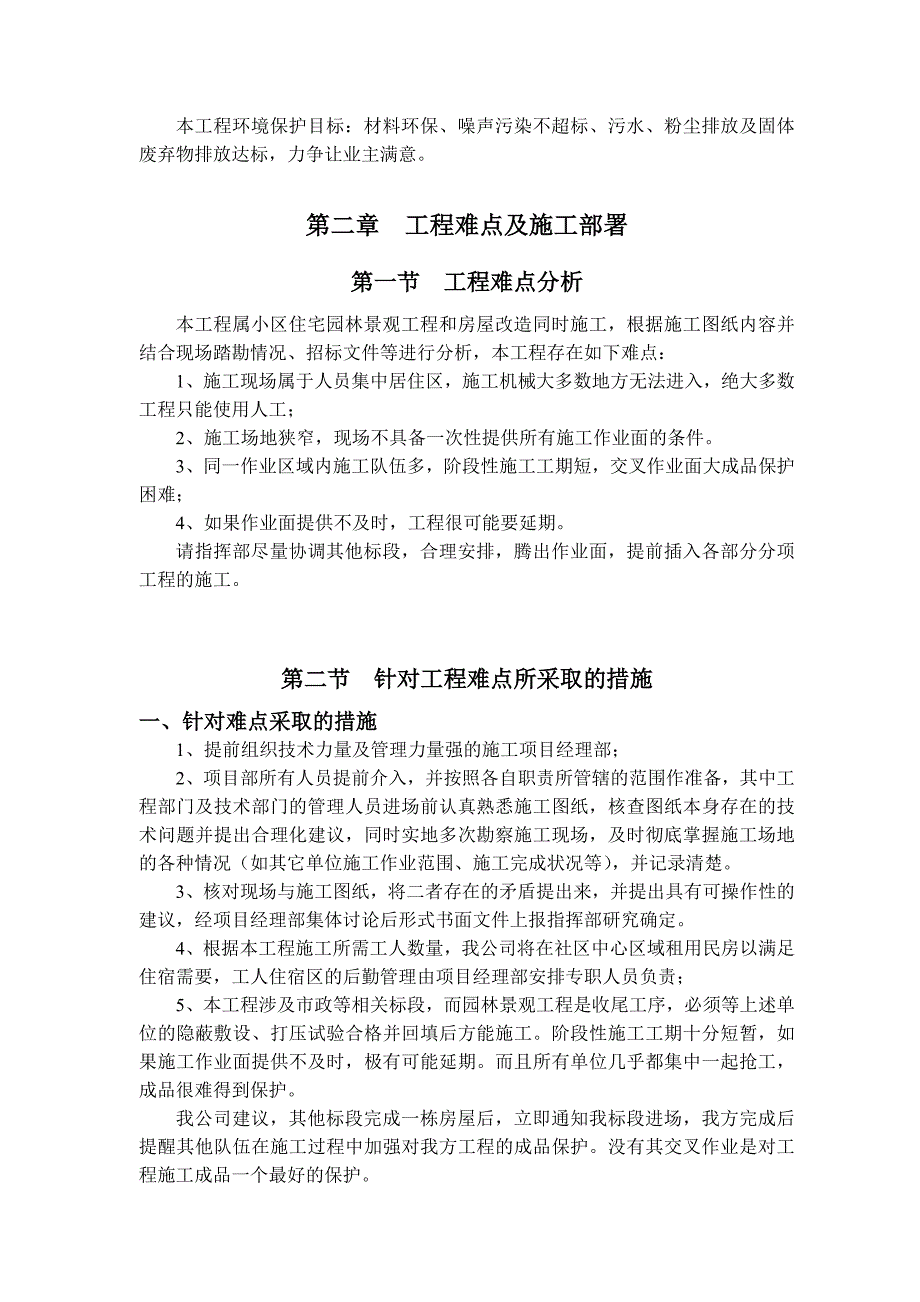

3、生、安全、文明的施工现场,争创市文明施工工地。五、环境保护目标本工程环境保护目标:材料环保、噪声污染不超标、污水、粉尘排放及固体废弃物排放达标,力争让业主满意。第二章 工程难点及施工部署第一节 工程难点分析本工程属小区住宅园林景观工程和房屋改造同时施工,根据施工图纸内容并结合现场踏勘情况、招标文件等进行分析,本工程存在如下难点:1、施工现场属于人员集中居住区,施工机械大多数地方无法进入,绝大多数工程只能使用人工; 2、施工场地狭窄,现场不具备一次性提供所有施工作业面的条件。3、同一作业区域内施工队伍多,阶段性施工工期短,交叉作业面大成品保护困难;4、如果作业面提供不及时,工程很可能要延期。请指

4、挥部尽量协调其他标段,合理安排,腾出作业面,提前插入各部分分项工程的施工。第二节 针对工程难点所采取的措施一、针对难点采取的措施1、提前组织技术力量及管理力量强的施工项目经理部;2、项目部所有人员提前介入,并按照各自职责所管辖的范围作准备,其中工程部门及技术部门的管理人员进场前认真熟悉施工图纸,核查图纸本身存在的技术问题并提出合理化建议,同时实地多次勘察施工现场,及时彻底掌握施工场地的各种情况(如其它单位施工作业范围、施工完成状况等),并记录清楚。3、核对现场与施工图纸,将二者存在的矛盾提出来,并提出具有可操作性的建议,经项目经理部集体讨论后形式书面文件上报指挥部研究确定。4、根据本工程施工所

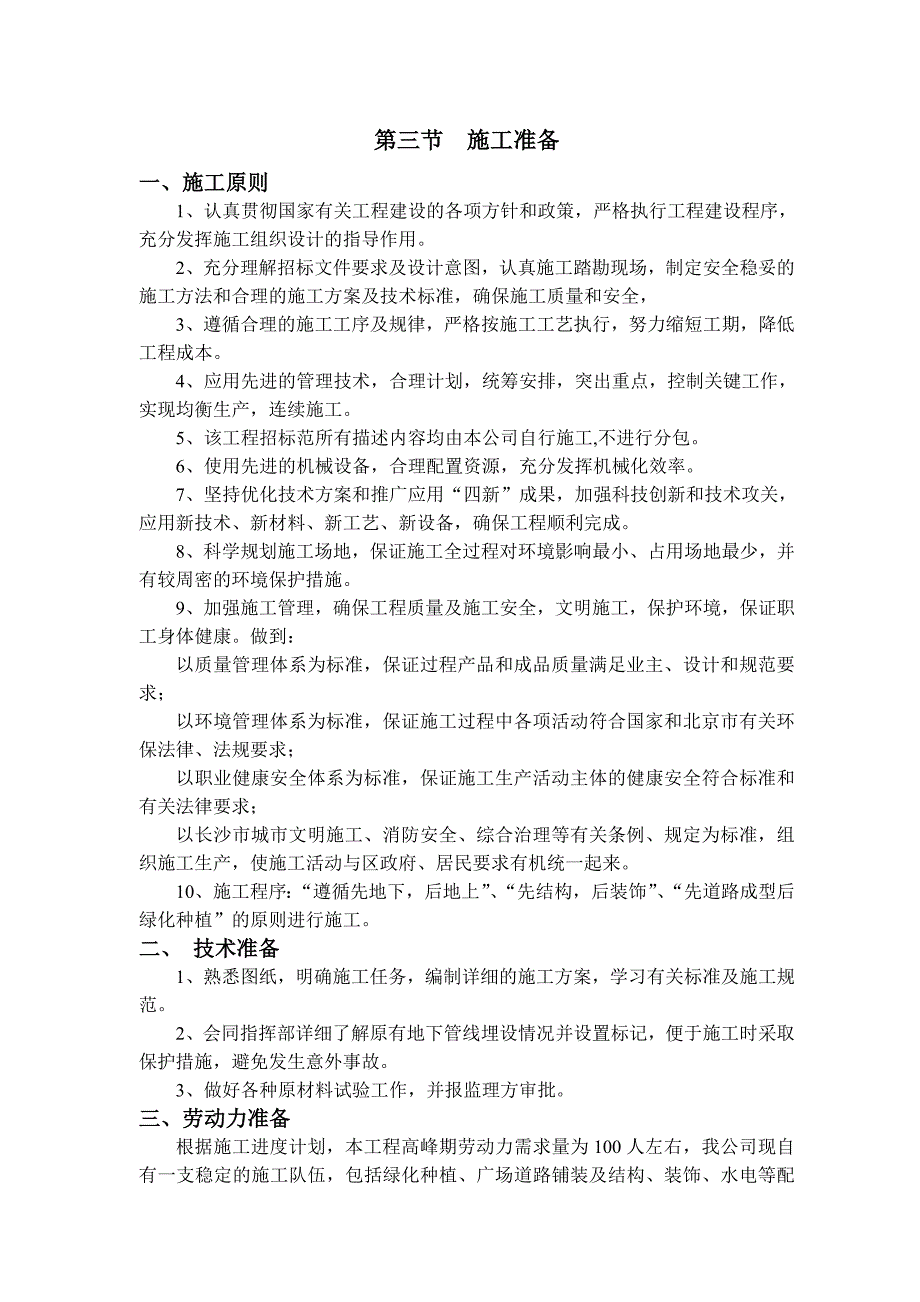

5、需工人数量,我公司将在社区中心区域租用民房以满足住宿需要,工人住宿区的后勤管理由项目经理部安排专职人员负责;5、本工程涉及市政等相关标段,而园林景观工程是收尾工序,必须等上述单位的隐蔽敷设、打压试验合格并回填后方能施工。阶段性施工工期十分短暂,如果施工作业面提供不及时,极有可能延期。而且所有单位几乎都集中一起抢工,成品很难得到保护。我公司建议,其他标段完成一栋房屋后,立即通知我标段进场,我方完成后提醒其他队伍在施工过程中加强对我方工程的成品保护。没有其交叉作业是对工程施工成品一个最好的保护。第三节 施工准备一、施工原则1、认真贯彻国家有关工程建设的各项方针和政策,严格执行工程建设程序,充分发挥

6、施工组织设计的指导作用。2、充分理解招标文件要求及设计意图,认真施工踏勘现场,制定安全稳妥的施工方法和合理的施工方案及技术标准,确保施工质量和安全, 3、遵循合理的施工工序及规律,严格按施工工艺执行,努力缩短工期,降低工程成本。4、应用先进的管理技术,合理计划,统筹安排,突出重点,控制关键工作,实现均衡生产,连续施工。5、该工程招标范所有描述内容均由本公司自行施工,不进行分包。6、使用先进的机械设备,合理配置资源,充分发挥机械化效率。7、坚持优化技术方案和推广应用“四新”成果,加强科技创新和技术攻关,应用新技术、新材料、新工艺、新设备,确保工程顺利完成。8、科学规划施工场地,保证施工全过程对环

7、境影响最小、占用场地最少,并有较周密的环境保护措施。9、加强施工管理,确保工程质量及施工安全,文明施工,保护环境,保证职工身体健康。做到:以质量管理体系为标准,保证过程产品和成品质量满足业主、设计和规范要求;以环境管理体系为标准,保证施工过程中各项活动符合国家和北京市有关环保法律、法规要求;以职业健康安全体系为标准,保证施工生产活动主体的健康安全符合标准和有关法律要求;以长沙市城市文明施工、消防安全、综合治理等有关条例、规定为标准,组织施工生产,使施工活动与区政府、居民要求有机统一起来。10、施工程序:“遵循先地下,后地上”、“先结构,后装饰”、“先道路成型后绿化种植”的原则进行施工。二、 技

8、术准备1、熟悉图纸,明确施工任务,编制详细的施工方案,学习有关标准及施工规范。2、会同指挥部详细了解原有地下管线埋设情况并设置标记,便于施工时采取保护措施,避免发生意外事故。3、做好各种原材料试验工作,并报监理方审批。三、劳动力准备根据施工进度计划,本工程高峰期劳动力需求量为100人左右,我公司现自有一支稳定的施工队伍,包括绿化种植、广场道路铺装及结构、装饰、水电等配套人员,我公司项目部将根据施工工作面和工期要求,分时段安排进场各工种施工人员数量(具体进场人数详见附后劳动力计划表)。特殊技术性工种的人员,如机械操作手、电工、焊工、架子工等需岗前检测,并进行岗位培训,实行持证上岗。四、材料准备提

9、前编排好主要材料用量计划表,对有较长加工周期要求的提前进行安排。工程进场后能按计划及时供应,同时也要注意施工过程中出现的情况变化并及时对材料计划进行调整,调整后的计划及时送达相关部门,具体详见附表三:主要材料用量计划表。五、机械设备准备根据进度计划并结合施工实际情况,做好机械配备计划及保养工作,本工程所需机械设备详见附表二:拟投入的主要机械、设备表第四节 施工区域部署一、施工专业划分本工程按分部划分为:(1) 社区内围墙改建、改造及装饰(2) 破除庭院现状混凝土(3) 庭院和小广场透水砖、立沿石、平沿石铺装(4) 花池新建及装饰工程(5) 园林建筑、构筑物工程及装饰施工(6) 绿化种植(7)

10、景观桌凳、石桌、台阶、护栏、车棚工程。二、施工流向布置为满足建设单位提出的工期要求,本工程只要具备施工作业条件的部位基本上都需立即施工,纵向施工基本原则是 “先结构,后装饰”,横向施工原则是先场平、地形水电隐蔽铺装乔木种植灌木及地被种植等。第五节 施工工期部署一、施工总体计划 本工程计划开工日期为某某年8月10日,竣工日期为某某年9月30日,总工期为50日历天。二、各阶段施工进度计划1、管理人员进场、施工准备: 8月7日8月9日 2、破除庭院现状混凝土 8月10日8月15日3、场地平整、庭院、广场铺装基层施工 8月10日8月30日4、景观亭建设及装饰 8月10日8月25日5、花池新建及装饰工程

11、 8月10日8月25日6、灌木及地被植物场地平整: 9月1日9月5日7、乔木种植工程: 9月15日9月25日7、灌木及地被植物种植: 9月15日9月25日8、围墙改建、改造及装饰: 8月10日9月20日9、围墙油漆 9月15日9月25日9、景观石、桌凳、石桌、健身器材安装 9月25日9月28日10、竣工清理、验收: 9月29日9月30日11、详细施工进度计划见附表12、各种材料、设备进场计划:见附表第三章 施工工序及施工方案第一节 施工工序一、 园林铺地工程施工工序1、透水砖铺装:测量放线基底素土夯实基础垫层基础混凝土垫层面层铺装养护。二、建筑物、构筑物及景观小品工程施工工序:1、围墙砌筑安装

12、:测量放线基础开挖基础垫层墙体砖砌筑(Mu10砖M5混合砂浆)墙面抹灰墙面石材装饰铁艺栏杆安装分部工程验收。2、花池砌筑测量放线基础开挖基础垫层墙体砖砌筑石材装饰分部工程验收。2、景观亭工程:测量放线基础开挖基础垫层基础钢筋砼浇注钢筋砼柱、梁施工顶板的施工分部工程验收。三、绿化种植工程施工工序1、大型乔木种植施工工序苗木准备测量定位挖树坑换土(土壤改良)起树苗苗木运输到场、就位栽植做支撑做围堰 、浇水竣工养护。2、花灌木种植施工工序测量定位苗木准备挖坑换土(土壤改良)起苗木苗木运输到场,苗木就位栽植做穴 、浇水竣工养护。3、地被、色块、色带种植施工工序测量定位整理种植用地(土壤改良)挖坑换土(

13、土壤改良)起苗木苗木运输到场,苗木就位栽植做围堰 、浇水竣工养护。四、排水沟工程施工工序测量放线管沟开挖基底夯实 管井砌筑、管道安装 测试 回填夯实。 第二节 铺装施工方案一、施工准备园林铺地工程主要包括广场铺装和庭院铺装两大部分,需重点控制的有三点,即标高、回填土质量及基层厚度、密实度,这是关系整个园林工程效果的关键之一,为保证工程质量及施工进度,除需精细施工外,还需提前做好充分准备,具体如下(一) 技术准备1、认真阅读施工图,详细了解道路、广场的位置、控制点标高及节点做法,对图纸存在的问题提前汇总并与设计及相关单位协商解决。2、根据图纸提前确定施工顺序,编制合理施工方案,并由技术部门对各专

14、业施工负责人作全面交底。3、会同建设、设计及监理单位确认材料样品。(二)材料准备根据设计要求及施工进度安排提前做好材料采购计划并严格按样品批量采购。(三)测量放线 按设计图要求,将道路、广场的准确位置、尺寸及标高反映在现场,对存在的不合理或与其他专业冲突的现象及时与建设、设计及监理单位沟通解决。二、施工方案(一)破除庭院现状混凝土 1、技术交底:将破除庭院现状混凝土的依据、参与班组、携带工具、开挖部位、地下管线位置及其他注意事项提前安排到位;2、开挖方式:人工配合机械(风炮机),即机械破除,人工清平,不能进机械的地方人工开挖;3、标高控制:测量人员提前将标高控制桩在准备开挖区域两侧或周边固定、保护,并向机械操作人员及该分项工程现场施工负责人交代清楚。通过控制点标高确定开挖厚度;4、开挖:根据控制标高由机械从开挖起始位置向结束位置顺序进行,对开挖后局部存在的软土或渣土的部位则需局部深挖直至老土层,严重的土质问题需请设计及其他相关方一起协商解决;5、渣土处理:开挖后先对现场进行土方平衡,渣土采用斗车人工清理外运到指定地点,由环卫部门处理。6、需注意的安全问题:a、机械操作人员需执证上岗并能熟练操作,安排专人负责机械指挥,其他人员在指挥 人员的直到下跟随施工,无关人员远离机械;b、机械操作人员应根据机械本身的性能进行操作,严禁超负荷运行;

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 园林工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
