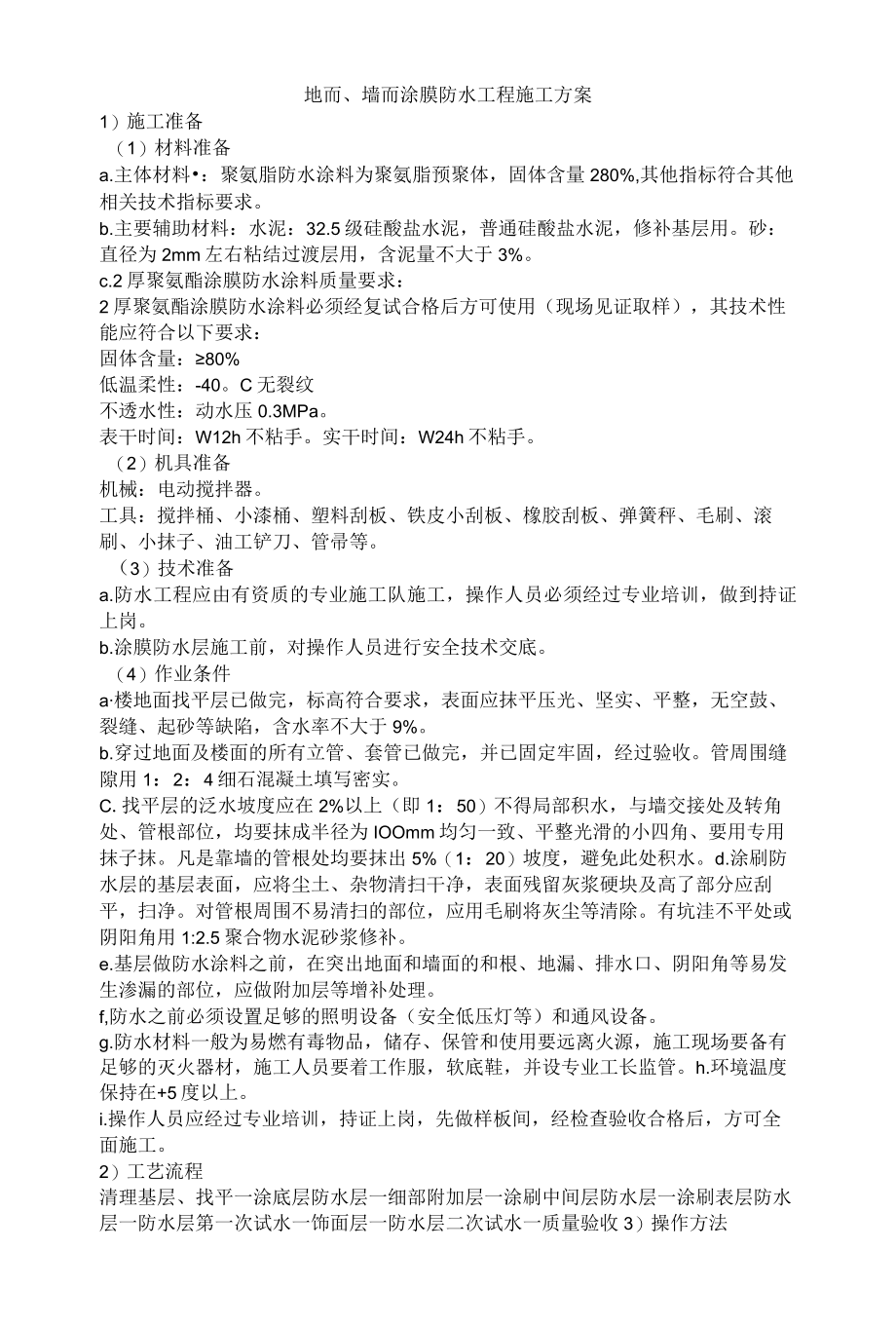

《地面、墙面涂膜防水工程施工方案.docx》由会员分享,可在线阅读,更多相关《地面、墙面涂膜防水工程施工方案.docx(3页珍藏版)》请在第壹文秘上搜索。
1、地而、墙而涂膜防水工程施工方案1)施工准备(1)材料准备a.主体材料:聚氨脂防水涂料为聚氨脂预聚体,固体含量280%,其他指标符合其他相关技术指标要求。b.主要辅助材料:水泥:32.5级硅酸盐水泥,普通硅酸盐水泥,修补基层用。砂:直径为2mm左右粘结过渡层用,含泥量不大于3%。c.2厚聚氨酯涂膜防水涂料质量要求:2厚聚氨酯涂膜防水涂料必须经复试合格后方可使用(现场见证取样),其技术性能应符合以下要求:固体含量:80%低温柔性:-40。C无裂纹不透水性:动水压0.3MPa。表干时间:W12h不粘手。实干时间:W24h不粘手。(2)机具准备机械:电动搅拌器。工具:搅拌桶、小漆桶、塑料刮板、铁皮小刮
2、板、橡胶刮板、弹簧秤、毛刷、滚刷、小抹子、油工铲刀、管帚等。(3)技术准备a.防水工程应由有资质的专业施工队施工,操作人员必须经过专业培训,做到持证上岗。b.涂膜防水层施工前,对操作人员进行安全技术交底。(4)作业条件a楼地面找平层已做完,标高符合要求,表面应抹平压光、坚实、平整,无空鼓、裂缝、起砂等缺陷,含水率不大于9%。b.穿过地面及楼面的所有立管、套管已做完,并已固定牢固,经过验收。管周围缝隙用1:2:4细石混凝土填写密实。C.找平层的泛水坡度应在2%以上(即1:50)不得局部积水,与墙交接处及转角处、管根部位,均要抹成半径为IOOmm均匀一致、平整光滑的小四角、要用专用抹子抹。凡是靠墙
3、的管根处均要抹出5%(1:20)坡度,避免此处积水。d.涂刷防水层的基层表面,应将尘土、杂物清扫干净,表面残留灰浆硬块及高了部分应刮平,扫净。对管根周围不易清扫的部位,应用毛刷将灰尘等清除。有坑洼不平处或阴阳角用1:2.5聚合物水泥砂浆修补。e.基层做防水涂料之前,在突出地面和墙面的和根、地漏、排水口、阴阳角等易发生渗漏的部位,应做附加层等增补处理。f,防水之前必须设置足够的照明设备(安全低压灯等)和通风设备。g.防水材料一般为易燃有毒物品,储存、保管和使用要远离火源,施工现场要备有足够的灭火器材,施工人员要着工作服,软底鞋,并设专业工长监管。h.环境温度保持在+5度以上。i.操作人员应经过专

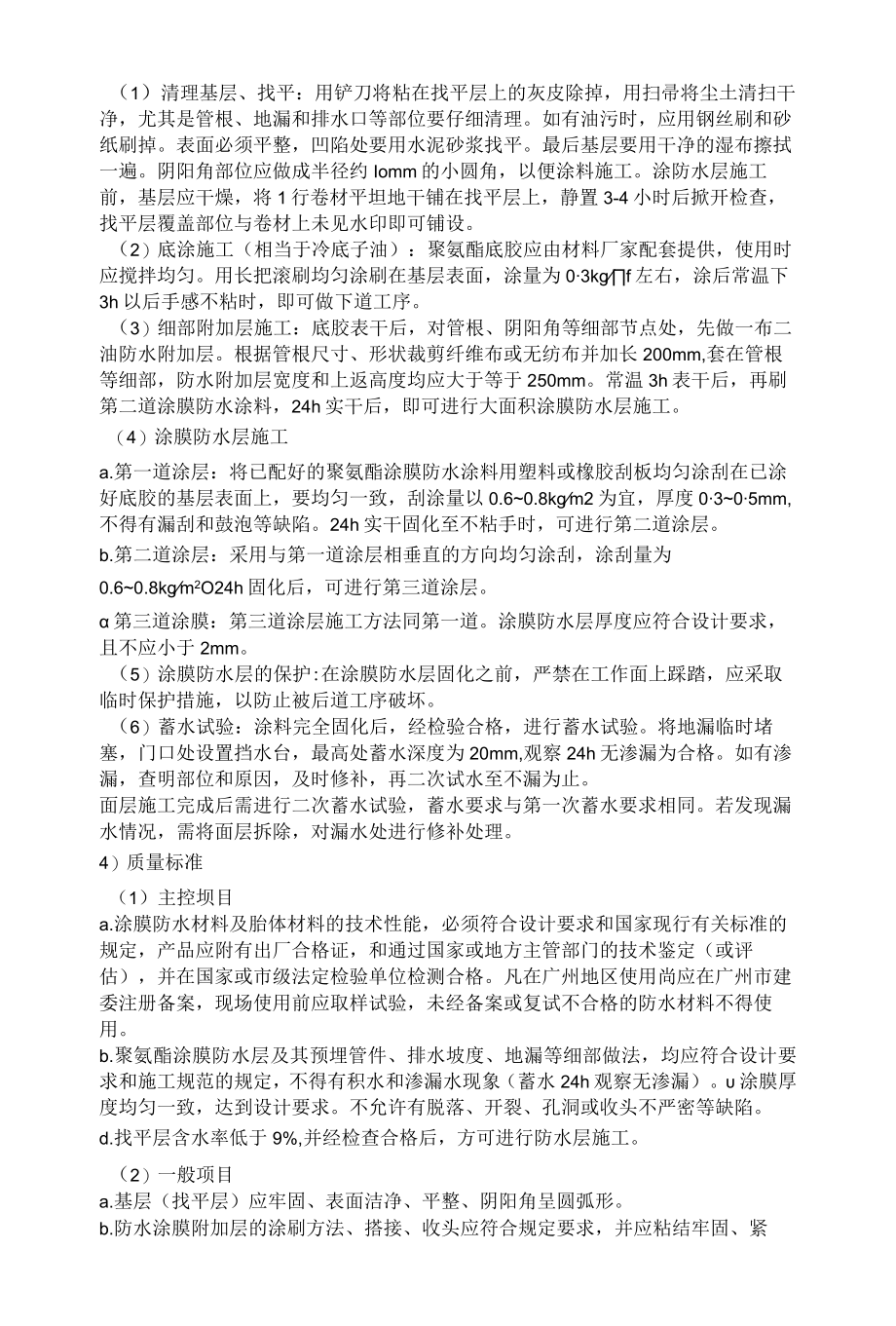

4、业培训,持证上岗,先做样板间,经检查验收合格后,方可全面施工。2)工艺流程清理基层、找平一涂底层防水层一细部附加层一涂刷中间层防水层一涂刷表层防水层一防水层第一次试水一饰面层一防水层二次试水一质量验收3)操作方法(1)清理基层、找平:用铲刀将粘在找平层上的灰皮除掉,用扫帚将尘土清扫干净,尤其是管根、地漏和排水口等部位要仔细清理。如有油污时,应用钢丝刷和砂纸刷掉。表面必须平整,凹陷处要用水泥砂浆找平。最后基层要用干净的湿布擦拭一遍。阴阳角部位应做成半径约Iomm的小圆角,以便涂料施工。涂防水层施工前,基层应干燥,将1行卷材平坦地干铺在找平层上,静置3-4小时后掀开检查,找平层覆盖部位与卷材上未见
5、水印即可铺设。(2)底涂施工(相当于冷底子油):聚氨酯底胶应由材料厂家配套提供,使用时应搅拌均匀。用长把滚刷均匀涂刷在基层表面,涂量为03kgf左右,涂后常温下3h以后手感不粘时,即可做下道工序。(3)细部附加层施工:底胶表干后,对管根、阴阳角等细部节点处,先做一布二油防水附加层。根据管根尺寸、形状裁剪纤维布或无纺布并加长200mm,套在管根等细部,防水附加层宽度和上返高度均应大于等于250mm。常温3h表干后,再刷第二道涂膜防水涂料,24h实干后,即可进行大面积涂膜防水层施工。(4)涂膜防水层施工a.第一道涂层:将已配好的聚氨酯涂膜防水涂料用塑料或橡胶刮板均匀涂刮在已涂好底胶的基层表面上,要
6、均匀一致,刮涂量以0.60.8kgm2为宜,厚度0305mm,不得有漏刮和鼓泡等缺陷。24h实干固化至不粘手时,可进行第二道涂层。b.第二道涂层:采用与第一道涂层相垂直的方向均匀涂刮,涂刮量为0.60.8kgm2O24h固化后,可进行第三道涂层。第三道涂膜:第三道涂层施工方法同第一道。涂膜防水层厚度应符合设计要求,且不应小于2mm。(5)涂膜防水层的保护:在涂膜防水层固化之前,严禁在工作面上踩踏,应采取临时保护措施,以防止被后道工序破坏。(6)蓄水试验:涂料完全固化后,经检验合格,进行蓄水试验。将地漏临时堵塞,门口处设置挡水台,最高处蓄水深度为20mm,观察24h无渗漏为合格。如有渗漏,查明部
7、位和原因,及时修补,再二次试水至不漏为止。面层施工完成后需进行二次蓄水试验,蓄水要求与第一次蓄水要求相同。若发现漏水情况,需将面层拆除,对漏水处进行修补处理。4)质量标准(1)主控坝目a.涂膜防水材料及胎体材料的技术性能,必须符合设计要求和国家现行有关标准的规定,产品应附有出厂合格证,和通过国家或地方主管部门的技术鉴定(或评估),并在国家或市级法定检验单位检测合格。凡在广州地区使用尚应在广州市建委注册备案,现场使用前应取样试验,未经备案或复试不合格的防水材料不得使用。b.聚氨酯涂膜防水层及其预埋管件、排水坡度、地漏等细部做法,均应符合设计要求和施工规范的规定,不得有积水和渗漏水现象(蓄水24h

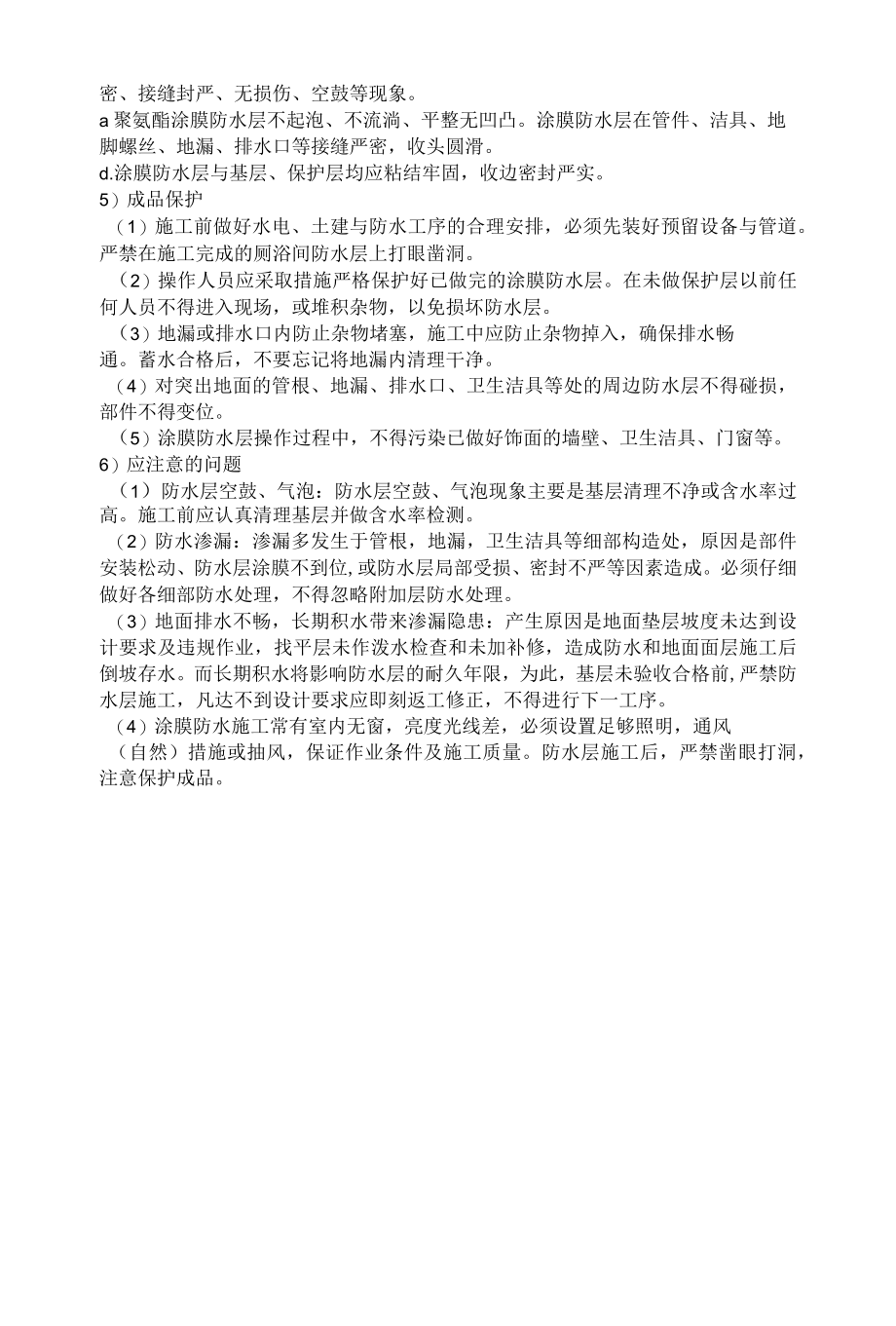

8、观察无渗漏)。涂膜厚度均匀一致,达到设计要求。不允许有脱落、开裂、孔洞或收头不严密等缺陷。d.找平层含水率低于9%,并经检查合格后,方可进行防水层施工。(2)一般项目a.基层(找平层)应牢固、表面洁净、平整、阴阳角呈圆弧形。b.防水涂膜附加层的涂刷方法、搭接、收头应符合规定要求,并应粘结牢固、紧密、接缝封严、无损伤、空鼓等现象。a聚氨酯涂膜防水层不起泡、不流淌、平整无凹凸。涂膜防水层在管件、洁具、地脚螺丝、地漏、排水口等接缝严密,收头圆滑。d.涂膜防水层与基层、保护层均应粘结牢固,收边密封严实。5)成品保护(1)施工前做好水电、土建与防水工序的合理安排,必须先装好预留设备与管道。严禁在施工完成
9、的厕浴间防水层上打眼凿洞。(2)操作人员应采取措施严格保护好已做完的涂膜防水层。在未做保护层以前任何人员不得进入现场,或堆积杂物,以免损坏防水层。(3)地漏或排水口内防止杂物堵塞,施工中应防止杂物掉入,确保排水畅通。蓄水合格后,不要忘记将地漏内清理干净。(4)对突出地面的管根、地漏、排水口、卫生洁具等处的周边防水层不得碰损,部件不得变位。(5)涂膜防水层操作过程中,不得污染已做好饰面的墙壁、卫生洁具、门窗等。6)应注意的问题(1)防水层空鼓、气泡:防水层空鼓、气泡现象主要是基层清理不净或含水率过高。施工前应认真清理基层并做含水率检测。(2)防水渗漏:渗漏多发生于管根,地漏,卫生洁具等细部构造处,原因是部件安装松动、防水层涂膜不到位,或防水层局部受损、密封不严等因素造成。必须仔细做好各细部防水处理,不得忽略附加层防水处理。(3)地面排水不畅,长期积水带来渗漏隐患:产生原因是地面垫层坡度未达到设计要求及违规作业,找平层未作泼水检查和未加补修,造成防水和地面面层施工后倒坡存水。而长期积水将影响防水层的耐久年限,为此,基层未验收合格前,严禁防水层施工,凡达不到设计要求应即刻返工修正,不得进行下一工序。(4)涂膜防水施工常有室内无窗,亮度光线差,必须设置足够照明,通风(自然)措施或抽风,保证作业条件及施工质量。防水层施工后,严禁凿眼打洞,注意保护成品。
