基坑坍塌应急演练方案及总结报告.docx

上传人:p** 文档编号:115041 上传时间:2022-12-30 格式:DOCX 页数:13 大小:227.22KB
下载 相关 举报
基坑坍塌应急演练方案及总结报告.docx_第1页
第1页 / 共13页
基坑坍塌应急演练方案及总结报告.docx_第2页
第2页 / 共13页
基坑坍塌应急演练方案及总结报告.docx_第3页
第3页 / 共13页
基坑坍塌应急演练方案及总结报告.docx_第4页
第4页 / 共13页
基坑坍塌应急演练方案及总结报告.docx_第5页
第5页 / 共13页
基坑坍塌应急演练方案及总结报告.docx_第6页
第6页 / 共13页
基坑坍塌应急演练方案及总结报告.docx_第7页
第7页 / 共13页
基坑坍塌应急演练方案及总结报告.docx_第8页
第8页 / 共13页
基坑坍塌应急演练方案及总结报告.docx_第9页
第9页 / 共13页
基坑坍塌应急演练方案及总结报告.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《基坑坍塌应急演练方案及总结报告.docx》由会员分享,可在线阅读,更多相关《基坑坍塌应急演练方案及总结报告.docx(13页珍藏版)》请在第壹文秘上搜索。

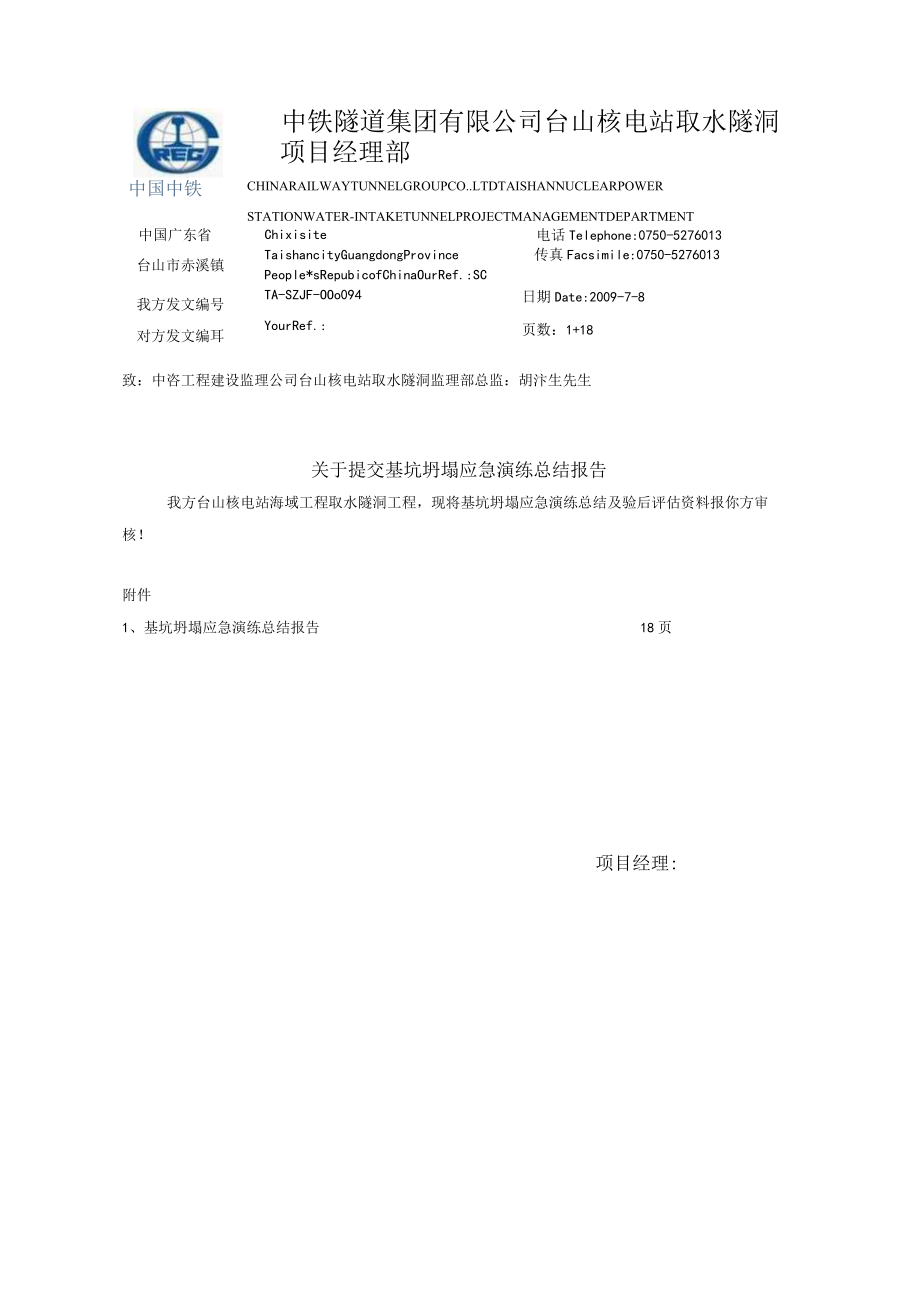

1、中国中铁中铁隧道集团有限公司台山核电站取水隧洞项目经理部CHINARAILWAYTUNNELGROUPCO.LTDTAISHANNUCLEARPOWERSTATIONWATER-INTAKETUNNELPROJECTMANAGEMENTDEPARTMENT中国广东省Chixisite电话Telephone:0750-5276013台山市赤溪镇我方发文编号对方发文编耳TaishancityGuangdongProvincePeople*sRepubicofChinaOurRef.:SCTA-SZJF-OOo094YourRef.:传真Facsimile:0750-5276013日期Date:20

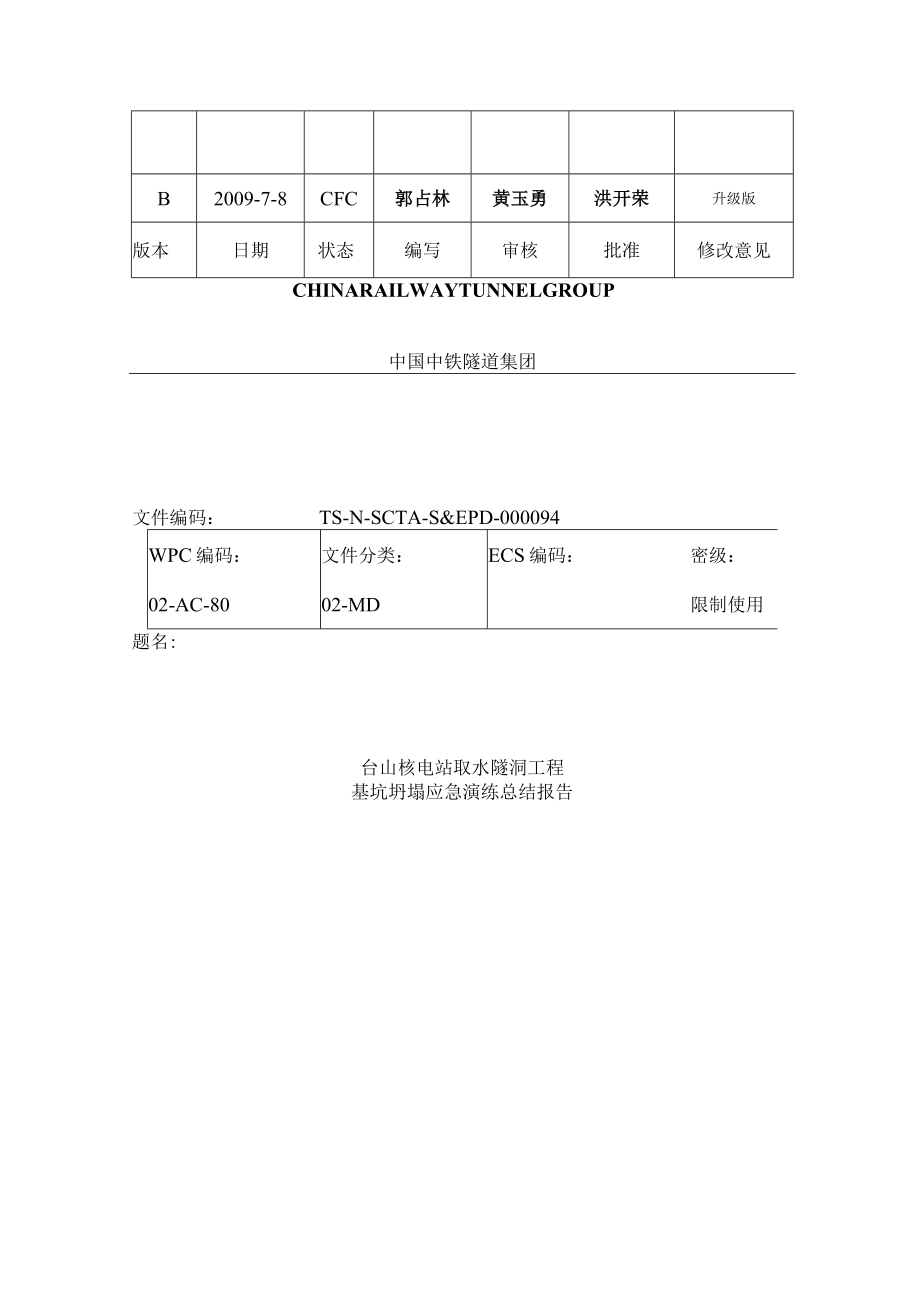

2、09-7-8页数:1+18致:中咨工程建设监理公司台山核电站取水隧洞监理部总监:胡汴生先生关于提交基坑坍塌应急演练总结报告我方台山核电站海域工程取水隧洞工程,现将基坑坍塌应急演练总结及验后评估资料报你方审核!附件1、基坑坍塌应急演练总结报告18页项目经理:B2009-7-8CFC郭占林黄玉勇洪开荣升级版版本日期状态编写审核批准修改意见CHINARAILWAYTUNNELGROUP中国中铁隧道集团文件编码:TS-N-SCTA-S&EPD-000094WPC编码:文件分类:ECS编码:密级:02-AC-8002-MD限制使用题名:台山核电站取水隧洞工程基坑坍塌应急演练总结报告基坑坍塌应急演练总结报

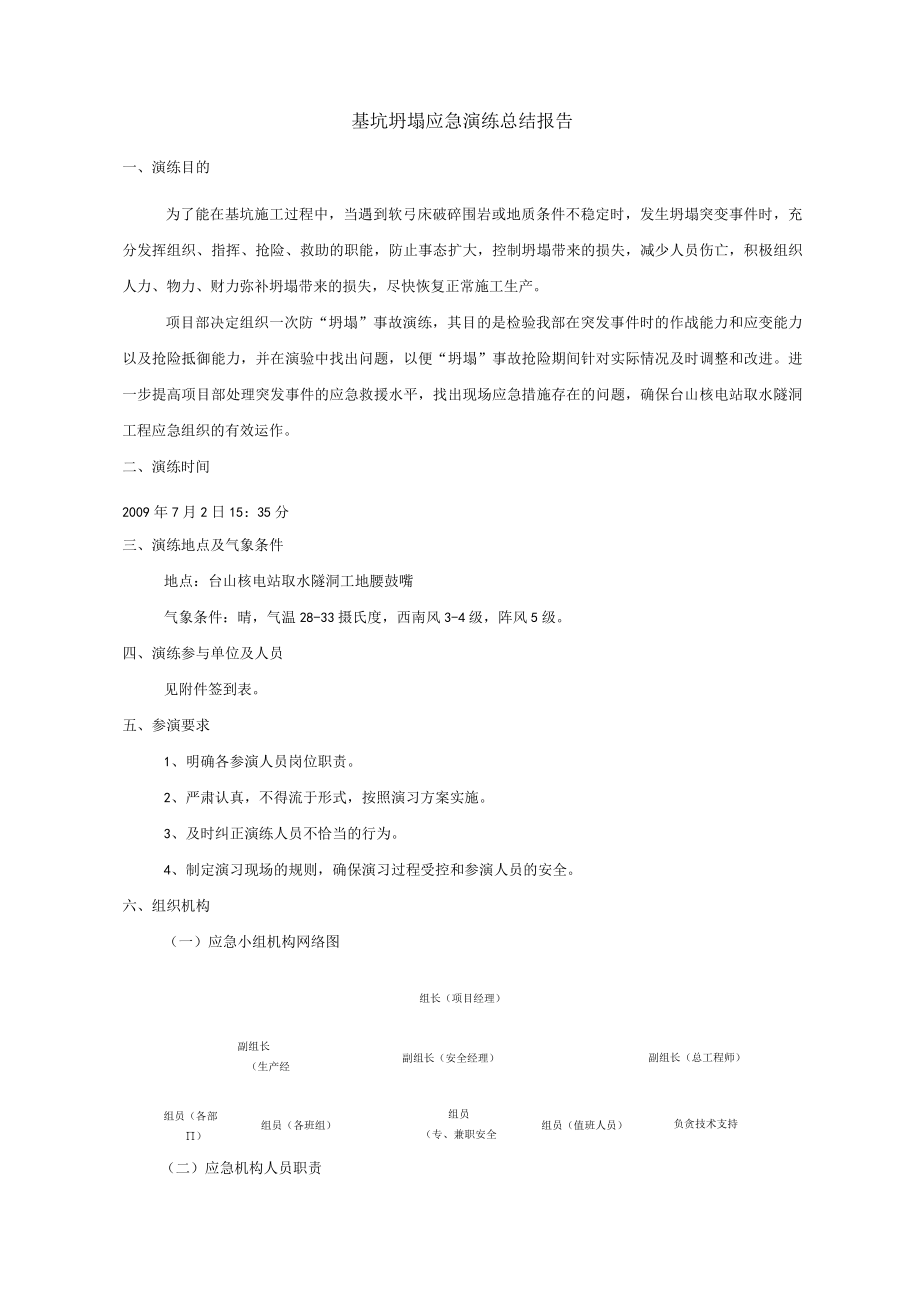

3、告一、演练目的为了能在基坑施工过程中,当遇到软弓床破碎围岩或地质条件不稳定时,发生坍塌突变事件时,充分发挥组织、指挥、抢险、救助的职能,防止事态扩大,控制坍塌带来的损失,减少人员伤亡,积极组织人力、物力、财力弥补坍塌带来的损失,尽快恢复正常施工生产。项目部决定组织一次防“坍塌”事故演练,其目的是检验我部在突发事件时的作战能力和应变能力以及抢险抵御能力,并在演验中找出问题,以便“坍塌”事故抢险期间针对实际情况及时调整和改进。进一步提高项目部处理突发事件的应急救援水平,找出现场应急措施存在的问题,确保台山核电站取水隧洞工程应急组织的有效运作。二、演练时间2009年7月2日15:35分三、演练地点及

4、气象条件地点:台山核电站取水隧洞工地腰鼓嘴气象条件:晴,气温28-33摄氏度,西南风3-4级,阵风5级。四、演练参与单位及人员见附件签到表。五、参演要求1、明确各参演人员岗位职责。2、严肃认真,不得流于形式,按照演习方案实施。3、及时纠正演练人员不恰当的行为。4、制定演习现场的规则,确保演习过程受控和参演人员的安全。六、组织机构(一)应急小组机构网络图组长(项目经理)组员(各部)副组长(生产经理)组员(各班组)副组长(安全经理)组员(专、兼职安全员)组员(值班人员)副组长(总工程师)负贪技术支持(二)应急机构人员职责1、 组长(项目经理)职责:(I)对项目的安全生产负全面、负直接领导责任。(2

5、)负责批准基坑防止坍塌施工安全技术措施的专项方案。(3)负责启动抢险应急预案。(4)及时组织指挥进行应急抢险、救援工作。(5)主持事后的调查、分析、处理意见和改进措施,并督促落实。2、 副组长(安全经理)职责:(1)在组长的直接领导和指挥下进行各项安全工作,对项目施工生产的安全负具体领导责任。(2)负责制定、培训、落实和演练工作,解决生产中的安全问题。(3)不违章指挥,经常组织安全检查,清除事故隐患。(4)发生坍塌异常事故时,统一协调抢险救援工作,及时上报各部门,参加坍塌事故的分析、调查处理,总结经验教训。(5)组织、配合开展事故调查,组织善后处理工作。3、 副组长(生产经理)职责:4、 )负

6、责现场的应急抢险、救援工作。5、 )统一调配救援人员、设备、物资、器材。6、 )妥善处置事故现场的有关事宜。7、 )参加坍塌事件伤亡事故的分析、调查处理,总结经验教训。8、 )妥善处置事故现场的有关事宜。9、 副组长(总工程师)职责:(D负责现场的技术支持。5、应急抢险成员职责:在项目领导下,认真执行各项安全生产施工技术措施。(1)当发生坍塌事故时,在应急小组领导的指挥下,进行各种抢险救援工作,积极参加事故原因的调查、分析,总结经验教训,防止类似事故的再次发生。对安全生产、应急救援、抢险积极提出合理化建议。七、演练内容1、边坡发生危石滑落,开挖班工人吕小彬被滑落的石块砸伤,专职安全员付先勇立即

7、发出警告信号,组织人员撤离危险源,并在危险源外围设立安全警戒线,禁止其他人员接近或进入危险区域。2、专职安全员付先勇立即电话通知办公室医护人员、现场应急救援副组长生产副经理、安全负责人、等赶赴现场查看情况,同时立即通知应急小组组长,安全副总监理工程师、业主医务室,汇报事发时间、地点、受灾情况。3、公司医务人员在现场对伤者的伤情进行询问后,进行了基本处理。4、5分钟后应急组长及监理工程师、业主赶到事发现场处理灾情,经简短询问,由应急小组组长发出启动应急预案指令。5、应急小组组员办公室主任立即到现场进行应急过程的录像拍摄。6、安排人员到路口指引医疗救护车到事发现场,约10分钟左右核电救护车到现场,

8、将受伤人员进行基本有效的救治处理,并立即送就近医院进一步治疗。7、对基坑入口进行警戒,禁止无关人员入内。8、组织应急专业抢险人队伍对坍塌区域采取相关技术措施,进一步支护稳定边坡排除危险源。9、应急抢险队伍撤离坍塌区域,清点人数,组长宣布“坍塌”应急演练演练结束。七、演练场景09年7月2日下午15时35分,基坑施工开挖在左侧高程-3田段时,基坑开挖班班长(阮中胜)突然发现施工段边坡上方,有部分小石块突然滑落,一名施钻工人小腿被滑落的石块砸伤,由于该段处于软弱围岩段,凭借多年基坑开挖施工工作经验,担心左侧边坡石块可能出现大体积滑落,发生更大的次生灾害。九、演练行动操作程序、响应行动流程1、应急演练

9、应急行动的操作程序阶段主要内容应急准备事故基本信息表现场24h的通信联络方式通信器材配置及维护备用的通信器材及备用电源医疗设施、药品准备与外部医疗机构的联络及协议(与台山市人民医院签订了医疗救护协议书绿色通道卡医疗救护人员的培训应急响应项目部应急救援预案启动事故通知(地点、时间及受伤初步情况)是否迅速、准确和完整是否可能发生二次灾害现场有什么因素可能进一步扩大事故状态项目部应急协调员按照现场应急流程上报事故情况对伤者进行简单医疗处理对事故现场进行保护,确认事故影响范围启动应急预案完成预案所有指示工作确保现场通信系统的正常运行现场伤员的紧急救护是否需要外部援助及时根据受伤情况送往外部医疗单位对伤

10、员的跟踪监护注意传染控制应急恢复应急结束掌握事故现场己经不存在危害及时汇报应急行动情况2、应急响应流程十、演练的过程应急响应行动流程异常事件救援呼叫现场急救/抢险值班人员医疗救人设置警戒线事态控制现场查情是否已有人员受伤是否有再次发生次生灾害的可能是否启动专项应急预案专项预案是坍塌事故预案“一:防”预案超强台风预案火灾事故预案爆破事 故预案自然灾害 预案交通事故预 案启动专项应急预案应急指挥部接警事件调查提交24小孰牛报告 时事件单 事件结案异常事件归档1、设备、材料准备本次演习项目部根据演习方案,准备了挖机1台、铁锹15把、方木2方、木板2方、警戒设施(反光锥、三角旗)若干、对讲机3部、救援

11、钢筋若干、座机电话2部、医用药箱2个、担架1副、应急车辆2辆、编织袋500个、核电医护救护车1辆。(但由于考虑到演习现场狭小,演习人员的自身安全,本次演练挖机未投入使用)2、人员准备根据演习方案,本次演习有业主安全管理处、中咨监理公司和取水隧洞项目部安全部门共同牵头组织,参演人数50人,参演设备4台,运输车辆1辆。3、演练实施过程演习策划组发出演练开始指令,发现基坑开挖作业受伤人员的施工人员立即按照现场应急流程报告了现场值班的专职安全员,专职安全员接到报告后立即查看受伤者情况并在第一时间拨打核电医护救护车,同时立即报告现场安全负责人,告知事故的准确地点、时间及受伤初步情况。施工现场安全负责人按

12、本项目应急流程报告应急小组组长、安全副总监和业主相关应急部门,应急小组组长和安全副总监赶赴现场查看情况后,应急小组组长宣布启动H级(基坑坍塌)事故应急预案,安全副总监立即报告总监、业主,同时开展现场保护和抢险工作。业主接到报告后,及时赶赴现场开展相关工作。现场医疗点出车抢救,到达事故地点,根据伤势情况对伤员实施正确的抢救措施,经基本医疗处理后送台山市人民医院进行救治。4、急救演练实施时间记录2009年7月2日15:35至16:30演习前后总共历史时28分钟,其中:。1.接到坍塌消息应急副组长赶到现场用2分钟2.情况报告用1分钟3.三防应急预案启动用6分钟4.应急响应及抢险用15分钟5.应急结束

13、用2分钟6.5、演练实施照片受损情况总结评估用2分钟见附件演练照片十一、应急演练评估本次应急演练采用如下应急行动检查表进行演练过程评估。阶段内容责任单位评估结果应急准备事故基本信息表承包商现场24h的通信联络方式PSA通信器材配置及维护施工单位通讯正常(项目部每15天对应急通讯器材进行检测一次)备用的通信器材及备用电源施工单位正常医疗设施、药品准备医疗点与外部医疗机构的联络医疗点医疗救护人员的培训医疗点应急响应本单位应急救援预案启动承包商启动正常(应急组长对事故现场查看后及时宣布启动II级应急预案)事故通知(地点、时间及受伤初步情况)是否迅速、准确和完整承包商迅速、准确和完整是否可能发生二次事

14、故承包商否(在应急抢险中,抢险组对事故现场加强支护,确认无二次事故发生后,宣布抢险结束)现场有什么因素可能进一步扩大事故状态承包商无承包商应急协调员是否按照现场应急流程上报事故情况承包商是(按照应急预案的报告流程逐级上报)是否对伤者进行简单医疗处理承包商是(项目部医疗室接到报告后立即赶赴事故现场对伤者进行简单医疗处理)是否按照要求对事故现场进行保护,确认事故影响范围承包商是(项Fl部应急警戒组接到应急通知后,立即对事故现场和重要进出口进行了警戒。启动现场应急流程上报事故情况PSA是是否完成预案所有指示工作承包商是(按照预案完成虽有指示工作)确保现场通信系统的正常运行各单位正常(项目部通信设备每15天进行检测一次)必要时启动备用的通信器材各单位接到警报后及时了解事故类型医疗点明确需要携带的医疗设施和药品医疗点现场伤员的紧急救护医疗点是否需要外部援助医疗点及时根据受伤情况送往外部医疗单位医疗点对伤员的跟踪监护医疗点注意传染控制医疗点应急恢复是否知道应急结束承包商知道(应

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
