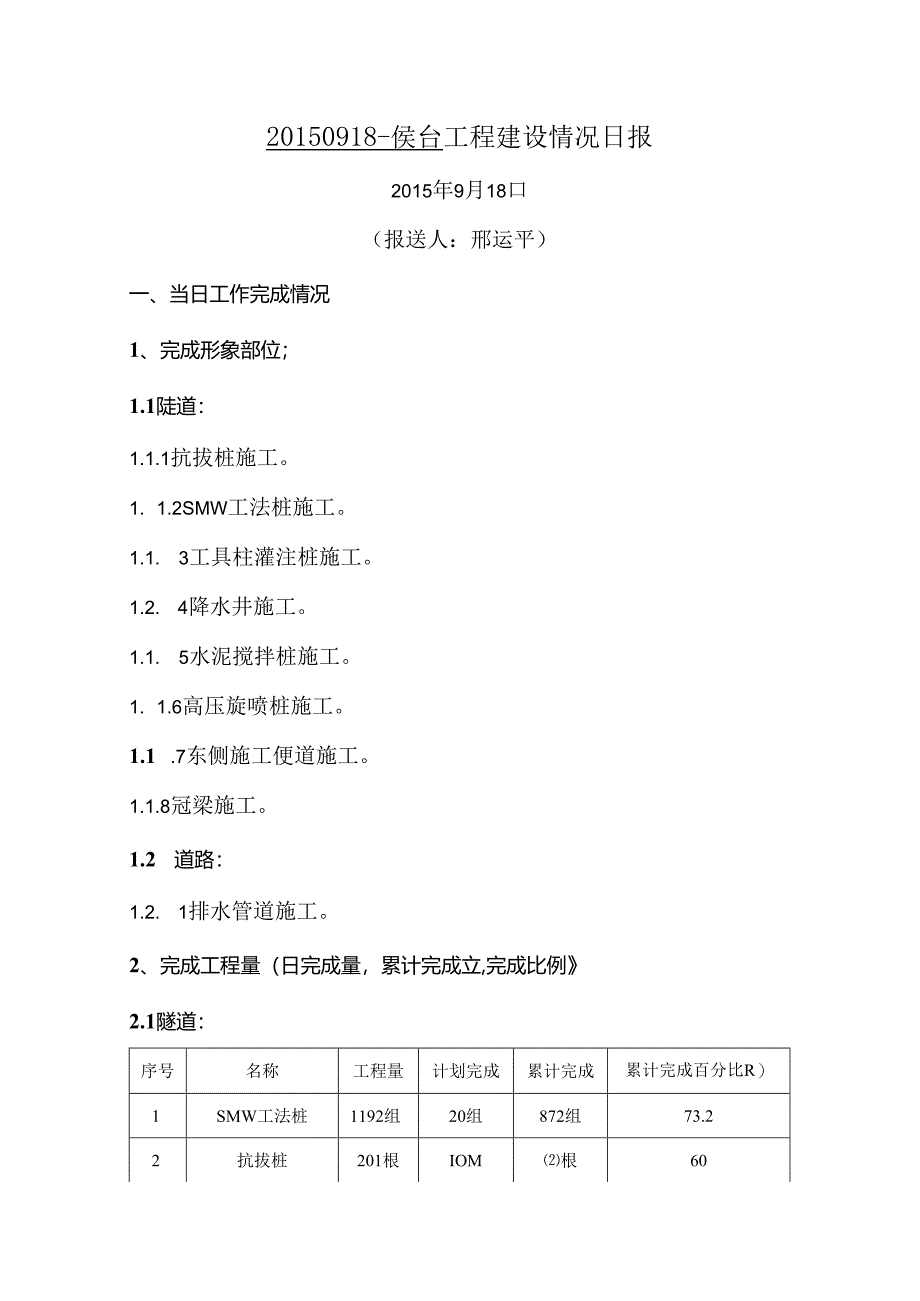

《20150918-侯台工程建设情况日报.docx》由会员分享,可在线阅读,更多相关《20150918-侯台工程建设情况日报.docx(5页珍藏版)》请在第壹文秘上搜索。

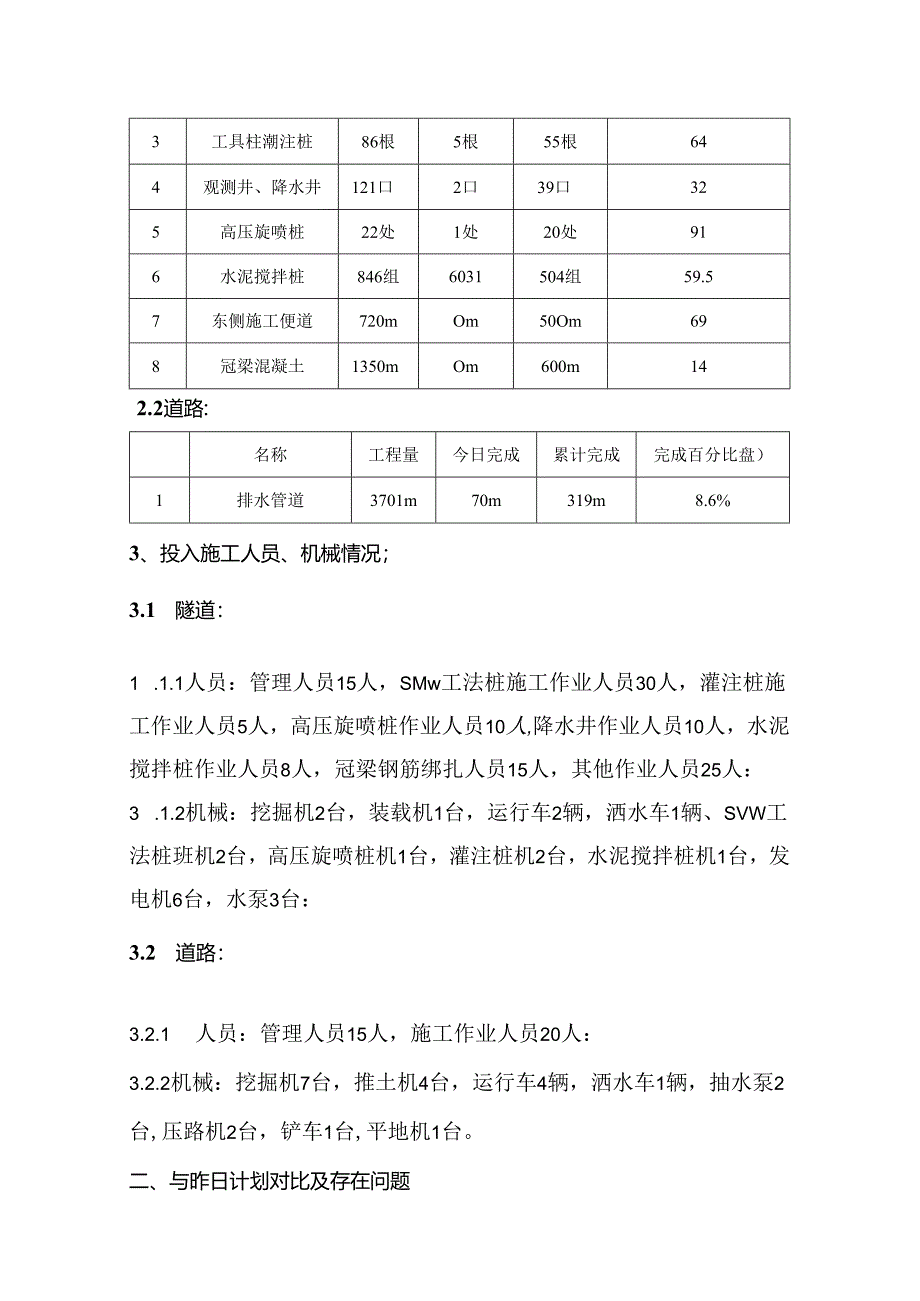

1、20150918-侯台工程建设情况日报2015年9月18口(报送人:邢运平)一、当日工作完成情况1、完成形象部位;1.1陡道:1.1.1抗拔桩施工。1. 1.2SMW工法桩施工。1.1. 3工具柱灌注桩施工。1.2. 4降水井施工。1.1. 5水泥搅拌桩施工。1. 1.6高压旋喷桩施工。1.1 .7东侧施工便道施工。1.1.8冠梁施工。1.2 道路:1.2. 1排水管道施工。2、完成工程量(日完成量,累计完成立,完成比例2.1隧道:序号名称工程量计划完成累计完成累计完成百分比R)1SMW工法桩1192组20组872组73.22抗拔桩201根IOM根603工具柱潮注桩86根5根55根644观测井
2、、降水井121口2口39口325高压旋喷桩22处1处20处916水泥搅拌桩846组6031504组59.57东侧施工便道720mOm50Om698冠梁混凝土1350mOm600m142.2道路:名称工程量今日完成累计完成完成百分比盘)1排水管道3701m70m319m8.6%3、投入施工人员、机械情况;3.1 隧道:1 .1.1人员:管理人员15人,SMw工法桩施工作业人员30人,灌注桩施工作业人员5人,高压旋喷桩作业人员10人,降水井作业人员10人,水泥搅拌桩作业人员8人,冠梁钢筋绑扎人员15人,其他作业人员25人:3 .1.2机械:挖掘机2台,装载机1台,运行车2辆,洒水车1辆、SVW工法

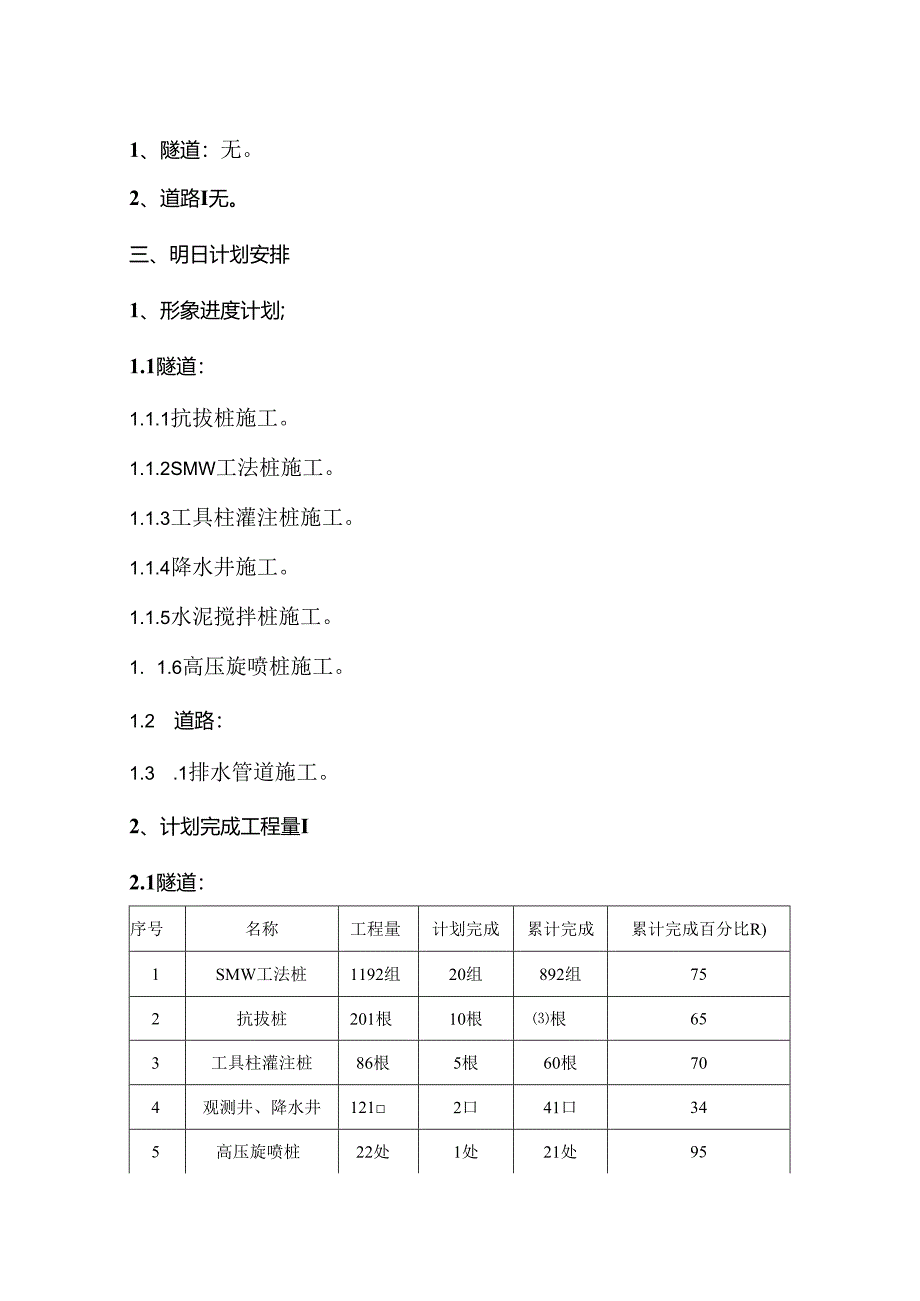

3、桩班机2台,高压旋喷桩机1台,灌注桩机2台,水泥搅拌桩机1台,发电机6台,水泵3台:3.2 道路:3.2.1 人员:管理人员15人,施工作业人员20人:3.2.2机械:挖掘机7台,推土机4台,运行车4辆,洒水车1辆,抽水泵2台,压路机2台,铲车1台,平地机1台。二、与昨日计划对比及存在问题1、隧道:无。2、道路I无。三、明日计划安排1、形象进度计划;1.1隧道:1.1.1抗拔桩施工。1.1.2SMW工法桩施工。1.1.3工具柱灌注桩施工。1.1.4降水井施工。1.1.5水泥搅拌桩施工。1. 1.6高压旋喷桩施工。1.2 道路:1.3 .1排水管道施工。2、计划完成工程量I2.1隧道:序号名称工
4、程量计划完成累计完成累计完成百分比R)1SMW工法桩1192组20组892组752抗拔桩201根10根根653工具柱灌注桩86根5根60根704观测井、降水井1212口41口345高压旋喷桩22处1处21处956水泥搅拌桩846组60组564组677东侧施工便道720mOm500m698冠梁混凝土1350mOm600m442.2道路:序号名称工程量今日完成累计完成完成百分比盘)1排水管道3701m70m389m10.5%3、计划投入人员、机械情况.3.1 隧道:3. 1.1人员:管理人员15人,SMW工法桩施工作业人员30人,灌注桩施工作业人员5人,高压旋喷桩作业人员10人,降水井作业人员10
5、人,水泥搅拌桩作业人员8人,冠梁钢筋绑扎人员15人,其他作业人员25人:4. 1.2机械:挖掘机2台,装载机1台,运行车2辆,洒水车1辆、SMW工法桩桩机2台,高压旋喷桩机1台,灌注桩机2台,水泥搅拌桩机1台,发电机6台,水泵3台;3.2 道路:3.2.1人员:管理人员15人,施工作业人员20人:3.2.2机械:挖掘机7台,推土机4台,运行车4辆,洒水车1辆,抽水泵4台,压路机2台,铲车1台,平地机1台。四、安全质量自检情况1.隧道:1.1 安全方面1.1.1 施工现场:今日现场巡视未发现违规现象。1.1 .2宿舍区:上午9点检查宿舍卫生较差,绿化草坪内杂物较多,已派人清理。1.2 质量方面:无。2、道路:无
