20150922-侯台工程建设情况日报.docx

上传人:p** 文档编号:1178188 上传时间:2024-09-20 格式:DOCX 页数:6 大小:17.16KB
下载 相关 举报
20150922-侯台工程建设情况日报.docx_第1页
第1页 / 共6页
20150922-侯台工程建设情况日报.docx_第2页
第2页 / 共6页
20150922-侯台工程建设情况日报.docx_第3页
第3页 / 共6页
20150922-侯台工程建设情况日报.docx_第4页
第4页 / 共6页
20150922-侯台工程建设情况日报.docx_第5页
第5页 / 共6页
20150922-侯台工程建设情况日报.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《20150922-侯台工程建设情况日报.docx》由会员分享,可在线阅读,更多相关《20150922-侯台工程建设情况日报.docx(6页珍藏版)》请在第壹文秘上搜索。

1、20150922-侯台工程建设情况日报2015年9月22口(报送人:邢运平)一、当日工作完成情况1、完成形象部位;1.1陡道:1.1.1抗拔桩施工。1.1.2SMW工法桩施工。1.1.3工具柱灌注桩施工。1. 1.4降水井施工。1.1. 5水泥搅拌桩施工。1. 1.6西侧施工便道施工。1.1 .7冠梁钢筋绑扎施工。1.2 道路:1.2.1 排水管道施工。1.2.2 60OnIm水泥搅拌桩施工。1.2.3 30Cm厚施工便道钢筋混凝土。1.2. 4施工便道碎石垫层施工。2、完成工程量(日完成量,累计完成量,完成比例2.1 隧道:序号名称工程量今日完成累计完成累计完成百分比R)1SMW工法桩119

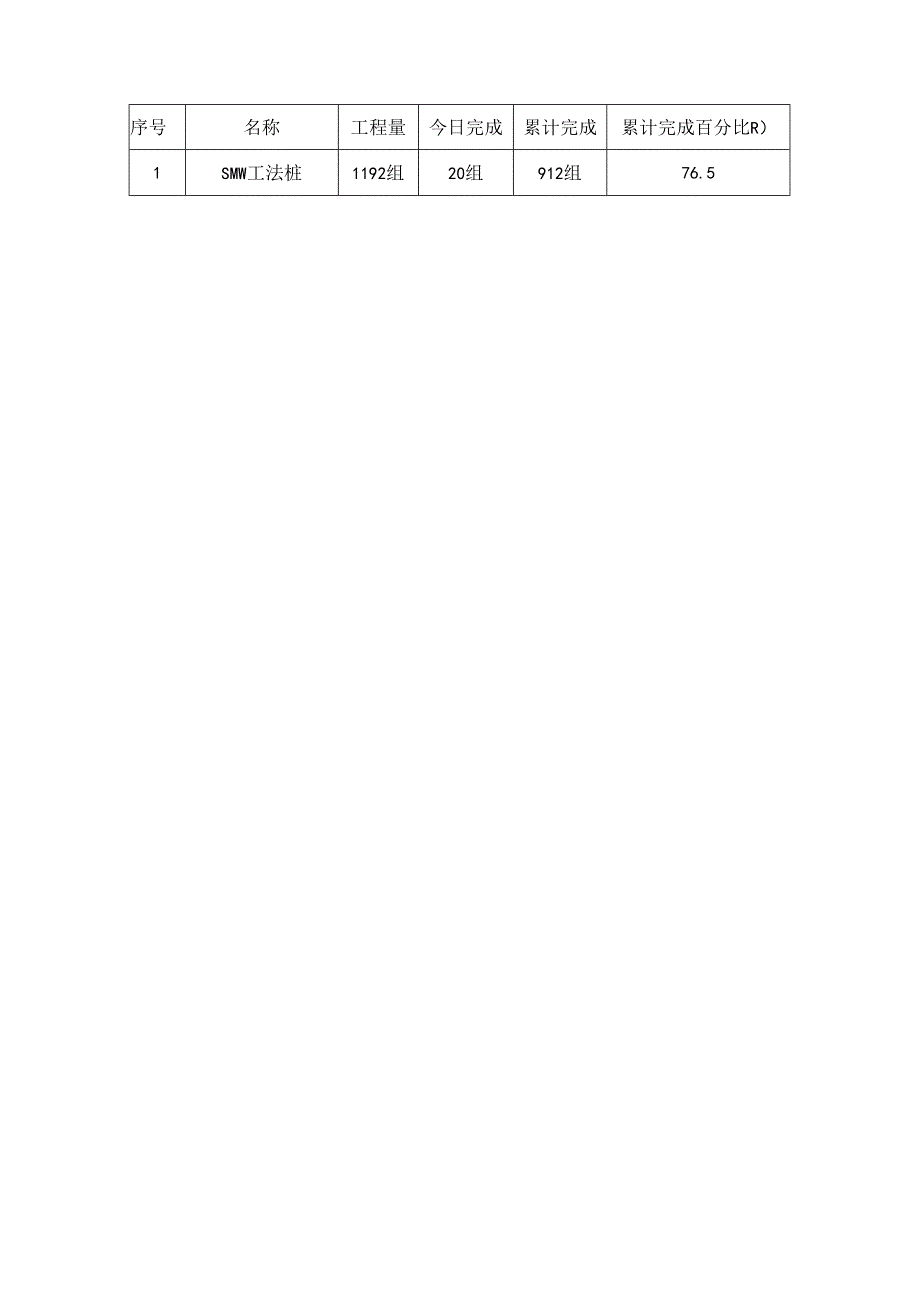

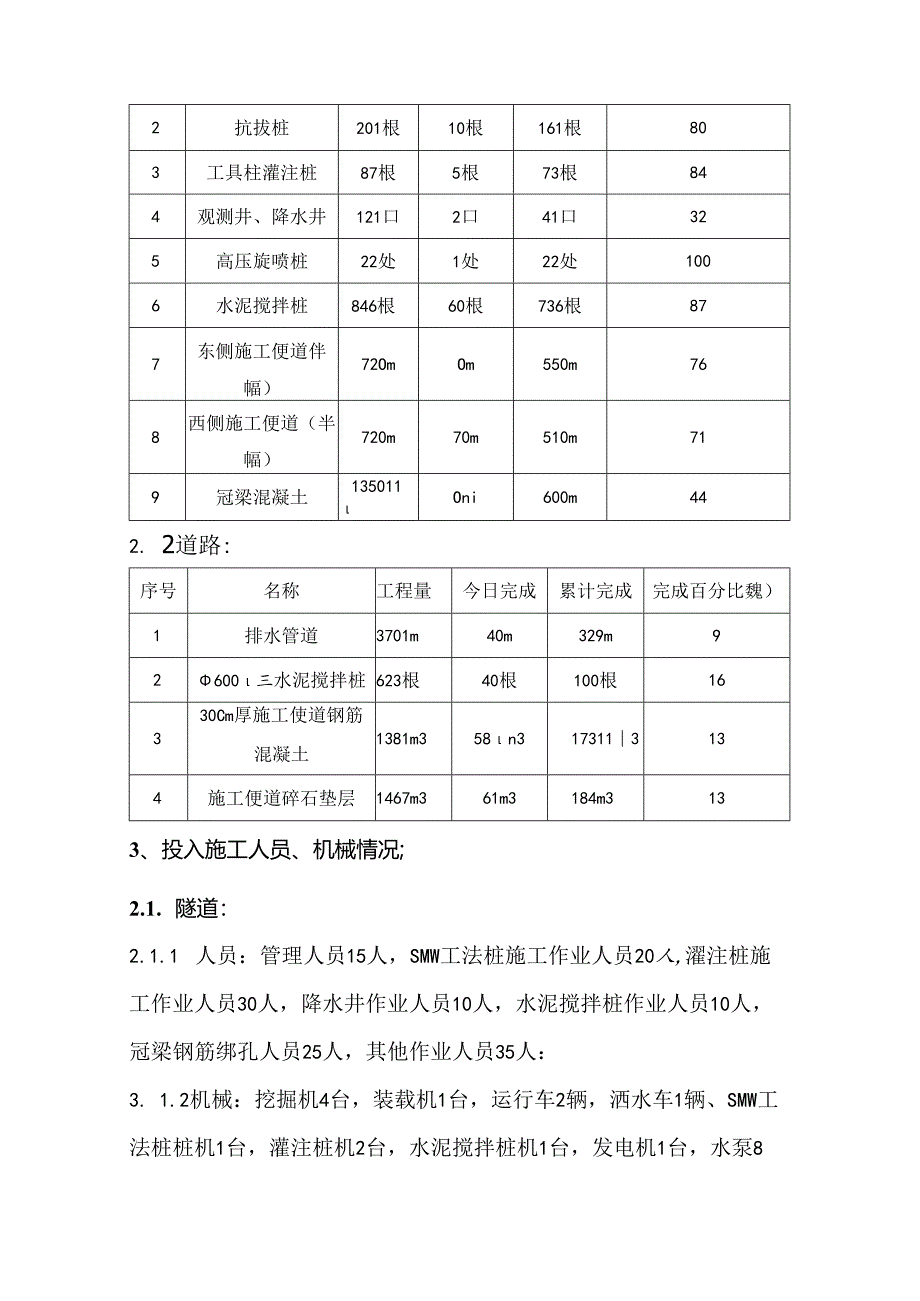

2、2组20组912组76.52抗拔桩201根10根161根803工具柱灌注桩87根5根73根844观测井、降水井121口2口41口325高压旋喷桩22处1处22处1006水泥搅拌桩846根60根736根877东侧施工便道伴幅)72OmOm550m768西侧施工便道(半幅)720m70m510m719冠梁混凝土135011Oni600m442. 2道路:序号名称工程量今日完成累计完成完成百分比魏)1排水管道3701m40m329m92600三水泥搅拌桩623根40根100根16330Cm厚施工使道钢筋混凝土1381m358n3173113134施工便道碎石垫层1467m361m3184m3133、

3、投入施工人员、机械情况;2.1. 隧道:2.1.1 人员:管理人员15人,SMW工法桩施工作业人员20人,濯注桩施工作业人员30人,降水井作业人员10人,水泥搅拌桩作业人员10人,冠梁钢筋绑孔人员25人,其他作业人员35人:3. 1.2机械:挖掘机4台,装载机1台,运行车2辆,洒水车1辆、SMW工法桩桩机1台,灌注桩机2台,水泥搅拌桩机1台,发电机1台,水泵8台:3.2道路:3.2.1人员:管理人员15人,施工作业人员20人;3.2.2机械:挖掘机7台,推土机4台,运行车4辆,洒水车1辆,抽水泵4台,压路机2台,铲车1台,平地机1台。二、与昨日计划对比及存在问题1、隧道:无。2、道路:无。三、

4、明日计划安排1、形象进度计划;1.1 隧道:1.1.1 抗拔桩施工。1. 1.2SMW工法桩施工。1.1. 3工具柱灌注桩施工。1. 1.4降水井施工。1.1. 5水泥搅拌桩施工。1. 1.6东侧施工便道施工。1.1. 7西侧施工便道养护。1.2. 8冠梁钢筋绑扎。1.3. 路:1.2. 1水泥搅拌桩施工。2、计划完成工程量I2.1 磁道:序号名称工程量明日计划累计完成累计完成百分比*)1SMW工法桩1192组20组932组782抗拔桩201根10根IT1.ffi853工具柱灌注桩87根5根70根804观测井、降水井121口2口43口355水泥搅拌桩846组5031786组936东侧施工便道7

5、20mOm550m697西侧便道施工720mOm510m718冠梁混凝土1350mOm600m442.2 道路:序号名称工程量明日完成累计完成完成百分比(%)1600un水泥搅拌桩623根40根MO根22.53、计划投入人员、机械情况.3.1 隧道:1 .1.1人员:管理人员15人,SMW工法桩施工作业人员20人,灌注桩施工作业人员30人,降水井作业人员10人,水泥搅拌桩作业人员10人,冠梁钢筋绑扎人员25人,其他作业人员35人:3 .1.2机械:挖掘机4台,装载机1台,运行车2辆,洒水车1辆、SMW工法桩桩机1台,灌注桩机2台,水泥搅拌桩机1台,发电机1台,水泵8台:3.2 道路:3.2.1 人员:管理人员15人,施工作业人员20人:3.2.2机械:挖掘机7台,推土机4台,运行车4辆,洒水车1辆,抽水泵4台,压路机2台,铲车1台,平地机1台。四、安全质量自检情况1、隧道I1.1 安全方面1.1.1 施工现场:主体郑队钢筋加工区电焊机一次线过长、没有专用箱、焊拔线用钢筋代替,当场予以拆除。1.1.2 宿舍区:下午2:30点检查宿舍,宿舍区卫生有点乱,明日增派人员清理。宿舍内无私搭乱接现象。1.2质量方面:无。2、道路:无

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 通信/电子 > 运营商及厂商资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
