《3标1工区盾构施工日报2017.11.3.docx》由会员分享,可在线阅读,更多相关《3标1工区盾构施工日报2017.11.3.docx(6页珍藏版)》请在第壹文秘上搜索。

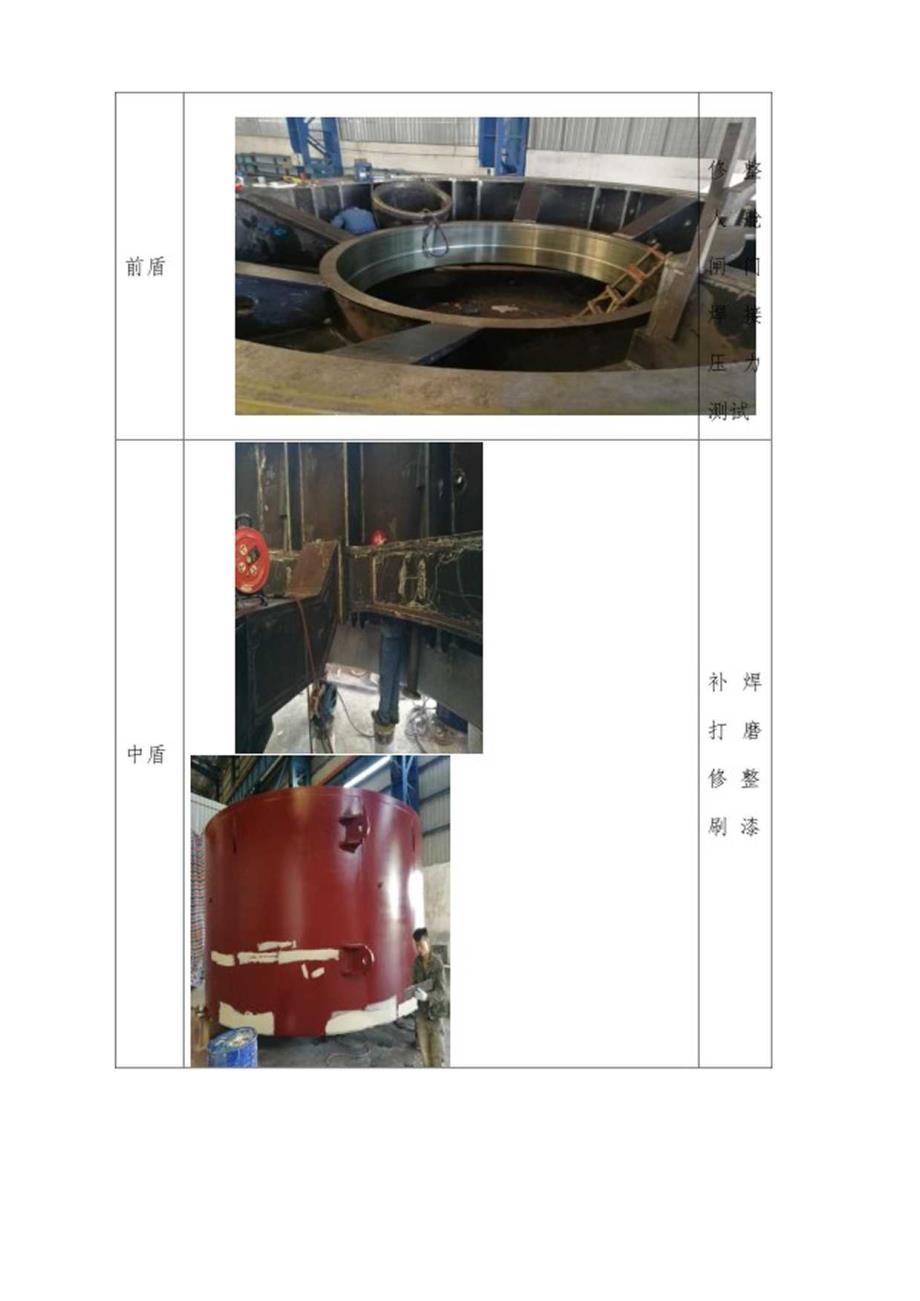

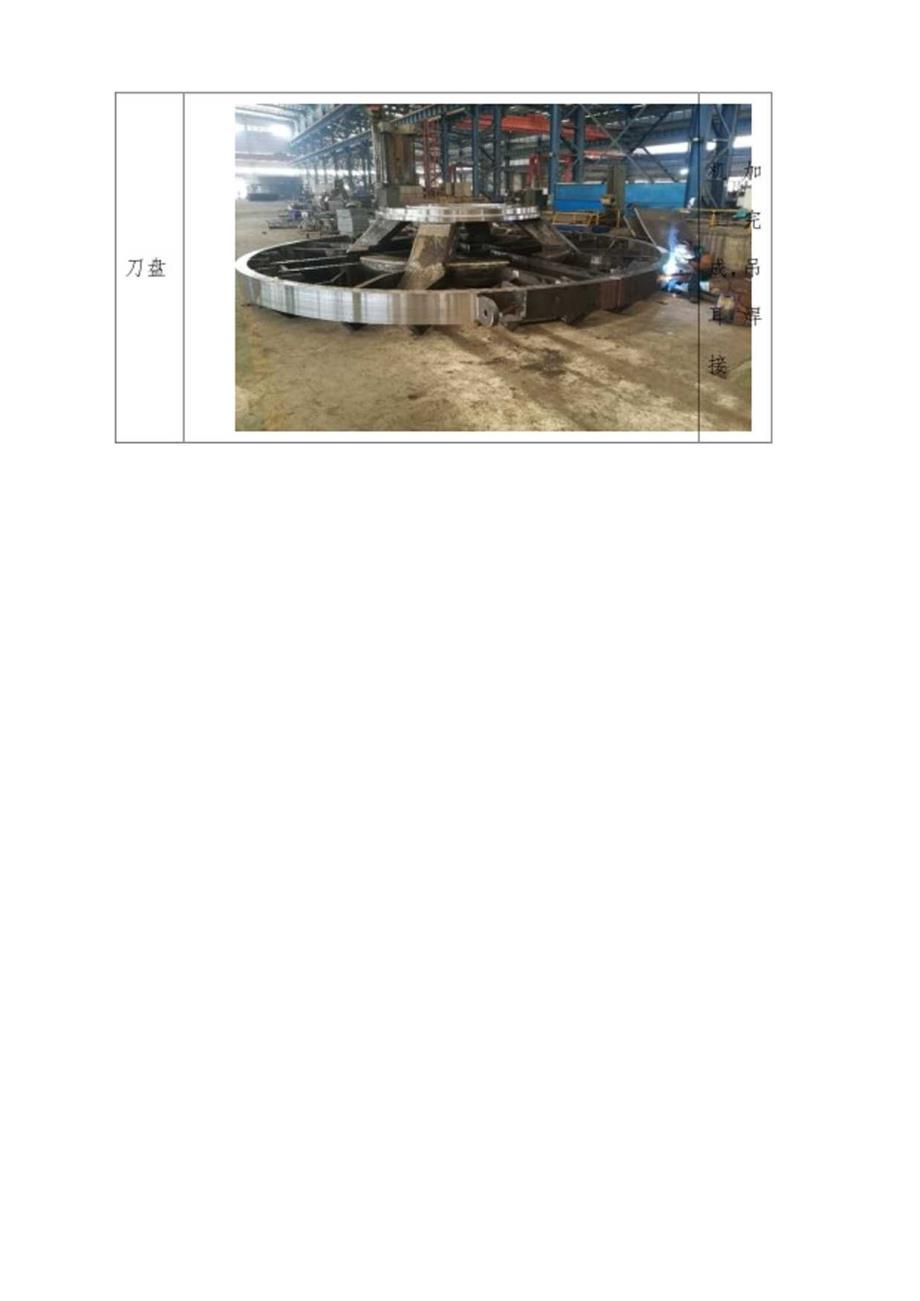

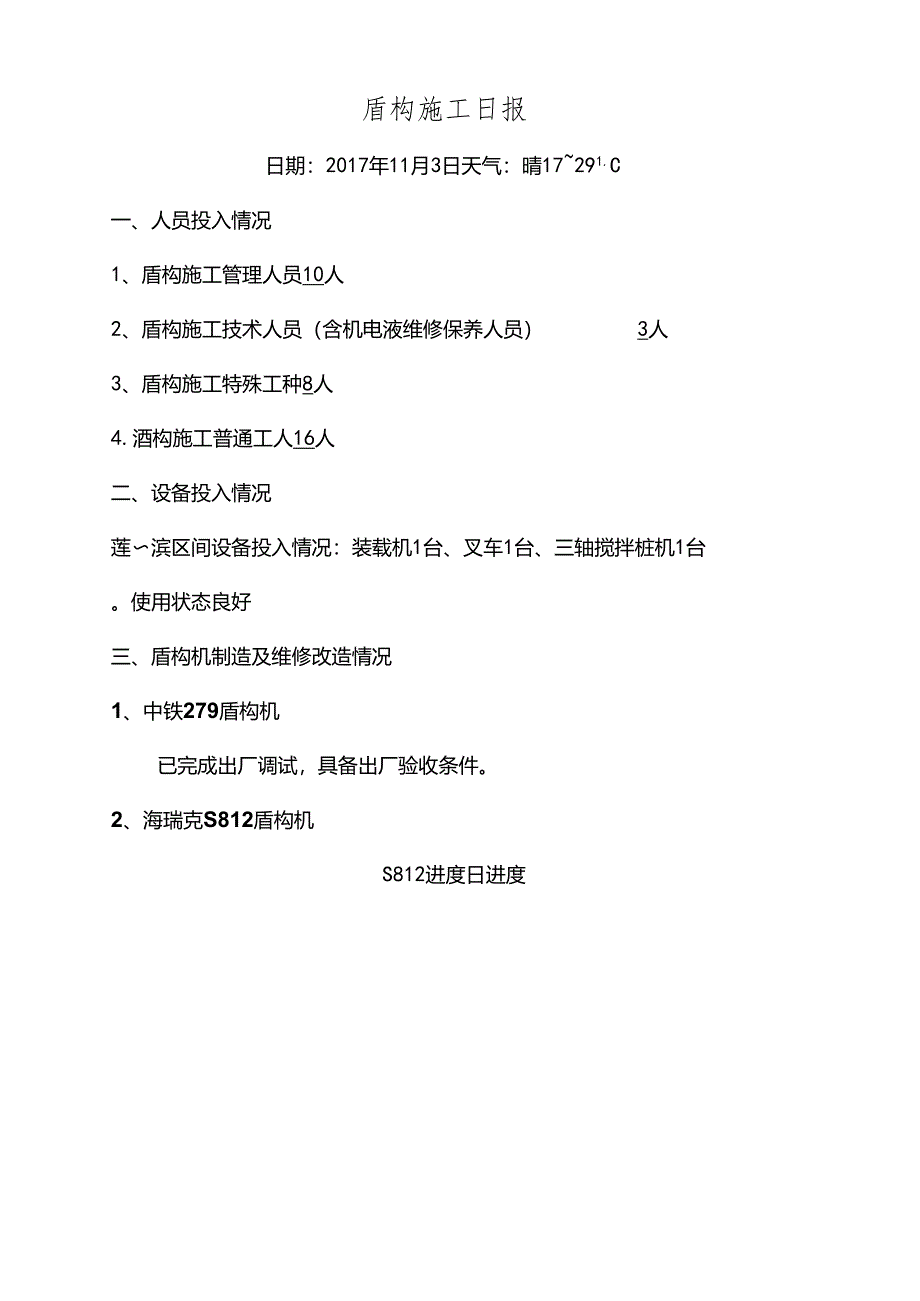

1、盾构施工日报日期:2017年11月3日天气:晴17291.C一、人员投入情况1、盾构施工管理人员10人2、盾构施工技术人员(含机电液维修保养人员)3人3、盾构施工特殊工种8人4.酒构施工普通工人16人二、设备投入情况莲滨区间设备投入情况:装载机1台、叉车1台、三轴搅拌桩机1台。使用状态良好三、盾构机制造及维修改造情况1、中铁279盾构机已完成出厂调试,具备出厂验收条件。2、海瑞克S812盾构机S812进度日进度今日工作:1 .刀盘机加工完成,焊接吊耳;2 .前盾人舱闸门焊接,压力测试准备,修整补焊;3 .中盾打磨修整,外壁刷底漆;4 .尾盾机加工;5 .螺旋机回装完成,补漆。明日计划:1 .刀
2、盘焊接吊耳,待装刀箱;2 .前盾机人舱闸门焊接,压力测试;3 .中盾打磨刷漆;4 .尾盾机加工完成,盾壁管槽封口焊接。四、盾枸施工前期准备情况及进度滨壶区间场地的布置:盾构施工材料及加工堆放区域围闭完成,砂浆搅拌站待滨海新城站大里程端端头加固完成后立即施工。方案的准备:盾构吊装方案、盾构临建方案、盾构始发到达方案、盾构组装调试方案、洞门凿出方案完成初稿,区间基岩爆破安全专项施工方案评审完毕。辅助设备设施:电瓶车、渣土车、管片小车已新购,砂浆拌合系统已修理完成、冷却塔正在购买。材料进场:目前未进场盾构施工材料。盾构始发条件魁收准备情况:1、始发洞门钢环安装完毕;2、端头三轴搅拌加固施工完毕。族滨
3、区间场地的布置:1、1台45T龙门吊及1台16T龙门吊已安装完成,另1台16T龙门吊待端头加固完成后安装;2、材料堆放及加工区域已围闭完成;3、充电水池加工完成;4、砂浆搅拌站围闭完成100斩拌合站基础混凝土破除完毕,水泥罐和粉煤灰黑安装完毕。方案的准备:盾构吊装方案、盾构临建方案、盾构临电方案、盾构监控系统布置方案、盾构组装调试、盾构始发到达方案已完成初稿,区间孤石爆破安全专项施工方案评审完毕。辅助设备设施:1、盾构施工电瓶车、渣土车、管片小车、电瓶车充电机等设备已检修完成运至滨海新城站;2、循环水冷却塔已运至施工现场等待安装;3、砂浆携拌系统正在检修。材料进场:始发托架、循环水管200条、电瓶车轨道250条、走道板及轨枕加工材料已进场,正在加工。盾构始发条件雕收准备情况:1、洞门钢环安装完成。2、三轴搅拌移机完成。五、节点要求事项的落实情况滨壶区间已进场开始场地临建施工,正全力推进2017年12月20日左线盾构下井。莲滨区间已进场开始场地临建施工,正全力推进2018年1月20日右线盾构下井。六、需解决问题1.滨壶区间基岩凸起段河渠回填;2、滨壶区间及莲滨区间区间图纸。
