季节性施工方案.docx

上传人:p** 文档编号:1181430 上传时间:2024-09-20 格式:DOCX 页数:8 大小:14.89KB
下载 相关 举报
季节性施工方案.docx_第1页
第1页 / 共8页
季节性施工方案.docx_第2页
第2页 / 共8页
季节性施工方案.docx_第3页
第3页 / 共8页
季节性施工方案.docx_第4页
第4页 / 共8页
季节性施工方案.docx_第5页
第5页 / 共8页
季节性施工方案.docx_第6页
第6页 / 共8页
季节性施工方案.docx_第7页
第7页 / 共8页
季节性施工方案.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《季节性施工方案.docx》由会员分享,可在线阅读,更多相关《季节性施工方案.docx(8页珍藏版)》请在第壹文秘上搜索。

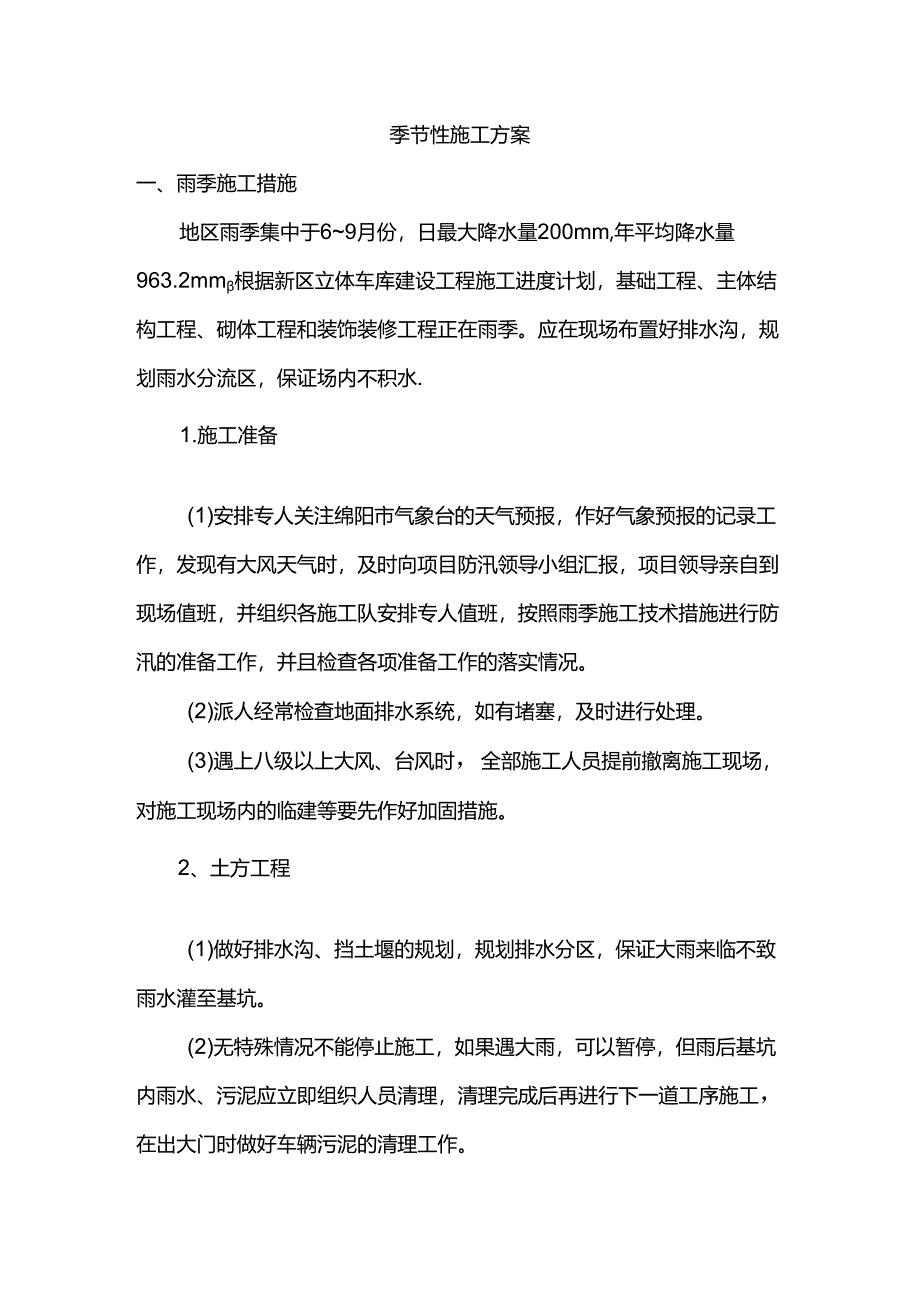

1、季节性施工方案一、雨季施工措施地区雨季集中于69月份,日最大降水量200mm,年平均降水量963.2mm根据新区立体车库建设工程施工进度计划,基础工程、主体结构工程、砌体工程和装饰装修工程正在雨季。应在现场布置好排水沟,规划雨水分流区,保证场内不积水.1.施工准备(1)安排专人关注绵阳市气象台的天气预报,作好气象预报的记录工作,发现有大风天气时,及时向项目防汛领导小组汇报,项目领导亲自到现场值班,并组织各施工队安排专人值班,按照雨季施工技术措施进行防汛的准备工作,并且检查各项准备工作的落实情况。(2)派人经常检查地面排水系统,如有堵塞,及时进行处理。(3)遇上八级以上大风、台风时,全部施工人员

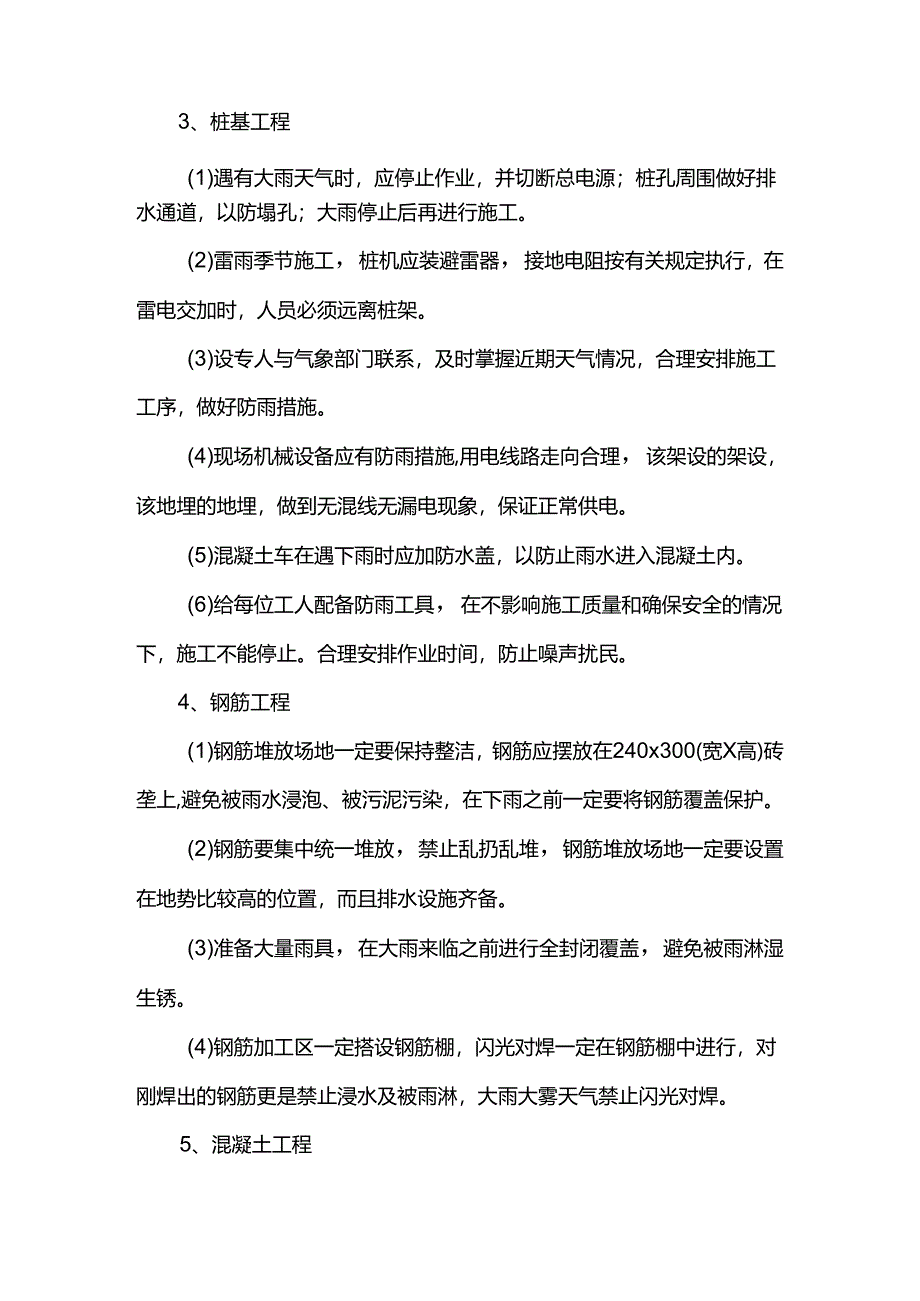

2、提前撤离施工现场,对施工现场内的临建等要先作好加固措施。2、土方工程(1)做好排水沟、挡土堰的规划,规划排水分区,保证大雨来临不致雨水灌至基坑。(2)无特殊情况不能停止施工,如果遇大雨,可以暂停,但雨后基坑内雨水、污泥应立即组织人员清理,清理完成后再进行下一道工序施工,在出大门时做好车辆污泥的清理工作。3、桩基工程(1)遇有大雨天气时,应停止作业,并切断总电源;桩孔周围做好排水通道,以防塌孔;大雨停止后再进行施工。(2)雷雨季节施工,桩机应装避雷器,接地电阻按有关规定执行,在雷电交加时,人员必须远离桩架。(3)设专人与气象部门联系,及时掌握近期天气情况,合理安排施工工序,做好防雨措施。(4)现

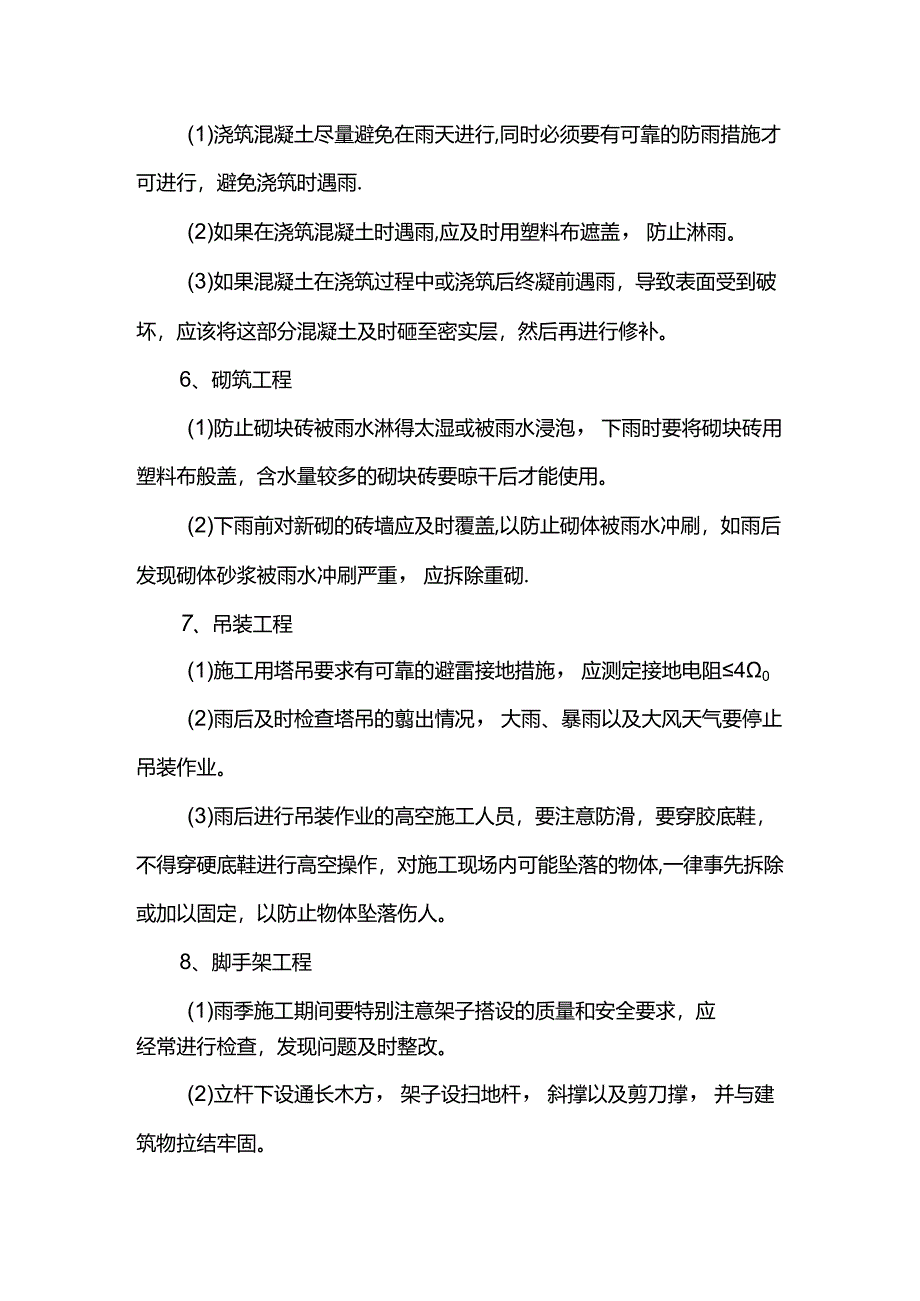

3、场机械设备应有防雨措施,用电线路走向合理,该架设的架设,该地埋的地埋,做到无混线无漏电现象,保证正常供电。(5)混凝土车在遇下雨时应加防水盖,以防止雨水进入混凝土内。(6)给每位工人配备防雨工具,在不影响施工质量和确保安全的情况下,施工不能停止。合理安排作业时间,防止噪声扰民。4、钢筋工程(1)钢筋堆放场地一定要保持整洁,钢筋应摆放在240x300(宽X高)砖垄上,避免被雨水浸泡、被污泥污染,在下雨之前一定要将钢筋覆盖保护。(2)钢筋要集中统一堆放,禁止乱扔乱堆,钢筋堆放场地一定要设置在地势比较高的位置,而且排水设施齐备。(3)准备大量雨具,在大雨来临之前进行全封闭覆盖,避免被雨淋湿生锈。(4

4、)钢筋加工区一定搭设钢筋棚,闪光对焊一定在钢筋棚中进行,对刚焊出的钢筋更是禁止浸水及被雨淋,大雨大雾天气禁止闪光对焊。5、混凝土工程(1)浇筑混凝土尽量避免在雨天进行,同时必须要有可靠的防雨措施才可进行,避免浇筑时遇雨.(2)如果在浇筑混凝土时遇雨,应及时用塑料布遮盖,防止淋雨。(3)如果混凝土在浇筑过程中或浇筑后终凝前遇雨,导致表面受到破坏,应该将这部分混凝土及时砸至密实层,然后再进行修补。6、砌筑工程(1)防止砌块砖被雨水淋得太湿或被雨水浸泡,下雨时要将砌块砖用塑料布般盖,含水量较多的砌块砖要晾干后才能使用。(2)下雨前对新砌的砖墙应及时覆盖,以防止砌体被雨水冲刷,如雨后发现砌体砂浆被雨水

5、冲刷严重,应拆除重砌.7、吊装工程(1)施工用塔吊要求有可靠的避雷接地措施,应测定接地电阻40(2)雨后及时检查塔吊的翦出情况,大雨、暴雨以及大风天气要停止吊装作业。(3)雨后进行吊装作业的高空施工人员,要注意防滑,要穿胶底鞋,不得穿硬底鞋进行高空操作,对施工现场内可能坠落的物体,一律事先拆除或加以固定,以防止物体坠落伤人。8、脚手架工程(1)雨季施工期间要特别注意架子搭设的质量和安全要求,应经常进行检查,发现问题及时整改。(2)立杆下设通长木方,架子设扫地杆,斜撑以及剪刀撑,并与建筑物拉结牢固。(3)上人马道的坡度要适当,脚手板上要绑扎防滑条。(4)台风暴雨后要及时检查脚手架的安全情况,如有

6、问题,及时纠正.9、施工机械(1)雨季必须作好机电设备的防雨、防潮、防淹、防霉烂、防锈蚀、防漏电、防雷击等项措施,要管理好、用好施工现场的机电设备.(2)设备库房要不漏水,四周要有排水沟,机电设备不得受潮。(3)露天放置的机电设备要注意防雨、防潮,对机械的转动部分要经常加油,并定期让其转动以防锈蚀。所有的机电设备都得有漏电保护装置。(4)施工现场比较固定的机电设备(比如对焊机、电锯、电刨等)要搭设防雨棚或对电机加以保护。(5)施工现场的移动机电设备(如打夯机、;昆凝土振动器等)用完后应放回工地库房或加以遮盖防雨,不得露天淋雨,不得在坑内或地势低洼处,以防止雨水浸泡、淹没。(6)变压器、避雷器、

7、塔吊的接地电阻要经过测试,如大雨测试值,要及时处理,对于避雷器要做一次性预防措施。(7)机电设备的安装、电气线路的架设,必须严格按照有关规定执行。(8)施工用的电气开关要有防雨防潮措施,使用的电动工具应采取双保险装置,即漏电保护装置和操作者使用的防触电保护用具,同时还应检查电线的绝缘层是否老化、破损、漏电、电线接头是否完好。电线不得浸泡在水中,也不得拴在钢筋、钢管等金属导电体上,要防止电线被踩、压、挤坏,以免发生触电伤亡事故.各种机电设备要及时检修,如有异常及时处理。二、大风施工措施1、做好塔吊脚手架等高管物件的防雷与防台风措施。坚持收听当天和长期天气预报,六级以上大风,做到塔吊顺风停放,工人

8、不进行高空作业,此阶段安排工人施工室内部分.2、脚手架、跳板要固定牢固,操作平台上不允许堆放其他杂物、工具等,以防被大风刮落刮伤.对各楼层的堆放材料进行全面清理,在堆放整齐的同时必须进行可靠的压重和固定,防止被沙尘暴到来时将材料吹散。3、安全、技术人员、设备管理人员要经常检查塔吊锚固和稳定性是否可靠,及时消除隐患,确保施工正常进行。4、现场办公室、作业棚、仓库等暂设工程要锚固好,防止被大风刮倒。5、电、气焊作业尽量安排在避风的棚内,防止发生火灾.6、对抹灰已完的部位进行养生,防止风裂。7、塔吊和电梯的各构件要细致检查一遍,同时塔吊的小车和钓钩均要停靠在最安全处,圭寸锁装置必须可靠有效。对塔吊拔

9、杆进行了限位的应将拔杆用揽风绳固定在可靠的结构上,驾驶室的门窗要关闭锁好。休息时塔吊回转要闭锁,以防止风吹时自由转动。施工电梯停到地面,关好驾驶室门窗。8、注意加强混凝土养护,防止混凝土表面风干失水影响混凝土耐久性及产生干缩裂链。9、对外架进行细致的检杳、加固.外架与结构的拉结要增加固定点,同时外架上的全部零星材料和零星垃圾要及时清理干净.10、遇有六级以上大风等恶劣天气时,桩基作业应停止施工,当风速超过七级或有强台风警报时,应将桩机哽风停置,并增加缆风绳,必要时,应将桩架倒放在地面上。三、炎热天气施工措施炎热天气施工应采取以下措:1、派专人关注天气预报并测温,如气温过高,应减少室外工作时间或

10、停止进行室外工作。2、当气温超过30度时,砂浆应在2h内用完,并适当增加稀度。3、在炎热天气下,做好砂的养护工作,及时浇水,保证碎体湿润.4、用草袋覆盖泵管并浇水使草袋保持湿润,防止因天气炎热使磅水分流失快,而堵泵管。5、做好工人的防暑工作,现场派专人准备绿豆汤和冰块。6、施工用的竹胶板不应放在阳光下直晒,以防变形。7、合理安排作业时间,错开日照强烈阶段。8、施工作业面设置防暑降温茶水、药品.9、现场设置医务室,及时救治中暑职工。同时配备应急药箱,少量工地常见事故处理药具准备充分。四、夜间施工措施1.夜间施工现场配备值班电工,在施工作业面、材料运输通道、施工设备旁、主要出入通道等安装亮度足够的

11、照明灯具。2、固定的灯具与易燃物体要保持足够的安全距离,拖动的灯具采用容量相当的双层塑料橡胶电缆,电源开关均要有漏电保护装置。3、合理调整施工时间,夜间施工班组进行轮休,严禁疲劳作业。4、对预留孔洞实施安全防护,因施工需要不能实施防护的,制作带荧光标牌悬挂予以警示,必要的地方派专人看管。5、安全防护、警示作用的桔黄色、红色小灯在夜间或黑暗处全部明亮。五、农忙及节假日期间施工措施1、劳动力保证(1)展开强大的宣传攻势,让工人意识到时间的紧迫性。(2)提前与每个民工座谈,了解民工的思想动态,做好民工节假期间的思想工作,做好民工家属的安抚工作及后勤保障工作,让工人感觉到组织的关心与关怀,积极地投入施

12、工.(3)对节假日期间进行施工的工人,提前发放过节费和加班工资,并按国家规定和现场情况进行计酬,提高劳动者的生产积极性,尽量做到节假日期间不减员。(4)对于少量需要请假的工人,及时做好返回的准备。(5)与其余项目合作,长假期间从其余项目抽调部分精干施工力量进行补充,确保本工程有足够的施工力量。2、材料和机械(1)加强施工计划及材料管理,考虑充分,将节假日期间施工所用的材料提前运至现场,做好材料的保存和保管,避免原材料的丢失,并与材料供应商联系好供货。(2)对于机械等易出现损坏的零部件,现场需储备,以免节假日期间出现故障无法维修。(3)周边关系:积极与基地有关部门沟通和配合,避免民拗口扰民,取得基地有关部门的谅解,为节假日施工营造一个良好的周边环境。(4)技术措施:加强节假施工的交底和交流,将施工需注意的问题及时传达施工班组,保证施工质量.(5)质量检测:提前与监理公司、试验室等联系,让其安排做好节假日期间加班工作,并留好加班人员联系方式,将该条作为选择试验单位的一项指标,确保到期试验工作顺利实施.

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
