资源描述

《建筑施工现场重污染天气应急预案.docx》由会员分享,可在线阅读,更多相关《建筑施工现场重污染天气应急预案.docx(8页珍藏版)》请在第壹文秘上搜索。

1、一、编制依据:1、中华人民共和国环境保护法2、中华人民共和国大气污染防治法3、中华人民共和国气象法4、中华人民共和国突发事件应对法5,环境空气质量标准(GB3095-2012)6、环境空气版量指数(AQI)技术规定(试行)S(HJ633-2012)7,中省突发事件应对条例8、省机动车排气污染防治条例9、省扬尘污染防治办法10.关落实环境保护部修编重污染天气应急预案有关事项的通知3II、省重污染天气应急预案12、市重污染天气应急预案13、国家、地方政府、公司等有关法律、法规和文件。结合本工程实际情况,有效应对全污染天气,保护施工人员及职工身体健康,特制定本预案。二、工程概况I1、工程基本情况工程

2、名株电子寓务中心项目工程地点建筑面枳(一)建筑高度结构类型基础类型地上层数地下层数标准层层嘉丽)其它主要层高()2、各责任主体名称建设单位设计单位诚工单位监理单位项目经理总监理r程师技术负责人专业监理工程师3、气象水文情况4、本工程施工现场比较狭窄,鹿工设备较多,对丁施工现场绿色施工、防治扬尘等工作备级部门都非常重视,所以在空气重污染预防工作是当前当前工作的重中之重。三、工作原则“预防为主、防治结合”对一股易产生扬尘的渔工道路以及硬化的地面每日二至三次进行撤水降尘,且微水必须海盖每个有尘土的地方:施工现场施工、开挖土方、回填部位施工重点部位对重点部位的防尘工作采取以下措施进行防葩,施工道路进行

3、不定期的酒水,洒水不宜过多,避免积水泥泞:施工现场上方及裸谣土地保证做到到无扬尘,施工现场土方进行百分百覆盖或者临时绿化的措施进行降生;对于施工已经清理完成未安装窗户的楼层,大风天气必须进行全面的洒水,以免刮风时尘土飞扬。四级以上大风(包含四级)禁止进行土方作业:对于空气重污染达到预警级别时,按照相应的空气重污染预警的相关要求采取相应的控制措施,严格落实市空气重污染应急预案及各项法律法规四、成立应急图i导小组项目部成立重污染天气应急救援领导小组组长:副组长:组员:项目应急24小时值班电话:1五、覆防空气污染措施1、施工现场主耍通道必须进行硬化处理,施工主路采取混凝十.硬化或碎石铺设路面.2、材

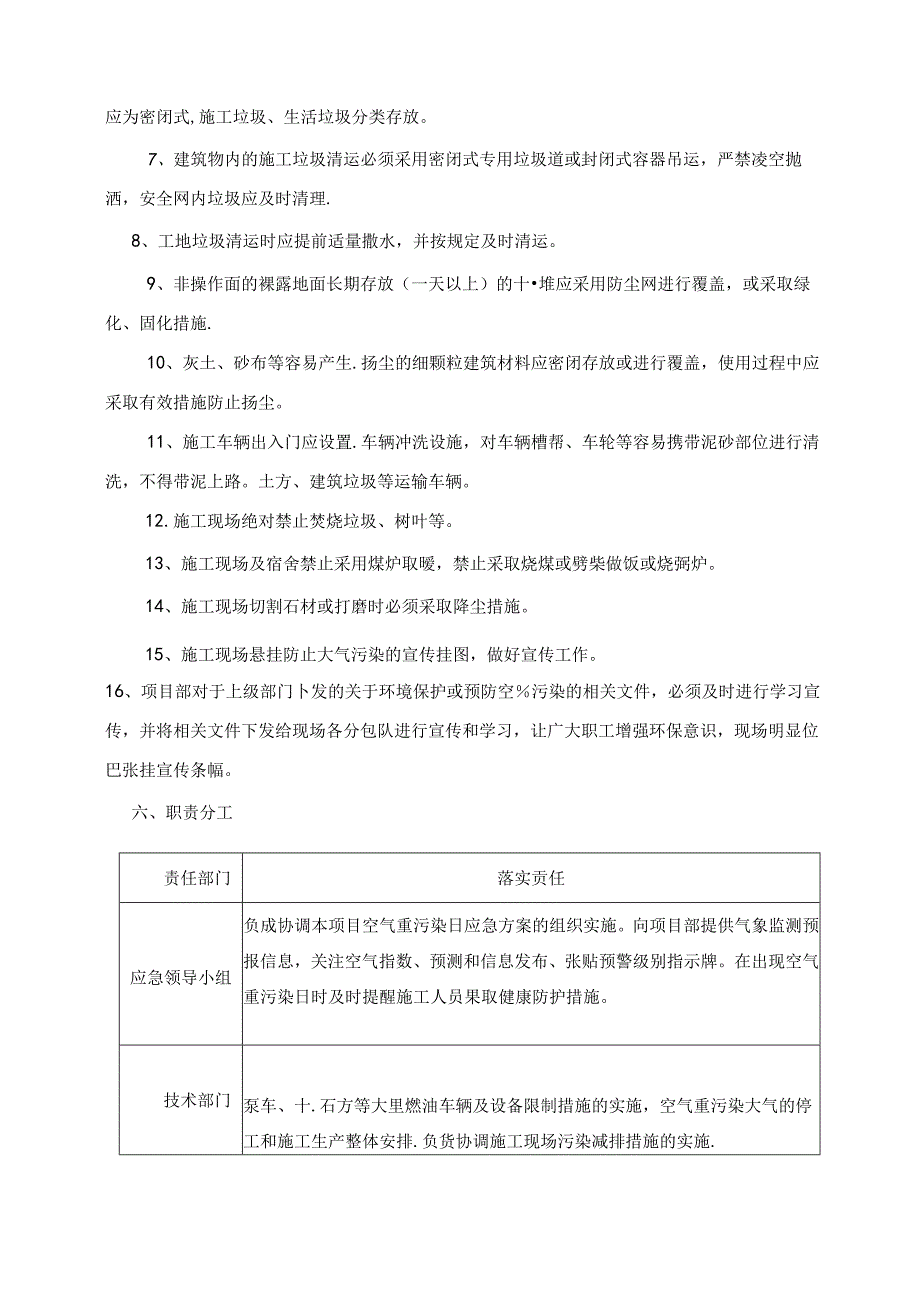

4、料存放区、大模板存放区等场地必须采用混凝土哽化.3、现场排水畅通,保证施工现场无积水。4、空气重污染大气,施工现场不得进行土方运输、土方回填等工作。风力达到四级以上(含四级)不得进行上方作业或运输。5.为防止施工扬尘,施工现场应每天根据现场情况及时进行清扫洒水(雨天及地表结冰的天气除外):在干燥天气、风速四级以上的天气条件下,应适当增加撤水次数,6、施工现的垃圾站应为密闭式,施工垃圾、生活垃圾分类存放。7、建筑物内的施工垃圾清运必须采用密闭式专用垃圾道或封闭式容器吊运,严禁凌空抛洒,安全网内垃圾应及时清理.8、工地垃圾清运时应提前适量撒水,并按规定及时清运。9、非操作面的裸露地面长期存放(一天

5、以上)的十堆应采用防尘网进行覆盖,或采取绿化、固化措施.10、灰土、砂布等容易产生.扬尘的细颗粒建筑材料应密闭存放或进行覆盖,使用过程中应采取有效措施防止扬尘。11、施工车辆出入门应设置.车辆冲洗设施,对车辆槽帮、车轮等容易携带泥砂部位进行清洗,不得带泥上路。土方、建筑垃圾等运输车辆。12.施工现场绝对禁止焚烧垃圾、树叶等。13、施工现场及宿舍禁止采用煤炉取暧,禁止采取烧煤或劈柴做饭或烧弼炉。14、施工现场切割石材或打磨时必须采取降尘措施。15、施工现场悬挂防止大气污染的宣传挂图,做好宣传工作。16、项目部对于上级部门卜发的关于环境保护或预防空污染的相关文件,必须及时进行学习宣传,并将相关文件

6、下发给现场各分包队进行宣传和学习,让广大职工增强环保意识,现场明显位巴张挂宣传条幅。六、职责分工责任部门落实贡任应急领导小组负成协调本项目空气重污染日应急方案的组织实施。向项目部提供气象监测预报信息,关注空气指数、预测和信息发布、张贴预警级别指示牌。在出现空气重污染日时及时提醒施工人员果取健康防护措施。技术部门泵车、十.石方等大里燃油车辆及设备限制措施的实施,空气重污染大气的停工和施工生产整体安排.负货协调施工现场污染减排措施的实施.安全部门负货组织督促施工现场落实扬尘污染控制措施的实施:在出现极重污染日时货令工地按照预警级别停止相关施工活动。生活区采暖设备废气控制措施、食堂油烟排放措施、生活

7、垃圾运输扬尘的控制,负责组织医疗机构做好医疗救治工作,组织开展防Ih空气污染对人体健康影响的防病知识宣传。负责协调做好本方案的宣传工作,宣传健康防护及建议性污染控制措施,并配合做好公司信息发布工作。在出现空气筑污染日时及时提醒公众采取健康防护措施,负成督促、检查项目都加大道路清扫保洁和冲洗频次:检查严控道路运输撒漏配合现场大气控制措施的实施。注:火警电话119、救援电话120、999报警110、七、空气重污染预警响应分级预案中的重污染包括重度污染和严重污染,根据省重污染天气应急预案将空气重污染分为:个预警响应级别,由轻到重顺序依次为预警一:级、预警二级、预警一级,分别用黄、橙、红颜色标示,预警

8、一级(红色)为最高级别:全省重污染天气预警统一以空气质量指数(AQ1.)为指标。1.细颗粒物(PM2.5)为首要污染物的重污染大气。RQI日均值按连续24小时(可以跨自然日)均值计莫。硕警级别由低到高分为黄色、橙色和红色预警三级。黄色预警:预测日AQ1.200或日AQD150持续48小时及以上,且未达到高级别预警条件:橙色预警:预测日AQD200持续48小时或日AQI150持续72小时及以上,I1.未达到高级别预警条件;红色预警:预测日AQD200持续72小时且日AQD300持续24小时及以上。2.臭氧(03)为首要污染物的重污染天气。预警启动标准:预测日AQD150持续2天及以上.(一)及时

9、掌握空气污染形势.各部门、件单位要每日及时通过市环保局网站、电视、广播、手机等途径关注空气版量日报、预报.按要求及时启动应急预案,并采取相应的应急措施.(二)迅速响应.接到市空气重污染应急指挥部启动应急通知后,市住建局将在I小时内通过通知、信息平台或短信等方式通知各县(市、区建设行政主管部门、各公司、谷项目部启动应急预案。各县(市、区)建设行政主管部门及各部门、各堆位,应立即传达到所辖施工现场,按要求迅速采取相应的应急措施,并加强检查。各县(市、区)建设行政主管部门落实属地管理职货,加大对施工现场扬尘检查,督促施工单位落实各项措施,并将检查情况报市住建局.市空气筑污染应急指挥部发布空气至污染预

10、瞽解除指令后,市住建同将通过通知、信息平台或短信等方式通知各县(市、区)建设行政主管部门、各部门、各堆位。(=)加强联络.各级建设行政主管部门、各部门、各单位要加强战络,确保及时妥善处理施工现场扬尘污染突发事件,避免造成不良的社会影响.五、空气Iit污染施工现场应急措施根据空气质量预报结果对应的预警级别,分级采取相应的污染应急措施:(1)预警三级(黄色)在落实四级应急响应措施的基础匕施工单位应严格落实住建系统扬尘治理防治要求,增加施工工地洒水降尘顽次(至少4次/日),做到地面全天保湿,避免扬尘产生。市区内土石方施工作业,土石方及建筑拆除工地必须严格采取有效的覆盖、洒水等扬尘控制措施.(2)预警

11、二级(橙色)在落实三级应急响应措施的基地上,施工单位要立即停止建筑工地室外作业,严格落实住建系统扬尘治理防治要求,增加施工工地洒水降尘频次(至少5次/日),做到地面全天保湿,避免扬尘产生。(3)预警一级(红色)在落实检色应急响应措施的基础上,全市施工工地停止施工。八、应急措施项目部定期对项目管理人员、及各施工班组进行对亚污染天气的危害、预防措施及各种注意事项的教育。并对当空气重污染来临时,根据污染等级的不同,结合本工程实际情况,对施工采取的不同的应急措施,保证施工现场“十个不”(即:不扬尘、不冒烟、不违章作业、不检断管线,不中毒、不坍塌、不抢工、不亡人、不排队、不投诉)确保现场安全生产、绿色施

12、工、质量合格。空气重污染应急措施如序号级别应短措施1三(黄色)1、提醒施工人m采取重污染的安全防护措施.2、施工现场进一步采取措施减少污染物排放3、增加施工工地洒水降尘频次,加强检盖、加强施工扬尘管理;4、增加道路清扫保洁频次,减少交通扬尘污染:5、停止土石方作业及运输。6、施工现场达到五个百分百,落实车辆“三步进、两不出”2二级(色)1,提梆施工人员采取重污染的安全防护,采取侬戴口罩等防护措施,尽量减少室外露天作业。2,施工现场进一步采取措施减少污染物排放3、增加施工工地洒水降尘频次,加强邀盖(裸露土地百分百邀盖)、加强施工扬尘管理;4、增加道路清扫保洁频次,减少交通扬尘涔染:5、施工工地停

13、止土石方和建筑拆除施工,停止渣土车、砂石车等易扬尘车辆运输:6、停止切割作业、电气焊作业、防水作业7、要求项目部管理人员及施工人员上下班尽地乘坐公共交通工具,减少机动车上路行圾!.驻车时及时熄火,减少车辆原地息速运行时间,减少尾气排放。一破1、提醒施工人员采取重污染的安全防护,采取佩戴口罩等防护措施,停止室外露天作业。2,施工现场进一步采取措施减少污染物排放3、增加施工工地洒水降尘频次,加强覆盖(裸露土地百分百覆盖)、加强施工扬尘管理;3(红色)4、增加道路清扫保洁频次,减少交通扬尘污染:5,施工工地停止土石方和建筑拆除施工,停止渣上车、砂石车等易扬尘车辆运输:6、停止涂料、油漆、溶剂等含挥发

14、性有机物的原材料及产品的使用.7,停止切割作业、电气饵作业、防水作业8、要求项目部管理人员及施工人员上下班尽量乘坐公共交通工具,减少机动车上路行班!,驻车时及时熄火,减少车辆原地息速运行时间,减少尾气排放。9、绝对禁止燃放烟花爆竹和露天烧烤。九、应急响应流程(一)预警信息获取项目部专人负责及时通过电视、广播、手机、市环保监测中心网站等途径获取全市空气近度污染预警、应急信息。(二)预警信息的传递安全部门负贡转发全市空气污染应急等级信息,各职能部室按分工负责空气重度污染预案措施实施。(三)应急措施的启动项目部安全组负贡人通过市环保监测中心网站或建委通知等途径获得全市空气重度污染预警、应急的响应信息

15、后,及时向项目管理人员及各分包单位下发指令及通知,由各分包单位向下属班组及工人下发通知。张贴预警警示牌、启动应急预案.有关负责人根据各项限制性、强制性措施的分工组织应急措施的实施。枳极配合各级部门的检隹与指导。(四)过程检查控制。项目部落实主体贡任,加大对施工现场、生产经营场所空气污染排放的检查.检查工作按照分项(控制措施)、分区(生产施工环保贵任区域)执行,发促现缺陷及时笆落实整改.预案落实情况报项目部空气重污染应急小组组长.施工现场必须做到“六个百分百”.(五)应急状态的结束安全组从政府部门、上级单位或媒体获取预警解除信息后在1小时内通知项目各部门人员,由空气重污染应急领导小组组长宣布解除预警,恢史正常生产经营,并将信息传达到所属分包单位及工人。十、监督查处项目部空气全污染应急领导小组对所属工地空气或污染应急响应措施进行督铿,各部门按职贪分工对空气重污染应急预案执行情况进行日常检查。空气重污染预警启动期间,公司也

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 环保行业

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
