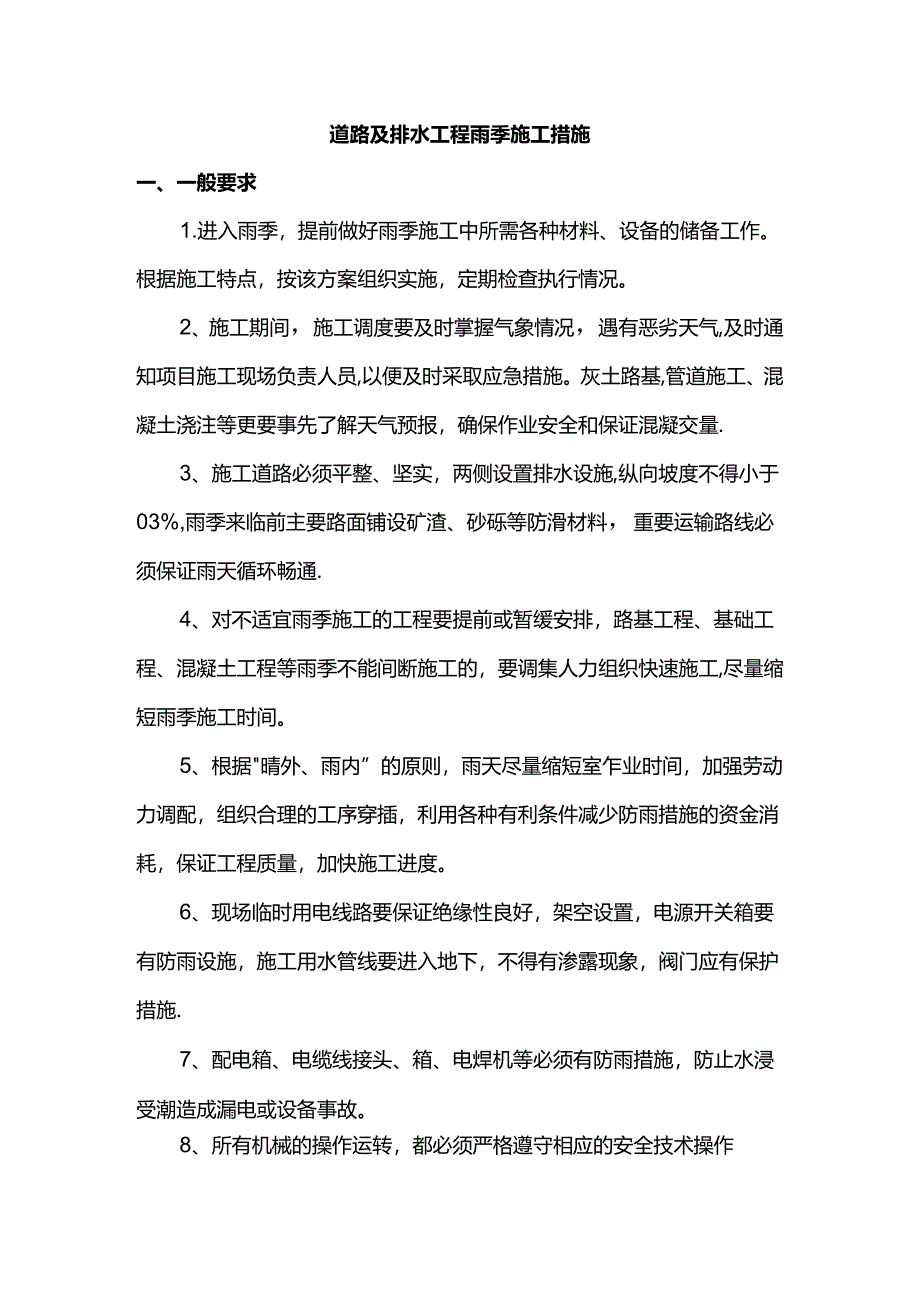

1、道路及排水工程雨季施工措施一、一般要求1.进入雨季,提前做好雨季施工中所需各种材料、设备的储备工作。根据施工特点,按该方案组织实施,定期检查执行情况。2、施工期间,施工调度要及时掌握气象情况,遇有恶劣天气,及时通知项目施工现场负责人员,以便及时采取应急措施。灰土路基,管道施工、混凝土浇注等更要事先了解天气预报,确保作业安全和保证混凝交量.3、施工道路必须平整、坚实,两侧设置排水设施,纵向坡度不得小于03%,雨季来临前主要路面铺设矿渣、砂砾等防滑材料,重要运输路线必须保证雨天循环畅通.4、对不适宜雨季施工的工程要提前或暂缓安排,路基工程、基础工程、混凝土工程等雨季不能间断施工的,要调集人力组织快

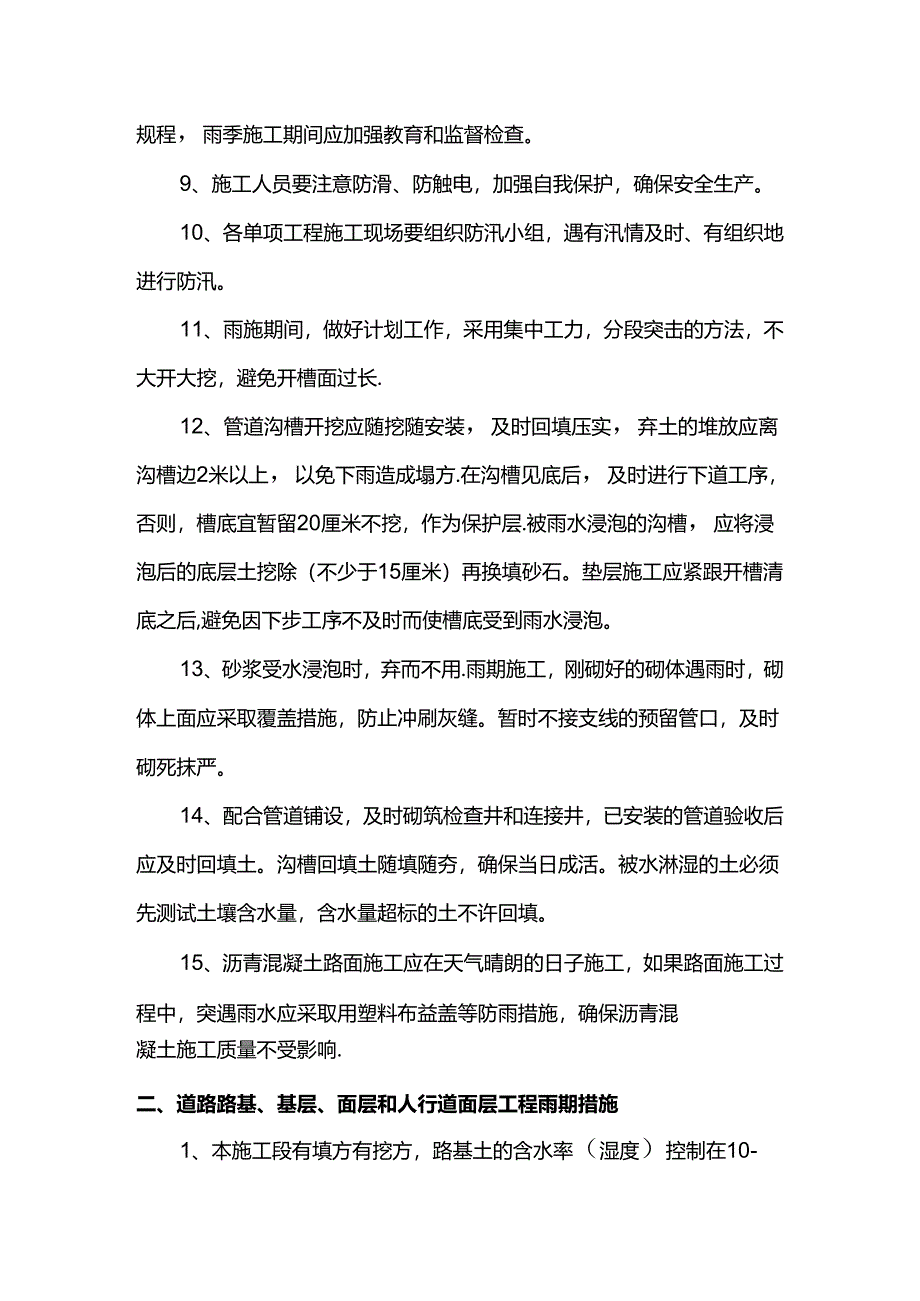

2、速施工,尽量缩短雨季施工时间。5、根据晴外、雨内”的原则,雨天尽量缩短室乍业时间,加强劳动力调配,组织合理的工序穿插,利用各种有利条件减少防雨措施的资金消耗,保证工程质量,加快施工进度。6、现场临时用电线路要保证绝缘性良好,架空设置,电源开关箱要有防雨设施,施工用水管线要进入地下,不得有渗露现象,阀门应有保护措施.7、配电箱、电缆线接头、箱、电焊机等必须有防雨措施,防止水浸受潮造成漏电或设备事故。8、所有机械的操作运转,都必须严格遵守相应的安全技术操作规程,雨季施工期间应加强教育和监督检查。9、施工人员要注意防滑、防触电,加强自我保护,确保安全生产。10、各单项工程施工现场要组织防汛小组,遇有
3、汛情及时、有组织地进行防汛。11、雨施期间,做好计划工作,采用集中工力,分段突击的方法,不大开大挖,避免开槽面过长.12、管道沟槽开挖应随挖随安装,及时回填压实,弃土的堆放应离沟槽边2米以上,以免下雨造成塌方.在沟槽见底后,及时进行下道工序,否则,槽底宜暂留20厘米不挖,作为保护层.被雨水浸泡的沟槽,应将浸泡后的底层土挖除(不少于15厘米)再换填砂石。垫层施工应紧跟开槽清底之后,避免因下步工序不及时而使槽底受到雨水浸泡。13、砂浆受水浸泡时,弃而不用.雨期施工,刚砌好的砌体遇雨时,砌体上面应采取覆盖措施,防止冲刷灰缝。暂时不接支线的预留管口,及时砌死抹严。14、配合管道铺设,及时砌筑检查井和连

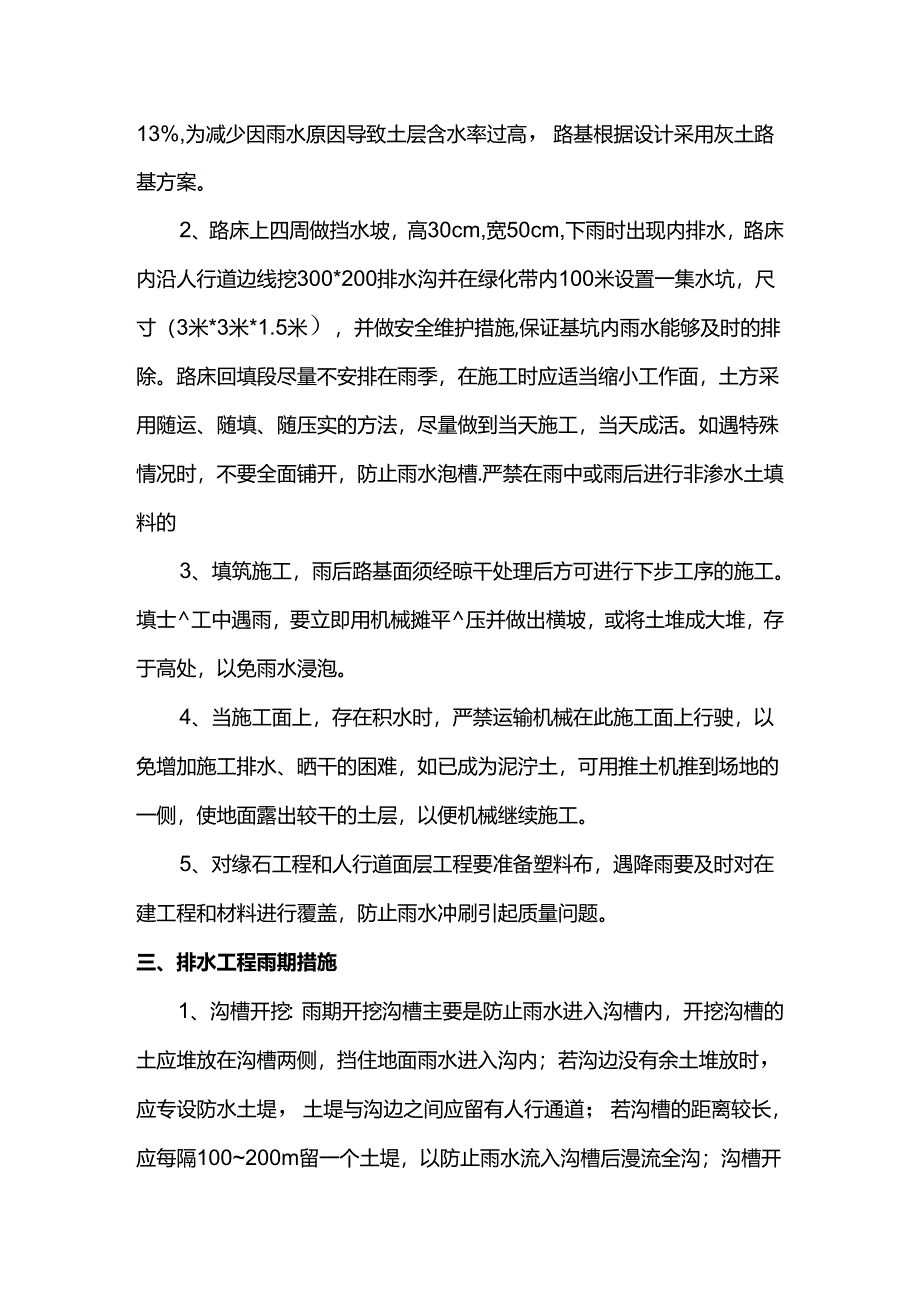

4、接井,已安装的管道验收后应及时回填土。沟槽回填土随填随夯,确保当日成活。被水淋湿的土必须先测试土壤含水量,含水量超标的土不许回填。15、沥青混凝土路面施工应在天气晴朗的日子施工,如果路面施工过程中,突遇雨水应采取用塑料布益盖等防雨措施,确保沥青混凝土施工质量不受影响.二、道路路基、基层、面层和人行道面层工程雨期措施1、本施工段有填方有挖方,路基土的含水率(湿度)控制在10-13%,为减少因雨水原因导致土层含水率过高,路基根据设计采用灰土路基方案。2、路床上四周做挡水坡,高30cm,宽50cm,下雨时出现内排水,路床内沿人行道边线挖300*200排水沟并在绿化带内100米设置一集水坑,尺寸(3米
5、*3米*1.5米),并做安全维护措施,保证基坑内雨水能够及时的排除。路床回填段尽量不安排在雨季,在施工时应适当缩小工作面,土方采用随运、随填、随压实的方法,尽量做到当天施工,当天成活。如遇特殊情况时,不要全面铺开,防止雨水泡槽.严禁在雨中或雨后进行非渗水土填料的3、填筑施工,雨后路基面须经晾干处理后方可进行下步工序的施工。填士工中遇雨,要立即用机械摊平压并做出横坡,或将土堆成大堆,存于高处,以免雨水浸泡。4、当施工面上,存在积水时,严禁运输机械在此施工面上行驶,以免增加施工排水、晒干的困难,如已成为泥泞土,可用推土机推到场地的一侧,使地面露出较干的土层,以便机械继续施工。5、对缘石工程和人行道
6、面层工程要准备塑料布,遇降雨要及时对在建工程和材料进行覆盖,防止雨水冲刷引起质量问题。三、排水工程雨期措施1、沟槽开挖:雨期开挖沟槽主要是防止雨水进入沟槽内,开挖沟槽的土应堆放在沟槽两侧,挡住地面雨水进入沟内;若沟边没有余土堆放时,应专设防水土堤,土堤与沟边之间应留有人行通道;若沟槽的距离较长,应每隔100200m留一个土堤,以防止雨水流入沟槽后漫流全沟;沟槽开挖后若不立即铺管,应留沟底设计标高以上IOcm的原土不挖,待到下管时再挖至设计标高。沟槽土方开挖时一定要边坡的稳定,开挖的过程中及时观察边坡的土质情况,放坡或加设支撑,放坡加宽0.30.5m,为了保证沟槽的稳定距边坡2米范围以内不得堆放
7、土方,并随时注意边坡的稳定情况,发现问题及时采取措施,以确保安全施工。雨期施工时,要密切注意天气情况,开挖的工作面不宜过大,要分段或分层来进行施工,防止雨水泡槽。2、管道安装与沟槽回填:安装管道时,地面应作好防滑处理,运输道路应加宽,并应铺设草袋或钉防滑条。管道连接后应在管身中部回填部分填土,稳定管子,防止管道漂浮.雨天不宜进行接口施工,如果必须接口施工时,均应搭设简易遮雨棚,防止雨水滴溅在接口处;接口作好后,应用泥沫住承插口之间的缝隙,再适当堆些泥土,防止雨水冲刷接口。填土时要特别注意填料含水量的选择,增加最佳含水量检测频率,如填料过湿,则要将其晾晒或掺加石灰后再用,保证填料在最佳含水量下填
8、筑。严禁在雨中或雨后进行非渗水土填料的填筑施工,雨后路基面须经晾干处理且经过监理、建设单位验收合格后方可进行下一步工序的施工。四、紧急措施1.小到中雨(降雨量1025mmd)对于一般性的小到中雨,地面机动车道、人行道积水危害不大时,安排人员到现场实地杳看,如有个别低洼坑塘处尚有积水,安排人员进行清扫、疏干。2、中到大雨(降雨量2550mmd)对于中到大雨或连续性的降水,造成地面机动车道、人行道的积水较严重时,安排人员到现场,对路面排水系统的污水井进行检查,如有堵塞造成排水不畅,及时清理,并同时将道路积水进行清扫、疏干。3、大到暴雨(降雨量大于50mmd)对于突降的持续大到暴雨、强风的侵袭,路面
9、积水不能及时排放,造成机动车道、人行道以及施工现场,严重淹涝时。立即启动应急预案,组织防汛小组及防汛抢险设备、物资,赶赴现场采取切实、可行的有效措施进行控制、抢险,对受涝、遭淹积水特别严重的机动车道、人行道安排防汛抢险小组人员对车辆、人群进行疏导,同时打开地面排水管网的检查井及污水井井盖,以加强迅速排水能力,并在打开的检查井盖的位置派设人员值守,并设置警示标志,提醒车辆、行人,防止车辆、行人坠入而不应发生的伤亡事故。如大到暴雨、强风持续侵袭造成道路地面受涝、遭淹积水特别严重且持续性不降,而采取以上措施还不能及时清除机动车道、人行道的积水时,将积水迅速引入深基坑内,以缓解减轻地面道路车辆、行人的行走困难.对周边受涝、遭淹的低洼民房、企事业单位安排人员采用编织袋或草包设置挡水围堰,同时迅速抽排积水。做到人性化处置,把方便留给别人,困难留给自己0待雨水停降时,将基坑内的积水架设大功率抽水泵,迅速排放至市政排水管网系统,以最大的努力尽快按照工程施工合同节点及进度计划,恢复道路工程的各项施工。并迅速组织人员对周边曾遭受淹涝的道路进行打扫,恢复周边地区的环境卫生。
