观澜府混凝土质量缺陷修补方案.docx

上传人:p** 文档编号:1185511 上传时间:2024-09-20 格式:DOCX 页数:20 大小:48.55KB
下载 相关 举报
观澜府混凝土质量缺陷修补方案.docx_第1页
第1页 / 共20页
观澜府混凝土质量缺陷修补方案.docx_第2页
第2页 / 共20页
观澜府混凝土质量缺陷修补方案.docx_第3页
第3页 / 共20页
观澜府混凝土质量缺陷修补方案.docx_第4页
第4页 / 共20页
观澜府混凝土质量缺陷修补方案.docx_第5页
第5页 / 共20页
观澜府混凝土质量缺陷修补方案.docx_第6页
第6页 / 共20页
观澜府混凝土质量缺陷修补方案.docx_第7页
第7页 / 共20页
观澜府混凝土质量缺陷修补方案.docx_第8页
第8页 / 共20页
观澜府混凝土质量缺陷修补方案.docx_第9页
第9页 / 共20页
观澜府混凝土质量缺陷修补方案.docx_第10页
第10页 / 共20页
亲,该文档总共20页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《观澜府混凝土质量缺陷修补方案.docx》由会员分享,可在线阅读,更多相关《观澜府混凝土质量缺陷修补方案.docx(20页珍藏版)》请在第壹文秘上搜索。

1、观澜府项目混凝土质量缺陷修补方案编制:审核:_审批:_2020年2月目录一、工程概况2二、编制说明2三、混凝土质量缺陷识别3四、编制依据4五、混凝土缺陷产生的原因4六、混凝土缺陷的处理流程7七、混凝土缺陷的处理措施-7八、混凝土缺陷修补注意事项16九、混凝土缺陷修补质量控制-17十、混凝土缺陷的预防措施17十一、混凝土养护19十二、拆模和成品保护措施19十三、安全检查措施20十四、文明施工和环境保护措施20第一章、工程概况:1、各参建单位:工程名称观澜府建设位置遂昌县妙高街道吴乐贩区块P(201.9)25号地块建设单位遂昌祥生房地产开发有限公司勘察单位浙江恒辉勘测设计有限公司设计单位浙江省工业

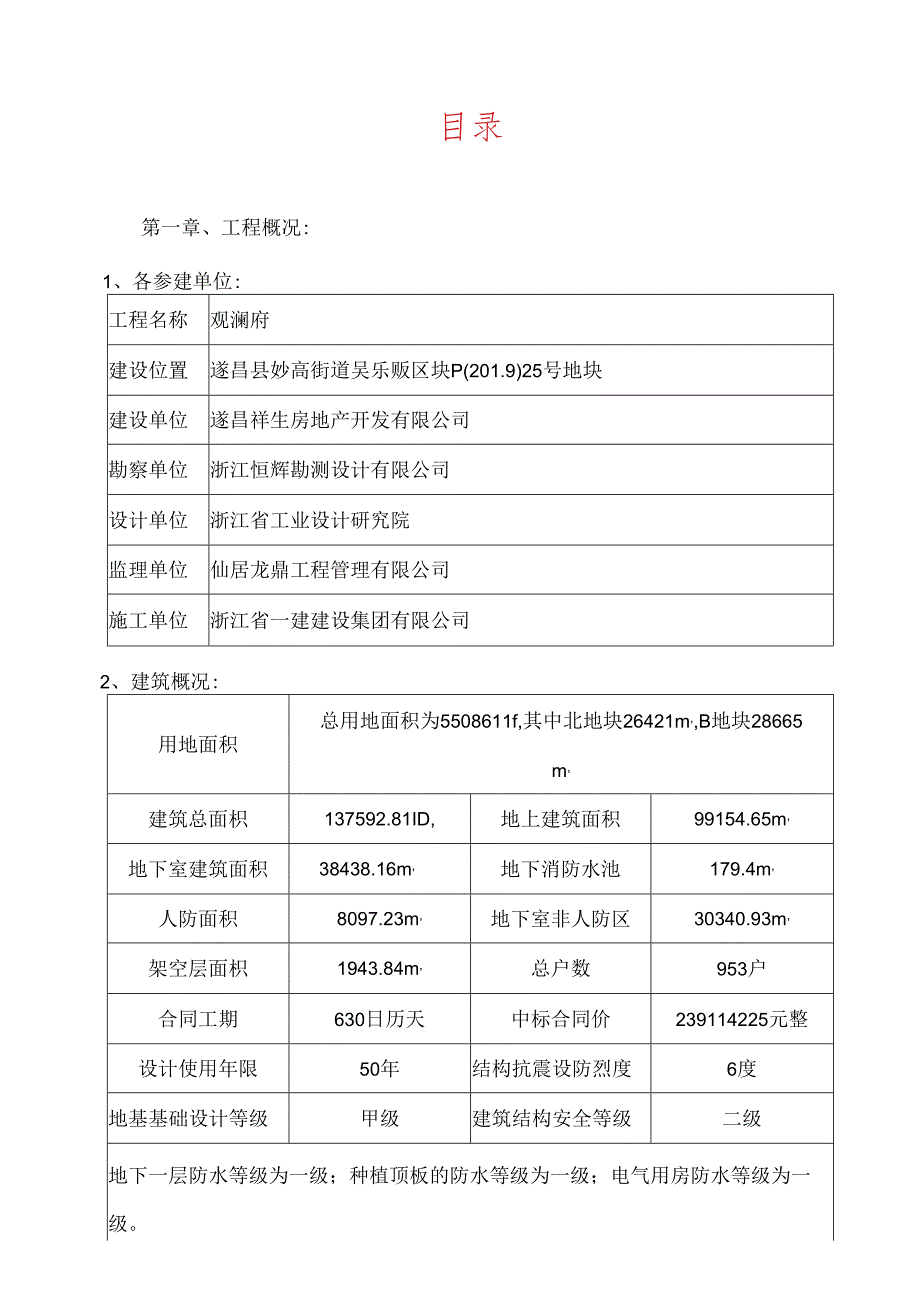

2、设计研究院监理单位仙居龙鼎工程管理有限公司施工单位浙江省一建建设集团有限公司2、建筑概况:用地面积总用地面积为5508611f,其中北地块26421m,B地块28665m,建筑总面枳137592.81ID,地上建筑面积99154.65m,地下室建筑面积38438.16m,地下消防水池179.4m,人防面积8097.23m,地下室非人防区30340.93m,架空层面枳1943.84m,总户数953户合同工期630日历天中标合同价239114225元整设计使用年限50年结构抗震设防烈度6度地基基础设计等级甲级建筑结构安全等级二级地下一层防水等级为一级;种植顶板的防水等级为一级;电气用房防水等级为一

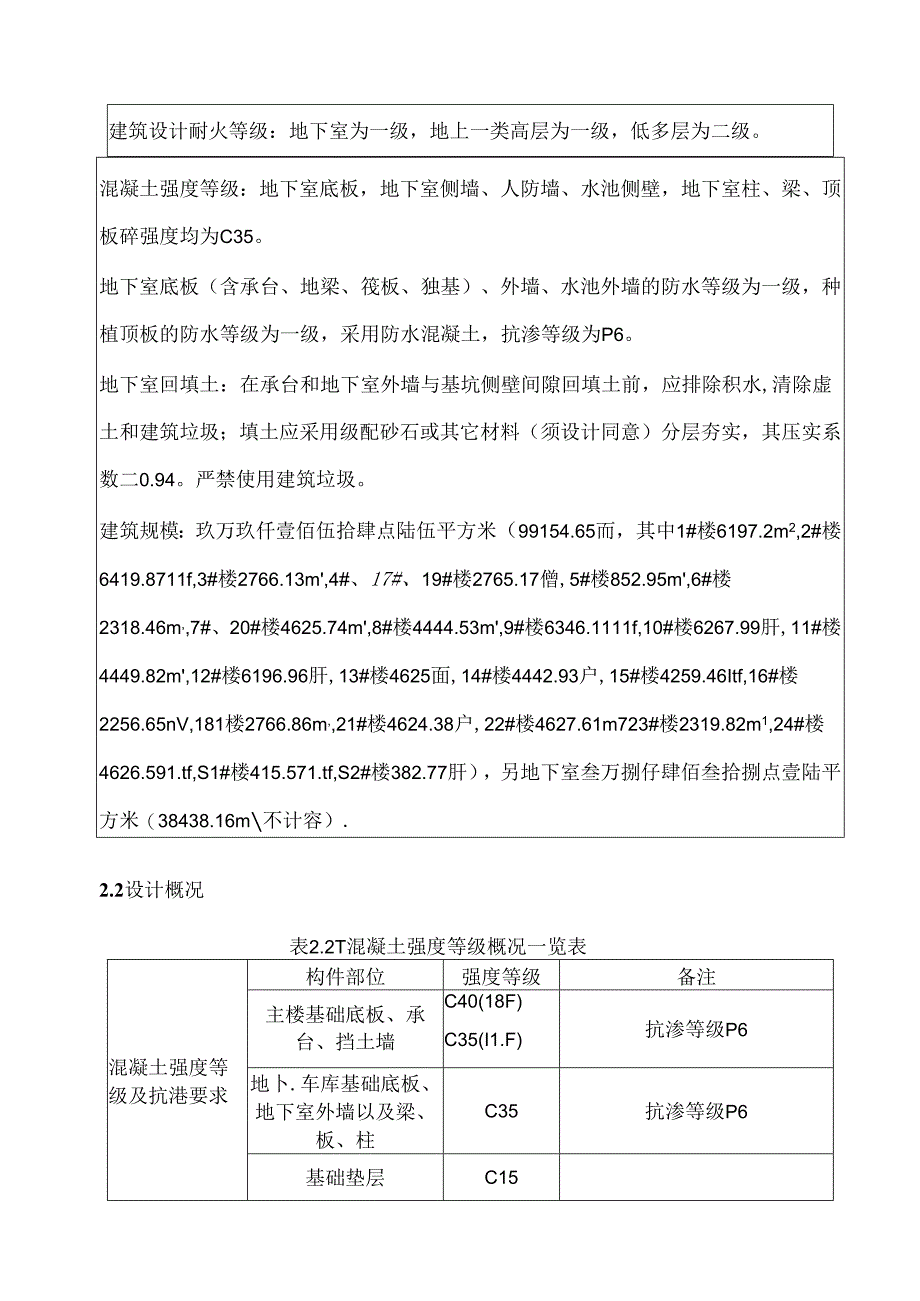

3、级。建筑设计耐火等级:地下室为一级,地上一类高层为一级,低多层为二级。混凝土强度等级:地下室底板,地下室侧墙、人防墙、水池侧壁,地下室柱、梁、顶板碎强度均为C35。地下室底板(含承台、地梁、筏板、独基)、外墙、水池外墙的防水等级为一级,种植顶板的防水等级为一级,采用防水混凝土,抗渗等级为P6。地下室回填土:在承台和地下室外墙与基坑侧壁间隙回填土前,应排除积水,清除虚土和建筑垃圾;填土应采用级配砂石或其它材料(须设计同意)分层夯实,其压实系数二0.94。严禁使用建筑垃圾。建筑规模:玖万玖仟壹佰伍拾肆点陆伍平方米(99154.65而,其中1#楼6197.2m2,2#楼6419.8711f,3#楼2

4、766.13m,4#、17#、19#楼2765.17僧,5#楼852.95m,6#楼2318.46m,7#、20#楼4625.74m,8#楼4444.53m,9#楼6346.1111f,10#楼6267.99肝,11#楼4449.82m,12#楼6196.96肝,13#楼4625面,14#楼4442.93户,15#楼4259.46Itf,16#楼2256.65nV,181楼2766.86m,21#楼4624.38户,22#楼4627.61m723#楼2319.82m1,24#楼4626.591.tf,S1#楼415.571.tf,S2#楼382.77肝),另地下室叁万捌仔肆佰叁拾捌点壹陆平方米

5、(38438.16m不计容).2.2设计概况表2.2T混凝土强度等级概况一览表混凝土强度等级及抗港要求构件部位强度等级备注主楼基础底板、承台、挡土墙C40(18F)C35(I1.F)抗渗等级P6地卜.车库基础底板、地下室外墙以及梁、板、柱C35抗渗等级P6基础垫层C15剪力墙、柱C30、C3518F的高层:五层及以下墙柱为C40,九层以下墙柱为C35,梁板为C30I1.F的小高层:1F柱墙以卜为C35,其他为C30.梁、板C30、C35圈梁、构造柱、现浇过梁C20标准构件按标准图要求第二章、编制说明本工程现阶段混凝土结构已全面展开施工,现阶段主体结构主要存在问题有:所有四力墙阳角部位轻度涨模导

6、致棱角部位石子裸露观感质量极差(主要原因:混凝土一次灌注高度过高,振动棒下棒时间过晚导致模板加固体系不足以承受混凝土便J压):柱脚跑浆、漏振导致烂根(主要产生原因:柱脚未有效用砂浆封堵,振动棒未插入柱脚),为保证混凝土成品的侦量和外观,必须在混凝土浇筑过程采取预防和补救措施。本方案所指的混凝土缺陷是混凝土构件在拆模后表面显露的蜂窝、麻面、漏筋、掉角、孔洞等施工外观缺陷,对于混凝土外形结构严重跑模等质量事故,必须对其采取拆除重新施工的处理措施。对严重缺陷的应制定专项修整方案,严重缺陷的修补方案应报设计单位和监理单位,方案论证及批准后方可实施。混凝土结构玦陷信息、缺陷修整方案的相关资料应及时归档,

7、做到可追溯。第三章、混凝土质量缺陷施工程序和识别为保证混凝土外观最终符合规范要求,项目部将成立专门缺陷修补作业队对混凝土表面缺陷修补。项目部技术部门和质量科专门负责混凝土质量缺陷的调查、原因分析、缺陷台帐记录、缺陷处理过程控制以及质量验收。混凝土拆模后,各楼号应在笫一时间通知测量部对混凝土外观进行检查、鉴定,发现质量缺陷后,及时登记并组织工程部、技术部及作业队对缺陷产生的原因进行分析,并按照外观质量缺陷判断标准对缺陷进行分类评定、提出混凝十.施工工艺控制和过程控制整改意见,督促施工队完善工艺措施.1、外观质量状况识别小组由项目部技术负责人林磊任组长,成员为赵文军、徐建芳、陈剑、郭相忠、高万里。

8、负责对现场质量状况的部位进行记耒,测量,并根据表面现状初步判断属于哪一类质量缺陷。2、质量缺陷初步处理小组由柯俊阳任组长,成员为张飞飞、朱金勇、谢友华、周玉良。在完成质量缺陷识别、记录的基础上,并上报设计、监理、甲方确认后,安排四名剔凿人员,对碎表面的松动颗粒进行全面的剔凿,该组成员在施工过程中跟班作业,确保每一个部位的松动颗粒被完全剔除干净。3、质量事故处理有针对性的对现场的质量缺陷按缺陷大小、严重程度进行不同的处理方法。对于孔洞筋需要高标号险灌浆的,采用灌浆料浇灌,需要打掉从新施工的应打掉从新施工。第四章、编制依据1、混凝土结构工程施工质量验收规范GB50204-20152、建筑工程裂缝防

9、治技术规定(JGJ/T317-2014)3、混凝土结构设计规范GB5OO1O-2O1O4、混凝土结构工程施工规范GB50666-20115、听悦棠一期、二期工程设计施工图纸、施工组织设计第五章、混凝土产生质量缺陷的原因1、麻面麻面是混凝土表面局部出现缺浆粗糙或有小叫坑、麻点、气泡等,形成粗糙面,但混凝土表面无钢筋外露现象。其主要原因是:(1)模板表面粗糙或粘附硬水泥浆垢等杂物未清理于净,拆模时混凝土表面被粘坏:(2)模板未浇水湿润或湿润不够,构件表面混凝土的水分被吸去,使混凝土失水过多出现麻面;(3)模板拼缝不严,局部漏浆:模板隔离刑涂刷不均匀,局部漏刷或失效,混凝土表面与模板粘结造成麻面;(

10、5)混凝土振捣不实,气泡未排出,停在模板表面形成麻点。2、蜂窝蜂窝就是混凝土结构局部疏松,骨料集中而无砂浆,骨料间形成蜂窝状的孔穴。其主要原因是:(i)混凝土拌和不均,骨料与砂浆分离:(2)混凝土配合比不当或砂、石子、水泥材料加水量不准,造成砂浆少、石子多:(3)卸料高度偏大,料堆周边骨料集中而少砂浆,未作好平仓;(4)模板破损或模板缝隙未堵严,造成漏浆;(5)混凝土未分层下料,振捣不充分,或漏振,或振捣时间不够,未达到返浆的程度。3、I1.筋钢筋混凝土结构的主筋或箍筋等裸露在表面,没有被混凝土包裹。其主要原因是:(1)浇注混凝十.时,钢筋垫块位移,或垫块漏放,致使钢筋下坠或外移紧贴模板面外露

11、;(2)混凝土配合比不当,产生离析,靠模板部位缺浆或模板严重露浆:(3)混凝土保护层太小或保护层处混凝土漏振,或振捣棒撞击钢筋或踩踏钢筋,使钢筋位移,造成露筋;(4)木模板未浇水湿润,吸水粘结或脱模过早,拆模时缺棱,掉角,导致露筋:(5)预留洞模板与梁模板间隙过小骨料粒径偏大,振捣不充分,混凝土与钢筋处架空造成钢筋与模板间无混凝土。4、孔洞钢筋混凝土结构中有较大的孔洞,或蜂窝较大,钢筋局部或全部裸露。其主要原因是:(1)振捣不充分或未振捣而使混凝土架空,特别是在上面的边角、梁柱接头梁柱主筋较多部位和梁模板拉丝、梁主筋、架立筋较多的部位容易发生;(2)混凝土中包有水或泥土。5、缺棱掉角、棱角不直

12、、翘曲不平木模板在浇筑混凝十.前未湿润或湿润不够,浇筑后混凝十.养护不好,棱角处混凝土的水分被模板大量吸收,致使混凝十.水化不好,强度降低,拆模时棱角被粘掉。原因分析1)木模板在浇筑混凝土前未湿润或湿润不够,浇筑后混凝土养护不好,棱角处混凝土的水分被模板大量吸收,致使混凝土水化不好,强度降低,拆模时棱角被粘掉。2)常温施工时,过早拆除侧面非承重模板.3)拆模时受外力作用或重物撞击,或保护不好,棱角被碰掉,造成缺枝掉角。4)冬期施工时,混凝土局部受冻,造成拆模时掉角。5)拆模时间过早或折模时工人描、扳、敲、击等造成缺棱掉角。模板安装尺寸不准确,或模板刚度差、稳定性不够、紧固性不牢,造成棱角不直,

13、翘曲不平、飞边凸肋等。6、夹渣其主要原因是:现场遗留大量的垃圾杂物如锯末、木屑、小木方木块等,工人用水冲洗时不仔细,大量的垃圾杂物聚积在梁底、柱头、柱跟、梯板脚及变截面等部位,最后未及时清理。7、连接部位缺陷其主要原因是:竖向构件和水平构件的连接部位,容易出现外观质量缺陷。竖向构件主要有墙、柱,水平构件主要有梁、板、等。在它们的连接部位出现质量缺陷危害最大的是前述的夹渣、缝隙,除此之外,常见的还有“烂跟”、“烂脖子”、“缩颈”等。8、裂缝钢筋混凝土结构的裂缝包括干缩裂缝、温度裂缝和外力作用卜产生的裂缝。其主要原因是:(1)混凝土温控措施不力;(2)所浇混凝十.养护不善:(3)有外力作用于混凝土

14、结构,如所浇混凝土过早承荷或受到爆破震动,混凝土结构基础不均匀沉陷等。9、混凝土表面颜色不均匀施工中想要混凝土表面颜色完全一致几乎是不可能的,许多因素都会引起混凝土表面颜色发生变化,比如原材料的种类、施工配合比、混凝土的养护条件、混凝土的振捣情况、脱模剂的使用情况、模板的表面结构、模板的吸附性能、拆模时人为造成的颜色变化等等。第六章、混凝土质量缺陷的处理流程1、处理流程检查发现一向监理报验f分类判定一专项处理措施方案报验一实施验收一资料封闭2、检查时间混凝土拆模后即由施工员及质量员统计侦量缺陷并标记。裂缝现象由施工管理人员及质量员日常巡视发现,记录并标记。3、质量缺陷的分类判定在发现并标记质量

15、缺陷后,向监理工程师报验,并会同项目技术负责人现场共同判定。认定不清时可咨询设计单位确定。依据混凝土结构工程施工质量验收规范(GB50204-2015),混凝土结构工程施工规范(GB50666-2011)、建筑工程裂缝防治技术规程(JGJT317-2014)o第七章、混凝土质量缺陷处理措施1、蜂窝麻面现象混凝土结构工程施工规范(GB50666-2011)规定如下,先将麻面处造除到密实处,用清水清理干净,再用喷壶向混凝土表而喷水宜至吸水饱和,将配置好的水泥干灰均匀涂抹在表面,此过程应反复进行,直至有缺陷的地方全部被水泥灰覆海。待24h凝固后用铤刀将凸出于衬砌面的水泥灰清除,然后按照涂抹水泥灰方法进行细部的修复,保证混凝十.表面平顺、密实,修补时四周粘贴胶带,修补后方正。用水泥灰修复的具体操作过程如下:首先是调配水泥灰。一般情况下,黑、白水泥的配比采用5:2的比例,可掺入石粉或双飞粉。用喷壶对调制好配比的水泥灰进行层层

展开阅读全文
