雨季施工的监理方法和措施.docx

上传人:p** 文档编号:1186038 上传时间:2024-09-20 格式:DOCX 页数:3 大小:9.21KB
下载 相关 举报
雨季施工的监理方法和措施.docx_第1页
第1页 / 共3页
雨季施工的监理方法和措施.docx_第2页
第2页 / 共3页
雨季施工的监理方法和措施.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《雨季施工的监理方法和措施.docx》由会员分享,可在线阅读,更多相关《雨季施工的监理方法和措施.docx(3页珍藏版)》请在第壹文秘上搜索。

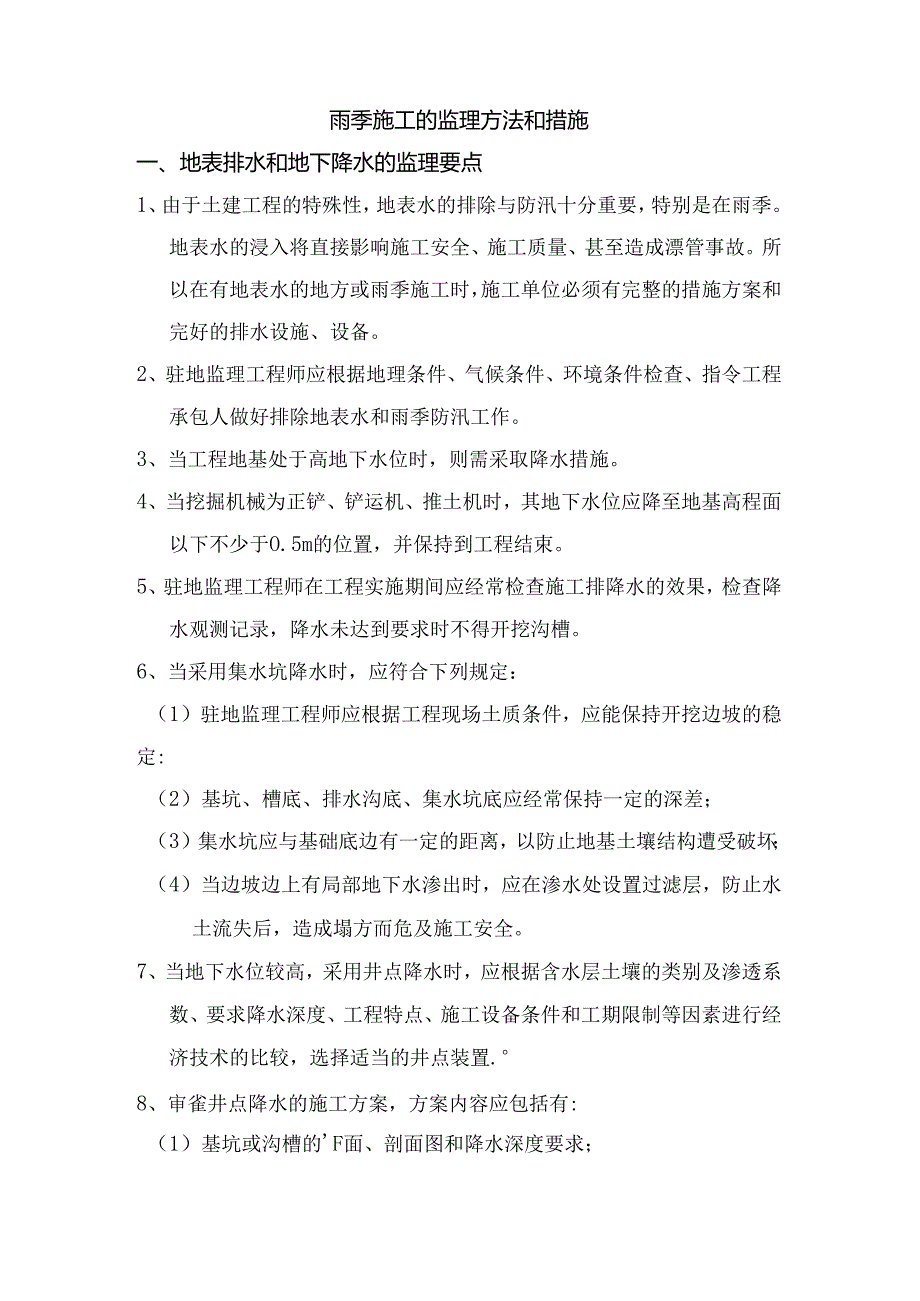

1、雨季施工的监理方法和措施一、地表排水和地下降水的监理要点1、由于土建工程的特殊性,地表水的排除与防汛十分重要,特别是在雨季。地表水的浸入将直接影响施工安全、施工质量、甚至造成漂管事故。所以在有地表水的地方或雨季施工时,施工单位必须有完整的措施方案和完好的排水设施、设备。2、驻地监理工程师应根据地理条件、气候条件、环境条件检查、指令工程承包人做好排除地表水和雨季防汛工作。3、当工程地基处于高地下水位时,则需采取降水措施。4、当挖掘机械为正铲、铲运机、推土机时,其地下水位应降至地基高程面以下不少于O.5m的位置,并保持到工程结束。5、驻地监理工程师在工程实施期间应经常检查施工排降水的效果,检查降水

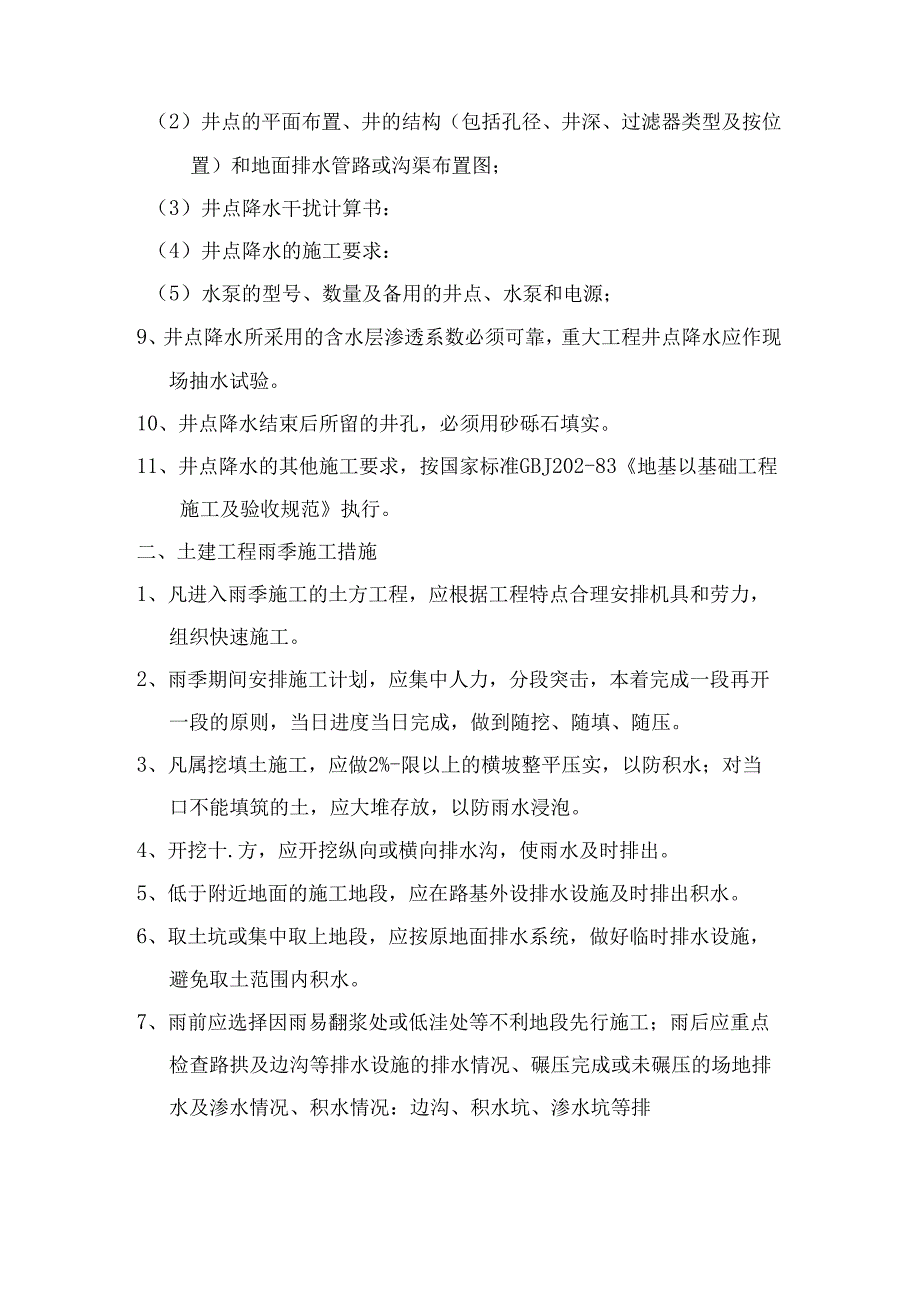

2、观测记录,降水未达到要求时不得开挖沟槽。6、当采用集水坑降水时,应符合下列规定:(1)驻地监理工程师应根据工程现场土质条件,应能保持开挖边坡的稳定:(2)基坑、槽底、排水沟底、集水坑底应经常保持一定的深差;(3)集水坑应与基础底边有一定的距离,以防止地基土壤结构遭受破坏;(4)当边坡边上有局部地下水渗出时,应在渗水处设置过滤层,防止水土流失后,造成塌方而危及施工安全。7、当地下水位较高,采用井点降水时,应根据含水层土壤的类别及渗透系数、要求降水深度、工程特点、施工设备条件和工期限制等因素进行经济技术的比较,选择适当的井点装置.8、审雀井点降水的施工方案,方案内容应包括有:(1)基坑或沟槽的F面

3、、剖面图和降水深度要求;(2)井点的平面布置、井的结构(包括孔径、井深、过滤器类型及按位置)和地面排水管路或沟渠布置图;(3)井点降水干扰计算书:(4)井点降水的施工要求:(5)水泵的型号、数量及备用的井点、水泵和电源;9、井点降水所采用的含水层渗透系数必须可靠,重大工程井点降水应作现场抽水试验。10、井点降水结束后所留的井孔,必须用砂砾石填实。11、井点降水的其他施工要求,按国家标准GBJ202-83地基以基础工程施工及验收规范执行。二、土建工程雨季施工措施1、凡进入雨季施工的土方工程,应根据工程特点合理安排机具和劳力,组织快速施工。2、雨季期间安排施工计划,应集中人力,分段突击,本着完成一

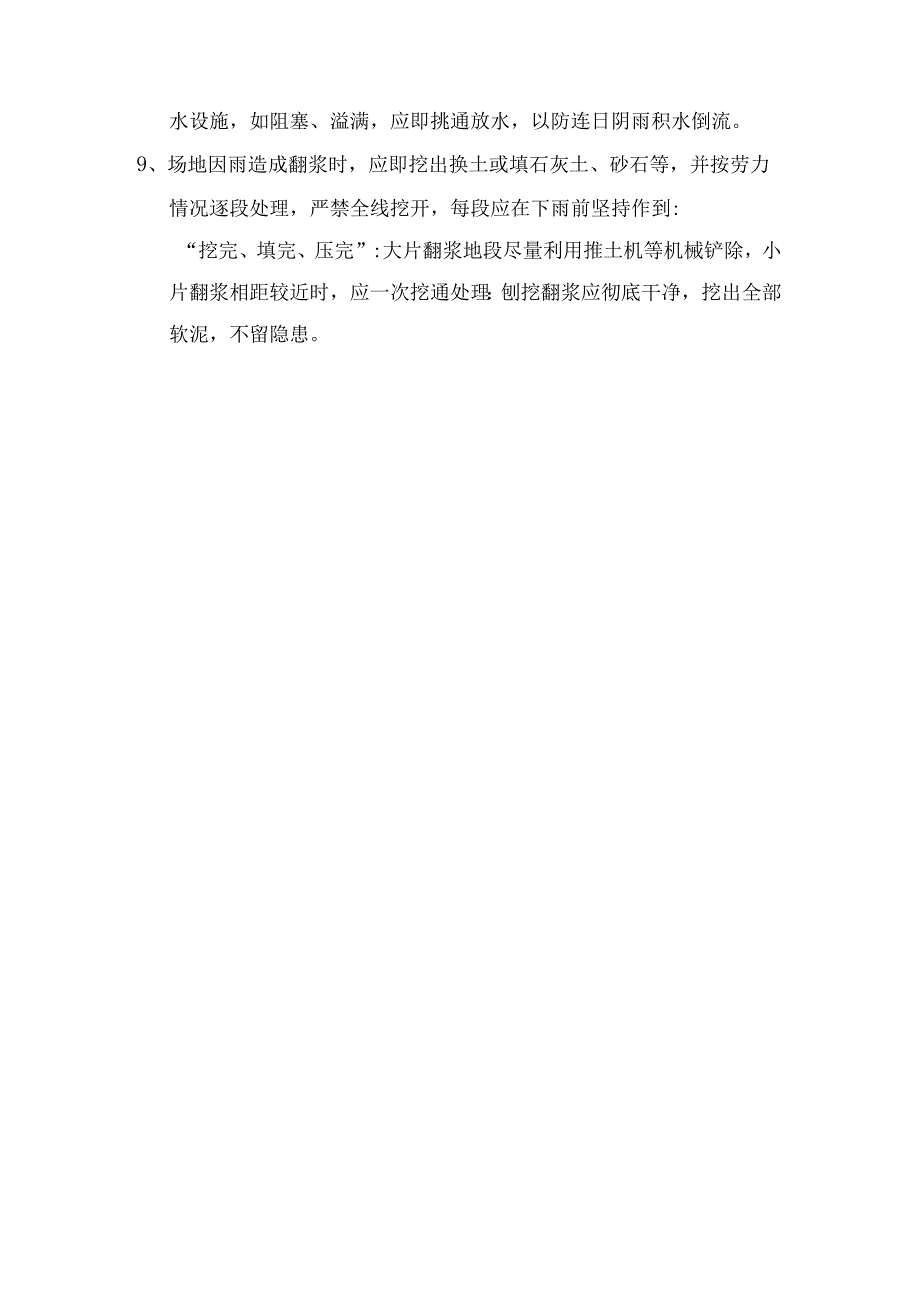

4、段再开一段的原则,当日进度当日完成,做到随挖、随填、随压。3、凡属挖填土施工,应做2%-限以上的横坡整平压实,以防积水;对当口不能填筑的土,应大堆存放,以防雨水浸泡。4、开挖十.方,应开挖纵向或横向排水沟,使雨水及时排出。5、低于附近地面的施工地段,应在路基外设排水设施及时排出积水。6、取土坑或集中取上地段,应按原地面排水系统,做好临时排水设施,避免取土范围内积水。7、雨前应选择因雨易翻浆处或低洼处等不利地段先行施工;雨后应重点检查路拱及边沟等排水设施的排水情况、碾压完成或未碾压的场地排水及渗水情况、积水情况:边沟、积水坑、渗水坑等排水设施,如阻塞、溢满,应即挑通放水,以防连日阴雨积水倒流。9、场地因雨造成翻浆时,应即挖出换土或填石灰土、砂石等,并按劳力情况逐段处理,严禁全线挖开,每段应在下雨前坚持作到:“挖完、填完、压完”:大片翻浆地段尽量利用推土机等机械铲除,小片翻浆相距较近时,应一次挖通处理:刨挖翻浆应彻底干净,挖出全部软泥,不留隐患。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 绿化工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
