hasuploaded_10kv及以下施工组织方案.docx

上传人:p** 文档编号:1207423 上传时间:2024-11-24 格式:DOCX 页数:20 大小:29.99KB
下载 相关 举报
hasuploaded_10kv及以下施工组织方案.docx_第1页
第1页 / 共20页
hasuploaded_10kv及以下施工组织方案.docx_第2页
第2页 / 共20页
hasuploaded_10kv及以下施工组织方案.docx_第3页
第3页 / 共20页
hasuploaded_10kv及以下施工组织方案.docx_第4页
第4页 / 共20页
hasuploaded_10kv及以下施工组织方案.docx_第5页
第5页 / 共20页
hasuploaded_10kv及以下施工组织方案.docx_第6页
第6页 / 共20页
hasuploaded_10kv及以下施工组织方案.docx_第7页
第7页 / 共20页
hasuploaded_10kv及以下施工组织方案.docx_第8页
第8页 / 共20页
hasuploaded_10kv及以下施工组织方案.docx_第9页
第9页 / 共20页
hasuploaded_10kv及以下施工组织方案.docx_第10页
第10页 / 共20页
亲,该文档总共20页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《hasuploaded_10kv及以下施工组织方案.docx》由会员分享,可在线阅读,更多相关《hasuploaded_10kv及以下施工组织方案.docx(20页珍藏版)》请在第壹文秘上搜索。

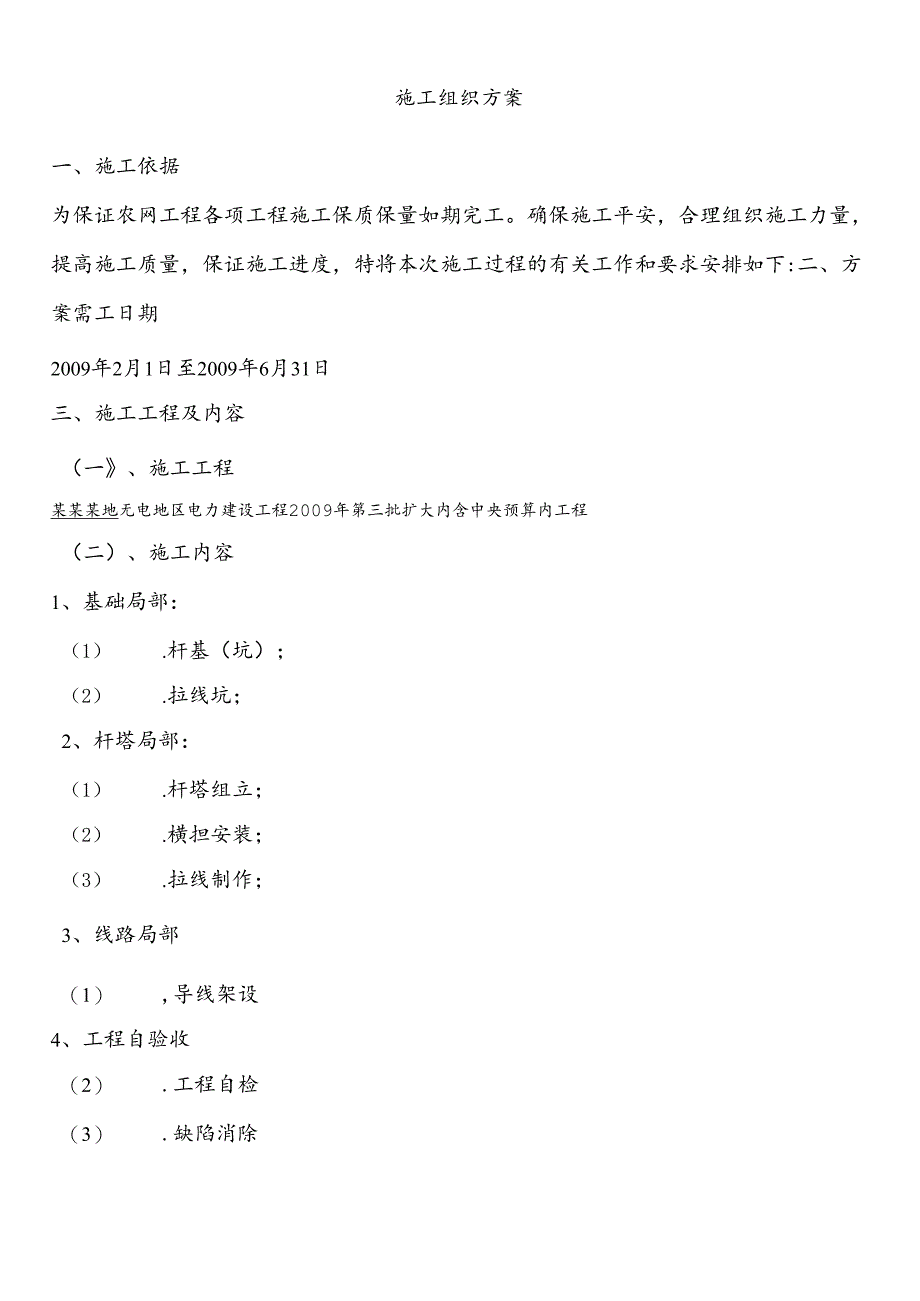

1、某某某地无电地区电力建设工程2009年第三批扩大内需中央预算内工程施工组织方案编制单位:某某某地电力有限责任公司安装分公司(盖章)编制时间:二。一。年二月一日批准(签字):审核(签字):编制(签字):施工组织方案一、施工依据为保证农网工程各项工程施工保质保量如期完工。确保施工平安,合理组织施工力量,提高施工质量,保证施工进度,特将本次施工过程的有关工作和要求安排如下:二、方案需工日期2009年2月1日至2009年6月31日三、施工工程及内容(一、施工工程某某某地无电地区电力建设工程2009年第三批扩大内含中央预算内工程(二)、施工内容1、基础局部:(1) .杆基(坑);(2) .拉线坑;2、杆

2、塔局部:(1) .杆塔组立;(2) .横担安装;(3) .拉线制作;3、线路局部(1) ,导线架设4、工程自验收(2) .工程自检(3) .缺陷消除(4) .竣工资料整理四、组织措施工程负责人:周开强现场平安负责人:罗尔依现场各专业负责人:何颜平现场材料管理负责人:张洪工地运输施工负责人:杨双六基础开挖施工负责人:彭刚杆塔组立施工负责人:彭玉和线路架设施工负责人:姚守明配变及接地安装施工负责人:阿娄各专业施工负责人应根据现场及有关技术标准、平安要求、工艺标准,制定现场施工实施方法。五、平安措施1 .凡参加安装施工的所有人员,必须学习本施工方案并进行平安措施交底。2 .各施工队应根据施工进度、事

3、先周密地考虑好组织人力、落实任务、施工进度及准备好施工所需的材料、工器具。3 .开工前工作负责人应按规定办理工作票、平安施工作业票等手续,并在每日开工前,开好班前会,特别是交代好当天的工作内容、平安措施及重点事项,尤其对辅助工,要交底清楚工作内容和工作范围、带电部位重点事项及危险点,并做好加强监护工作。4 .本施工工程是在有电地区或局部有电地区的情况下进行施工的,所有工作人员必须做到四明确:明确工作地点、工作任务、工作目的、现场情况及现场平安措施。5 .凡进入施工现场应按规定正确配戴好平安帽、高处作业应按规定系平安带、个人保安绳,上下传递物品及工器具应用绳索上下传递,严禁上下抛掷,若站在梯子上

4、工作,梯子应有防滑措施并有专人扶持或用绳子绑牢。6 .应确保现场所有工器具及材料都是合格适用的。7 .高空作业人员、电焊作业人员等特种作业人员应具备相应资格,否则严禁从事特种作业。8 .气割工作:氧气瓶和乙燃瓶应竖直放置并保持一定的距离(8米以上)且严禁长时间在阳光下暴晒,电焊机、切割机等电动设备外壳应可靠接地。9 .登高作业使用脚手架或梯子时,脚手架应搭牢固并有栏杆,梯子应有防滑措施并有人扶持。高空作业人员要衣着灵便,穿胶底鞋,并正确配戴个人防护用具,应系好平安带并扣好平安钩。10 .施工现场搬运梯子等长物应两人一起放倒搬运。11 .二次电缆施工时,应注意不等误伤其它运行中的电缆并及时做好封

5、堵工作。12 .现场施工的所有工作人员严禁将禁带物品(手机、打火机等)带入工作现场,严禁带酒气、酒意进行工作,所有工作人员应严格遵守电业平安工作规程及有关平安工作规定。13 .每天开工前均应检查现场平安措施是否有变动,是否与工作票相符、是否符合现场实际,严禁擅自改变现场的平安措施。14 .在工作中特别是严禁移开或越过围栏进行工作。15 .施工区域应与运行设备区完全用围栏隔离”为一个出入口”16 .现场应设置足够的平安警示标志牌六、技术措施1 .严格按照GB501502006、GB501692006.GB5017392.GB5025496等电气装置安装工程施工及验收标准和工艺标准进行施工。2 .

6、严格加强对现场文明施工、工作流程、工艺质量、合理用料、作业交叉、现场厂原始资料及调试记录等全过程管理。3 .做好原始记录(施工日志)、技术交底记录、质检及测试记录。4 .引线及线夹连接处外表应打磨并涂薄层电力复合脂、应连接牢固,引线松紧应适宜。5 .工作负责人应做好技术交底工作,分工应明确,责任要清晰,做到人人各负其责。6 .变压器分接头的位置应符合运行要求;严禁随意调整分接开关位置。七、危险点及控制措施序号危险点控制措施1准备工作不充分、对工作任务及作业现场不了解1)组织施工人员学习施工方案、进行技术交底及平安交底、办理各种手续:2)根据工作任务.合理分工、备好工具材料;3)勘察施工现场,根

7、据现场情况确定工作时应采取平安措施。2邻近带电梯位1) 邻近带电部位应有明显的标示,并在施工设备周围设临时遮栏:2) 工作过程中,应加强监护,必要时应设专人监护。3安装结束工具、短接线等异物遗留在设备上,造成投运送电时短路或误操作安装结束应认真清点工具,对设备全面进行复杳,防止设备上遗留有异物:设备调试后设备应及时恢复到原始状态。4商处作业人员捧跌或高处落物误击人员和设备裔处作业人员应系好平安带,平安带应系在结实牢固的构件上,严禁系在支柱费瓶上;脚手架应安装牢固,跳板应牢固地固定在检修架上,使用前应经工作负责人认真检查无误后,人员方可上架;在没有栏杆的脚手架上工作,高度超过1.5米时必为使用平

8、安带;高处作业时应使用工具袋:较大的工具和拆下的零部件应安放牢固或放置地面;不准将工具及材料上下投掷,应使用维索系军后传递;施工人员应带好平安帽:应使用有防滑措施的榜子并有专人扶持,不得肩扛重物上下梯子,人员站在楼子上时不得移动榜子:未取律登高证的辘助工,不得从事高处作业;高处作业下部严禁人员行走或逗留,不得立体交叉交叉作业。5各柠手续不全严格执行工作票、平安施工作业票、班前会、辅助工平安底制度。6穿越临时遮栏1、加强监护,严禁穿越临时遮栏,严禁更改平安措施。2、每日复工前应核对现场平安措施。7工作终结手修不完整应严格按安规规定,办理终结手绘。八、文明施工措施1 .建立自查、自纠制度。2 .施

9、工现场所有工具材料应按标准进行摆放。3 .每天工作结束应对现场进行清理。4 .严格遵守电业平安工作规程及有关平安工作规定。九、质量保证措施1 .施工全过程严格按照电气装置安装工程工艺、35KV及以上送变电工程启动及竣工验收规程和电力设备交接及预防性试验规程等实施细则进行。2.在施工过程中应严格进行中间般收、自检,由现场质检员组织进行各个施工工序验收、不留后患。十、环境保护措施1.在现场查勘阶段对施工场地所涉及的动植物应进行调查,是否有受保护的物种,并制定相应的保护措施;2,施工结束前应对基础开挖、运输所造成地表等破坏尽量予以恢复:余土堆放点,以不造成水土流失、就地处理为准。3,施工完毕,应对现

10、场进行清理,对施工中的遗留的包装箱(带)、线头等进行回收,做到工完料尽场地清。十一、施工工界具序号名去.规格单位数.量备注1双控双保险平安带DW2Y付822踩板付823放埃架只254W付824机动绞磬5t台165专用钢丝立杆、吊设备用m1026角磨机只47工:工C10.012,216只各四8*匚/支各四9手电钻JIZ-SD03-13A把各四10台怙台各四I1.钳床桌个各四12台钳台各四13手动液压钳YQF-100G把各四14架各四15/个各四16统磨机/哭各四17电焊机台各四18抱杆付各四19钢丝横绳付各四20寺:苫台各四21后桩个各四22气割工具套各四23切割机台各四24弯排、弯管机台各四2

11、5电源电缆3*2.5+1.5条各四26冲击钻台各四27常规工具套各四施工平安措施1,挖坑前必须与有关地下管道、电缆的主管单位取得联系,明确地下设施确实定位置,做好防护措施。组织外来人员施工时,应交待清楚,并加强监护。2、在超过1.5米深的坑内工作时,抱土要注意防止土石回落。3、在松软的土地挖坑,应有防止相应的措施,如加档板撑木等,禁止由下部揭挖土层。4、在居民区及交通要道附近挖的基坑,应设坑盖或可靠围栏,夜间挂红灯。5,杆坑深度不得小于杆长的六分之一。6、立、撤杆要设专人统一指挥。开工前讲明施工方法及信号,工作人员要明确分工,密切配合,服从指挥,在居民区和交通要道上立、檄杆时,应设专人看守。7

12、,立、撤杆要使用合格的起重设备,严禁过载使用。8、立杆过程中,杆炕内严禁有人工作,出指挥人员及指定人员外,其他人员必须远离杆下1.2倍的距离以外。9、立杆及修整杆坑时,应有防止杆身滚动、倾斜的措施,如采用叉杆和拉绳控制等。10、顶杆及叉杆只能用于竖立轻的单杆,不得用铁锹、桩柱等代用。立杆前应开好马道。工作人员要均匀地分配在电根的两侧。IU利用旧杆立、撒杆,应先检查杆根,必要时应加设临时拉绳。12、在撤杆工作时,撤除杆上导线前,应先检查杆根,做好防止倒杆措施,在挖坑前应先绑好拉绳。13、使用抱杆立杆时,主牵引绳,尾绳,杆塔中心及抱杆顶应在一条直线上,抱杆应受力均匀,两侧拉绳应拉好,不得左右倾斜。

13、14、杆塔起立离地后,应对各吃力点处做一次全面检查,确无问题后,再继续起立。起立60C后,应减缓速度,注意各侧拉绳。15、已经起立的电杆,只有在杆基回土夯实完全牢固后,方可撤去叉杆及拉绳下,工作人员应戴平安帽。16、上杆前应先检查杆根是否牢固。新立电杆在杆基未完全牢固以前,严禁攀登。遇有冲刷、起土、上拔的电杆,应先培土加固,或支好架杆,或打临时拉绳后再行上杆。凡松动导、地线,拉线的电杆,应先检查杆根,并打好临时拉线或支好架杆后再行上杆。17、上杆前应先检查登杆工具,如脚扣、升降板、平安带、梯子等是否完整牢靠。18、攀登杆塔脚钉时,应检查脚钉是否牢固。19、在杆、塔上工作,必须使用平安带。平安带

14、应系在电杆及牢固的构件上,应防止平安带从杆顶脱落。系平安带后必须检查扣是否扣牢。杆上作业转位时,不得失去平安带的保护。20、使用梯子时,要有人扶持或绑牢。21、上横担时,应检查横担腐朽锈蚀情况,检查时平安带应系在主杆上。22、现场人员应戴平安帽。杆上人员应防止摔东西,使用的工具、材料应用绳索传递,不得乱扔,杆下应防止行人逗留。23、放缓、撤线和紧线工作,均应设专人统一指挥,统一信号,检查紧线工具及设备是否良好。24、交叉跨越各种线潞、铁路、公路、河流等放线、撤线时,应先取得主管部门同意,做好平安措施,如搭好可靠的跨越架,在路口设专人持信号旗看守等。25、紧线前应检查导线有无障碍物挂住。紧线时应检查接线管或接线头以及滑轮、横担、树枝、房屋等有无卡住现象。工作人员不得跨在导线上或站在导线内角侧,防止意外跑线时抽伤。施工:点要求为标准配电设施的安装标准,提高施工质量,加强验收管理,确保配电设施平安运行,现对配电设备施工过程存在的问题进一步标准,重点要求如下。1横担安装1.1 导线为水平排列时,上

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
