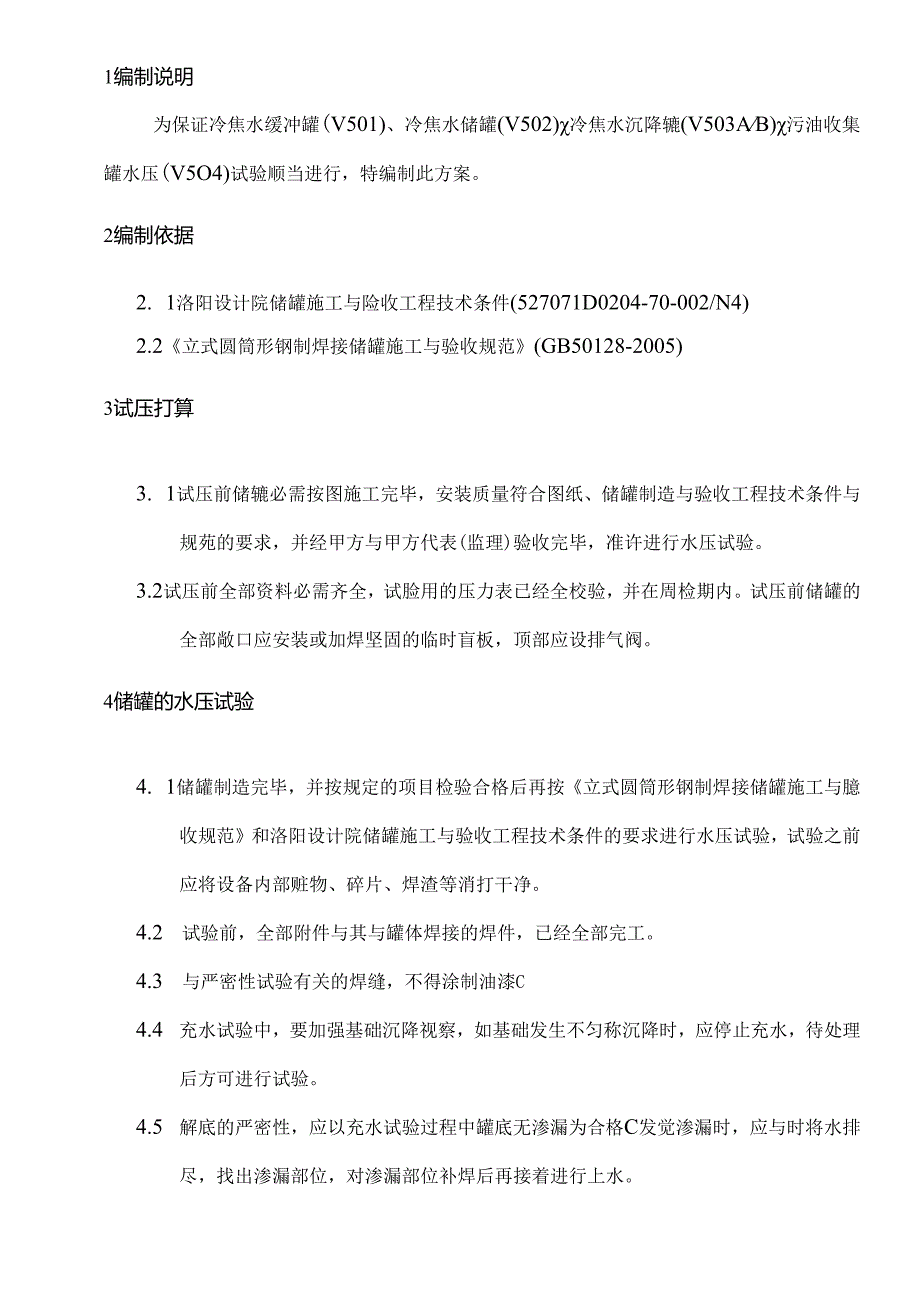

《储罐试压方案.docx》由会员分享,可在线阅读,更多相关《储罐试压方案.docx(9页珍藏版)》请在第壹文秘上搜索。
1、1编制说明为保证冷焦水缓冲罐(V501)、冷焦水储罐(V502)冷焦水沉降辘(V503AB)污油收集罐水压(V5O4)试验顺当进行,特编制此方案。2编制依据2. 1洛阳设计院储罐施工与险收工程技术条件(527071D0204-70-002/N4)2.2立式圆筒形钢制焊接储罐施工与验收规范(GB50128-2005)3试压打算3. 1试压前储辘必需按图施工完毕,安装质量符合图纸、储罐制造与验收工程技术条件与规苑的要求,并经甲方与甲方代表(监理)验收完毕,准许进行水压试验。3.2试压前全部资料必需齐全,试脸用的压力表已经全校验,并在周检期内。试压前储罐的全部敞口应安装或加焊坚固的临时盲板,顶部应设
2、排气阀。4储罐的水压试验4. 1储罐制造完毕,并按规定的项目检验合格后再按立式圆筒形钢制焊接储罐施工与臆收规范和洛阳设计院储罐施工与验收工程技术条件的要求进行水压试验,试验之前应将设备内部赃物、碎片、焊渣等消打干净。4.2 试验前,全部附件与其与罐体焊接的焊件,已经全部完工。4.3 与严密性试验有关的焊缝,不得涂制油漆C4.4 充水试验中,要加强基础沉降视察,如基础发生不匀称沉降时,应停止充水,待处理后方可进行试验。4.5 解底的严密性,应以充水试验过程中罐底无渗漏为合格C发觉渗漏时,应与时将水排尽,找出渗漏部位,对渗漏部位补焊后再接着进行上水。4.6 晞壁的强度与严密性试脸:充水到设计最高液

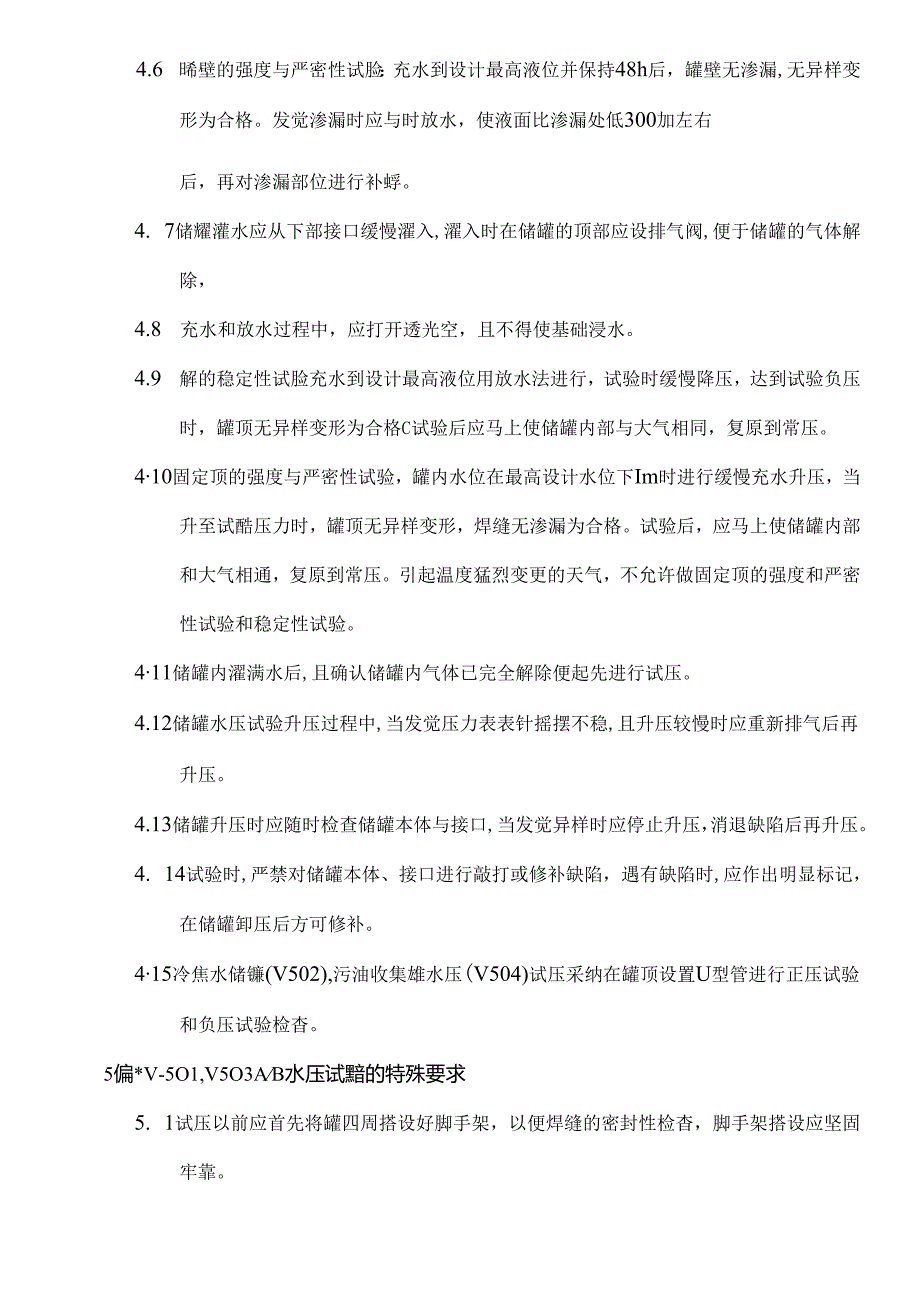

3、位并保持48h后,罐壁无渗漏,无异样变形为合格。发觉渗漏时应与时放水,使液面比渗漏处低300加左右后,再对渗漏部位进行补蜉。4. 7储耀灌水应从下部接口缓慢濯入,濯入时在储罐的顶部应设排气阀,便于储罐的气体解除,4.8 充水和放水过程中,应打开透光空,且不得使基础浸水。4.9 解的稳定性试脸充水到设计最高液位用放水法进行,试验时缓慢降压,达到试验负压时,罐顶无异样变形为合格C试验后应马上使储罐内部与大气相同,复原到常压。410固定顶的强度与严密性试验,罐内水位在最高设计水位下Im时进行缓慢充水升压,当升至试酷压力时,罐顶无异样变形,焊缝无渗漏为合格。试验后,应马上使储罐内部和大气相通,复原到常

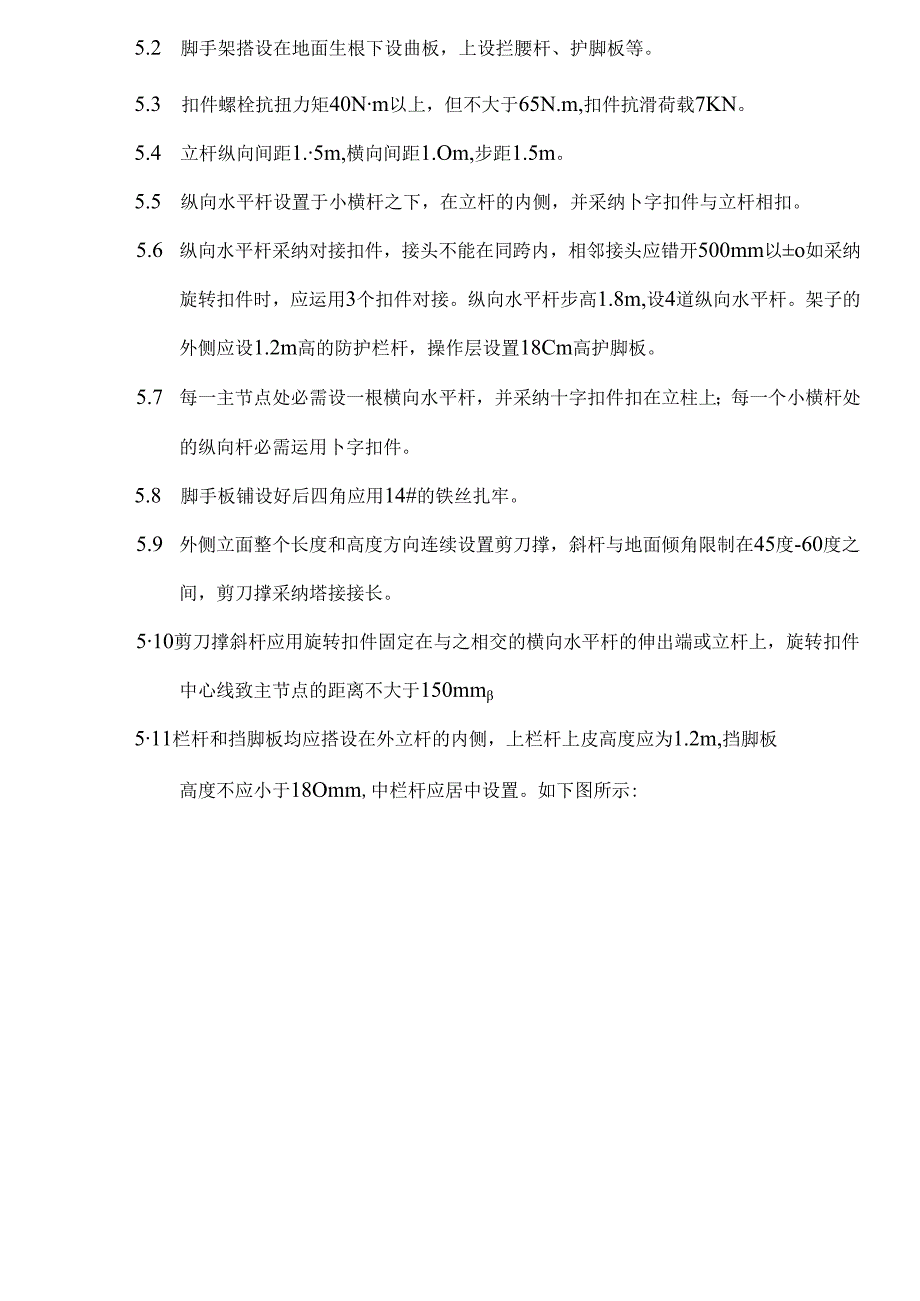

4、压。引起温度猛烈变更的天气,不允许做固定顶的强度和严密性试验和稳定性试验。411储罐内濯满水后,且确认储罐内气体已完全解除便起先进行试压。4.12储罐水压试验升压过程中,当发觉压力表表针摇摆不稳,且升压较慢时应重新排气后再升压。4.13储罐升压时应随时检查储罐本体与接口,当发觉异样时应停止升压,消退缺陷后再升压。4. 14试验时,严禁对储罐本体、接口进行敲打或修补缺陷,遇有缺陷时,应作出明显标记,在储罐卸压后方可修补。415冷焦水储镰(V502),污油收集雄水压(V504)试压采纳在罐顶设置U型管进行正压试验和负压试验检杳。5偏*V-5O1,V5O3AB水压试黯的特殊要求5. 1试压以前应首先
5、将罐四周搭设好脚手架,以便焊缝的密封性检杳,脚手架搭设应坚固牢靠。5.2 脚手架搭设在地面生根下设曲板,上设拦腰杆、护脚板等。5.3 扣件螺栓抗扭力矩40Nm以上,但不大于65N.m,扣件抗滑荷载7KN。5.4 立杆纵向间距1.5m,横向间距1.Om,步距1.5m。5.5 纵向水平杆设置于小横杆之下,在立杆的内侧,并采纳卜字扣件与立杆相扣。5.6 纵向水平杆采纳对接扣件,接头不能在同跨内,相邻接头应错开500mm以o如采纳旋转扣件时,应运用3个扣件对接。纵向水平杆步高1.8m,设4道纵向水平杆。架子的外侧应设1.2m高的防护栏杆,操作层设置18Cm高护脚板。5.7 每一主节点处必需设一根横向水
6、平杆,并采纳十字扣件扣在立柱上;每一个小横杆处的纵向杆必需运用卜字扣件。5.8 脚手板铺设好后四角应用14#的铁丝扎牢。5.9 外侧立面整个长度和高度方向连续设置剪刀撑,斜杆与地面倾角限制在45度-60度之间,剪刀撑采纳塔接接长。510剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线致主节点的距离不大于150mm511栏杆和挡脚板均应搭设在外立杆的内侧,上栏杆上皮高度应为1.2m,挡脚板高度不应小于18Omm,中栏杆应居中设置。如下图所示:上栏杆5.12施工应达到的质量标准立杆垂直度:最终垂直度75mm搭设过程不同高度(三)时垂直度H=2mH=IOmH=20mH
7、=30m间距:步距纵跑横距7mm25mm50mm75mm20mm50mm20mm513纵向水平杆高差:一根杆的两端20mm5.14同跨内两根水平杆高型IOmm516同步立杆上两个相隔对接扣件的痛差500mm5.17立杆上的对接扣件至主节点的距离h3(h为步距)5.18纵向水平杆上的对接扣件至主节点的距高1.a3(Ia为步距)5.19扣件螺栓拧紧扭力矩40-65Nm5.20脚手板外伸长度:对接130150mm搭接100mm5.21罐壳上全部开孔接管与壳壁板间的焊缝与其与补强板的连接焊缝,应在罐内外两侧采纳碳粉或渗透检测。5.22趟体的开孔补强应在压力试验前由信明通入04-0.5Mpa(表压)的压
8、缩空气检杳焊维质量。5.23冷焦水缓冲罐(V501)、冷焦水沉降罐(V503A/B)在罐顶最高处和罐的最低处各设置一块压力表。5.24向罐中充水时,同时由罐顶向大气放空,以防止压力积聚,充水到设计最高液位时(在罐体和解中的水温基本相同以前,水面以上不得加压。试验水温不低于15C)关闭罐顶放空口,将空气缓慢注入罐上部,试验时压力应缓慢上升至0006MPa(10%最高试验压力)。保压5分钟,然后对全部焊接接头和连接部位进行初次泄漏检查,如有泄漏,修补后重新试验。初次泄漏检查合格后,再接着缓慢升压至0.03MPa(50%最高试验压力),其后按每级为0006MPa(10%最高试验压力)的级差逐级增至最
9、高试验压力00625MPa(最高试验压力为1.25倍的气体空间的设计压力),保压60分钟后将压力降至0.054MPa(87%最高试验压力),并保持足够K的时间后再次进行泄漏检查。如有泄漏,修补后再按上述规定重新试验。5.25第一次打压时不允许有人靠近罐体,当罐中的压力等于(或高于)气体的设计压力时,假如须要对特定区域进行细致视察,应离开罐体适当的距离用望远镜进行视察。5.26随着压力的增加,应检杳储罐是否有危急的迹象。在最大试压达到0.0625MPa后,至少应保持60分钟,然后使压力缓慢地泄放C直到气体空间的压力等于其设计压力时为止。5.27试验压力达到设计压力后,应保持足够的时间,以便对罐壳
10、上的全部焊缝与人孔,接管和其它接口四周的全部焊缝作细致外观检杳。检杳时,应对全部位于镰体设计的高液位以上的焊缝都涂上肥电水,进行密封性检查。5.28将罐内压力泄放,打开放空口,在常压下,保持最高充水液位48小时,罐壁无渗漏,无异样变形为合格C5.29压力试脸时应将罐顶设置的紧急泄压阀用盲板与辘内隔尚,待压力试验合格后,将罐内压力泄放,打开放空口,拆除盲板后,再进行紧急泄放阀的开启试验,其开启压力为002MPa.5.30锚枪螺母应在罐内充水到设计最高液位,而水面以上未加气压以前逐个进行检杳拧紧。5.31气压试验打开放空口,将罐中剩余的水排净,维持常压,检杳锚栓的紧固性。然后,再将空气注入罐内,直
11、到罐内压力等于设计压力(005MPa)时为止,维持足够长时间以便对储罐进行检杳,以确定储罐的形态是否发生变更与锚固螺栓是否坚固。底板下面局部的疏松垫层应予以夯实,全部锚栓螺母应重新紧固遍5.32外观检杳做完全部试脸后,应泄放解中的压力,并对镰内外两侧进行细致检查,耍特殊留意内部加强圈与罐壁、罐壁与罐顶与耀壁与罐底之间的连接焊缝,对外部锚固拴装置和罐壁之间的连接也应细致检查,无异样变形为合格。加热器安装完毕后,依据加热器资料的要求,对安装完毕贯穿的加热器进行水压试验,注水试压1.6Mpa0试压的后的要求7.1试压排水:排水时,应先打开展高点的放空阀,防止罐内形成负压,且缓慢放水,排水至甲方指定位
12、置。7.2水压试验合格后,应与时填写试压记录。7.3水压试脸时,符合下列状况为合格:a)无渗漏;无可见变形;b)试验过程无异样响声;劳动力支JE序号X#人数1技术员1人2你工4A3气焊2人4电焊4人5协助工种8人修时上水管线图端排污口HkAz2:水入口10试压机具、材料序号名称规格9A备注1试压泵1台2压力表精度15级5只3闸阀DN50PN1.64个4闸阀DN1.5PN1.62只5表接头DN154个6塑料管2“管200米7无缝钢管DN5020#100米8无缝钢管DN1520#5米9脚手架杆483.516吨IO扣件2800个11脚手板50块12钢板=1215m,11试压平安措施I1.I起先试压前
13、检查操作环境是否符合平安要求,劳保用品是否完好适用,如发觉危与平安工作的因素,应马上向安技部门或施工负责人报告,清除担心全因素后,才能进行工作。11.2全部的施工人员进入施工现场应着装整齐,并严格遵守有关单位对现场的管理要求。11.3上水试验用的设备安装应稳固牢然,并由专业电工进行接线,并有良好的接地爱护。I1.4设备的停运与阀门的开关应由专人进行操作,其它任何人不得随意进行操作。I1.5应设专人随时进行罐内液位的视察,做好记录,并检查罐体有无异样状况,出现异样状况后,应与时停止上水进行处理。I1.6若采纳消防管线上水,必需听从生产单位的调度支配,以确保生产单位的产安生产。I1.7在上水和排水
14、过程中,严禁大量的跑水和乱排乱放;严禁使基础完全浸泡在水中。11.8参与试压的工作人员,应有组织有领导,井有专人负责平安工作。11.9进入施工现场,必需戴好平安帽,并正确运用个人劳动防护用品,不得穿硬底鞋、拖鞋和高跟鞋进入作业现场,11.10试压工作起先前,应向参与试压的工作人员进行平安技术交底。I1.1.1.各种电动机械设备,必需有漏电爱护器、有效的平安接地,做到三级爱护“一机一闸一爱护”,才能起先运用。11.12高空作业者不得有酗酒、精神不正常、高血压等不适合高空作业的状态,如有,则严禁高空作业,高空作业时必需系好平安带,高挂低用。11.13全部参与试压人员严禁乱动厂内阀门,乱踩仪表设备C11.14全部参与试压人员必需接受平安教化,特殊工种持证上岗。11.15现场动火时,必需办理动火作业许可证,清除四周易燃易爆物拈,四周阴井用石棉布进行覆盖并盖上黄土。11.16现场用电时,必需办理用电作业许可证,且运用防爆接头。
