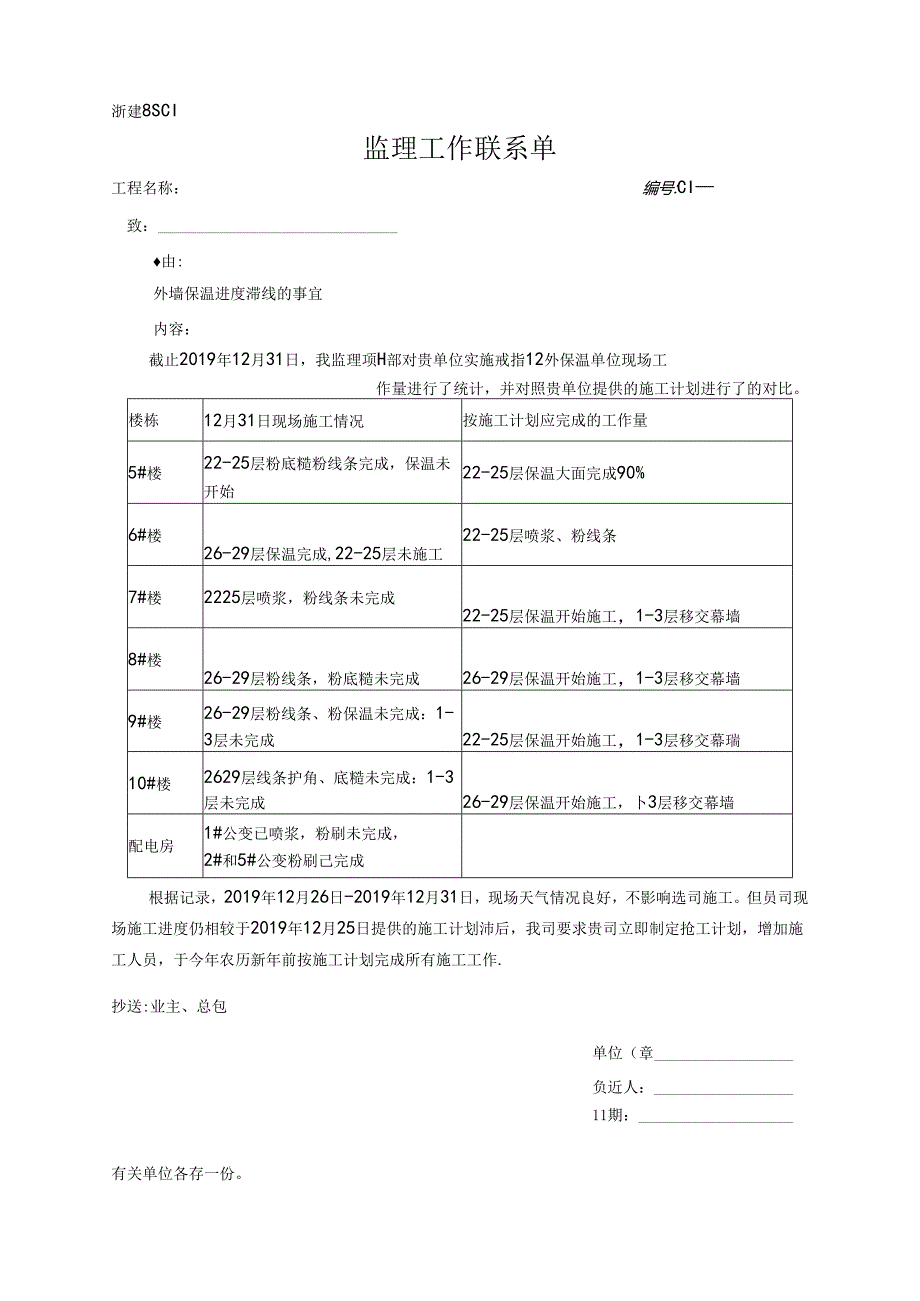

浙建8SCI监理工作联系单工程名称:编号:CI致:由:外墙保温进度滞线的事宜内容:截止2019年12月31日,我监理项H部对贵单位实施戒指12外保温单位现场工作量进行了统计,并对照贵单位提供的施工计划进行了的对比。楼栋12月31日现场施工情况按施工计划应完成的工作量5#楼22-25层粉底糙粉线条完成,保温未开始22-25层保温大面完成90%6#楼26-29层保温完成,22-25层未施工22-25层喷浆、粉线条7#楼2225层喷浆,粉线条未完成22-25层保温开始施工,1-3层移交幕墙8#楼26-29层粉线条,粉底糙未完成26-29层保温开始施工,1-3层移交幕墙9#楼26-29层粉线条、粉保温未完成:1-3层未完成22-25层保温开始施工,1-3层移交幕瑞10#楼2629层线条护角、底糙未完成:1-3层未完成26-29层保温开始施工,卜3层移交幕墙配电房1#公变已喷浆,粉刷未完成,2#和5#公变粉刷己完成根据记录,2019年12月26日-2019年12月31日,现场天气情况良好,不影响选司施工。但员司现场施工进度仍相较于2019年12月25日提供的施工计划沛后,我司要求贵司立即制定抢工计划,增加施工人员,于今年农历新年前按施工计划完成所有施工工作.抄送:业主、总包单位(章负近人:11期:有关单位各存一份。
